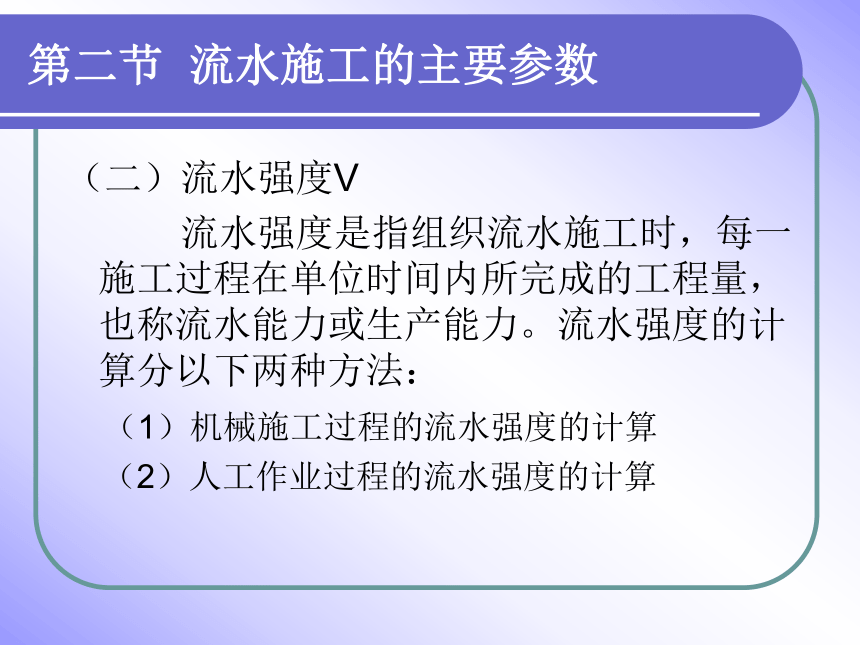

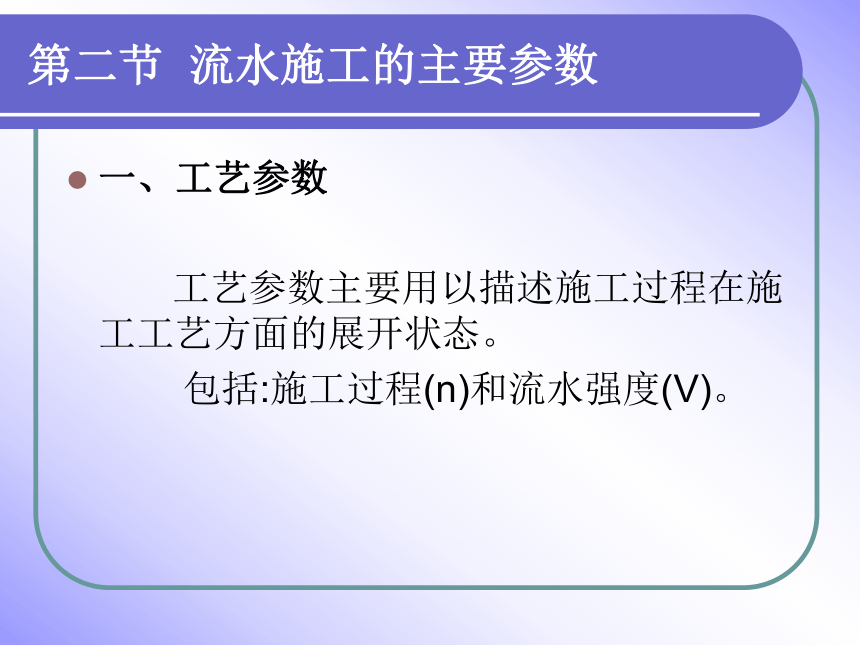

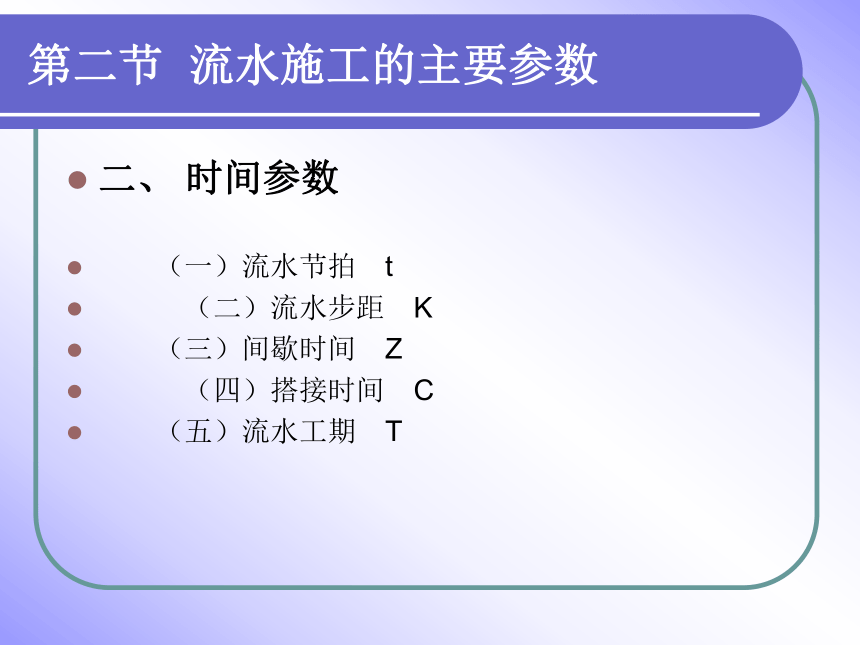

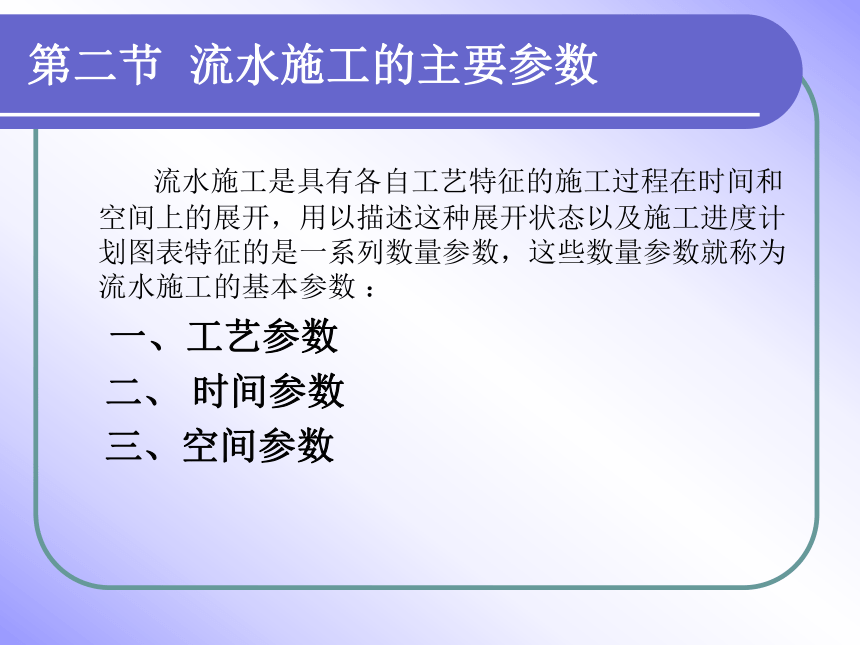

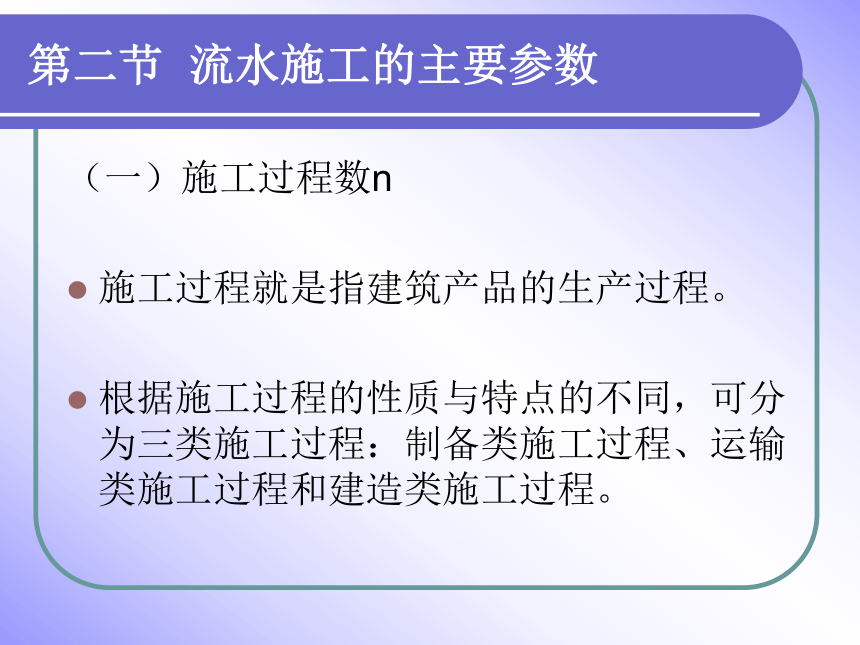

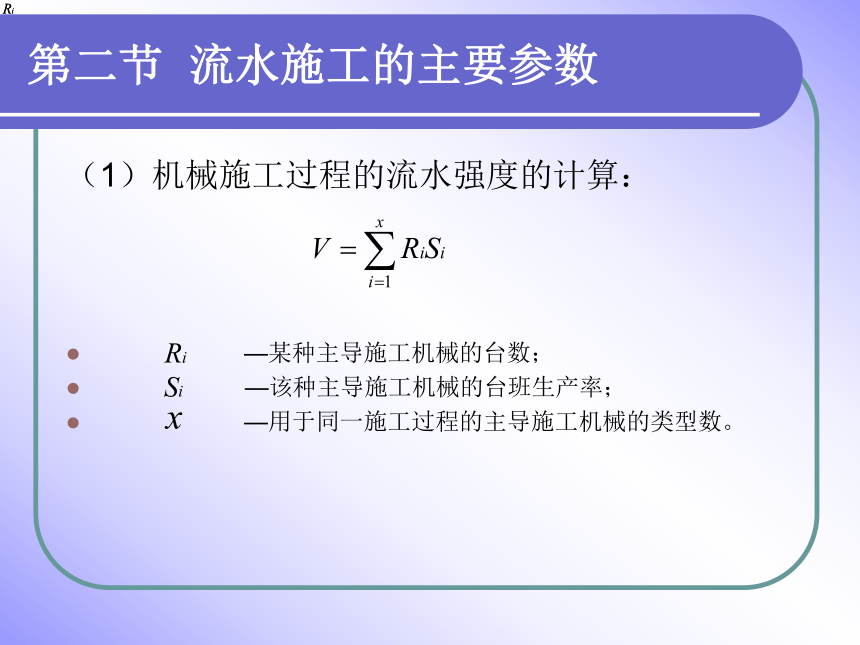

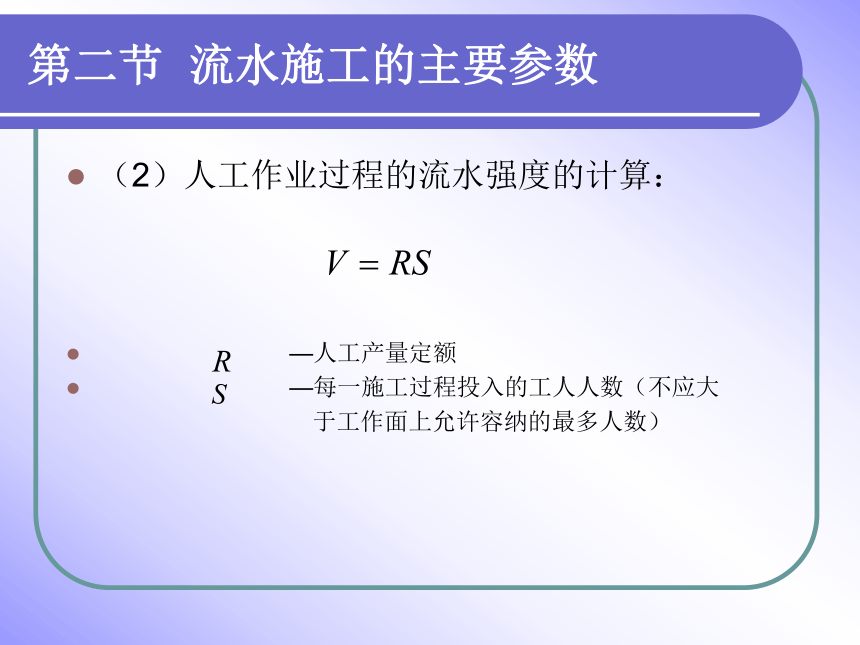

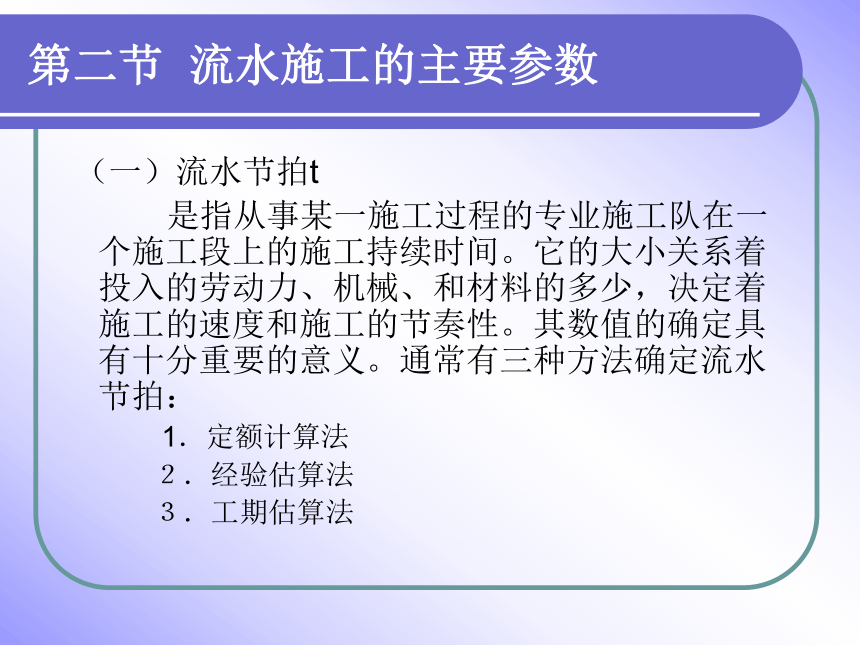

资源简介 (共24张PPT)第二节 流水施工的主要参数 流水施工是具有各自工艺特征的施工过程在时间和空间上的展开,用以描述这种展开状态以及施工进度计划图表特征的是一系列数量参数,这些数量参数就称为流水施工的基本参数 :一、工艺参数 二、 时间参数 三、空间参数第二节 流水施工的主要参数一、工艺参数工艺参数主要用以描述施工过程在施工工艺方面的展开状态。包括:施工过程(n)和流水强度(V)。第二节 流水施工的主要参数(一)施工过程数n施工过程就是指建筑产品的生产过程。根据施工过程的性质与特点的不同,可分为三类施工过程:制备类施工过程、运输类施工过程和建造类施工过程。第二节 流水施工的主要参数(二)流水强度V 流水强度是指组织流水施工时,每一施工过程在单位时间内所完成的工程量,也称流水能力或生产能力。流水强度的计算分以下两种方法: (1)机械施工过程的流水强度的计算(2)人工作业过程的流水强度的计算第二节 流水施工的主要参数(1)机械施工过程的流水强度的计算:—某种主导施工机械的台数;—该种主导施工机械的台班生产率;—用于同一施工过程的主导施工机械的类型数。第二节 流水施工的主要参数(2)人工作业过程的流水强度的计算: —人工产量定额 —每一施工过程投入的工人人数(不应大 于工作面上允许容纳的最多人数)第二节 流水施工的主要参数二、 时间参数 (一)流水节拍 t (二)流水步距 K (三)间歇时间 Z (四)搭接时间 C (五)流水工期 T第二节 流水施工的主要参数(一)流水节拍t 是指从事某一施工过程的专业施工队在一个施工段上的施工持续时间。它的大小关系着投入的劳动力、机械、和材料的多少,决定着施工的速度和施工的节奏性。其数值的确定具有十分重要的意义。通常有三种方法确定流水节拍:1.定额计算法2.经验估算法3.工期估算法第二节 流水施工的主要参数1.定额计算法2.经验估算法3.工期估算法—某施工边程流水节拍;—某施工过程在某施工段上的工程量;—某施工过程在某施工段上所需的劳动量或机械量;—单位工日(或台班)的计划产量;—专业施工队的人数或机械台数。第二节 流水施工的主要参数1.定额计算法2.经验估算法3.工期估算法—某施工过程在某施工段上的估算最短施工持续时间;—某施工过程在某施工段上的估算最长施工持续间;—某施工过程在某施工段上的估算正常施工持续时间 ;第二节 流水施工的主要参数1.定额计算法2.经验估算法3.工期估算法t—流水节拍;T—某施工过程的工期;m—某施工过程划分的施工段数。第二节 流水施工的主要参数(二)流水步距k前后相邻的两个施工过程先后投入施工的时间间隔,称为流水步距。流水步距的数目应比施工过程数少一,施工过程数为n个,则流水步距数为n-1个。流水步距应与流水节拍保持一定的关系,一般至少为一个或半个工作班。第二节 流水施工的主要参数(三)间歇时间Z流水施工中由于施工工艺的要求或施工组织的因素,在两个相邻的施工过程之间需要有必要的间歇,这种间歇时间分别称为工艺间歇时间和组织间歇时间。由于工艺原因造成的不可避免的等待时间,就称为工艺间歇时间 。由于施工组织因素所发生的施工等待时间也是不可避免的,称为组织间歇时间 。第二节 流水施工的主要参数(四)搭接时间C搭接时间是指在工艺允许情况下,后续施工过程在规定的流水步距以内提前进入该施工段进行施工的时间。第二节 流水施工的主要参数(五)流水工期T流水工期是指在一个流水过程中,从第一个专业施工队进入第一个施工过程的第一个施工段开始,到最后一个专业施工队结束最后一个施工过程的最后一个施工段的施工所需的全部时间。第二节 流水施工的主要参数三、空间参数1.工作面2.施工段数m3.施工层数第二节 流水施工的主要参数工作面工作面是指施工对象上满足工人或机械设备进行正常施工操作的空间大小。每个工人或每台机械的工作面不能小于最小工作面的要求。否则,就不能发挥正常的施工效率,且不利于安全施工。因此,必须合理确定工作面。第二节 流水施工的主要参数施工段数m施工段是指为了满足流水施工的需要,按照一定的规则把施工对象在平面上划分成的若干个工程量大致相等的施工区段。划分施工段应遵循的原则应注意施工段数m与施工过程数n之间的关系第二节 流水施工的主要参数划分施工段一般应按以下原则进行:(1)施工段的分界线应尽可能位于结构的界限,或对结构整体性影响小的部位,如温度缝、沉降缝、后浇带、门窗洞口或高低跨交界处等;结构对称或等分线处也往往是施工段的分界线;(2)各施工段的工作量应大致相等,相差幅度不宜过大,一般在10%~15%;(3)每一施工段的工作面应满足正常组织流水作业的要求;(4)某些工程的流水组织,施工段可以是一幢楼的一层的若干部分,也可以把有相同类型的若干幢楼组成的建筑群中的每一幢作为一个施工段,以满足不同范围内的流水施工组织的需要;(5)施工段的划分数目应适当;(6)当分层组织流水施工时,一定要注意施工段数与施工过程数(或施工队数)的关系对流水施工的影响。第二节 流水施工的主要参数施工段数m与施工过程数n之间的关系(1)m第二节 流水施工的主要参数施工段数m与施工过程数n之间的关系(2)m>n时,流水作业在时间上连续,空间上不连续,工期较长;第二节 流水施工的主要参数施工段数m与施工过程数n之间的关系(3)m=n时,流水作业在时间和空间上都连续,工期也比较短,则是最理想的一种安排。在有层间关系的工程中组织流水作业时,必须使施工段数大于或等于施工过程数(或施工队数),用公式表示为:≥ ,或 ≥式中: —施工段数;—施工过程数;—施工队数。第二节 流水施工的主要参数第二节 流水施工的主要参数施工层数施工层是指施工对象在垂直方向上划分的施工段。为方便组织施工,往往不仅要在平面上划分施工段,而且要在垂直方向上划分施工层。施工层的划分可以与结构层相一致,也可根据施工实际,按一定高度进行划分。 展开更多...... 收起↑ 资源预览
