(共18张PPT)
建筑工程的安全管理和环境管理
TRAINING
目录
9.1 安全管理概述
9.2 安全生产管理制度
9.3 施工安全技术措施
9.4 施工现场文明施工与环境保护

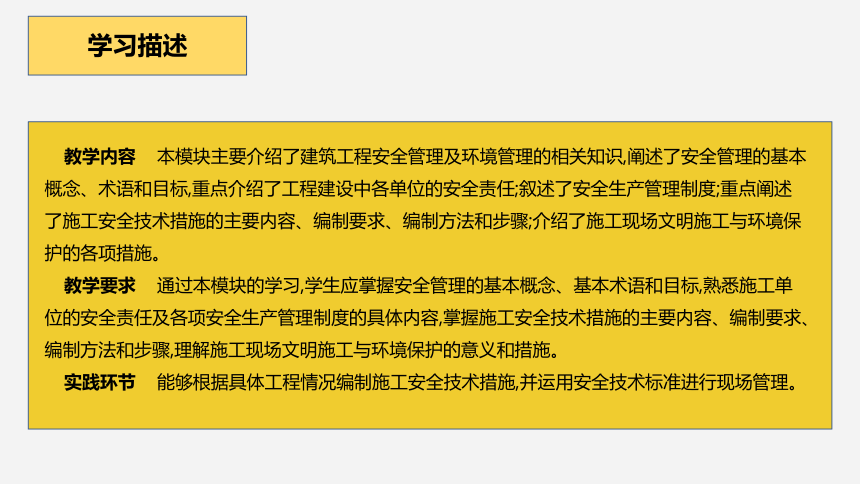

教学内容 本模块主要介绍了建筑工程安全管理及环境管理的相关知识,阐述了安全管理的基本概念、术语和目标,重点介绍了工程建设中各单位的安全责任;叙述了安全生产管理制度;重点阐述了施工安全技术措施的主要内容、编制要求、编制方法和步骤;介绍了施工现场文明施工与环境保护的各项措施。
教学要求 通过本模块的学习,学生应掌握安全管理的基本概念、基本术语和目标,熟悉施工单位的安全责任及各项安全生产管理制度的具体内容,掌握施工安全技术措施的主要内容、编制要求、编制方法和步骤,理解施工现场文明施工与环境保护的意义和措施。
实践环节 能够根据具体工程情况编制施工安全技术措施,并运用安全技术标准进行现场管理。
学习描述

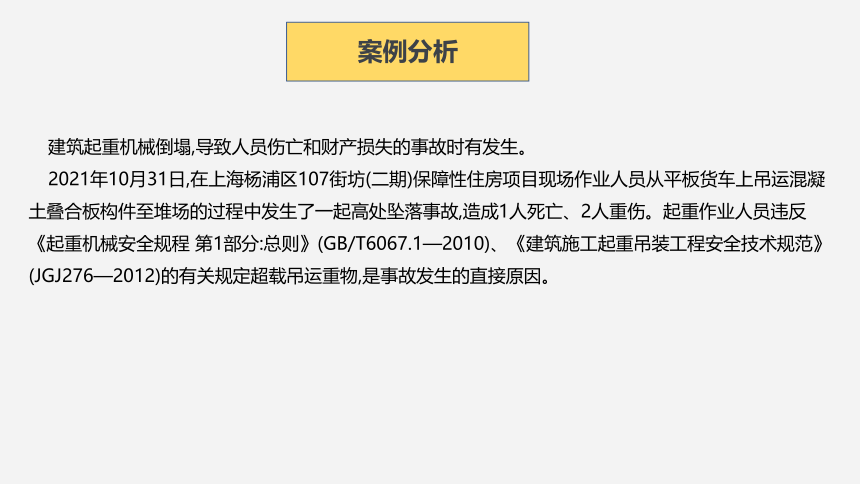

建筑起重机械倒塌,导致人员伤亡和财产损失的事故时有发生。
2021年10月31日,在上海杨浦区107街坊(二期)保障性住房项目现场作业人员从平板货车上吊运混凝土叠合板构件至堆场的过程中发生了一起高处坠落事故,造成1人死亡、2人重伤。起重作业人员违反《起重机械安全规程 第1部分:总则》(GB/T6067.1—2010)、《建筑施工起重吊装工程安全技术规范》(JGJ276—2012)的有关规定超载吊运重物,是事故发生的直接原因。
案例分析

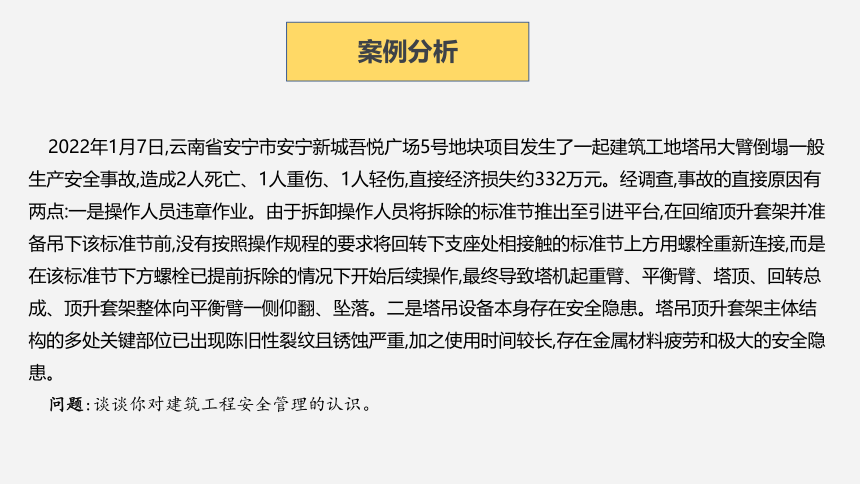

2022年1月7日,云南省安宁市安宁新城吾悦广场5号地块项目发生了一起建筑工地塔吊大臂倒塌一般生产安全事故,造成2人死亡、1人重伤、1人轻伤,直接经济损失约332万元。经调查,事故的直接原因有两点:一是操作人员违章作业。由于拆卸操作人员将拆除的标准节推出至引进平台,在回缩顶升套架并准备吊下该标准节前,没有按照操作规程的要求将回转下支座处相接触的标准节上方用螺栓重新连接,而是在该标准节下方螺栓已提前拆除的情况下开始后续操作,最终导致塔机起重臂、平衡臂、塔顶、回转总成、顶升套架整体向平衡臂一侧仰翻、坠落。二是塔吊设备本身存在安全隐患。塔吊顶升套架主体结构的多处关键部位已出现陈旧性裂纹且锈蚀严重,加之使用时间较长,存在金属材料疲劳和极大的安全隐患。
问题:谈谈你对建筑工程安全管理的认识。
案例分析
9.3
施工安全技术措施

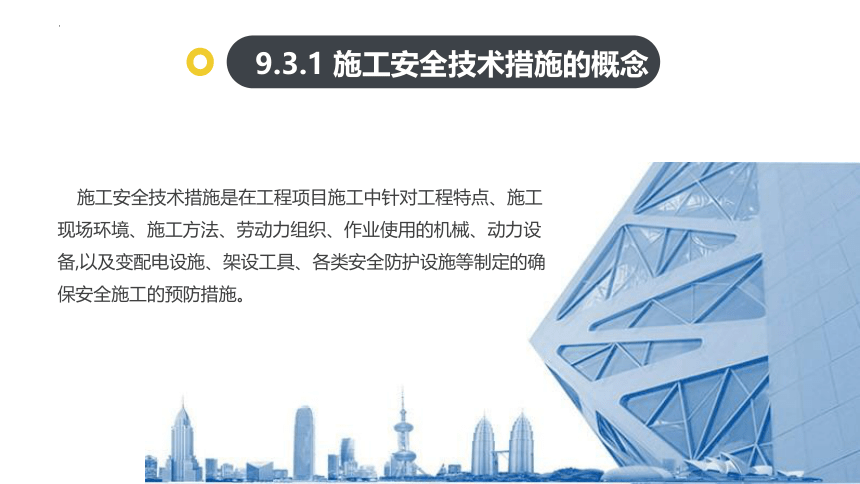

9.3.1 施工安全技术措施的概念
施工安全技术措施是在工程项目施工中针对工程特点、施工现场环境、施工方法、劳动力组织、作业使用的机械、动力设备,以及变配电设施、架设工具、各类安全防护设施等制定的确保安全施工的预防措施。
1.一般工程的安全技术措施
(1)抓好安全生产教育,健全安全组织机构,建立安全岗位责任制,贯彻执行“安全第一,预防为主”的方针。
(2)土方工程防塌方。根据基坑、基槽、地下室的开挖深度和土质类别,选择合适的开挖方法,确定边坡的坡度或护坡支撑和地桩,以防塌方。
(3)脚手架、吊篮等的安全防护措施。
(4)高处作业应设置专门的上下安全通道。
(5)安全网(平网、立网)的架设要求、范围(保护区域)、架设层次、段落。
(6)安装、使用、拆除施工电梯和井架(龙门架)等垂直运输设备的安全技术要求(如位置
搭设、稳定性、安全装置等要求)及措施。
(7)施工洞口及临边的防护方法和主体交叉施工作业区的隔离措施。
9.3.2 施工安全技术措施的主要内容
(8)场内运输道路及人行通道的布置。
(9)施工现场临时用电的合理布设、防触电措施。要求编制临时用电的施工组织设计并绘制临时用电图纸,还要写明在建工程(包括脚手架)的外侧边缘与外电架空线路的间距达到最小安全距离所采取的防护措施。
(10)现场防火、防毒、防爆、防雷等安全措施。
(11)在建工程与周围人行通道及民用建筑的防护隔离设施。
2.特殊工程施工安全技术措施
对于结构复杂、危险性大的特殊工程,应编制单项安全技术措施,并注明设计依据,做到有计算、有详图、有文字说明。
3.季节性施工安全措施
(1)夏季气候炎热,高温持续时间较长,应主要做好防暑降温工作。
(2)雨季作业时,应主要做好防触电、防雷、防塌方、防台风和防洪工作。
(3)冬季作业时,应主要做好防风、防火、防冻、防滑、防煤气中毒、防亚硝酸钠中毒等工作。
1.超前性
为保证各种安全设施的落实,开工前应编制安全技术措施。在工程图纸会审时,就应考虑到施工安全问题,使工程的各种安全设施有较充足的准备时间,以保证其落实。当发生工程变更时,也应及时地对安全技术措施进行补充和完善。
9.3.3 施工安全技术措施的编制要求
2.有针对性
施工安全技术措施是针对每项工程的特点而制定的。编制安全技术措施的技术人员只有掌握了工程概况、施工方法、施工环境、施工条件等第一手资料,并熟悉安全法规、标准等,才能编写出有针对性的安全技术措施。编写时主要考虑以下几个方面的内容。
(1)针对不同工程特点可能造成的施工危害,从技术上采取措施,消除危险,保证施工安全。
(2)针对不同作业(如井巷作业,水上作业,立体交叉作业,滑模、网架整体提升吊装,大模板施工等)可能给施工带来的不安全因素,从技术上采取措施,保证施工安全。
(3)针对使用各种机械设备、变配电设施可能给施工人员带来的危险,从安全保险装置等方面采取技术措施。
(4)针对施工中有毒有害、易燃易爆等作业可能给施工人员造成的伤害,从技术上采取措施,防止伤害事故的发生。
(5)针对施工现场及周围环境可能给施工人员或周围居民带来的危害,以及材料、设备运输带来的不安全因素,从技术上采取措施,予以保护。
3.可靠性
安全技术措施应贯彻于每个施工工序之中,力求细致全面、具体可靠。
4.可操作性
对大中型工程项目,特别是结构复杂的重点工程,除必须在建筑施工组织设计中编制施工安全技术措施外,还应编制单位工程或分部(分项)工程安全技术措施,详细制订出有关安全方面的防护要求和措施,确保单位工程或分部(分项)工程的安全施工。
(1)深入调查研究,掌握第一手资料。在编制施工安全技术措施之前,必须熟悉施工图纸、设计单位提供的工程环境资料,同时应对施工作业场所进行实地考察和详细调查,收集施工现场的地形、地质、水文等自然条件信息,还要对施工区域的技术经济条件、社会生活条件,尤其是地下电缆、煤气管道等危险性大且隐蔽的因素认真核查,并清楚地标在作业平面图上,以保证安全技术措施切合实际。
9.3.4 施工安全技术措施的编制方法和步骤
(2)借鉴外单位和本单位的历史经验。查阅外单位和本单位过去同类工程项目施工的有关资料,尤其是对施工中发生过的各种事故进行认真分析,找出原因,引以为鉴,并提出相应的防范措施。
(3)群策群力,集思广益。编制安全技术措施时,应让有施工安全经验的干部、职工参与进来,大家共同找出不安全因素,总结施工人员易出现的不安全行为。实践证明,采用领导、技术人员、安全员、施工员和操作人员相结合的方法编制施工安全技术措施,符合工程项目的实际情况,是切实可行的。
(4)系统分析,科学归纳。对所掌握的施工过程中可能存在的各种危险因素进行系统分析和科学归纳,查清各因素间的相互关系,以利于抓住重点、突出难点,制订安全技术措施。对影响施工安全的操作、管理、环境、设备、原材料及其他因素,采用因果分析图进行分析。
(5)制订切实可行的安全技术对策措施。利用因果分析图的分析结果,制订对策措施。
(6)审批。由工程项目经理部编制的安全技术措施要经企业技术负责人审批。批准后的安全技术措施要在开工前报送安全技术部门备案。一些特殊危险作业(如特级高处作业、高压带电作业)的安全技术措施需经企业总工程师审批。爆破作业需经公安、保卫部门审批。未经批准的安全技术措施视为无效,不准用于施工。
2021年12月8日,湖北省鄂州市葛店经济技术开发区城市综合体C地块项目C1号楼4号塔式起重机在顶升作业过程中发生了一起较大起重伤害事故,造成3人死亡,1人受伤,直接经济损失364.8万元。经调查,事故的直接原因是,在塔机顶升作业过程中,液压系统(油泵)出现故障,在处置故障的过程中,现场安全管理员在塔身与回转下支座未有效连接的情况下,违反《QTZ80(TC5613-6)塔式起重机使用说明书》和《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196—2010)等规定,进行回转、变幅、起升操作,造成塔机上部结构失稳、塔机倾翻。
问题:查阅资料,了解近年我国发生的建筑施工安全事故,讨论事故发生的原因,分析如何避免类似的事故再发生。
课堂讨论
