第二章
流水施工基本原理2
2.2 流水施工的基本参数
流水施工的基本参数分为三类:
工艺参数
空间参数
时间参数
2.2 流水施工的基本参数
2.2.1 工艺参数
工艺参数是用以表达流水施工在施工工艺方面的进展状态的参数,一般包括施工过程和流水强度。
2.2.1.1 施工过程(n)
施工过程所包含的施工内容,既可以是分项工程或者分部工程,也可以是单位工程或者单项工程。
(1) 制备类施工过程
(2) 运输类施工过程
(3) 砌筑安装类施工过程(主导施工过程)
2.2 流水施工的基本参数
2.2.1.2 流水强度σ
流水强度是指流水施工的每一施工过程在单位时间内完成工程量的数量,又称为生产能力,用来σ表示。
1.机械作业施工过程的流水强度
R——某种主导施工机械的台数;
 S——该种主导施工机械的产量定额;
 λ——该施工过程所用主导施工机械的类型数;
2.2 流水施工的基本参数
2.2.1.2 流水强度σ
R——参加作业的人数;
S——人工产量定额;

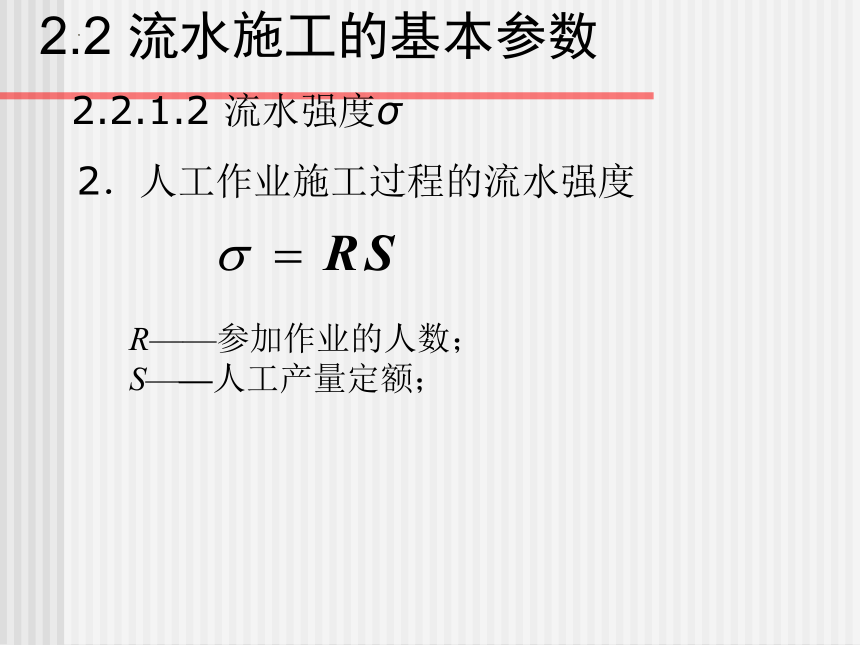

2.人工作业施工过程的流水强度
2.2 流水施工的基本参数
2.2.2 空间参数
工作面、施工段和施工层
2.2.2.1 工作面
工作面是指安排专业工人进行操作或者布置机械设备进行施工所需的活动空间。
工作面根据专业工种的计划产量定额和安全施工技术规程确定,反映了工人操作、机械运转在空间上布置的具体要求。
施工过程不同,所对应的描述工作面的计量单位也不同。
2.2 流水施工的基本参数
工 作 项 目
每 个 技 工 的 工 作 面
说 明
砖 基 础
7.6
m/人
以1 砖计
2砖乘以0.8
3砖乘以0.5
砌 砖 墙
8.5
m/人
以1 砖计
2砖乘以0.71
3砖乘以0.57
毛石墙基
3
m/人
以60cm计
毛 石 墙
3.3
m/人
以40cm计
混凝土柱、墙基础
8
m3/人
机拌、机捣
混凝土设备基础
7
m3/人
机拌、机捣
现浇钢筋混凝土柱
2.5
m3/人
机拌、机捣
现浇钢筋混凝土梁
3.20
m3/人
机拌、机捣

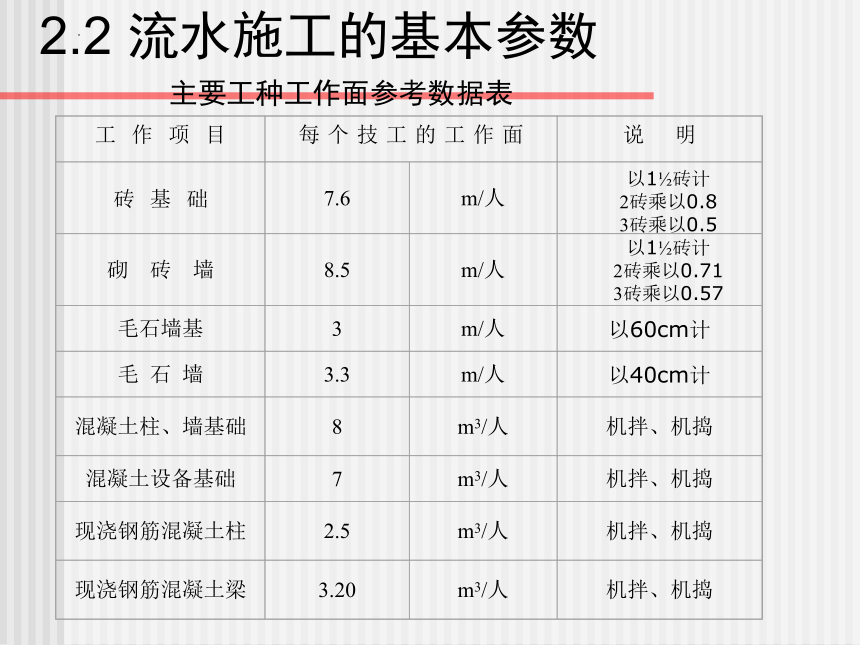

主要工种工作面参考数据表
2.2 流水施工的基本参数
2.2.2.2 施工段(m)
施工段是指将施工对象在平面上划分为若干个劳动量大致相等的施工区段,在流水施工中,用m来表示施工段的数目。
在同一时间内,一个施工段只容纳一个专业工作队施工,不同的专业工作队在不同的施工段上平行作业。
施工段数量的多少,将直接影响流水施工的效果。合理划分施工段,一般应遵循以下原则
2.2 流水施工的基本参数

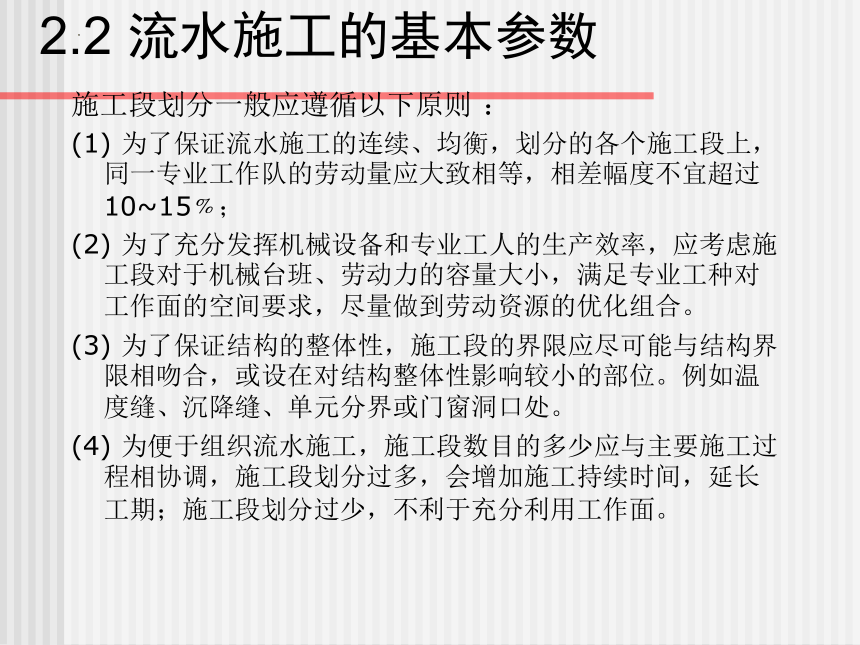

施工段划分一般应遵循以下原则 :
(1) 为了保证流水施工的连续、均衡,划分的各个施工段上,同一专业工作队的劳动量应大致相等,相差幅度不宜超过10~15﹪;
(2) 为了充分发挥机械设备和专业工人的生产效率,应考虑施工段对于机械台班、劳动力的容量大小,满足专业工种对工作面的空间要求,尽量做到劳动资源的优化组合。
(3) 为了保证结构的整体性,施工段的界限应尽可能与结构界限相吻合,或设在对结构整体性影响较小的部位。例如温度缝、沉降缝、单元分界或门窗洞口处。
(4) 为便于组织流水施工,施工段数目的多少应与主要施工过程相协调,施工段划分过多,会增加施工持续时间,延长工期;施工段划分过少,不利于充分利用工作面。
2.2 流水施工的基本参数
2.2.2.3 施工层(r)
施工层是指为组织多层建筑的竖向流水施工,将建筑物划分为在垂直方向上的若干区段。用r来表示施工层的数目。
多层建筑分层流水施工 ,分段又分层时:
m——分层流水施工时的施工段数目;
n——流水施工的施工过程数或专业工作队数;
2.2 流水施工的基本参数
示例:某二层现浇钢筋混凝土工程,结构主体施工中对进度起控制性的有支模板、绑钢筋和浇混凝土三个施工过程,每个施工过程在一个施工段上的持续时间均为2天,当施工段数目不同时,流水施工的组织情况也有所不同。
2.2 流水施工的基本参数
1.取施工段数目m=4,n=3,m>n: 施工进度表如图所示
当m>n时,流水施工呈现出的特点是:各专业工作队均能连续施工;施工段有闲置,但这种情况并不一定有害,它可以用于技术间歇和组织间歇时间。
2.2 流水施工的基本参数
取施工段数目m=3,n=3,m=n: 施工进度表如图所示
各专业工作队均能连续施工;施工段不存在闲置的工作面
2.2 流水施工的基本参数
取施工段数目m=2,n=3,m<n: 施工进度表如图所示
各专业工作队在跨越施工层时,均不能连续施工而产生窝工;施工段没有闲置
2.2 流水施工的基本参数
2.2.3 时间参数
时间参数是指在组织流水施工时,用以表达流水施工在时间上开展状态的参数。主要包括:
流水节拍
流水步距
间歇时间
搭接时间
2.2 流水施工的基本参数
2.2.3.1 流水节拍
流水节拍是指某一专业工作队,完成一个施工段的施工过程所必须的持续时间。
影响流水节拍的主要因素包括:
所采用的施工方法
投入的劳动力、材料、机械
工作班次的多少
2.2 流水施工的基本参数
tj i——某专业工作队在施工段i上完成施工过程j的流水节拍;
Qj i——施工过程j在施工段i上的工程量;
Rji——施工过程j的专业工作队人数或机械台数;
Nj i——施工过程j的专业工作队每天工作班次;
Sj i——施工过程j人工或机械的产量定额;
Hj i——施工过程j人工或机械的时间定额;
Pj i——施工过程j在施工段i上的劳动量(工日或台班);
流水节拍可由下式确定:
2.2 流水施工的基本参数
确定流水节拍还应该考虑下列要求:
(1) 专业工作队人数要符合施工过程对劳动组合的最少人数要求和工作面对人数的限制条件。
(2) 要考虑各种机械台班的工作效率或机械台班的产量大小。
(3) 要考虑各种建筑材料、构件制品的供应能力、现场堆放能力等相关限制因素。
(4) 要满足施工技术的具体要求。
(5) 数值宜为整数,最好为半个工作班次的整数倍。
2.2 流水施工的基本参数
2.2.3.2 流水步距
流水步距是指两个相邻的专业工作队相继开始投入施工的时间间隔。
一般用Kj,j+1来表示专业工作队投入第j个和第j+1个施工过程之间的流水步距。
确定流水步距时,一般要满足以下基本要求:
(1) 流水步距要满足相邻两个专业工作队在施工顺序上的制约关系。
(2) 流水步距要保证相邻两个专业工作队在各施工段上能够连续作业。
(3) 流水步距要保证相邻两个专业工作队在开工时间上实现最大限度和最合理的搭接。
2.2 流水施工的基本参数
2.2.3.3 间歇时间
间歇时间是指在组织流水施工时,由于施工过程之间工艺上或组织上的需要,相邻两个施工过程在时间上不能衔接施工而必须留出的时间间隔。
根据原因的不同,又分为技术间歇时间和组织间歇时间。
技术间歇时间是指流水施工中,某些施工过程完成后要有合理的工艺间隔时间,一般用tg表示。技术间歇时间与材料的性质和施工方法有关。
组织间歇时间是指流水施工中,某些施工过程完成后要有必要的检查验收时间或为下一个施工过程做准备的时间,一般用tz表示。
2.2 流水施工的基本参数
2.2.3.4 搭接时间
组织流水施工时,在某些情况下,如果工作面允许,为了缩短工期,前一个专业工作队在完成部分作业后,空出一定的工作面,使得后一个专业工作队能够提前进入这一施工段,在空出的工作面上进行作业,形成两个专业工作队在同一个施工段的不同空间上同时搭接施工。
后一个专业工作队提前进入前一个施工段的时间间隔即为搭接时间,一般用td表示。
THANKS
感谢观看
