(共31张PPT)
第6章 施工组织总设计
第6章 施工组织总设计
6.1 施工部署和施工方案的编制
6.1.1明确项目管理机构和任务分工
6.1.2确定项目开展程序
6.1.3拟定主要项目的施工方案
第6章 施工组织总设计

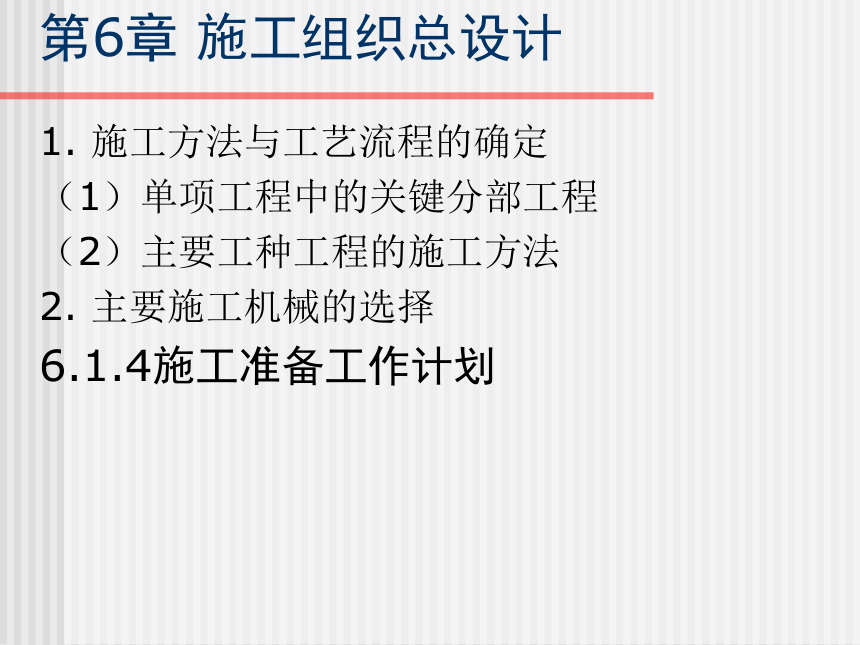

1. 施工方法与工艺流程的确定
(1)单项工程中的关键分部工程
(2)主要工种工程的施工方法
2. 主要施工机械的选择
6.1.4施工准备工作计划
第6章 施工组织总设计

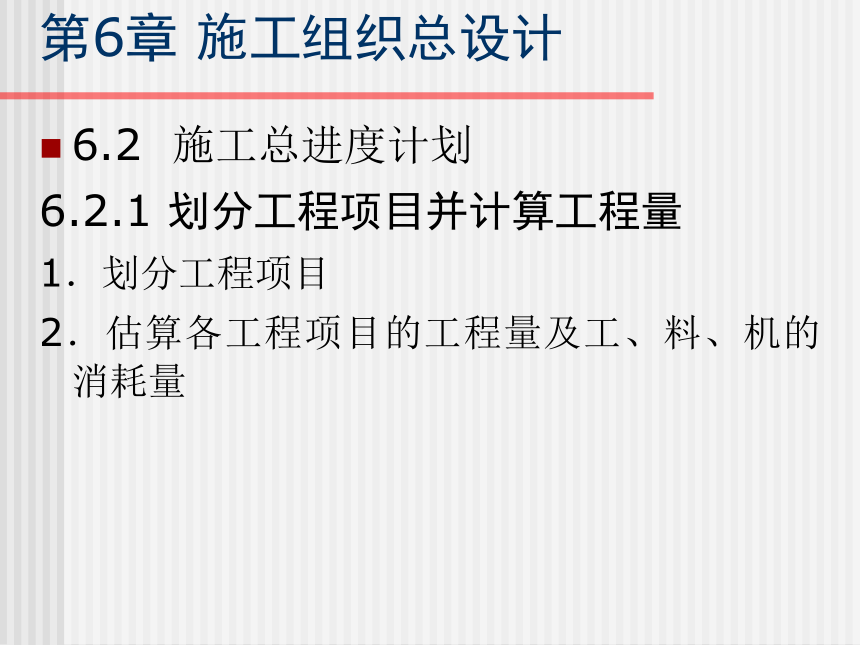

6.2 施工总进度计划
6.2.1 划分工程项目并计算工程量
1.划分工程项目
2.估算各工程项目的工程量及工、料、机的消耗量
第6章 施工组织总设计
工程项目一览表 表6.1
工 程分 类
工程项目名称
结构 类型
建筑
面积
1000 m2
概 算投 资
主要实物工程量
场地平整
1000m2
土方工程
1000m2

混凝土工程1000 m2

全工地性工程

主 体项 目

辅 助项 目

临 时 建 筑

合计

第6章 施工组织总设计

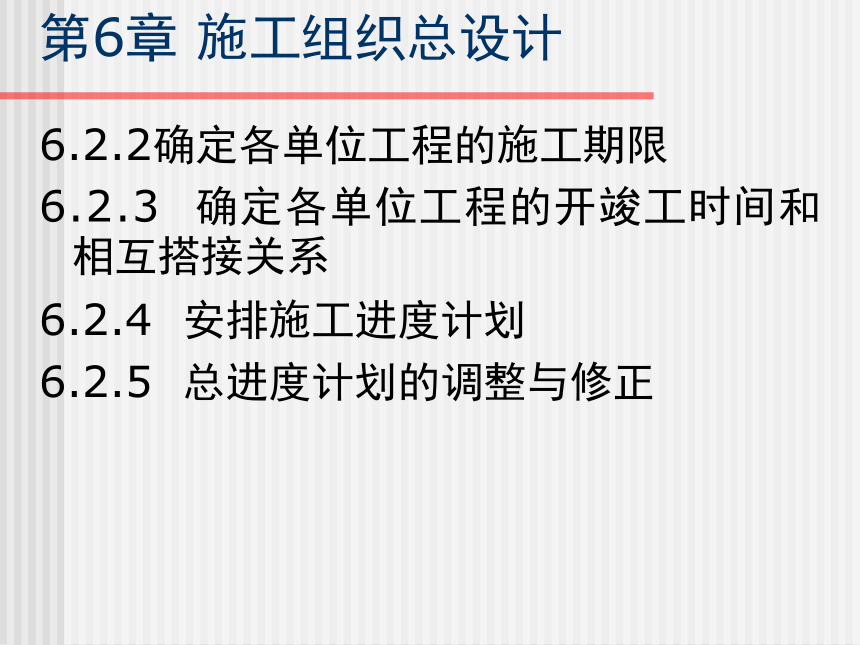

6.2.2确定各单位工程的施工期限
6.2.3 确定各单位工程的开竣工时间和相互搭接关系
6.2.4 安排施工进度计划
6.2.5 总进度计划的调整与修正
第6章 施工组织总设计

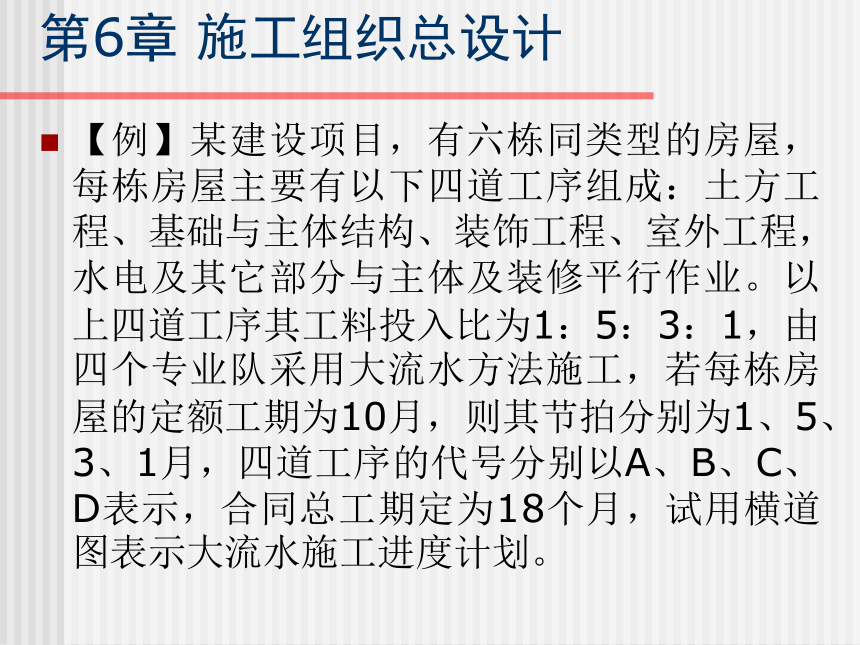

【例】某建设项目,有六栋同类型的房屋,每栋房屋主要有以下四道工序组成:土方工程、基础与主体结构、装饰工程、室外工程,水电及其它部分与主体及装修平行作业。以上四道工序其工料投入比为1:5:3:1,由四个专业队采用大流水方法施工,若每栋房屋的定额工期为10月,则其节拍分别为1、5、3、1月,四道工序的代号分别以A、B、C、D表示,合同总工期定为18个月,试用横道图表示大流水施工进度计划。
第6章 施工组织总设计

某建设项目施工总进度计划安排表 表6.2
第6章 施工组织总设计
1#~6#大流水作业工序逻辑关系、持续时间一览表 表6.3
第6章 施工组织总设计

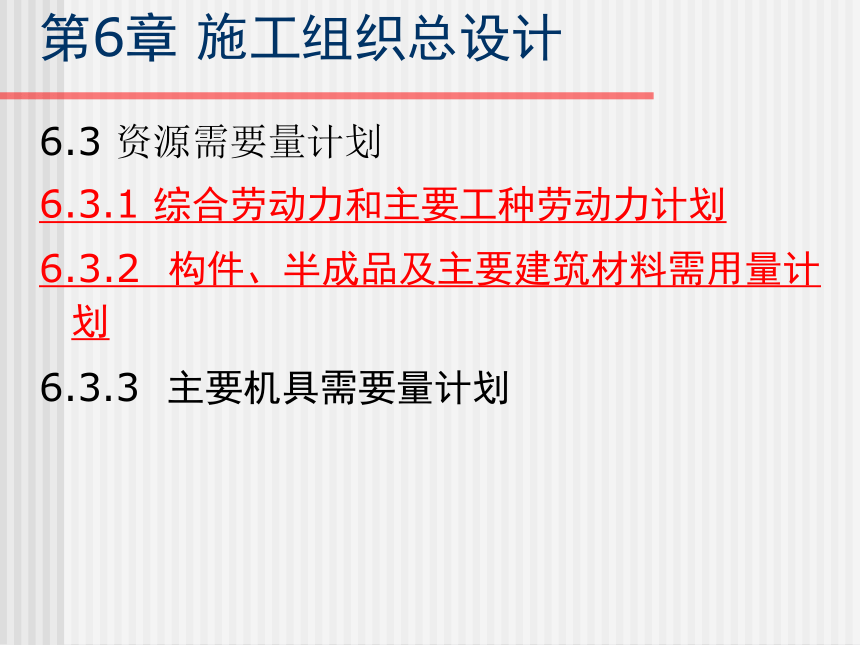

6.3 资源需要量计划
6.3.1 综合劳动力和主要工种劳动力计划
6.3.2 构件、半成品及主要建筑材料需用量计划
6.3.3 主要机具需要量计划
第6章 施工组织总设计
6.3.3 主要机具需要量计划
序号
机具 名称
型号
电机功率
数量
需求计划
备注
一季 度
二季度
三季度
四季度

施工机具需求量汇总表 表6.6
第6章 施工组织总设计

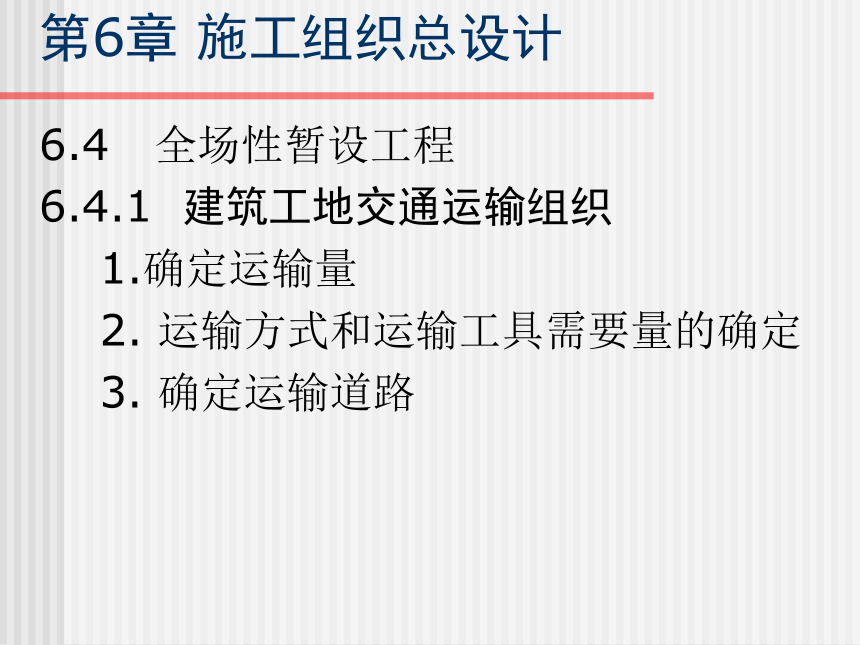

6.4 全场性暂设工程
6.4.1 建筑工地交通运输组织
1.确定运输量
2. 运输方式和运输工具需要量的确定
3. 确定运输道路
第6章 施工组织总设计
6.4.2 建筑工地临时仓库的设置
6.4.2.1 建筑工地临时仓库的型式与规划内容
6.4.2.2 建筑材料储备量的确定
6.4.2.3 仓库面积的确定
6.4.3 办公、生活临时建筑
第6章 施工组织总设计
6.4.4 建筑工地临时供水设计
6.4.4.1 确定用水量
6.4.4.2 水源选择
6.4.4.3 临时给水系统
6.4.4.4 配水管网的布置
6.4.4.5 确定配水管径
第6章 施工组织总设计
6.4.5 工地临时供电设计
6.4.5.1 工地总用电量计算
6.4.5.2 电源选择
6.4.5.3 确定变压器
6.4.5.4 确定配电导线截面积
6.4.5.5 配电线路布置
第6章 施工组织总设计
6.5 施工总平面图
6.5.1 施工总平面图设计的内容
6.5.2 施工总平面图设计的原则
6.5.3 施工总平面图的设计步骤
第6章 施工组织总设计
6.5.3 施工总平面图的设计步骤
1. 把场外交通引入现场
2. 仓库与材料堆场的布置
3. 加工厂布置
4. 内部运输道路布置
5. 行政管理与生活临时设施布置
6. 临时水电管网和其它动力设施的布置
第6章 施工组织总设计
6.6 主要技术经济指标
6.6.1 建设项目施工工期
6.6.2 建设项目施工总成本
(1)建设项目降低成本总额:
降低成本总额 = 承包总成本—计划总成本
(2)降低成本率:
降低成本总额
承包总成本额
降低成本率 =
第6章 施工组织总设计
6.6.3 建设项目施工总质量
这是施工组织总设计中确定的质量控制目标。
质量优良品率 =
优良工程个数(或面积)
施工项目总个数(或面积)
6.6.4 建设项目施工安全
它包括建设项目施工安全指标,以工伤事故频率控制数表示。
第6章 施工组织总设计
6.6.5 建设项目施工效率
(1)全员劳动生产率(元/人·年);
(2)单位竣工面积用工量:它反映劳动的使用和消耗水平(工日/m2竣工面积)
(3)劳动力不均衡系数:整个施工期间使用劳动力的不均衡程度。
劳动力不均衡系数 =
施工高峰期人数
施工期平均人数
第6章 施工组织总设计
6.6.6 临时工程
(1)临时工程投资比例:
临时工程投资比例=
全部临时工程投资
建安工程总值
临时工程费用比例=
临时工程投资-回收费+租用费
建安工程总值班员
第6章 施工组织总设计
6.6.7 材料使用指标
(1)主要材料节约量:指依靠施工技术组织措施实现三大材料(钢材、木材、水泥)的节约量。
(2)主要材料节约率:
主要材料节约率 =
主要材料节约量
主要材料预算用量
第6章 施工组织总设计
6.6.8 综合机械化程度:
6.6.9 预制化程度:
综合机械化程度=
机械化施工完成工作量
总工作量
预制化程度 =
在工厂及现场预制工作量
总工作量
第6章 施工组织总设计
6.7 施工组织总设计简例
6.7.1工程概况
1.工程整体布局
2.工程建设特点
3.工程特征
4.施工条件
第6章 施工组织总设计
6.7.2 施工部署
6.7.2.1组织机构
6.7.2.2施工任务划分
6.7.2.3.施工程序
6.7.2.4 .施工准备
6.7.2.5主要项目施工方法
第6章 施工组织总设计
6.7.2.5主要项目施工方法
1.垂直运输
2.脚手架工程
3.模板工程
4.钢筋工程
5.混凝土工程
6.砌筑工程
7.装修工程
8.室外管线工程
第6章 施工组织总设计
6.7.3 施工进度计划
序号
单位工程名称
计划开工日期
计划竣工日期
1
1#教学楼
本年2月15日
本年12月31日
2
2#教学楼
本年3月1日
次年4月30日
3
学生食堂
本年4月1日
本年12月31日
4
学生宿舍
本年3月1日
次年3月31日
5
锅炉房
本年4月1日
次年3月31日
6
浴室
本年3月1日
本年8月31日
7
变电所
本年4月1日
本年8月31日
8
室外管线
本年4月1日
次年7月31日
第6章 施工组织总设计
6.7.4施工总平面图
6.4.1施工道路规划
6.4.2施工用电
6.4.3施工用水
6.4.4现场临建房屋规划
第6章 施工组织总设计
图6.2 某工种劳动力曲线图
第6章 施工组织总设计
建设项目土建施工劳动力汇总表 表6.4
序号
工程 名称
工业建筑及全工地性工程
临时建筑
劳动力计划
主厂房
辅助
厂房
附属
厂房
道路
上下
水道
电气
工程
其它
仓库
加工厂

季度

季度

季度

季度

季度
1
力工

2
钢筋工

3
混凝
土工

4
瓦工

5
架子工

合计

第6章 施工组织总设计
建设项目土建工程所需构件、半成品及主要建筑材料汇总表 表6.5
序号
类别
构件、半成品及主要材料名称
单位
总计
工业建筑及全工
地性工程
临时
建筑
需要量计划

厂房

辅助
附属
厂房

道路
上下
水道
电气

季度

季度

季度

季度

季度
1
2
3
构件及半成品
钢筋混凝土构件

钢结构构件

1
2
3
主要建筑材料
钢筋

模板

水泥

展开更多......
