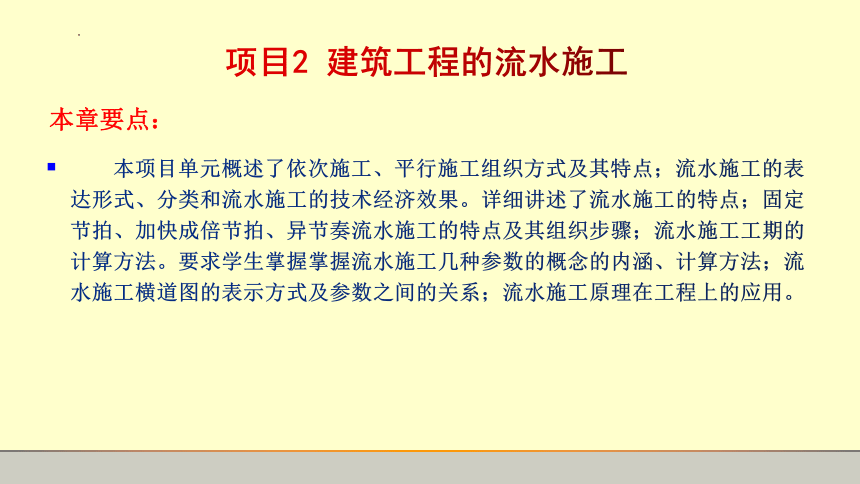

项目2 建筑工程的流水施工

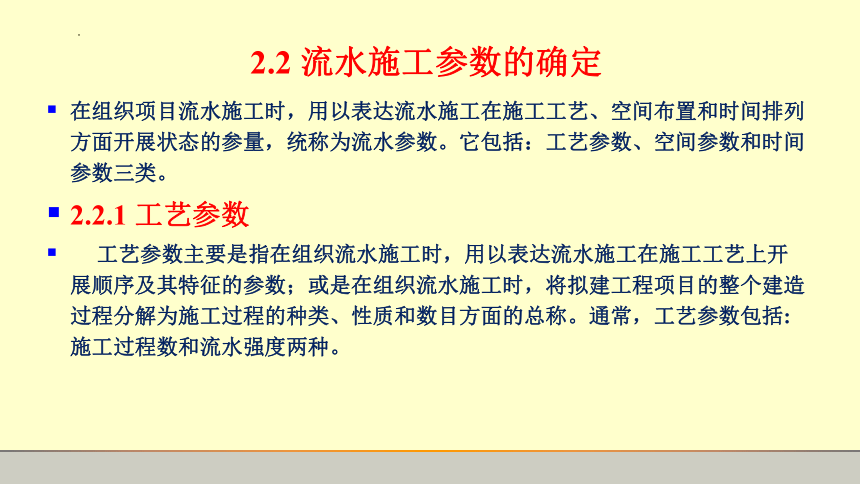

2.2 流水施工参数的确定
在组织项目流水施工时,用以表达流水施工在施工工艺、空间布置和时间排列方面开展状态的参量,统称为流水参数。它包括:工艺参数、空间参数和时间参数三类。
2.2.1 工艺参数
  工艺参数主要是指在组织流水施工时,用以表达流水施工在施工工艺上开展顺序及其特征的参数;或是在组织流水施工时,将拟建工程项目的整个建造过程分解为施工过程的种类、性质和数目方面的总称。通常,工艺参数包括:施工过程数和流水强度两种。
1.施工过程数(n)

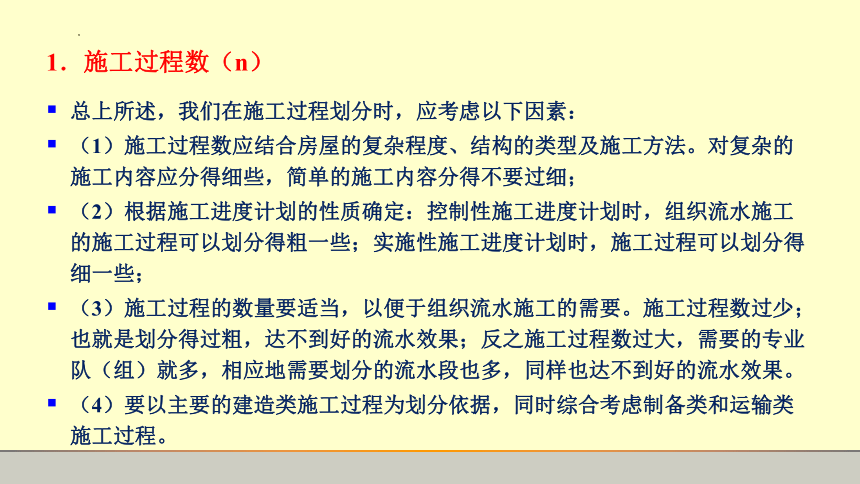

总上所述,我们在施工过程划分时,应考虑以下因素:
(1)施工过程数应结合房屋的复杂程度、结构的类型及施工方法。对复杂的施工内容应分得细些,简单的施工内容分得不要过细;
(2)根据施工进度计划的性质确定:控制性施工进度计划时,组织流水施工的施工过程可以划分得粗一些;实施性施工进度计划时,施工过程可以划分得细一些;
(3)施工过程的数量要适当,以便于组织流水施工的需要。施工过程数过少;也就是划分得过粗,达不到好的流水效果;反之施工过程数过大,需要的专业队(组)就多,相应地需要划分的流水段也多,同样也达不到好的流水效果。
(4)要以主要的建造类施工过程为划分依据,同时综合考虑制备类和运输类施工过程。
2.流水强度

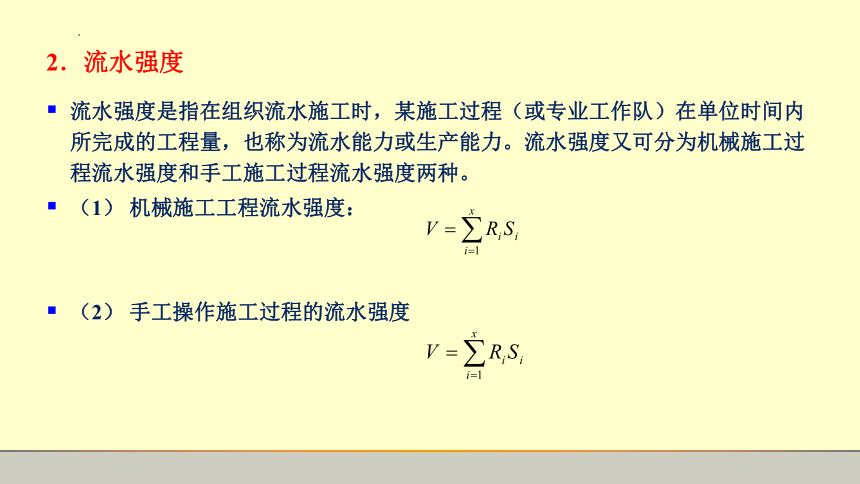

流水强度是指在组织流水施工时,某施工过程(或专业工作队)在单位时间内所完成的工程量,也称为流水能力或生产能力。流水强度又可分为机械施工过程流水强度和手工施工过程流水强度两种。
(1) 机械施工工程流水强度:
(2) 手工操作施工过程的流水强度
2.2.2 空间参数

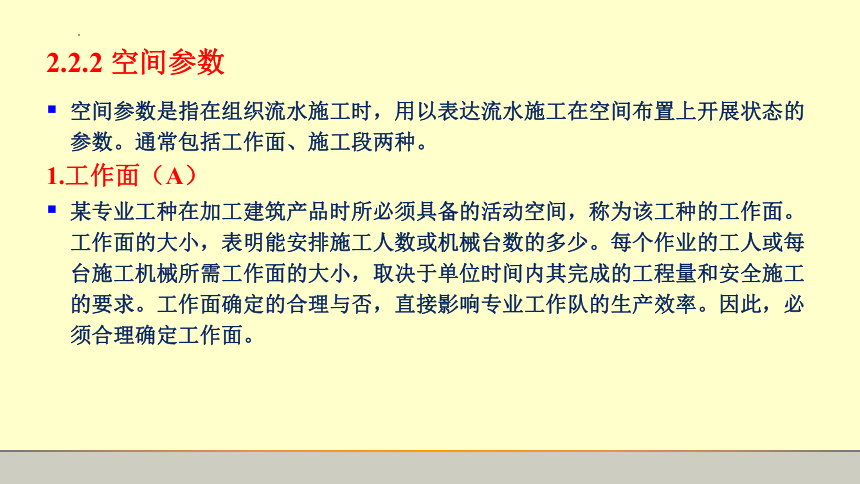

空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。通常包括工作面、施工段两种。
1.工作面(A)
某专业工种在加工建筑产品时所必须具备的活动空间,称为该工种的工作面。工作面的大小,表明能安排施工人数或机械台数的多少。每个作业的工人或每台施工机械所需工作面的大小,取决于单位时间内其完成的工程量和安全施工的要求。工作面确定的合理与否,直接影响专业工作队的生产效率。因此,必须合理确定工作面。
2.施工段(m)
1)施工段的含义
通常把拟建工程项目在平面上划分成若干个劳动量大致相等的施工段落,这些施工段落称为施工段。施工段的数目以m表示。
(2)划分施工段的原则
① 施工段的数目要适宜。过多施工段使其能容纳的人数减少,工期增加;过少施工段使作业班组无法连续施工,工期增加;
②以主导施工过程为依据;
③同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%-15%,目的是劳动班组相对固定;
④每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,满足合理劳动组织的要求;

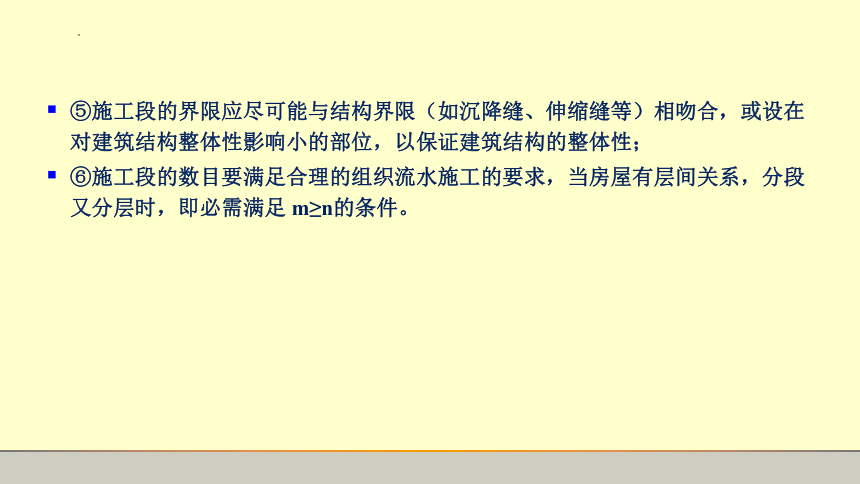

⑤施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;
⑥施工段的数目要满足合理的组织流水施工的要求,当房屋有层间关系,分段又分层时,即必需满足 m≥n的条件。
2.2.3 时间参数
在组织流水施工时,用以表达流水施工在时间排列上所处状态的参数,称为时间参数。它一般包括:流水节拍、流水步距、技术间歇、组织间歇和平行搭接时间和流水施工工期等六种。
1.流水节拍(t)
在组织流水施工时,每个专业工作队在各个施工段上完成相应的施工任务所需要的工作延续时间,称为流水节拍,用t表示。
流水节拍是流水施工的主要参数之一,它表明流水施工的速度和节奏性。流水节拍的大小,反映施工速度的快慢、投入的劳动力、机械以及材料用量的多少。根据其数值特征,一般流水施工又可分为:等节奏专业流水、异节奏专业流水和非节奏专业流水等施工组织方式。
(1)确定流水节拍应考虑的因素
1) 施工班组人数要适宜。满足最小劳动组合和最小工作面的要求;
2) 工作班制要恰当。对于确定的流水节拍采用不同的班制,其所需班组人数是不同。当工期较紧或工艺限制时我们可采用两班制或三班制。
3)以主导施工过程流水节拍为依据;
4) 充分考虑机械台班效率或台班产量的大小及工程质量的要求;
5)节拍值一般取整。为避免浪费工时,流水节拍在数值上一般可取半个班的整数倍。
2)流水节拍的确定方法
1)根据每个施工过程的工期要求确定流水节拍
①若每个施工段上的流水节拍要求不等,则用估算法;
②若每个施工段上的流水节拍要求相等,则每个施工段上的流水节拍为:
式中: T-----每个施工过程的工期(持续时间)
m-----每个施工过程的施工段数
2)根据每个施工段的工程量计算;(根据工程量、产量定额、班组人数计算)
式中: ti-------施工段i流水节拍,一般取0.5天的整数倍
Q--------施工段i的工程量
S--------施工段i的人工或机械产量定额
R--------施工段i的人数或机械的台、套数
P--------施工段的劳动量需求值
Z---------施工段i的工作班次
3)根据各个施工段投入的各种资源来确定流水节拍
式中: Qi------各施工段所需的劳动量或机械台班量
Ni------施工人数或机械台数
4)经验估算法
它是根据以往的施工经验进行估算。一般为了提高其准确程度,往往先估算出每个施工段的流水节拍的最短值(a)、最长值 (b)和正常值 (c)(即最可能)三种时间,然后据此求出期望时间作为某专业工作队在某施工段上的流水节拍。本法也称为三时估算法。
2.流水步距
在组织流水施工时,相邻两个专业工作队在保证施工顺序、满足连续施工、最大限度搭接和保证工程质量要求的条件下,相继投入施工的最小时间间隔,称为流水步距。一般用符号 ,表示,通常也取0.5天的整数倍。当施工过程数为n时,流水步距共有n-1个。
(1)流水步距与流水节拍的关系
1)当流水步距K>t时,会出现工作面闲置现象(如:混凝土养护期,后一工序不能立即进入该施工段);
2)当流水步长K2)确定流水步距的基本要求
1) 始终保持各相邻施工过程间先后的施工顺序;
2) 满足各施工班组连续施工、均衡施工的需要;
3) 前后施工过程尽可能组织平行搭接施工,以缩短工期;
4) 考虑各种间歇和搭接时间;
5)流水步距的确定要保证工程质量、满足安全生产和组织要求。
(3)流水步距与工期的关系:如果施工段不变,流水步距越大,则工期越长;反之,工期则越短。
4)流水步距K的确定方法
1)图上分析法
根据编制的横道图计划分析每个相邻施工过程的流水步距。
2)理论公式计算法
当 (2-1)
当 (2-2)
式中: ------ 前面施工过程的流水节拍
--------紧后施工过程的流水节拍
tj--------施工过程中的间歇时间之和
td--------施工段之间的搭接时间之和
3.平行搭接时间Dj, j+1
在组织流水施工时,有时为了缩短工期,在工作面允许的条件下,如果前一个专业工作队完成部分施工任务后,能够提前为后一个专业工作队提供工作面,使后者提前进入前一个施工段,两者在同一施工段上平行搭接施工,这个搭接时间称为平行搭接时间。
4.技术搭接时间Zj ,j+1
在组织流水施工时,除要考虑相邻专业工作队的流水步距外,有时根据建筑材料或现浇构件等工艺性质,还要考虑合理的工艺等待时间,这个等待时间称为技术搭接时间。如混凝土的养护时间、砂浆抹面和油漆面的干燥时间。
5.组织间歇时间G j ,j+1
在组织流水施工时,由于施工技术或施工组织原因,造成的在流水步距以外增加的间歇时间,称为组织间歇时间。如机器转场、验收等。
6.流水施工工期
流水施工工期是指从第一个专业工作队投入流水施工开始,到最后一个专业工作队完成流水施工为止的整个持续时间。流水施工工期用T表示。
其中, ---所有的流水步距之和。
---最后一个施工过程的工期。
