2.1流水施工的基本概念 课件(共17张PPT)- 《建筑施工组织》同步教学(机械工业版)

资源下载
  1. 二一教育资源

2.1流水施工的基本概念 课件(共17张PPT)- 《建筑施工组织》同步教学(机械工业版)

资源简介

(共17张PPT)
本章要点:
本项目单元概述了依次施工、平行施工组织方式及其特点;流水施工的表达形式、分类和流水施工的技术经济效果。详细讲述了流水施工的特点;固定节拍、加快成倍节拍、异节奏流水施工的特点及其组织步骤;流水施工工期的计算方法。要求学生掌握掌握流水施工几种参数的概念的内涵、计算方法;流水施工横道图的表示方式及参数之间的关系;流水施工原理在工程上的应用。

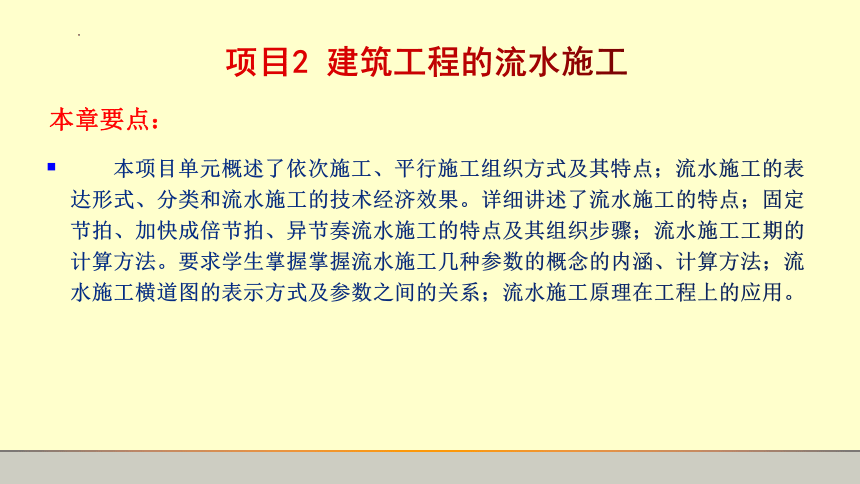

项目2 建筑工程的流水施工

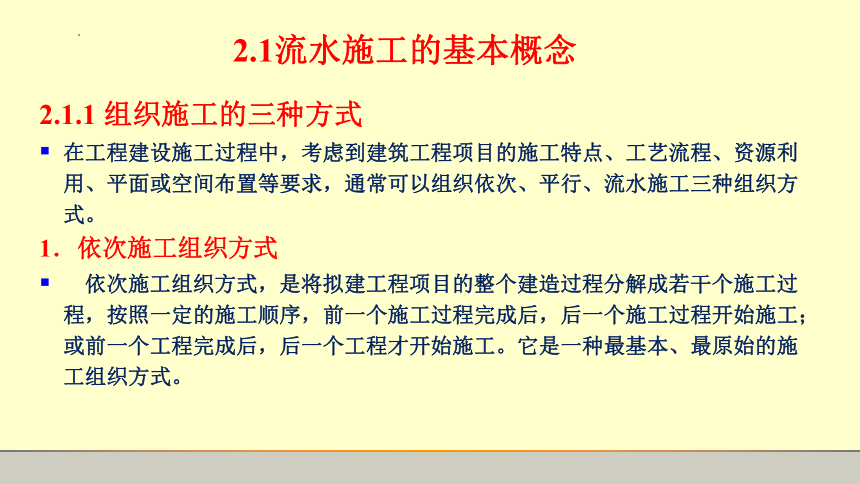

2.1流水施工的基本概念
2.1.1 组织施工的三种方式
在工程建设施工过程中,考虑到建筑工程项目的施工特点、工艺流程、资源利用、平面或空间布置等要求,通常可以组织依次、平行、流水施工三种组织方式。
1.依次施工组织方式
依次施工组织方式,是将拟建工程项目的整个建造过程分解成若干个施工过程,按照一定的施工顺序,前一个施工过程完成后,后一个施工过程开始施工;或前一个工程完成后,后一个工程才开始施工。它是一种最基本、最原始的施工组织方式。

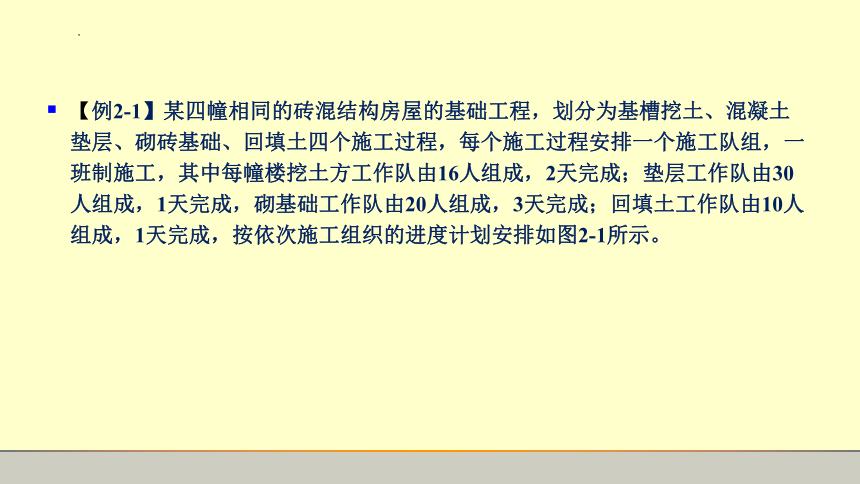

【例2-1】某四幢相同的砖混结构房屋的基础工程,划分为基槽挖土、混凝土垫层、砌砖基础、回填土四个施工过程,每个施工过程安排一个施工队组,一班制施工,其中每幢楼挖土方工作队由16人组成,2天完成;垫层工作队由30人组成,1天完成,砌基础工作队由20人组成,3天完成;回填土工作队由10人组成,1天完成,按依次施工组织的进度计划安排如图2-1所示。

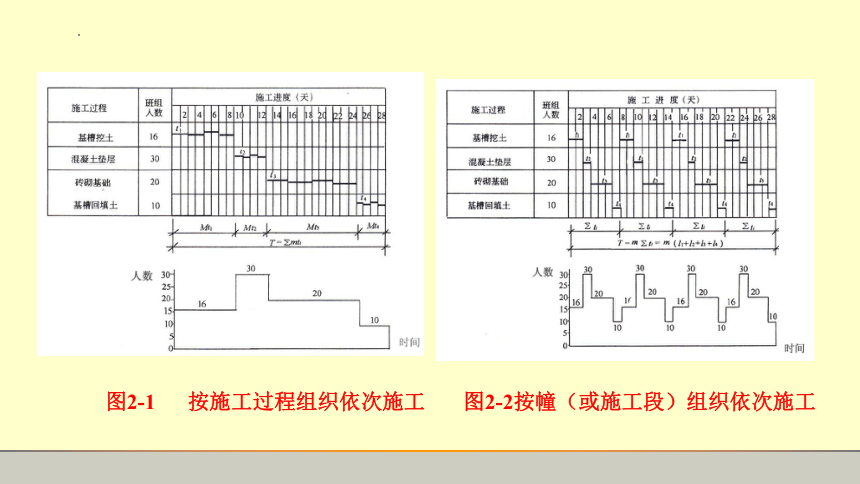

图2-1 按施工过程组织依次施工 图2-2按幢(或施工段)组织依次施工

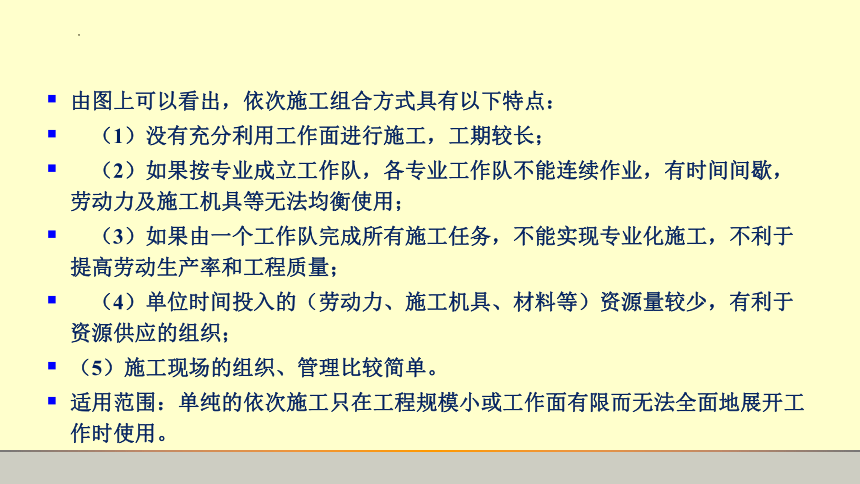

由图上可以看出,依次施工组合方式具有以下特点:
(1)没有充分利用工作面进行施工,工期较长;
(2)如果按专业成立工作队,各专业工作队不能连续作业,有时间间歇,劳动力及施工机具等无法均衡使用;
(3)如果由一个工作队完成所有施工任务,不能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间投入的(劳动力、施工机具、材料等)资源量较少,有利于资源供应的组织;
(5)施工现场的组织、管理比较简单。
适用范围:单纯的依次施工只在工程规模小或工作面有限而无法全面地展开工作时使用。

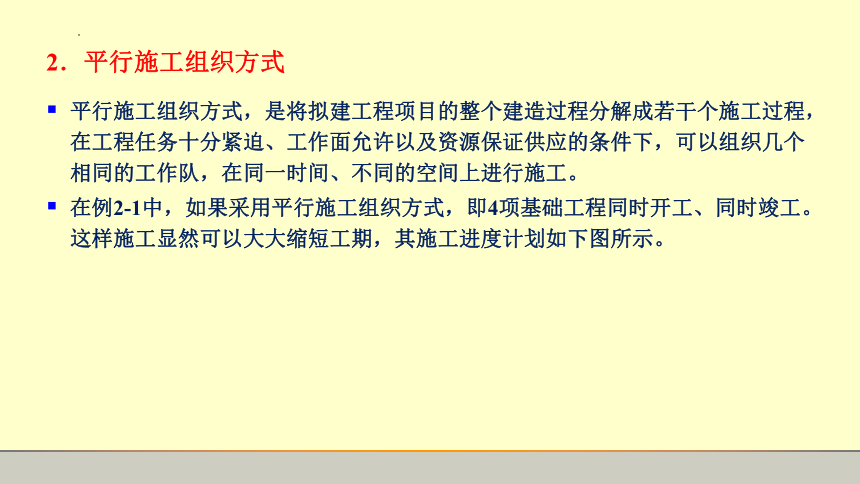

2.平行施工组织方式
平行施工组织方式,是将拟建工程项目的整个建造过程分解成若干个施工过程,在工程任务十分紧迫、工作面允许以及资源保证供应的条件下,可以组织几个相同的工作队,在同一时间、不同的空间上进行施工。
在例2-1中,如果采用平行施工组织方式,即4项基础工程同时开工、同时竣工。这样施工显然可以大大缩短工期,其施工进度计划如下图所示。
由图上可以看出,平行施工组合方式具有以下特点:
(1)充分地利用工作面进行施工,工期短;
(2)如果每一个施工对象均按专业成立工作队,则各专业队不能连续作业,劳动力及施工机具等资源无法均衡使用;
(3)如果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入的劳动力、施工机具、材料等资源量成倍地增加,不利于资源供应;
(5)施工现场的组织、管理比较复杂。
适用范围:适用于工期紧规模大的建筑群。
3.流水施工组织方式
流水施工组织方式,是将工程项目的整个建造工程划分为若干个施工过程,将每个施工对象划分为若干个施工段,各施工过程以预定的时间间隔依次投入各施工段,陆续开工,陆续竣工,使各施工班组能连续均衡施工,不同施工过程尽可能平行搭接施工的组织方式。
在例2-1中,如果采用流水施工组织方式,在各施工过程连续施工的条件下,把工作面分为劳动量大致相同的4个施工段,组织施工专业队伍在建造过程中最大限度地相互搭接起来,陆续开工,陆续完工,就是流水施工。流水施工是以接近恒定的生产率进行生产的,保证了各工作队(组)的工作和物资资源的消耗具有连续性和均衡性,其施工进度计划如下图所示。从图中可以看出,流水施工方法能克服依次和平行施工方法的缺点,同时保留了它们的优点。
由图中可以看出,流水施工组合方式具有以下特点:
(1)尽可能地利用工作面进行施工,工期比较短;
(2)各工作队实现了专业化施工,有利于提高技术水平和劳动生产率,也有利于提高工程质量;
(3)专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度地搭接;
(4)单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织;
(5)为施工现场的文明施工和科学管理创造了有利条件。
2.1.2流水施工的技术经济效果
1.施工连续、均衡,工期较短
2.实现专业化生产,可以提高施工技术水平和劳动生产率,保障工程质量
3.有利于资源的组织和供应
4.可以保证施工机械和劳动力得到充分、合理的利用,有利于改善劳动组织,改进操作方法和施工机具
5.降低工程成本,提高承包单位的经济效益
2.1.3组织流水施工的原则、条件及考虑的因素
1.组织流水施工的基本原则
对建筑工程组织流水施工,必须要按照一定的组织原则进行:
(1)将准备施工的工程中的结构特点、平面大小、施工工艺等情况大致相同的项目确定下来,以便组织流水施工;
(2)进行流水施工的工程项目需分解成若干个施工过程,每一个施工过程由一定的专业班组进行工作;
(3)需将工程对象在平面上划分成若干个施工段,要求各个施工段的劳动量大致相等或成倍数,使得施工在组织流水时富有节奏性;
(4)确定各个流水参数后,应尽可能使各专业班组连续施工,工作面不停歇,资源消耗均匀,劳动力使用不太集中。
2. 组织流水施工的条件
组织流水施工,必须具备以下的条件:
(1)把整幢建筑物建造过程分解成若干个施工过程。每个施工过程由固定的专业工作队负责实施完成;
(2)把施工对象尽可能地划分成劳动量或工作量大致相等(误差一般控制在15%以内)的施工段(区);
(3)确定各施工专业队在各施工段(区)内的工作持续时间;
(4)各工作队按一定的施工工艺,配备必要的机具,依次地、连续地由一个施工段(区)转移到另一个施工段(区),反复地完成同类工作;
(5)不同工作队完成各施工过程的时间适当地搭接起来。
3.组织流水施工必须考虑的因素
在组织施工流水施工时,应考虑以下因素:
(1)把工作面合理分成若干段(水平段、垂直段);
(2)各专业施工队按工序进入不同施工段;
(3)确定每一施工过程的延续时间,工作量接近;
(4)各施工过程连续、均衡施工;
(5)各工种之间合理的施工关系,相互补充。
2.1.4流水施工的分级
根据流水施工组织范围划分,流水施工通常可分为:
1.分项工程流水施工
2.分部工程流水施工
3.单位工程流水施工
4.群体工程流水施工
2.1.5流水施工的表达方式
流水施工进度计划图表是反映工程流水施工时各施工过程按其工艺上的先后顺序、相互配合的关系和它们在时间、空间上的开展情况。目前应用最广泛的流水施工进度计划图表有横道图和网络图如图2-7所示:
流水施工表达方式
横道图
网络图
垂直指示图表
单代号网络图
双代号网络图
水平指示图表

展开更多......

收起↑
