(共28张PPT)
建筑施工组织与管理
项目二 制定单位工程施工措施
任务一 制定砖混结构单位工程施工技术组织措施
任务一 制定砖混结构单位工程施工技术组织措施
  采取施工措施的目的是为了提高效率、降低成本、减少支出、保证工程质量和施工安全。因此任何一个工程的施工,都必须严格执行现行的建筑安装工程施工及验收规范、建筑安装工程质量检验及评定标准、建筑安装工程技术操作规程、建筑工程建设标准强制性条文等有关法律法规,并根据工程特点、施工中的难点和施工现场的实际情况,制定相应施工措施。

  一、保证工程质量的措施(一)本工程的质量管理目标合格工程,即符合设计图纸和国家工程质量验收合格标准要求。

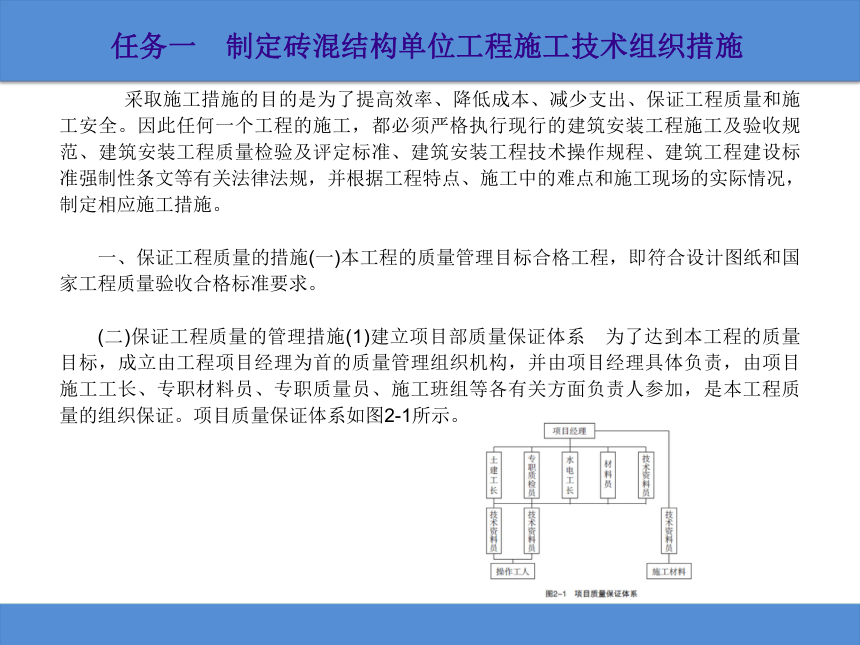

  (二)保证工程质量的管理措施(1)建立项目部质量保证体系 为了达到本工程的质量目标,成立由工程项目经理为首的质量管理组织机构,并由项目经理具体负责,由项目施工工长、专职材料员、专职质量员、施工班组等各有关方面负责人参加,是本工程质量的组织保证。项目质量保证体系如图2-1所示。
任务一 制定砖混结构单位工程施工技术组织措施
     (2)实施TQC 在本工程中推选全面质量管理(TQC),即全员、全工地、全过程的管理。在施工中组织QC小组活动,按照PDCA循环的程序,在动态中进行质量控制。

  (3)制订质量责任制 在公司现有质量管理文件的基础上,针对本工程的具体情况,制订适合本工程的管理人员质量职责和质量责任制,以明确各施工人员的质量职责,做到职责分明,奖罚有道。

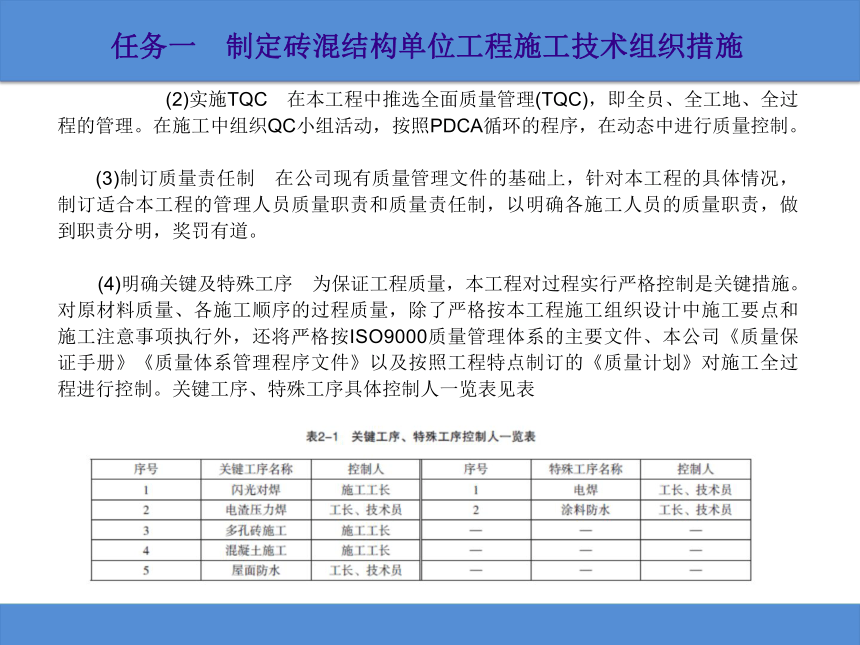

  (4)明确关键及特殊工序 为保证工程质量,本工程对过程实行严格控制是关键措施。对原材料质量、各施工顺序的过程质量,除了严格按本工程施工组织设计中施工要点和施工注意事项执行外,还将严格按ISO9000质量管理体系的主要文件、本公司《质量保证手册》《质量体系管理程序文件》以及按照工程特点制订的《质量计划》对施工全过程进行控制。关键工序、特殊工序具体控制人一览表见表
任务一 制定砖混结构单位工程施工技术组织措施
注:针对本工程特殊工序、关键工序,本项目部将对其从人、机、物、料、法五个环节进行施工能力评估,并设立质量管理点。

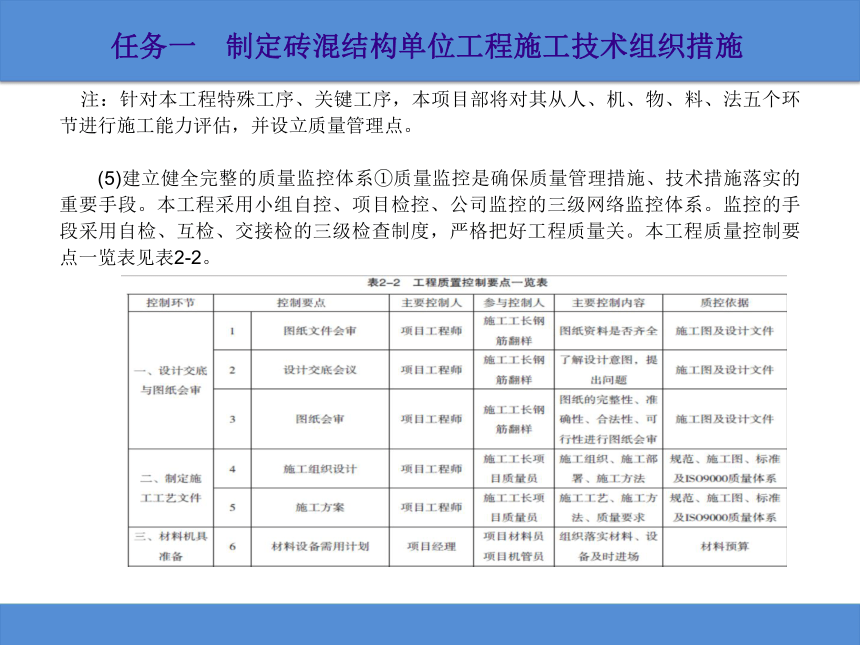

  (5)建立健全完整的质量监控体系①质量监控是确保质量管理措施、技术措施落实的重要手段。本工程采用小组自控、项目检控、公司监控的三级网络监控体系。监控的手段采用自检、互检、交接检的三级检查制度,严格把好工程质量关。本工程质量控制要点一览表见表2-2。

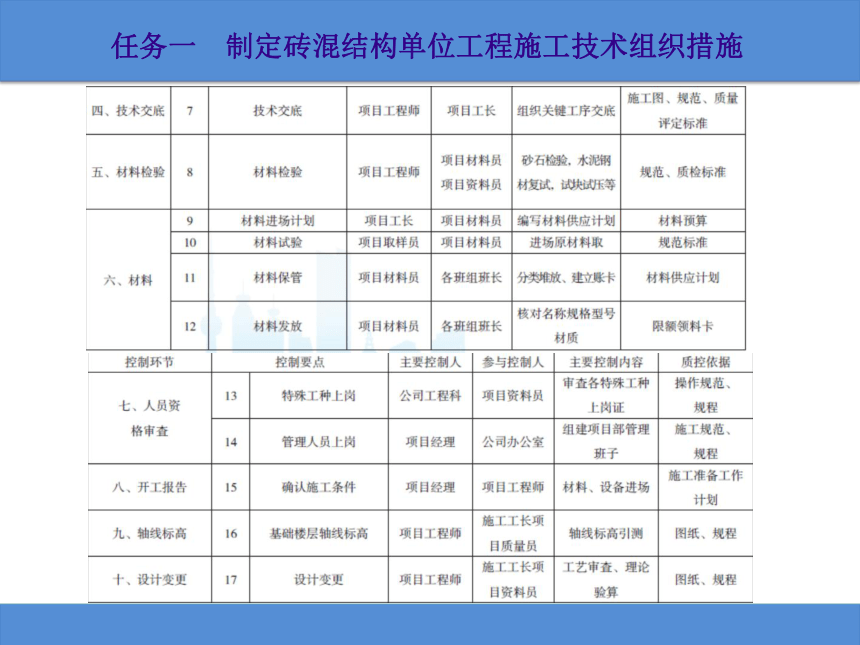

任务一 制定砖混结构单位工程施工技术组织措施
任务一 制定砖混结构单位工程施工技术组织措施

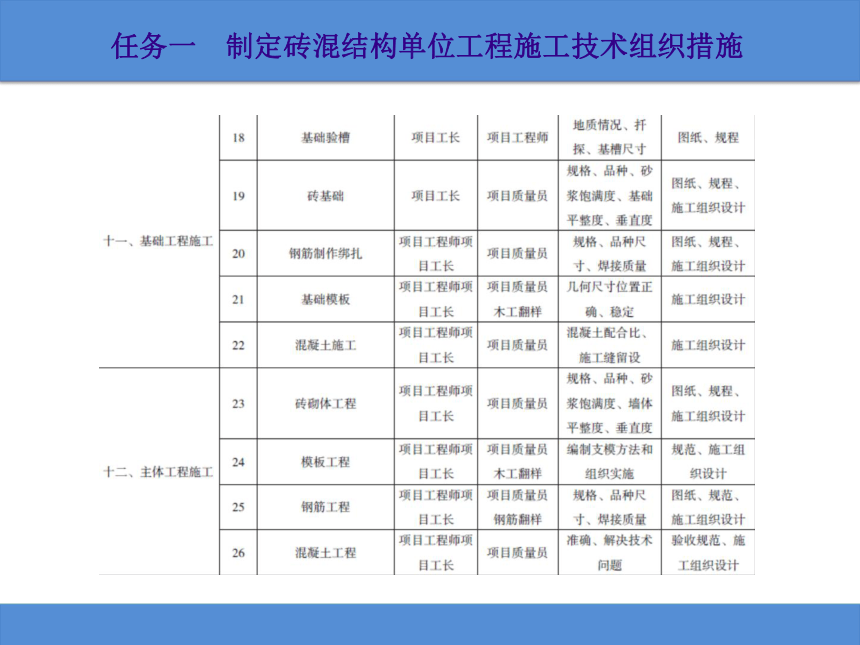

任务一 制定砖混结构单位工程施工技术组织措施

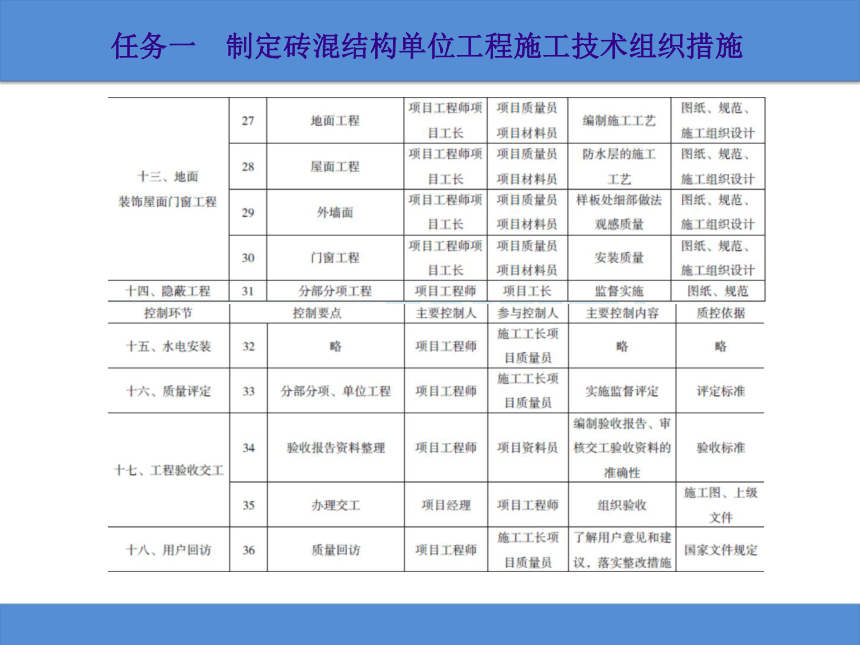

任务一 制定砖混结构单位工程施工技术组织措施

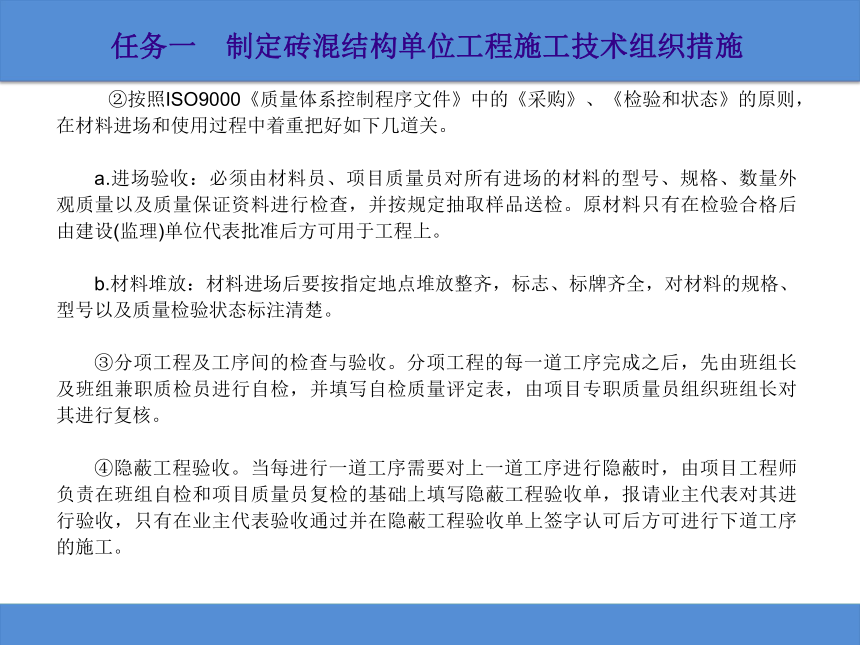

  ②按照ISO9000《质量体系控制程序文件》中的《采购》、《检验和状态》的原则,在材料进场和使用过程中着重把好如下几道关。

  a.进场验收:必须由材料员、项目质量员对所有进场的材料的型号、规格、数量外观质量以及质量保证资料进行检查,并按规定抽取样品送检。原材料只有在检验合格后由建设(监理)单位代表批准后方可用于工程上。

  b.材料堆放:材料进场后要按指定地点堆放整齐,标志、标牌齐全,对材料的规格、型号以及质量检验状态标注清楚。

  ③分项工程及工序间的检查与验收。分项工程的每一道工序完成之后,先由班组长及班组兼职质检员进行自检,并填写自检质量评定表,由项目专职质量员组织班组长对其进行复核。

  ④隐蔽工程验收。当每进行一道工序需要对上一道工序进行隐蔽时,由项目工程师负责在班组自检和项目质量员复检的基础上填写隐蔽工程验收单,报请业主代表对其进行验收,只有在业主代表验收通过并在隐蔽工程验收单上签字认可后方可进行下道工序的施工。
任务一 制定砖混结构单位工程施工技术组织措施
    ⑤分部工程的验收。当某分部工程完工后,由项目工程师组织,由项目专职质量员、工长参加,对该分部进行内部检查,并填写分部工程质量评定表报公司工程科,由公司工程科组织对其进行质量核定。

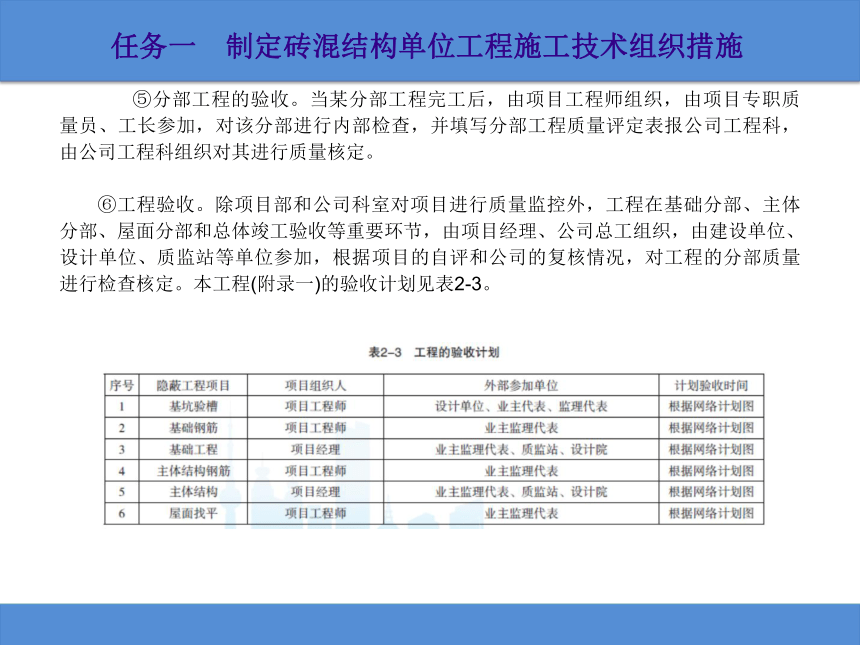

  ⑥工程验收。除项目部和公司科室对项目进行质量监控外,工程在基础分部、主体分部、屋面分部和总体竣工验收等重要环节,由项目经理、公司总工组织,由建设单位、设计单位、质监站等单位参加,根据项目的自评和公司的复核情况,对工程的分部质量进行检查核定。本工程(附录一)的验收计划见表2-3。
任务一 制定砖混结构单位工程施工技术组织措施

  二、工程质量的技术措施(一)一般规定(1)所有工程材料进场都必须具有质保书,对水泥、钢材、防水材料均应按规定取样复试,合格后方可使用。材料采购先由技术部门提出质量要求交材料部门,采购中坚持“质量第一”的原则,同种材料以质量优者为选择先决条件,其次才考虑价格因素。

  (2)对由甲方提供的各项工程材料,我方同样根据图纸和规范要求向甲方提供材料技术质量要求指标,对进场材料组织验收,符合有关规定后方可采用。
任务一 制定砖混结构单位工程施工技术组织措施

   (3)对所进材料要提前进场,确保先复试后使用,严禁未经复试的材料或质量不明确的材料用到工程中去。

  (4)模板质量是保证混凝土质量的重要基础,必须严格控制。

  ①所采用的模板质量必须符合相应的质量要求,旧模板使用前一定要认真整理,去除砂浆、残余混凝土,并堆放整齐。

  ②模板使用应注意配套使用,不同规格模板合理结合,以保证构件的几何尺寸的正确。

  (5)做好工程技术资料的收集与整理工作。按照国家质量验收评定标准以及质监站对工程资料的具体规定执行。根据工程进展情况,做到及时、真实、齐全,本工程资料由项目资料员专门负责收集与整理。

  (二)主要质量通病的防治见表2-4。
任务一 制定砖混结构单位工程施工技术组织措施


任务一 制定砖混结构单位工程施工技术组织措施


任务一 制定砖混结构单位工程施工技术组织措施


  三、夏、雨季施工技术措施(一)雨季施工(1)现场应存放一定数量的草包,以作覆盖用。

  (2)混凝土浇捣时,必须事先密切注意天气预报,尽可能避开雨天,若遇不得已情况,必须及时做好防雨措施。对于来不及覆盖而经雨淋的混凝土应及时覆盖,雨停后再用同配合比细砂浆结面。

  (3)基坑开挖时应设一定数量的水泵及时抽水排出场外至厂区下水道内。

  (4)基坑施工时应及时挖好,并及时浇筑垫层。如不能及时浇筑垫层时,应留置20cm土层不挖。
任务一 制定砖混结构单位工程施工技术组织措施


(二)夏季施工①夏季施工应加强对混凝土的养护,应由专人负责浇水。

  ②对砖要隔夜浇水湿润,已完成的砖砌体和混凝土结构应加强浇水养护。

  ③夏季施工作业时,作业班组尽量避开烈日当空酷暑的条件下进行施工,宜安排早晚或晚间气候条件较适宜的情况下施工。

  四、保证工程施工安全的措施(一)安全管理目标实行现场标准化管理、实现安全无事故。

  (二)确保施工安全的管理措施(1)建立健全施工现场安全管理体系(见图2-2),在项目经理的领导下,各有关管理人员参加安全管理保证体系,现场设专职安全员一名,负责监督施工现场和施工过程中的安全,发现安全问题,及时处理解决,杜绝各种隐患。
任务一 制定砖混结构单位工程施工技术组织措施


  (2)本着抓生产就必须先抓安全的原则,由项目经理主持制定本项目管理人员的安全责任制和项目安全管理奖罚措施,并将奖罚措施张挂到工地会议室,同时发放到每—个管理人员和操作工人。

  (3)由项目经理负责组织安全员、工长和班组长每天进行一次安全大检查,每天由专职安全员带领现场架子工不停地对工地进行巡回检查,对不合格的安全设施,违章指挥的管理人员,违章操作的工人,由安全员及时发出书面整改通知,并落实到责任人,由安全员监督整改。

  (4)由项目安全员负责,对每一个新进场的操作工人进行安全教育,并做好安全交底记录,由安全员负责按规定收集整理好项目的安全管理资料。
任务一 制定砖混结构单位工程施工技术组织措施

  (三)确保施工安全的技术措施(1)严格执行公司制定的安全管理方法,加强检查监督。
  (2)施工前,应逐级做好安全技术交底,检查安全防护措施。

  (3)立体交叉作业时,不得在同一垂直方向上下操作。如必须上下同时进行工作时,应设专用的防护栅或隔离措施。

  (4)高处作业的走道,通道板和登高用具,应随时清扫干净,废料与余料应集中,并及时清理。

  (5)遇有台风暴雨后,应及时采取加设防滑条等措施。并对安全设施与现场设备逐一检查,发现异常情况时,立即采取措施。
  (四)高空作业劳动保护(1)从事高处作业的职工,必须经过专门安全技术教育和体检检查,合格才能上岗,凡患有高血压、心脏病、癫痫病、眩晕症等不适宜高处作业的人,禁止从事高处作业。

  (2)从事高处作业的人员,必须按照作业性质和等级,按规定配备个人防护用品,并正确使用。

  (3)在夏季施工时须采取降温与预防中暑措施。

任务一 制定砖混结构单位工程施工技术组织措施

  (五)基槽边坡安全防护(1)基槽四周设置钢管栏杆,并设置醒目标志。

  (2)土方堆放必须离开坑边1m,堆高不超过1.5m。

  (六)脚手架安全要求(1)搭设脚手架所采用的各种材料均需符合规范规定的质量要求。

  (2)脚手架基础必须牢固,满足载荷要求,按施工规范搭设,做好排水措施。

  (3)脚手架搭设技术要求应符合有关规范规定。

  (4)必须高度重视各种构造措施:剪刀撑、拉结点等均应按要求设置。

  (5)水平封闭:应从第二步起,每隔l0m脚手架均满铺竹笆,并在立杆与墙面之间每隔一步铺设统长木板。

  (6)垂直封闭:二步以上除设防护栏杆外,应全部设安全立网;脚手架搭设应高于建筑物顶端或操作面1.5m以上,并加设围护。

任务一 制定砖混结构单位工程施工技术组织措施

  (7)搭设完毕的脚手架上的钢管、扣件、脚手板和连接点等不得随意拆除。施工中必要时,必须经工地负责人同意,并采取有效措施,工序完成后,立即恢复。

  (8)脚手架使用前,应由工地负责人组织检查验收,验收合格并填写交验单后方可使用,在施工过程中应有专人管理,检查和保修,并定期进行沉降观察,发现异常应采取加固措施。

  (9)脚手架拆除时,应先检查与建筑物连接情况,并将脚手架上的存留材料、杂物等清除干净,自上而下,按先装后拆,后装先拆的顺序进行,拆除的材料应统一向下传递或吊运到地面,一步一清。严禁采用踏步拆法,严禁向下抛掷或用推(拉)倒的方法拆除。

  (10)搭拆脚手架,应设置警戒区,并派专人警戒。遇有六级以上大风和恶劣气候,应停止脚手架搭拆工作。

  (七)防火和防雷设施(1)建立防火责任制,将消防工作纳入施工管理计划。工地负责人向职工进行安全教育的同时,应进行防火教育。定期开展防火检查,发现火险隐患及时整改。

任务一 制定砖混结构单位工程施工技术组织措施

   (2)严禁在建筑脚手架上吸烟或堆放易燃物品。

  (3)在脚手架上进行焊接或切割作业时,氧气瓶和乙炔发生器放置在建筑物内,不得放在走道或脚手架上。同时,应先将下面的可燃物移走或采用非燃烧材料的隔板遮盖,配备灭火器材,焊接完成后,及时清理灭绝火种,没有防火措施,不得在脚手架上焊接或切割作业。

  五、降低工程成本的措施(1)提高机械设备利用率,降低机械费用开支,管好施工机械,提高其完好率,利用率,充分发挥其效能,不但可以加快工程进度,完成更多的工作量,而且可以减少劳动量,从而降低工程成本。

  (2)节约材料消耗,从材料的采购、运输、使用以及竣工后的回收环节,认真采取措施,同时要不断地改进施工技术,加强材料管理,制定合理的材料消耗定额,有计划、合理地、积极地进行材料的综合利用和修旧利废,这样就能从材料的采购、运输、使用三个环节上节约材料的消耗。

任务一 制定砖混结构单位工程施工技术组织措施

  ③钢筋集中下料,降低钢材损耗率,合理利用钢筋。钢筋竖向接头采用电渣压力埋弧焊连接技术,以节约钢材。

  ④砌筑砂浆、内墙抹灰砂浆用掺加粉煤灰的技术,以节约水泥并提高砂浆的和易性。粉煤灰具体掺入比例根据试验室提供的配合比而定。

  ⑤土方开挖应严格按土方开挖技术交底进行,避免超挖、增加土方量和混凝土量。合理的调配土方,节约资金。利用挖出的土方作工区场地整平回填,在计划上要巧作安排,使其就近挖土和填土,减少车辆运输或缩短运距。

  ⑥加强平面管理、计划管理,合理配料,合理堆放,减少场内二次搬运费用。

  ⑦对所有材料做好进场、出库记录,并做好日期标志,掌握场内物资数量及质保日期,减少不必要浪费。

任务一 制定砖混结构单位工程施工技术组织措施

  六、现场文明施工的措施执行《建设工程施工现场环境与卫生标准》(JGJ146—2013)。

  (一)文明施工的管理措施(1)管理目标在施工中贯彻文明施工的要求,推行标准化管理方法,科学组织施工,做好施工现场的各项管理工作。工程将以施工现场标准化工地的各项要求严格加以管理,创文明工地。

  (2)文明工地的一般要求①本着管理施工就必须管安全,抓安全就必须从实施标准化现场管理抓起的原则,工程的文明现场管理体系同安全管理体系,所有对安全负有职责的管理人员和操作工人对文明现场的管理也负有相同的职责。

  ②在施工现场的临设布置、机械设备安装和运行、供水、供电、排水、排污等硬件设备的布置上,严格按公司有关规定执行。

  ③为保证环境安静,同时考虑到施工区域在建设单位厂区内,工人宿舍不设在施工现场,工人宿舍安排在本公司基地。

任务一 制定砖混结构单位工程施工技术组织措施

④按照施工平面图设置各项临时设施,堆放大宗材料、成品、半成品和机具设备,堆放整齐,挂号标牌,不得侵占场内道路及安全防护等设施。

  ⑤施工现场设置明显的标牌[六牌一图:工程概况牌、管理人员名单及监督电话牌、消防保卫(防火责任)牌、安全生产牌、文明施工牌、农民工权益告知牌和施工现场平面图],标明工程项目名称、建设单位、设计单位、施工单位、项目经理和施工现场甲方代表的姓名、开、竣工日期等。施工现场的主要管理人员在施工现场佩戴证明其身份的证卡。

  ⑥施工现场的用电线路,用电设施的安装和使用必须符合安装规范和安全操作规程,严禁任意拉线接电。施工现场必须设有保证施工安全要求的夜间照明。

  ⑦施工机械按照施工平面布置图规定的位置和线路设置,不得任意侵占场内道路。

  ⑧施工场地的各种安全设施和劳动保护器具,必须定期进行检查和维修。

  ⑨保证施工现场道路畅通,排水系统处于良好的使用状态;保持场容场貌的整洁,随时清理建筑垃圾。

任务一 制定砖混结构单位工程施工技术组织措施

  ⑩职工生活设施符合卫生、通风、照明等要求。职工的膳食、饮水应当符合卫生要求。

  做好施工现场安全保卫工作,现场治安保卫措施:工程建设要严格按照工厂的有关规定,服从业主管理,加强安全治保、防火等管理,进场前应对全体职工进行安全生产、文明施工、防火等管理教育,不得随便进入周围厂区生产场所(车间),保障厂区正常的工作。

  设专职安全员落实做好防火、防盗、防肇事工作,认真査找隐患,及时解决问题。对门卫经常进行教育,落实防范措施,严格按公司和甲方的有关规定执行,杜绝外来闲散人员进入工地,引导职工团结友爱,互相帮助,杜绝肇事。

  监督安全设施,脚手架搭设、临边洞口防护设施的规范化施工,制止和纠正进入工地施工人员赤膊、赤脚和不戴安全帽的违章行为,不服从者逐出工地。

任务一 制定砖混结构单位工程施工技术组织措施

严格落实各级文明管理责任制,做到谁管理的范围由谁负责文明施工,谁负责的范围文明存在问题由谁负责,层层分解落实,环环相扣,做到事事有人问。

  严格依照《中华人民共和国消防条例》的规定,在施工现场建立和执行防火管理制度,设置符合消防要求的消防设施,并保证完好的备用状态。在容易发生火灾的地区施工或储存,使用易燃易爆器材时,施工单位应当采取特殊的消防安全措施。

  遵守国家有关环境保护的法律规定,采取措施控制施工现场的各种粉尘、废气、废水、固体废弃物以及噪声、振动对环境的污染和危害。

  采取下列防止环境污染的措施。

  采用沉淀池处理搅拌机清洗浆水,未经处理不得直接排入厂区排水管网。

  不在现场熔融沥青或者焚烧油毡、油漆以及其他会产生有害烟尘和恶臭气体的物质。

任务一 制定砖混结构单位工程施工技术组织措施

 采取有效措施控制施工过程中的扬尘,如覆盖等。

  厕所设在施工现场西北角污水站附近,以便直接接入厂区污水管网。

  搞好公共关系的协调工作,由专人负责此项工作,使工程顺利进行。

  (二)文明施工现场管理的技术措施(1)现场临时供电系统的设计①执行《施工现场临时用电安全技术规范》(JGJ46—2005)。

  ②施工用电量的计算(建筑工地临时供电,包括动力用电,照明用电两种)。

  a.全工地所使用的机械动力设备,其他电器工具及照明用电的数量。

  b.施工进度计划中施工高峰阶段同时用电的机械设备最高数量。

  c.各种机械设备在工作中需用的情况。

  d.总用电量的计算:P=l.05~1.10(K1×ΣP1/cosφ+K2Σp2+K3ΣP3+K4ΣP4);

任务一 制定砖混结构单位工程施工技术组织措施

  式中,cosφ为电动机的平均功率因素;K1、K2、K3、K4为需要系数;ΣP1(电动机施工时避开施工最高峰)为电动机额定功率之和;ΣP2为电焊机额定容量之和;ΣP3为室内照明容量之和;ΣP4为室外照明容量之和。

  ③电力变压器、电线截面的选择。

  a.主要技术数据(额定容量,高压额定电压,低压额定电压)。

  b.具体的线径选择。

  ④电路排设注意事项。

  a.凡过道路线均需在地下埋设钢管,电线从地下穿管过路。

  b.向上各层用电线沿钢管脚手架架设,并设分配电箱。

  c.采用三相五线制,立电杆、横杆、瓷瓶固定。

任务一 制定砖混结构单位工程施工技术组织措施

 d.电源的选择:由已建工具车间仓库接到现场装表计量使用。

  ⑤线路布置:详见施工平面布置图。

  (2)现场排水排污系统 现场排水排污系统的好坏,直接影响到其文明施工现场能否达标,因此,排水排污系统采用:在搅拌机一侧设沉淀池一个,污水经沉淀池沉淀后就近排入厂区下水道。

  (3)现场临时供水 工程现场施工用水由厂区西侧已建污水处理站就近接入现场装表计量使用。
