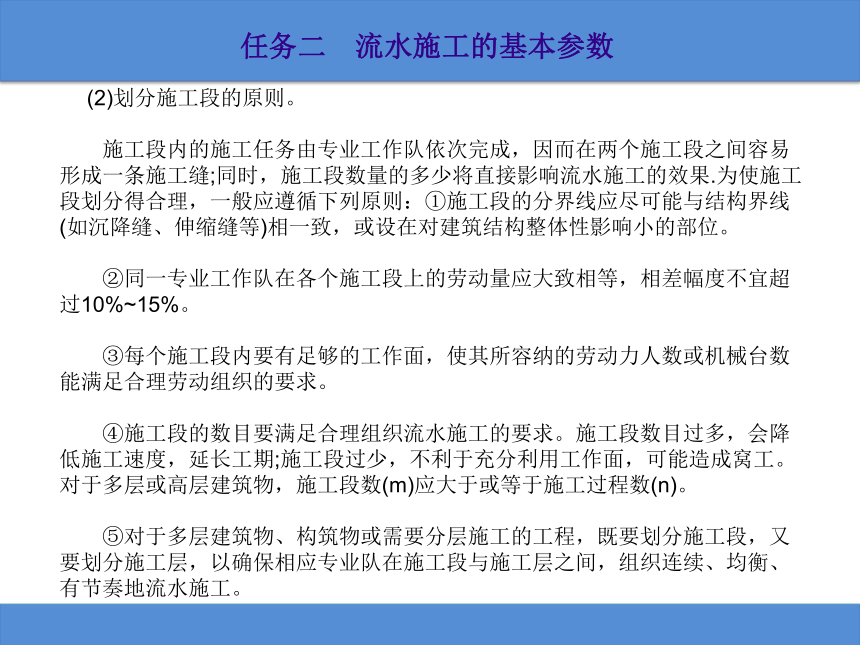

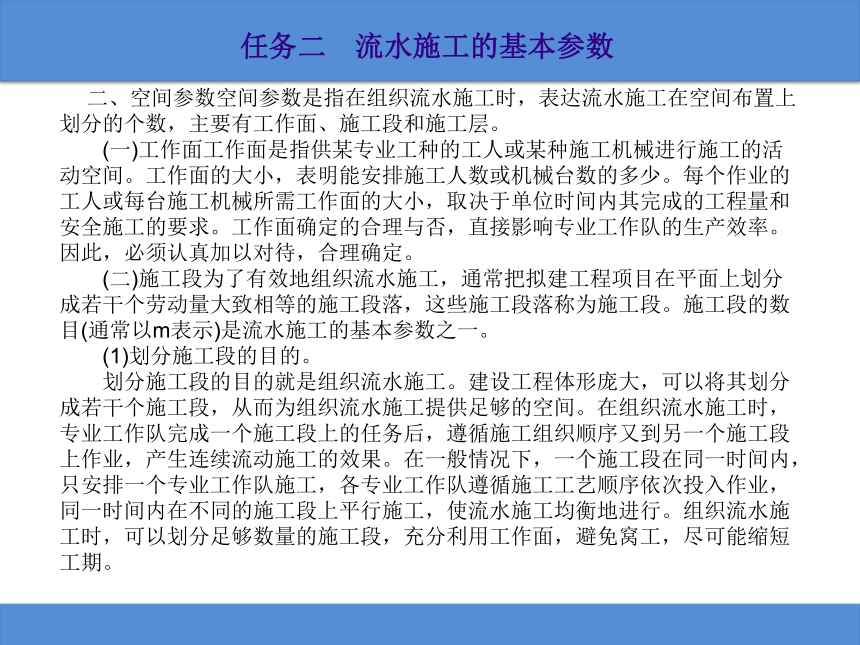

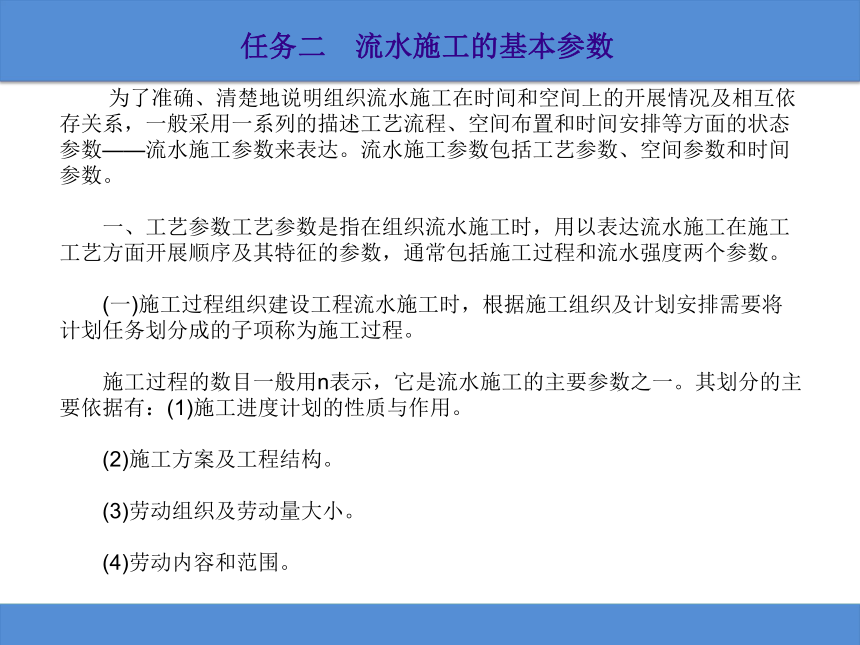

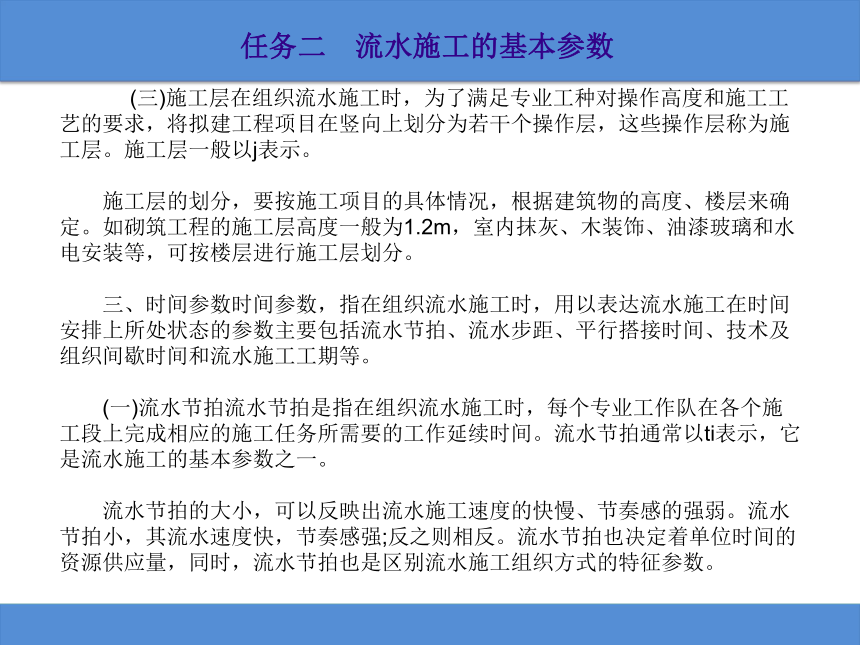

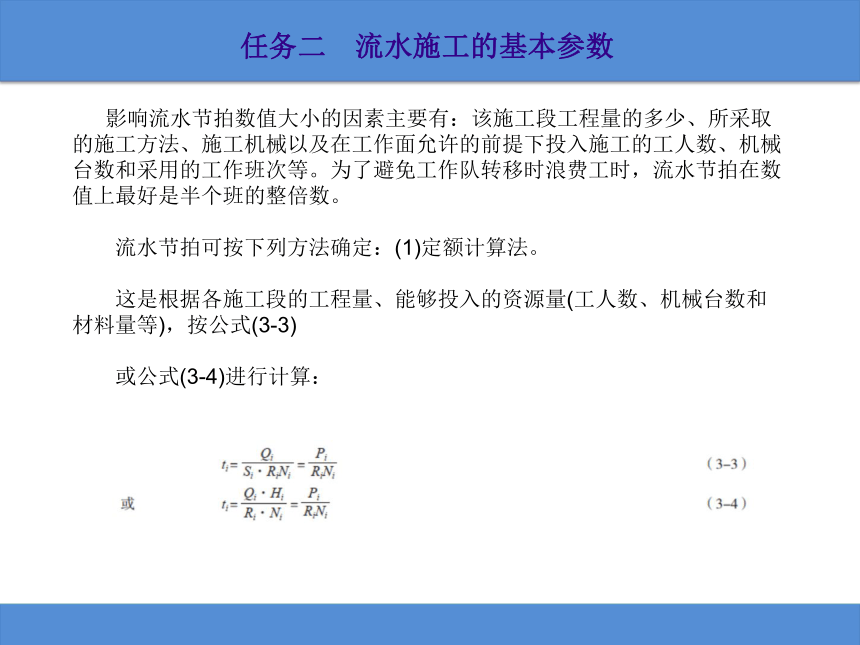

资源简介 (共14张PPT)建筑施工组织与管理项目三 流水施工原理任务二 流水施工的基本参数任务二 流水施工的基本参数 为了准确、清楚地说明组织流水施工在时间和空间上的开展情况及相互依存关系,一般采用一系列的描述工艺流程、空间布置和时间安排等方面的状态参数——流水施工参数来表达。流水施工参数包括工艺参数、空间参数和时间参数。 一、工艺参数工艺参数是指在组织流水施工时,用以表达流水施工在施工工艺方面开展顺序及其特征的参数,通常包括施工过程和流水强度两个参数。 (一)施工过程组织建设工程流水施工时,根据施工组织及计划安排需要将计划任务划分成的子项称为施工过程。 施工过程的数目一般用n表示,它是流水施工的主要参数之一。其划分的主要依据有:(1)施工进度计划的性质与作用。 (2)施工方案及工程结构。 (3)劳动组织及劳动量大小。 (4)劳动内容和范围。任务二 流水施工的基本参数 施工过程的划分不宜太多、太细,以免给工程的计算增添麻烦;但也不宜太少,以免计划过于笼统,失去指导施工的作用。 (二)流水强度流水强度是指某施工过程(专业工作队)在单位时间内所完成的工程量,也称为流水能力或生产能力。例如,浇筑混凝土施工过程的流水强度是指每工作班浇筑的混凝土立方数。流水强度一般以v表示。任务二 流水施工的基本参数 二、空间参数空间参数是指在组织流水施工时,表达流水施工在空间布置上划分的个数,主要有工作面、施工段和施工层。 (一)工作面工作面是指供某专业工种的工人或某种施工机械进行施工的活动空间。工作面的大小,表明能安排施工人数或机械台数的多少。每个作业的工人或每台施工机械所需工作面的大小,取决于单位时间内其完成的工程量和安全施工的要求。工作面确定的合理与否,直接影响专业工作队的生产效率。因此,必须认真加以对待,合理确定。 (二)施工段为了有效地组织流水施工,通常把拟建工程项目在平面上划分成若干个劳动量大致相等的施工段落,这些施工段落称为施工段。施工段的数目(通常以m表示)是流水施工的基本参数之一。 (1)划分施工段的目的。 划分施工段的目的就是组织流水施工。建设工程体形庞大,可以将其划分成若干个施工段,从而为组织流水施工提供足够的空间。在组织流水施工时,专业工作队完成一个施工段上的任务后,遵循施工组织顺序又到另一个施工段上作业,产生连续流动施工的效果。在一般情况下,一个施工段在同一时间内,只安排一个专业工作队施工,各专业工作队遵循施工工艺顺序依次投入作业,同一时间内在不同的施工段上平行施工,使流水施工均衡地进行。组织流水施工时,可以划分足够数量的施工段,充分利用工作面,避免窝工,尽可能缩短工期。任务二 流水施工的基本参数 (2)划分施工段的原则。 施工段内的施工任务由专业工作队依次完成,因而在两个施工段之间容易形成一条施工缝;同时,施工段数量的多少将直接影响流水施工的效果.为使施工段划分得合理,一般应遵循下列原则:①施工段的分界线应尽可能与结构界线(如沉降缝、伸缩缝等)相一致,或设在对建筑结构整体性影响小的部位。 ②同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%。 ③每个施工段内要有足够的工作面,使其所容纳的劳动力人数或机械台数能满足合理劳动组织的要求。 ④施工段的数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工。对于多层或高层建筑物,施工段数(m)应大于或等于施工过程数(n)。 ⑤对于多层建筑物、构筑物或需要分层施工的工程,既要划分施工段,又要划分施工层,以确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏地流水施工。任务二 流水施工的基本参数 (三)施工层在组织流水施工时,为了满足专业工种对操作高度和施工工艺的要求,将拟建工程项目在竖向上划分为若干个操作层,这些操作层称为施工层。施工层一般以j表示。 施工层的划分,要按施工项目的具体情况,根据建筑物的高度、楼层来确定。如砌筑工程的施工层高度一般为1.2m,室内抹灰、木装饰、油漆玻璃和水电安装等,可按楼层进行施工层划分。 三、时间参数时间参数,指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数主要包括流水节拍、流水步距、平行搭接时间、技术及组织间歇时间和流水施工工期等。 (一)流水节拍流水节拍是指在组织流水施工时,每个专业工作队在各个施工段上完成相应的施工任务所需要的工作延续时间。流水节拍通常以ti表示,它是流水施工的基本参数之一。 流水节拍的大小,可以反映出流水施工速度的快慢、节奏感的强弱。流水节拍小,其流水速度快,节奏感强;反之则相反。流水节拍也决定着单位时间的资源供应量,同时,流水节拍也是区别流水施工组织方式的特征参数。任务二 流水施工的基本参数 影响流水节拍数值大小的因素主要有:该施工段工程量的多少、所采取的施工方法、施工机械以及在工作面允许的前提下投入施工的工人数、机械台数和采用的工作班次等。为了避免工作队转移时浪费工时,流水节拍在数值上最好是半个班的整倍数。 流水节拍可按下列方法确定:(1)定额计算法。 这是根据各施工段的工程量、能够投入的资源量(工人数、机械台数和材料量等),按公式(3-3) 或公式(3-4)进行计算: 任务二 流水施工的基本参数 式中ti——某专业工作队在第i施工段的流水节拍;Qi——某专业工作队在第i施工段要完成的工程量;Si——某专业工作队的计划产量定额;Hi——某专业工作队的计划时间定额;Pi——某专业工作队在第i施工段需要的劳动量或机械台班数量;Ri——某专业工作队投入的工作人数或机械台数;Ni——某专业工作队的工作班次。 在公式(3-3)和公式(3-4)中,Si和Hi最好是反映本项目经理部实际水平的定额。 如工期已定,根据工期要求倒排进度的方法确定的流水节拍,可用上式反算出资源需要量,这时应考虑作业面是否足够。如果工期紧、节拍短,就应考虑增加作业班次(双班或三班),相应的机械设备能力和材料供应情况亦应同时考虑。 任务二 流水施工的基本参数 (2)经验估算法。 对于采用新结构、新工艺、新方法和新材料等没有定额可循的工程项目,可根据以往的施工经验进行估算。为了提高准确程度,往往先估算出该流水节拍的最长、最短和正常(即最可能)三种时间,然后据此求出期望时间,作为某专业工作队在某施工段上的流水节拍。因此,本法也称为三种时间估算法。一般按公式(3-5)进行计算:t =a=4c+b6 (3-5) 式中t——某施工过程在某施工段上的流水节拍;a——某施工过程在某施工段上的最短估算时间;b——某施工过程在某施工段上的最长估算时间;c——某施工过程在某施工段上的正常估算时间。 (二)流水步距流水步距是指在组织流水施工时,相邻两个专业工作队在保证施工顺序、满足连续施工、最大限度搭接和保证工程质量要求的条件下,相继投入施工的最小时间间隔。流水步距一般用Kjj+1表示,它是流水施工的主要参数之一。 任务二 流水施工的基本参数 流水步距的数目取决于参加流水施工的专业工作队数。如果有n个专业工作队,则流水步距的总数为n-1个。 (1)确定流水步距的原则。 流水步距的大小取决于相邻两个施工过程(或专业工作队)在各施工段上的流水节拍及流水施工的组织方式。确定流水步距时应遵守以下原则:①相邻两个专业工作队按各自的流水速度施工,要始终保持施工工艺的先后顺序;②各专业工作队投入施工后尽可能保持连续作业;③相邻两个专业工作队在满足连续施工的条件下,能最大限度地实现合理搭接;④要保证工程质量,满足安全生产。 (2)确定流水步距的方法。 流水步距的确定方法很多,而简捷实用的方法主要有图上分析法、分析计算法和累加数列法等。限于篇幅,本书介绍分析计算法和累加数列法。 任务二 流水施工的基本参数 累加数列法也称为“取大差法”。其计算步骤如下:①根据各专业工作队在各施工段上的流水节拍,求累加数列;②根据施工顺序,对所求相邻的两累加数列错位相减;③根据错位相减的结果,确定相邻专业工作队之间的流水步距,即相减结果中数值最大者。 【例3-1】某项目由三个施工过程组成,分别由А、В、C三个专业工作队完成,在平面上划分成四个施工段,每个专业工作队在各施工段上的流水节拍见表3-1,试确定相邻专业工作队之间的流水步距。 任务二 流水施工的基本参数 任务二 流水施工的基本参数 (三)平行搭接时间在组织流水施工时,有时为了缩短工期,在工作面允许的条件下,如果前一个专业敢工作队完成部分施工任务后,能够提前为后一个专业工作队提供工作面,使后者提前进入前一个施工段,这样两个相邻的工作队在同一施工段上平行搭接施工,这个搭接的时间称为平行搭接时间,一般以C j,j+1 表示。 (四)技术间歇时间在组织流水施工时,除要考虑相邻专业工作队之间的流水步距外,有时根据建筑材料或现浇构件等的工艺性质或者施工组织方面的要求,还需要考虑合理的等待间歇时间,称为技术间歇时间。如混凝土浇筑后的养护时间,砂浆抹面和油漆面的干燥时间,墙体砌筑前的墙身位置弹线的时间,施工人员、机械转移的时间,回填土前对地下管道检查验收时间等。技术间歇时间通常以Z j,j+1 表示。 任务二 流水施工的基本参数 (五)流水施工工期流水施工工期是指从第一个专业工作队投入流水施工开始,到最后一个专业工作队完成最后一个施工段的任务后退出流水施工为止的整个持续时间。工期通常用T表示。 在安排流水施工之前,应有一个基本的工期目标,以便在总体上约束具体的流水作业组织。在流水作业安排以后,可以通过计算或作图确定工期并与目标工期进行比较,二者应相等或使计算工期小于目标工期。 由于一项建设工程往往包含有许多流水组,故流水施工工期一般均不是整个工程的总工期。 展开更多...... 收起↑ 资源预览
