第五章 单位工程施工组织设计 课件(共19张PPT)《建筑施工组织与管理》同步教学(机械工业出版社)

资源下载
  1. 二一教育资源

第五章 单位工程施工组织设计 课件(共19张PPT)《建筑施工组织与管理》同步教学(机械工业出版社)

资源简介

(共19张PPT)
工程概况描述
施工方案的选择
单位工程施工组织设计编制
工程特点

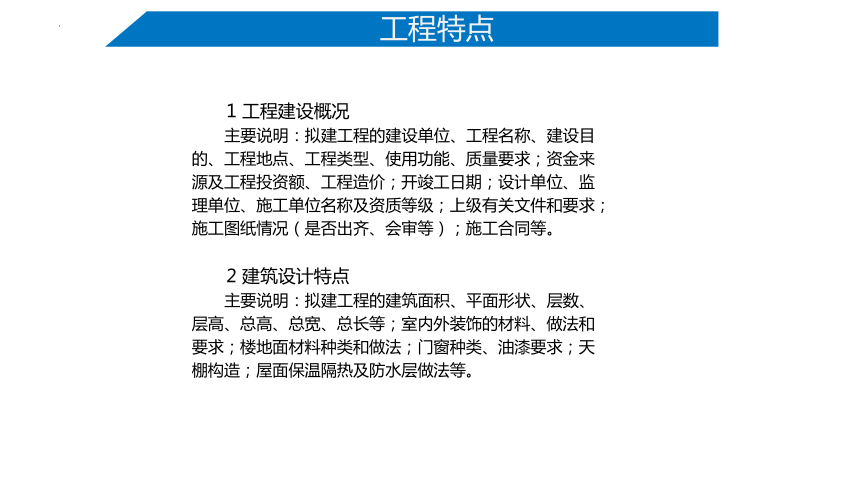

1 工程建设概况
主要说明:拟建工程的建设单位、工程名称、建设目的、工程地点、工程类型、使用功能、质量要求;资金来源及工程投资额、工程造价;开竣工日期;设计单位、监理单位、施工单位名称及资质等级;上级有关文件和要求;施工图纸情况(是否出齐、会审等);施工合同等。
2 建筑设计特点
主要说明:拟建工程的建筑面积、平面形状、层数、层高、总高、总宽、总长等;室内外装饰的材料、做法和要求;楼地面材料种类和做法;门窗种类、油漆要求;天棚构造;屋面保温隔热及防水层做法等。
工程特点

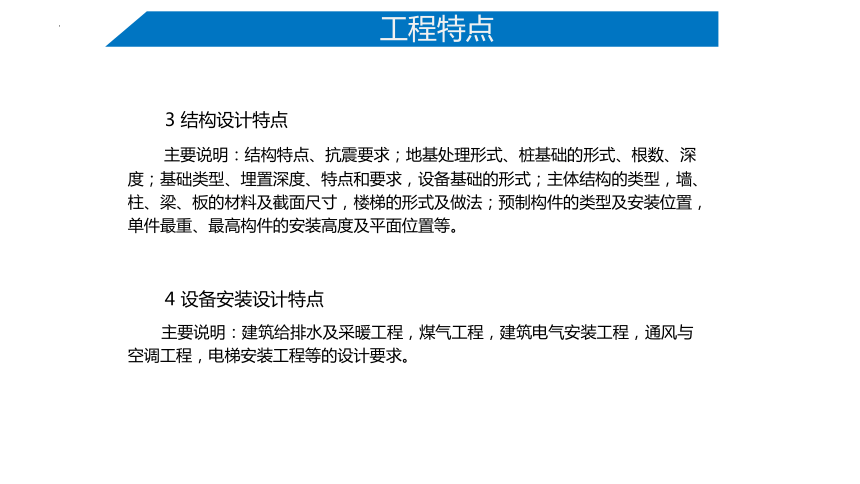

3 结构设计特点
主要说明:结构特点、抗震要求;地基处理形式、桩基础的形式、根数、深度;基础类型、埋置深度、特点和要求,设备基础的形式;主体结构的类型,墙、柱、梁、板的材料及截面尺寸,楼梯的形式及做法;预制构件的类型及安装位置,单件最重、最高构件的安装高度及平面位置等。
4 设备安装设计特点
主要说明:建筑给排水及采暖工程,煤气工程,建筑电气安装工程,通风与空调工程,电梯安装工程等的设计要求。

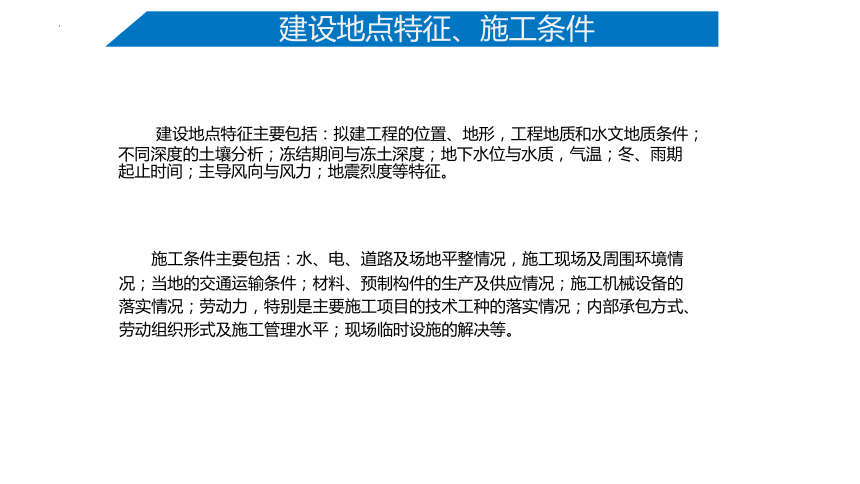

建设地点特征、施工条件
建设地点特征主要包括:拟建工程的位置、地形,工程地质和水文地质条件;不同深度的土壤分析;冻结期间与冻土深度;地下水位与水质,气温;冬、雨期起止时间;主导风向与风力;地震烈度等特征。
施工条件主要包括:水、电、道路及场地平整情况,施工现场及周围环境情况;当地的交通运输条件;材料、预制构件的生产及供应情况;施工机械设备的落实情况;劳动力,特别是主要施工项目的技术工种的落实情况;内部承包方式、劳动组织形式及施工管理水平;现场临时设施的解决等。
项目管理特点及总体要求

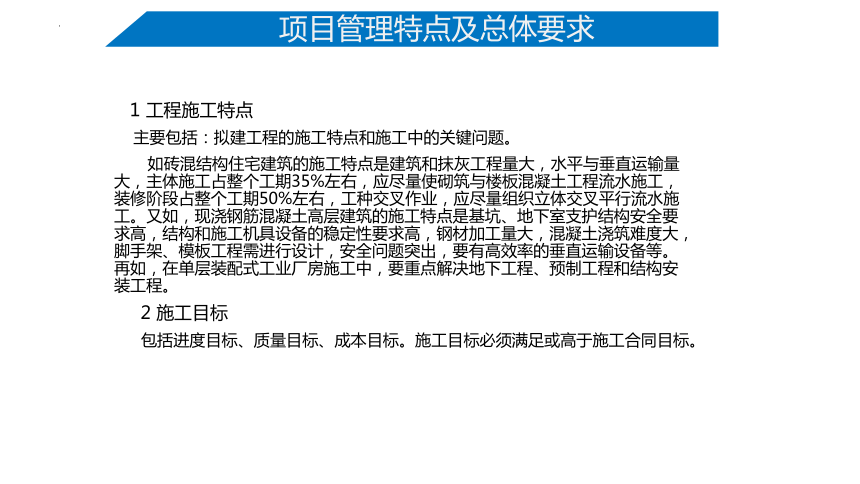

1 工程施工特点
主要包括:拟建工程的施工特点和施工中的关键问题。
如砖混结构住宅建筑的施工特点是建筑和抹灰工程量大,水平与垂直运输量大,主体施工占整个工期35%左右,应尽量使砌筑与楼板混凝土工程流水施工,装修阶段占整个工期50%左右,工种交叉作业,应尽量组织立体交叉平行流水施工。又如,现浇钢筋混凝土高层建筑的施工特点是基坑、地下室支护结构安全要求高,结构和施工机具设备的稳定性要求高,钢材加工量大,混凝土浇筑难度大,脚手架、模板工程需进行设计,安全问题突出,要有高效率的垂直运输设备等。再如,在单层装配式工业厂房施工中,要重点解决地下工程、预制工程和结构安装工程。
2 施工目标
包括进度目标、质量目标、成本目标。施工目标必须满足或高于施工合同目标。
项目管理特点及总体要求

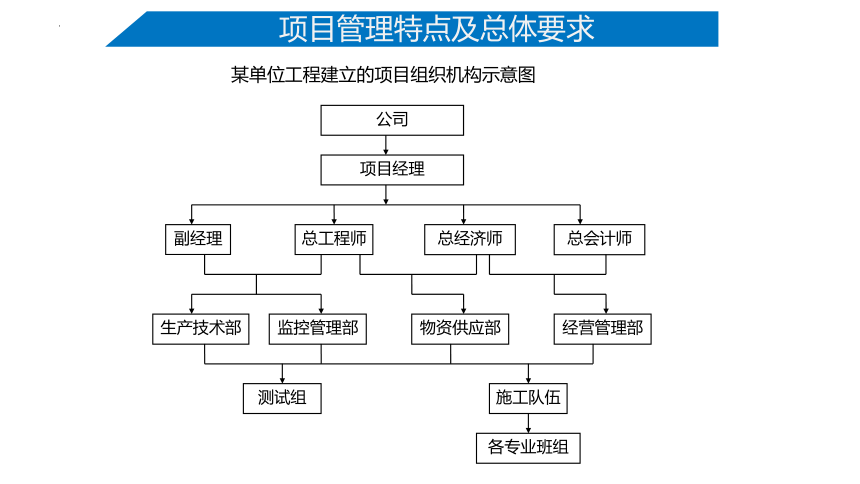

某单位工程建立的项目组织机构示意图
公司
项目经理
副经理
总工程师
总经济师
总会计师
生产技术部
监控管理部
物资供应部
经营管理部
测试组
施工队伍
各专业班组
施工方案的制定步骤

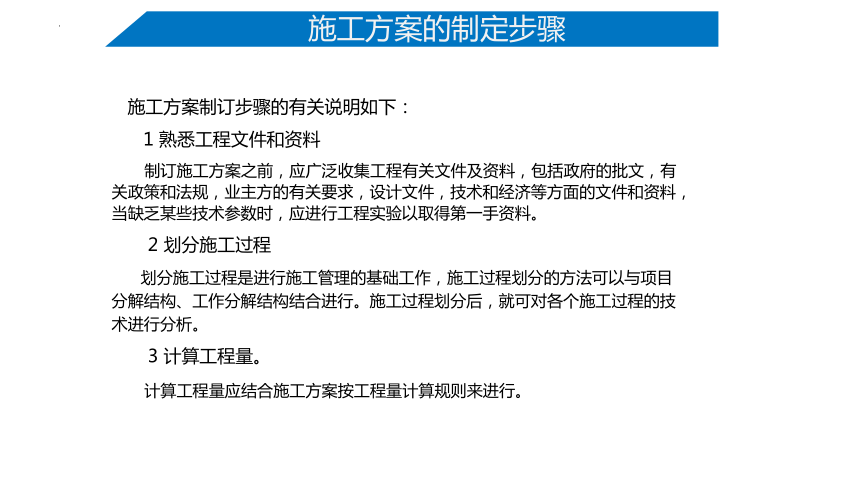

施工方案制订步骤的有关说明如下:
1 熟悉工程文件和资料
制订施工方案之前,应广泛收集工程有关文件及资料,包括政府的批文,有关政策和法规,业主方的有关要求,设计文件,技术和经济等方面的文件和资料,当缺乏某些技术参数时,应进行工程实验以取得第一手资料。
2 划分施工过程
划分施工过程是进行施工管理的基础工作,施工过程划分的方法可以与项目 分解结构、工作分解结构结合进行。施工过程划分后,就可对各个施工过程的技术进行分析。
3 计算工程量。
计算工程量应结合施工方案按工程量计算规则来进行。
施工方案的制定步骤
4 确定施工顺序和流向
施工顺序和流向的安排应符合施工的客观规律,并且处理好各施工过程之间的关系和相互影响。
5 选择施工方法和施工机械
拟订施工方法时,应着重考虑影响整个单位工程施工的分部分项工程的施工方法,对于常规做法的分项工程则不必详细拟订。在选择施工机械时,应首先选择主导工程的机械,然后根据建筑特点及材料、构件种类配备辅助机械。最后确定与施工机械相配套的专用工具设备。例如,垂直运输机械的选择,它直接影响工程的施工进度。一般根据标准层垂直运输量来编制垂直运输量表,然后据此选择垂直运输方式和机械数量,再确定水平运输方式和与之配套的辅助机械数量。最后布置运输设施的位置及水平运输路线。垂直运输量见下表。
施工方案的制定步骤
垂直运输量表
6 确定关键技术路线
施工方案的制订应紧紧抓住施工过程中的各个关键技术路线的制订,例如,在高层建筑施工方案制订时,应着重考虑如下的关键技术问题:深基坑的开挖及支护体系,高耸结构混凝土的输送及浇捣,高耸结构垂直运输,结构平面复杂的模板体系,高层建筑的测量、机电设备的安装和装修的交叉施工安排等。
施工方案的选择与确定
3 划分施工区段
1)划分施工区段(m)的目的
由于建筑产品生产的单件性,可以说它不适合于组织流水作业。但是,建筑产品体型的固有特征,又为组织流水施工提供了空间条件。可以把一个体型庞大的“单件产划分成具有若干个施工段、施工层的“批量产品”,使其满足流水施工的基本要求。保证工程质量的前提下,使不同工种的专业队在不同的工作面上进行作业,以充分利用,使其按流水施工的原理,集中人力、物力,迅速地、依次地、连续地完成各段的任为相邻专业工作队尽早地提供工作面,达到缩短工期的目的。
2)划分施工区段的方法
(1)大型工业项目施工区段的划分
大型工业项目按照产品的生产工艺过程划分施工区段,一般有生产系统、辅助系统和附属生产系统。
施工方案的选择与确定
【应用案例】:某热电厂工程由16个建筑物和16个构筑物组成,分为热电站和碱回收两组建筑物和构筑物。现根据其生产工艺系统的要求,将其分为四个施工区域。
第一施工区域:汽轮机房、主控楼和化学处理车间等。
第二施工区域:贮存罐、沉淀池、栈桥、空气压缩机房、碎煤机室等。
第三施工区域:黑液提取工段、蒸发工段、仪器维修车间等。
第四施工区域:燃烧工段、苛化工段、泵房及钢筋混凝土烟囱等附属工程。
(2)大型公共项目施工区段的划分
大型公共项目按照其功能设施和使用要求来划分施工区段。
(3)民用住宅及商业办公建筑施工区段的划分
民用住宅及商业办公建筑可按照其现场条件、建筑特点、交付时间及配套设施等情况划分施工区段。
施工方案的选择与确定
【应用案例】:某工程为高层公寓小区,由9栋高层公寓和地下车库、热力变电站、餐厅、幼儿园、物业管理楼、垃圾站等服务用房组成。
由于该工程为群体工程,工期比较长,按合同要求9栋公寓分三期交付使用,即每年竣工3栋。在组织施工时,以3栋高层和配套的地下车库为一个施工区,分三期施工。每期工程施工中,以3栋高层配备l套大模板组织流水施工,适当安排配套工程。在结构阶段每幢公寓楼平面上又分成五个流水施工段,常温阶段每天完成一段,5天完成一层。既保证工程均衡流水施工,又确保了施工工期。
对于独立式商业办公楼,可以从平面上将主楼和裙房分为两个不同的施工区段,从立面上再按层分解为多个流水施工段。
在设备安装阶段,也可以按垂直方向进行施工段划分,每几层组成一个施工段,分别安排水、电、风、消防、保安等不同施工队的平行作业,定期进行空间交换。
施工方案的选择与确定
4 确定施工起点与流向
确定施工起点和流向指单位工程在平面和空间上开始施工的部位及其流动的方向,这主要取决于生产需要、缩短工期和保证质量等要求。一般应考虑下列主要问题:
(1)车间的生产工艺流程,往往是确定施工流向的关键因素。应从生产工艺上考虑,工艺流程上要先期投入生产或需先期投入使用者,应先施工。
(2)根据建设单位对生产和使用的要求,生产上或使用上要求急的工段或部 位应先施工。
(3)平面上各部分施工繁简程度。对技术复杂,工期较长的分部分项工程应先施工,如地下工程等。
(4)当有高低跨并列时,应从并列跨处开始吊装。如柱子的吊装应从高跨并列处开始;屋面防水层施工应按先高后低的方向施工;基础有深浅时,应按先深后浅的顺序施工。
施工方案的选择与确定
(5)工程现场条件和施工方案。施工场地的大小,道路布置和施工方案中采用的施工方法和机械是确定施工起点和流向的主要因素。如土方工程边开挖边余土外运,则施工起点应确定在离道路远的部位及由远而近的进展方向。
(6)分部分项工程的特点及其相互关系。如多层建筑的室内装饰工程除了应确定平面上的起点和流向以外,在竖向上也要确定其流向,而且竖向流向的确定更显得重要。密切相关的分部分项工程的流向,如果前导施工过程的起点流向确定,则后续施工过程也便随其而定了。如单层工业厂房的挖土工程的起点流向决定柱基础施工过程和某些预制、吊装施工过程的起点流向。
(7)考虑主导施工机械的工作效益,考虑主导施工过程的分段情况。
(8)保证施工现场内施工和运输的畅通。如单层工业厂房预制构件,宜从离混凝土搅拌机最远处开始施工,吊装时应考虑起重机退场等。
(9)划分施工层、施工段的部位,如伸缩缝、沉降缝、施工缝等也可决定施工起点流向。
施工方案的选择与确定
5 确定施工顺序
施工顺序是指各分项工程或施工过程之间施工的先后次序。
1)确定施工顺序的原则
(1)施工顺序必须满足施工工艺的要求。
(2)施工顺序应当与采用的施工方法、施工机械协调一致。
(3)施工顺序必须考虑施工工期与施工组织的要求。
(4)施工顺序必须考虑施工质量的要求。
(5)施工顺序必须考虑当地的气候条件。
(6)施工顺序必须考虑安全技术的要求。
2)确定施工顺序
施工顺序合理与否,将直接影响工种问的配合、工程质量、施工安全、工程成本和施工速度,必须科学合理地确定工程施工顺序。
施工方案的选择与确定
6 施工方法的选择
1) 确定施工方法应遵守的原则
2)施工方法主要内容
拟订主要的操作过程和方法,包括施工机械的选择、提出质量要求和达到质量要求的技术措施、制定切实可行的安全施工措施等。
3)确定施工方法的重点
(1)工程量大,在单位工程中占重要地位,对工程质量起关键作用的分部分项工程。如基础工程、钢筋混凝土工程等隐蔽工程。
(2)施工技术复杂、施工难度大,或采用新技术、新工艺、新结构、新材料的分部分项工程。如大体积混凝土结构施工、模板早拆体系、无粘结预应力混凝土等。
(3)旋工人员不太熟悉的特殊结构,专业性很强、技术要求很高的工程。如仿古建筑、大跨度空间结构、大型玻璃幕墙、薄壳、悬索结构等。
施工方案的选择与确定
4) 主要分部工程施工方法要点
(1)土石方工程。选择土石方工程施工机械;确定土石方工程开挖或爆破方法;确定土壁开挖的边坡坡度、土壁支护形式及打桩方法;地下水、地表水的处理方法及有关配套设备;计算土石方工程量并确定土石方调配方案。
(2)基础工程。浅基础的垫层、混凝土基础和钢筋混凝土基础施工的技术要求,以及地下室施工的技术要求;桩基础施工方法及施工机械选择。
基础工程强调在保证质量的前提下,要求加快施工速度,突出一个“抢”字;混凝土浇筑要求一次成型,不留施工缝。
(3)钢筋混凝土结构工程。模板的类型和支模方法、拆模时间和有关要求;对复杂工程尚需进行模板设计和绘制模板放样图;钢筋的加工、运输和连接方法;选择混凝土制备方案,确定搅拌、运输及浇筑顺序和方法以及泵送混凝土和普通垂直运输混凝土的机械选择;确定混凝土搅拌、振捣设备的类型和规格及施工缝留设位置;预应力钢材、锚夹具、张拉设备的选用和验收,成孔材料及成孔方法(包括灌浆孔、泌水孔),端部和梁柱节点处的处理方法,预应力张拉力、张拉程序以及灌浆方法、要求等;混凝土养护及质量评定。
施工方案的选择与确定
(4)结构安装工程。选择起重机械(类形、型号、数量);确定结构构件安装方法,拟订安装顺序,起重机开行路线及停机位置;构件平面布置设计,工厂预制构件的运输、装卸、堆放方法;现场预制构件的就位、堆放的方法,确定吊装前的准备工作、主要工程量的吊装进度。
(5)砌筑工程。墙体的组砌方法和质量要求,大规格砌墙的排列图;确定脚手架搭设方法及安全网的布置;砌体标高及垂直度的控制方法;垂直运输及水平运输机具的确定;砌体流水施工组织方式的选择。
(6)屋面及装饰工程。确定屋面材料的运输方式,屋面工程各分项工程的施工操作及质量要求;装饰材料运输及储存方式;各分项工程的操作及质量要求,新材料的特殊工艺及质量要求。
(7)特殊项目。对于特殊项目,如采用新材料、新技术、新工艺、新结构的项目,以及大跨度、高耸结构、水下结构、深基础、软地基等,应单独选择施工方法,阐明施工技术关键,进行技术交底,加强技术管理,制订安全质量措施。
施工方案的选择与确定
7 施工机械的选择
1)大型机械设备选择原则
(1)满足施工工艺的要求。
(2)有获得的可能性。
(3)经济合理且技术先进。
2)大型机械设备选择应考虑的因素
(1)选择施工机械应首先根据工程特点,选择适宜主导工程的施工机械。
(2)施工机械之间的生产能力应协调一致。
例如:挖土机与运土汽车配套协调,可使挖土机能充分发挥其生产效率。
(3)在同一建筑工地上的施工机械的种类和型号应尽可能少。
(4)在选用施工机械时,应尽量选用施工单位现有的机械,以减少资金的投入,充分发挥现有机械效率。若施工单位现有机械不能满足工程需要,则可考虑租赁或购买。
(5)对于高层建筑或结构复杂的建筑物(构筑物),其主体结构施工的垂直运输机械最佳方案往往是多种机械的组合。
