3.1流水施工的基本概念 课件(共19张PPT)- 《建筑施工组织与管理》同步教学(机械工业版)

资源下载
  1. 二一教育资源

3.1流水施工的基本概念 课件(共19张PPT)- 《建筑施工组织与管理》同步教学(机械工业版)

资源简介

(共19张PPT)
单元3 建筑工程流水施工

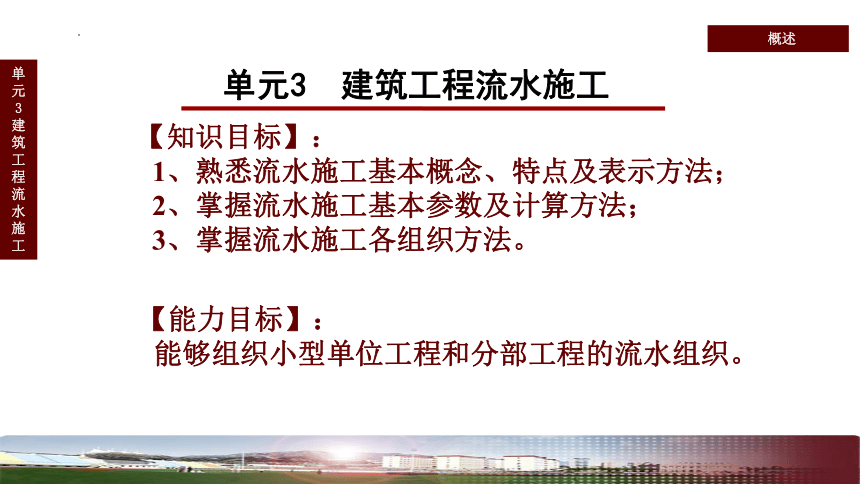

【知识目标】:
1、熟悉流水施工基本概念、特点及表示方法;
2、掌握流水施工基本参数及计算方法;
3、掌握流水施工各组织方法。
概述
单元3 建筑工程流水施工
【能力目标】:
能够组织小型单位工程和分部工程的流水组织。
什么是流水施工
组织流水施工的条件
流水施工横道图的绘制
3.1.1
3.1.2
3.1.3
3.1
流水施工的基本概念
3.1 流水施工的基本概念
单元3 建筑工程流水施工
【引例】

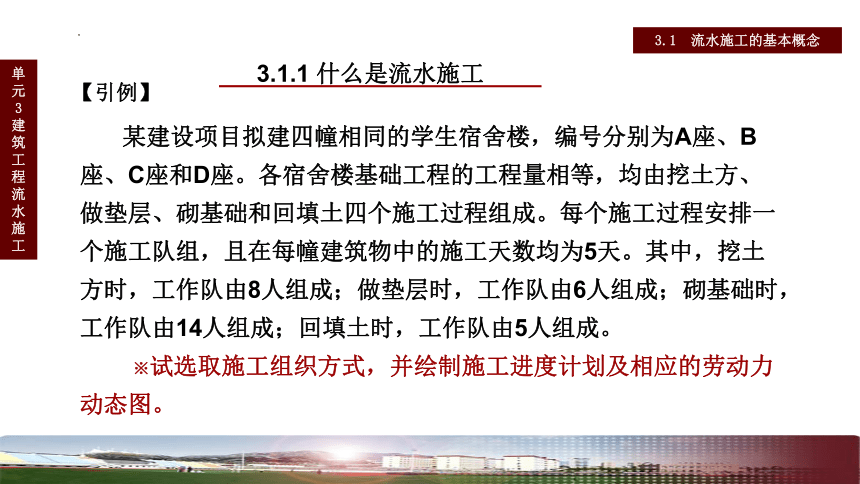

某建设项目拟建四幢相同的学生宿舍楼,编号分别为A座、B座、C座和D座。各宿舍楼基础工程的工程量相等,均由挖土方、做垫层、砌基础和回填土四个施工过程组成。每个施工过程安排一个施工队组,且在每幢建筑物中的施工天数均为5天。其中,挖土方时,工作队由8人组成;做垫层时,工作队由6人组成;砌基础时,工作队由14人组成;回填土时,工作队由5人组成。
※试选取施工组织方式,并绘制施工进度计划及相应的劳动力动态图。
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.1 什么是流水施工
A座:挖土方 做垫层 砌基础 回填土
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.1 什么是流水施工

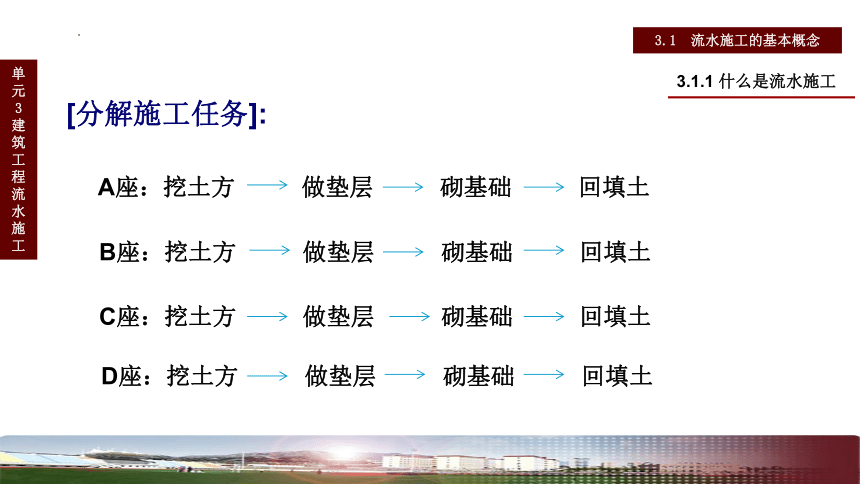

[分解施工任务]:
B座:挖土方 做垫层 砌基础 回填土
C座:挖土方 做垫层 砌基础 回填土
D座:挖土方 做垫层 砌基础 回填土
A座:挖土方 做垫层 砌基础 回填土
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.1 什么是流水施工

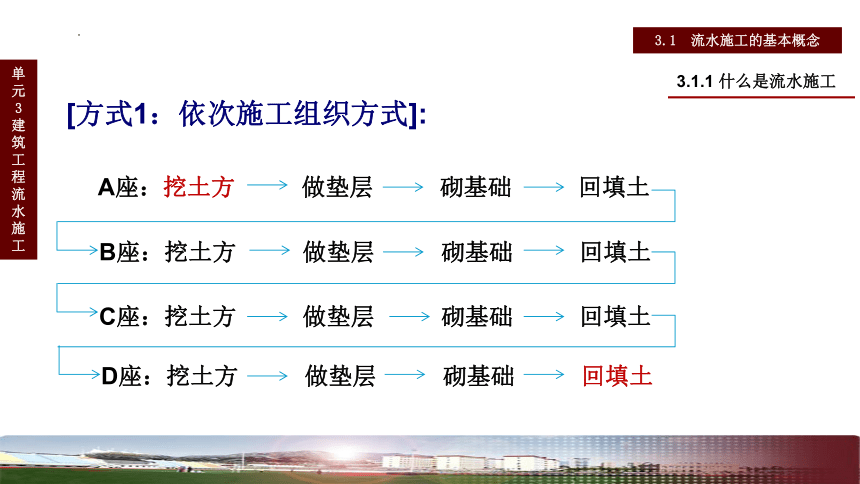

[方式1:依次施工组织方式]:
B座:挖土方 做垫层 砌基础 回填土
C座:挖土方 做垫层 砌基础 回填土
D座:挖土方 做垫层 砌基础 回填土
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.1 什么是流水施工

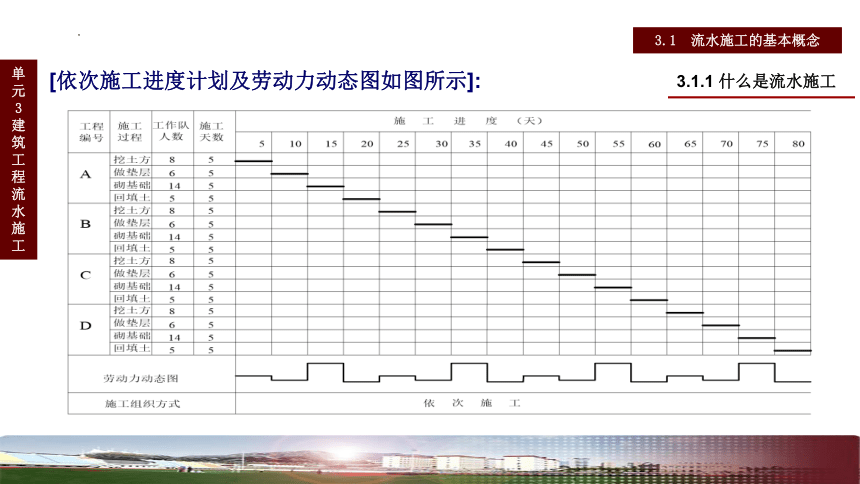

[依次施工进度计划及劳动力动态图如图所示]:
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.1 什么是流水施工

依次施工定义:
依次施工组织方式是将拟建工程的整个建造过程分解为若干个施工过程,按照施工工艺要求,按顺序依次在各个施工对象上组织施工的方法。
它是一种最基本、最原始的施工组织方式。
依次施工优点:
◎现场组织管理比较简单,
◎单位时间内投入的劳动力较少,
◎资源需求量不大,
有利于资源供应的组织工作,适用于规模较小,工作面有限的工程。
依次施工缺点:
◎没有充分地利用工作面去争取时间,
◎工作队组及工人不能连续作业,
所以施工工期长。
◎专业工作队组不能实现专业化施工,不利于改进工人的操作方法和施工机具,不利于提高工程质量和劳动生产率。
A座:挖土方 做垫层 砌基础 回填土
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.1 什么是流水施工
[方式2:平行施工组织方式]:
B座:挖土方 做垫层 砌基础 回填土
C座:挖土方 做垫层 砌基础 回填土
D座:挖土方 做垫层 砌基础 回填土
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.1 什么是流水施工
[平行施工进度计划及劳动力动态图如图所示]:
平行施工定义:
平行施工组织方式是指工程对象的所有施工过程在不同空间上同时投入作业,同时完工的一种施工组织方式。
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.1 什么是流水施工
平行施工优点:
◎平行施工组织方式充分地利用了工作面,争取了时间,可以缩短工期;
◎适用于工期要求紧,大规模的建筑群及分批分期组织施工的工程任务。
◎这种方式只有在工作面允许以及各方面的资源供应有保障的前提下才可实现。
平行施工缺点:
◎单位时间施工资源投入集中,
◎专业施工队组数成倍增加,
◎现场机具设备及临时设施也相应增加, ◎施工现场组织管理复杂困难,
◎施工管理费用增加
A座:挖土方 做垫层 砌基础 回填土
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.1 什么是流水施工
[方式3:流水工组织方式]:
B座:挖土方 做垫层 砌基础 回填土
C座:挖土方 做垫层 砌基础 回填土
D座:挖土方 做垫层 砌基础 回填土
流水施工
4座楼,每座楼4个施工过程,共16个施工过程分7波做完
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.1 什么是流水施工
[流水施工进度计划及劳动力动态图如图所示]:
流水施工定义:
流水施工组织方式是指所有的施工对象按一定的时间间隔依次投入施工,陆续竣工,且尽可能平行搭接施工;不同施工队组在不同施工对象上同时工作,同一施工队组在各施工对象上连续均衡工作的一种施工组织方法。
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.1 什么是流水施工
与依次施工相比:
◎流水施工科学地利用了工作面,缩短了工期;工作队组实现了专业化施工,为工人提高技术熟练程度以及改进操作方法和生产工具创造了有利条件,可以更好地保证工程质量和提高劳动生产率;
与平行施工相比:
◎流水施工交叉作业少,互相干扰少,增加了单位时间投入施工的劳动力、机械设备与物资资源供应量的均衡性,有利于资源供应的组织工作;相同专业工作队能够连续作业,相邻专业工作队组前后施工过程可合理平行搭接,以保证拟建工程项目的施工全过程在时空上有节奏、连续均衡地进行下去,直到完成全部施工任务。
流水施工组织方式平衡了依次施工
和平行施工的优缺点。
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.2 组织流水施工的条件
[流水施工组织方式]: 在不增加任何费用的前提下,以最佳的方式将工程系统内(几个同类项目或一个项目的若干个施工区段)所有生产要素进行合理安排,充分发挥施工企业生产能力,将施工在工艺划分、时间排列和空间布置上统筹安排,使其形成一个协调的系统,从而达到作业时间省、资源耗费低、产品和服务质量优的目标,在确保合理工期的同时,提高项目技术经济效益,为文明施工和现场科学管理创造了有利条件。
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.2 组织流水施工的条件
[关键点]:
专业队组 施工过程 各施工段上的工作面
[实质]:
各专业队组的工人在若干个工作性质相同的施工环境中依次连续工作
施工段
流水作业
[类比]:
工业生产流水线 工人不动,产品动
流水施工 工人动,产品不动
3.1 流水施工的基本概念
单元3 建筑工程流水施工
依据建筑产品特点、建筑生产特点 按 以下条件组织流水:
3.1.2 组织流水施工的条件
分部工程
根据工程特点及施工要求,将拟建工程划分为若干个分部工程。
施工过程
每个分部工程又根据施工工艺要求、工程量大小、施工队组的组成情况划分为若干个施工过程(即分项工程)。
施工段 施工层
将拟建工程在平面和空间上划分为工程量大致相等的若干个施工区段,每个施工区段上要有足够的工作空间(工作面)。
施工队组
每个施工过程尽可能组织独立的施工队组,从而保证每个施工队组按照施工顺序依次地、连续地、均衡地从一个施工段到另一个施工段进行相同的操作
主要施工队组
在保证工程量大、施工时间长的施工过程连续均衡施工的前提下,为缩短工期,可考虑将次要施工过程与相邻施工过程合并或间断施工。
不同施工过程
按照施工前后顺序要求,在有工作面的条件下,除必要的技术、组织间歇外,尽可能组织平行搭接施工。
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.3 流水施工横道图的绘制
[步骤]:
主导施工过程 其他施工过程 最大限度的搭接
[特点]:
形象直观,易于编制理解,所以应用广泛
[关键点]:
结合时间坐标,用一系列水平线段分部表示各施工过程起止时间及先后顺序的图表。 又称为“甘特图”
[问题] 某建设项目
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.2 流水施工横道图的绘制
某建设项目
3.1 流水施工的基本概念
单元3 建筑工程流水施工
3.1.3 流水施工横道图的绘制

展开更多......

收起↑

资源预览
