3.3 流水施工的基本组织 课件(共13张PPT)- 《建筑施工组织与管理》同步教学(机械工业版)

资源下载
  1. 二一教育资源

3.3 流水施工的基本组织 课件(共13张PPT)- 《建筑施工组织与管理》同步教学(机械工业版)

资源简介

(共13张PPT)
单元3 建筑工程流水施工

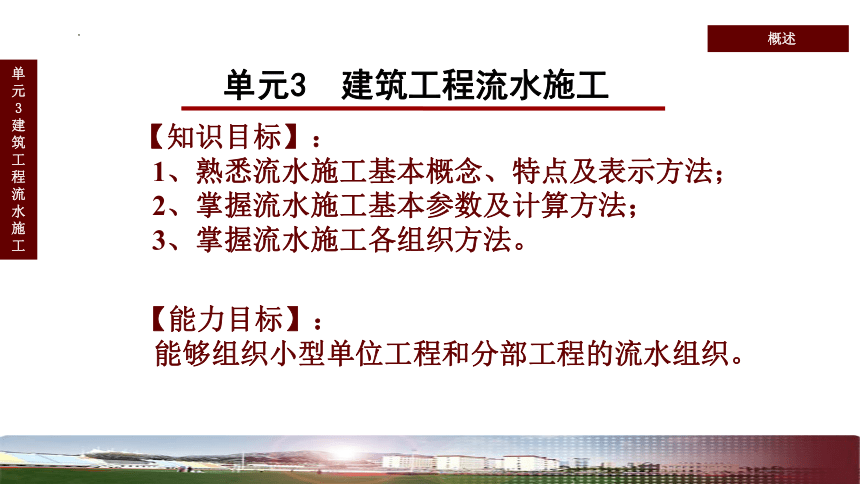

【知识目标】:
1、熟悉流水施工基本概念、特点及表示方法;
2、掌握流水施工基本参数及计算方法;
3、掌握流水施工各组织方法。
概述
单元3 建筑工程流水施工
【能力目标】:
能够组织小型单位工程和分部工程的流水组织。
等节奏流水施工
异节奏流水施工(一)
异节奏流水施工(二)

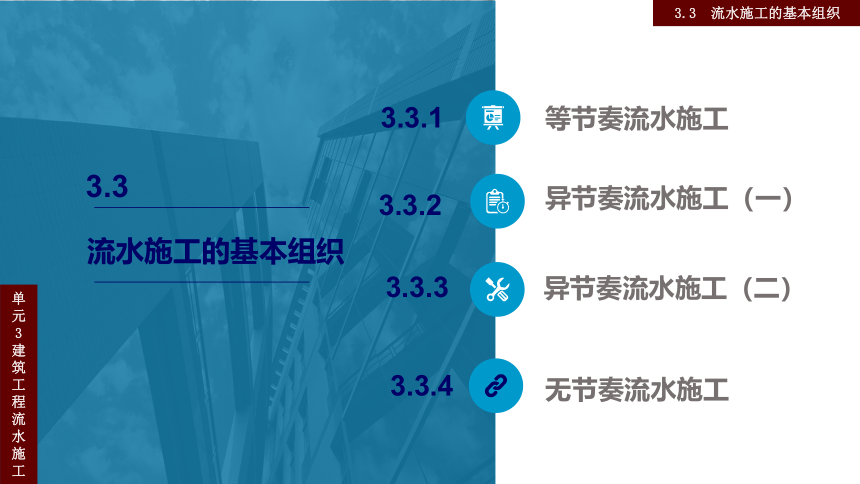

3.3.1
3.3.2
3.3.3
3.3
流水施工的基本组织
3.3 流水施工的基本组织
单元3 建筑工程流水施工
3.3.4
无节奏流水施工

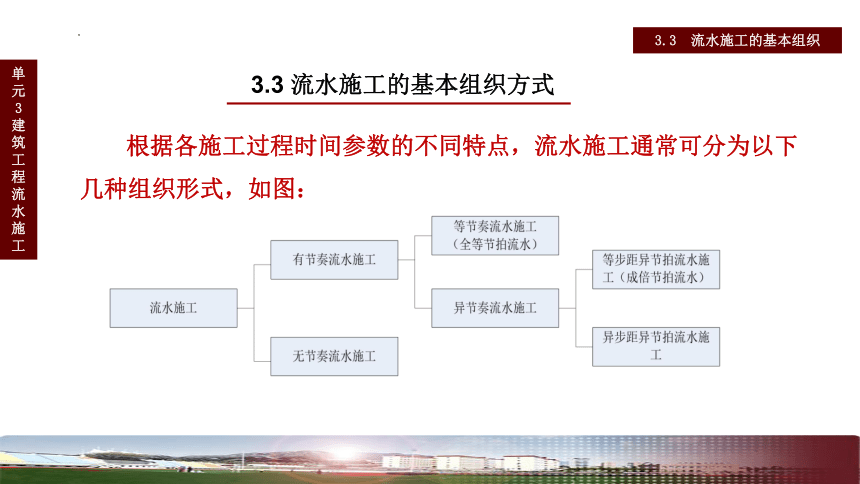

根据各施工过程时间参数的不同特点,流水施工通常可分为以下几种组织形式,如图:
3.3 流水施工的基本组织
单元3 建筑工程流水施工
3.3 流水施工的基本组织方式
组织流水施工时,如果不同施工过程的流水节拍彼此相等,同一施工过程在各施工段上的流水节拍也相等的组织方式称为等节奏流水施工,亦称为固定节拍流水或全等节奏流水。
3.3 流水施工的基本组织
单元3 建筑工程流水施工
3.3.1 等节奏等步距流水施工
等节奏流水施工的主要特点
不同施工过程之间的流水节拍相等;
每个施工过程在各施工段上的流水节拍也相同;
各流水步距彼此相等,而且等于流水节拍,
专业工作队组数等于施工过程数;
每个专业工作队组都能够连续施工作业,施工段没有空闲。
3.3 流水施工的基本组织
单元3 建筑工程流水施工

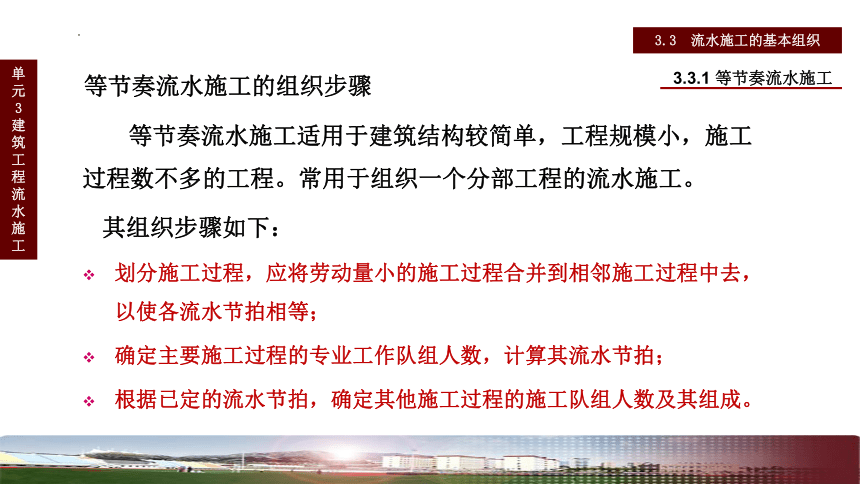

等节奏流水施工的组织步骤
等节奏流水施工适用于建筑结构较简单,工程规模小,施工过程数不多的工程。常用于组织一个分部工程的流水施工。
其组织步骤如下:
划分施工过程,应将劳动量小的施工过程合并到相邻施工过程中去,以使各流水节拍相等;
确定主要施工过程的专业工作队组人数,计算其流水节拍;
根据已定的流水节拍,确定其他施工过程的施工队组人数及其组成。
3.3.1 等节奏流水施工

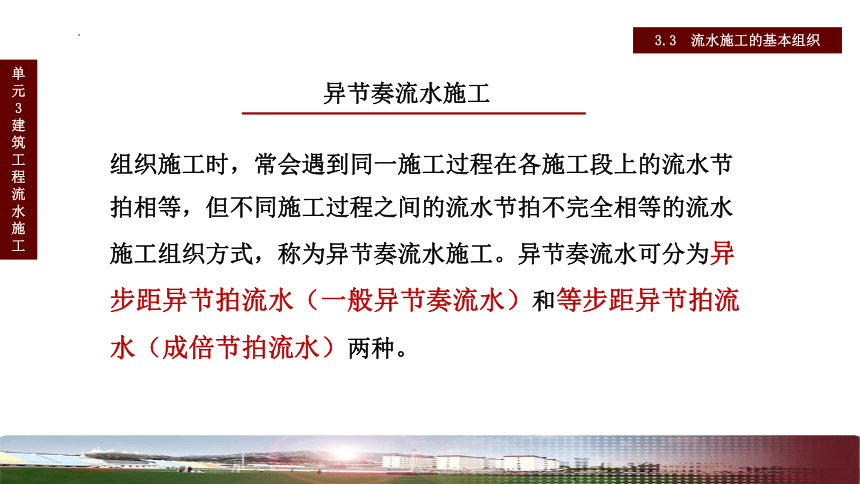

组织施工时,常会遇到同一施工过程在各施工段上的流水节拍相等,但不同施工过程之间的流水节拍不完全相等的流水施工组织方式,称为异节奏流水施工。异节奏流水可分为异步距异节拍流水(一般异节奏流水)和等步距异节拍流水(成倍节拍流水)两种。
3.3 流水施工的基本组织
单元3 建筑工程流水施工
异节奏流水施工
组织流水施工时,如果同一施工过程在各施工段上的流水节拍彼此相等,不同施工过程在同一施工段上的流水节拍彼此不等,但相互之间存在整倍数的关系,这样的流水施工方式称为等步距异节拍流水,又称为成倍节拍流水。
3.3 流水施工的基本组织
单元3 建筑工程流水施工
3.3.2 等步距异节拍流水施工
等步距异节拍流水施工的主要特点:
同一施工过程在各个施工段上的流水节拍相等;
不同施工过程在同一施工段上的流水节拍不相等,但相互间存在公约数关系;
流水步距彼此相等,且等于流水节拍的最大公约数;
专业工作队数大于施工过程数,即n1≥n。
各专业工作队都能够保证连续施工,施工段没有空闲;
(1)流水步距的确定
(3-15)
式中, ---各流水节拍的最大公约数。
(2)专业工作队组数的确定
(3-16)
(3-17)
式中,——某施工过程所需专业队组数;
-----专业队组总数。
3.3 流水施工的基本组织
单元3 建筑工程流水施工
等步距异节拍流水施工主要参数的确定
3.2.3 异节奏等步距流水施工
(3)施工段数(m)的确定
1)无层间关系时,满足划分施工段的基本原则确定施工段数即可,
一般取 ;
2)有层间关系时,施工段数的最小值按式3-18确定。
(3-18)
式中, ---- 一个楼层内各施工过程的技术间歇时间和组织间歇时间;
---- 层间技术间歇时间和组织间歇时间
3.3 流水施工的基本组织
单元3 建筑工程流水施工
等步距异节拍流水施工主要参数的确定
3.2.3 异节奏等步距流水施工
(4)施工工期T的确定
1)无层间关系时:
(3-19)
2) 有层间关系时:
(3-20)
式中,r----施工层数;
3.3 流水施工的基本组织
单元3 建筑工程流水施工
等步距异节拍流水施工主要参数的确定
3.2.3 异节奏等步距流水施工
异步距异节拍流水是指同一施工过程在各个施工段的流水节拍相等,不同施工过程之间的流水节拍既不相等也不成倍数的流水施工方式。
3.3 流水施工的基本组织
单元3 建筑工程流水施工
3.3.3 异节奏异步距流水施工
异步距异节拍流水施工的主要特点:
同一施工过程在各个施工段上的流水节拍相等;
不同施工过程之间的流水节拍不全相等;
各施工过程之间的流水步距不一定相等;
专业工作队组(n_1)数等于施工过程数(n)。
(1)流水步距 的确定,见公式3-13
ti [当ti≤ti+1时]
Ki,i+1= (3-13)
mti-(m-1)ti+1 [当ti>ti+1时]
式中,ti——第i个施工过程的流水节拍;
ti+1—一第i+l个施工过程的流水节拍。
此外,流水步距也可由前述“潘特考夫斯基法”求得。
(2)施工工期T的确定,见公式3-14
(3-14)
式中,—最后一个施工过程的流水节拍
3.3 流水施工的基本组织
单元3 建筑工程流水施工
异步距异节拍流水施工主要参数的确定
3.2.3 异节奏异步距流水施工
各工作队连续作业,流水步距经计算确定,使专业工作队之间在一个施工段内互不干扰(不超前,但可能滞后),或做到前后工作队之间工作紧紧衔接。
3.3 流水施工的基本组织
单元3 建筑工程流水施工
3.3.4 无节奏流水施工
无节奏流水施工的关键点:
流水步距的确定。

展开更多......

收起↑
