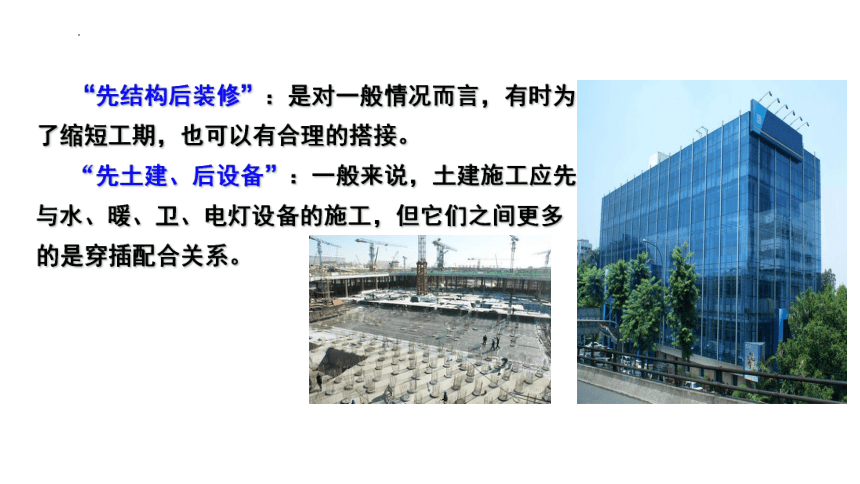

资源简介 (共13张PPT)单元5 单位工程施工组织设计学习目标:1、熟悉单位工程施工组织设计的内容及编写规则;2、掌握进度计划的编制方法;3、掌握主要分部分项工程施工方案的选择和编写;4、掌握施工平面布置图的绘制规则和要求。单元3 建筑工程流水施工单位工程施工组织设计5.3 施工部署5.3.1 工程施工目标按招标文件和施工合同要求,分别确定工期、质量、安全、环境和降低成本目标。并满足施工组织总设计确定的总体目标。5.3.2 组织机构包括项目管理机构的组织形式、岗位职责。。5.3 施工部署施工部署是对项目实施过程做出的统筹规划和全面安排,包括项目主要目标、组织机构、施工顺序及组织安排等。5.3.4 施工组织安排包括划分施工任务、落实施工队伍、明确总分包职责;施工段划分、确定工程展开顺序及施工流向;流水施工、交叉作业及季节性施工措施的安排。施工组织安排的重点内容是:确定施工程序;划分工作段、确定施工起点流向;确定施工顺序。5.3 施工部署进度安排:按工期总目标的要求,分别确定主要工期控制点(民用建筑一般为基础、主体结构、装修及安装)5.3.3 进度安排5.3.5 确定施工程序“先地下、后地上”:地上工程开始前,尽量把管道、线路等地下设施和土方工程做好或基本完成,以免对地上工程施工产生干扰。“先主体、后围护”:多层民用建筑工程结构与装修以不搭接为宜,而高层建筑则应考虑搭接施工,以有效节约工期。5.3 施工部署地下施工图片“先结构后装修”:是对一般情况而言,有时为了缩短工期,也可以有合理的搭接。“先土建、后设备”:一般来说,土建施工应先与水、暖、卫、电灯设备的施工,但它们之间更多的是穿插配合关系。5.3.6 划分工作段、确定施工起点流向施工起点流向是指单位工程在平面上和竖向上施工开始部位和进展方向。单层建筑要确定分段(跨)在平面上的施工流向,多层建筑除确定每层在平面上的施工流向外,还应确定每层或单元在竖向上的施工流向。其决定因素包括:(1)单位工程生产工艺要求;(2)业主对单位工程投产或交付使用的工期要求;(3)单位工程各部分复杂程度,一般从复杂部位开始;5.3 施工部署(4)单位工程高低层并列,一般从并列处开始;(5)如基础深度不同,一般先从深基础部分开始。5.3.7 确定施工顺序施工顺序是指单位工程内部各分部分项工程之间的先后施工秩序。施工顺序合理与否,将直接影响工种间配合、工程质量、施工安全、工程成本和施工速度。5.3 施工部署【例如】现浇钢筋混凝土框架结构房屋(1) 地下工程的施工顺序无地下室:采用天然地基上浅基础时,其施工顺序为:挖土→垫层→基础(绑扎钢筋、支模板、浇筑混凝土、养护、拆模)→回填土。有地下室:采用桩基础时,其施工顺序为:桩基础→支护结构→土方开挖→垫层→地下室底板→地下室墙体、柱(防水处理)→地下室顶板→回填土。5.3 施工部署(2)主体结构的施工顺序现浇框架结构主体施工顺序一般为:绑柱钢筋→安装柱模板→浇筑柱混凝土→安装梁、板模板→绑扎梁、板钢筋→浇筑梁、板混凝土。5.3 施工部署主体结构施工图片(3)装饰工程的施工顺序装饰工程的施工分为室内装饰和室外装饰工程。室内装饰工程包括天棚、墙面、楼地面、楼梯等抹灰,门窗框安装,门窗油漆,玻璃安装等;室外装饰工程包括外墙抹灰,勒脚,散水、台阶等施工。1)室外装饰工程自上而下的流水施工方案。2) 室内装饰工程有自上而下和自下而上以及自中而下再自上而中的三种流水施工方案。5.3 施工部署①自上而下 是指主体结构工程封顶,做好屋面防水以后,从顶层开始,逐层向下进行。其施工流程有水平向下(图a)和垂直向下(图b)的两种情况,施工中一般采用水平向下的方式较多。5.3 施工部署②自下而上 是指主体结构工程施工完成第三层楼板后,室内装饰工程从第一层插入,逐层向上进行。其施工程流程又有水平向上(图a)和垂直向上(图b)两种情况。5.3 施工部署③自中而下再自上而中 此种方法综合了前两者优点,一般适用于组织高层建筑的室内装饰工程施工。5.3 施工部署 展开更多...... 收起↑ 资源预览
