(共54张PPT)
模块6 单位工程施工组织设计
学习描述
教学内容
本模块主要介绍单位工程施工组织设计编写的依据、原则和程序;详细介绍单位工程施工组织设计的内容、资源需用量计划编制方法;重点阐述施工方案的选择、进度计划的编制步骤和方法、施工现场平面图布置的内容和步骤。
教学要求
通过本模块的学习,使学生明确编制单位工程施工组织设计的基本内容及依据,掌握单位工程概况及工程特点,熟悉施工方案、施工顺序的选择方法;掌握施工进度计划各项的编制步骤及编制要求,结合课程设计的工程对象,编制出具有指导性的施工进度计划;掌握施工现场平面图布置的内容及步骤。
实践环节
施工进度计划的编制,施工平面图的绘制,能够编制出符合工程实际的施工组织设计文件。
施工方案和施工方法的确定施工方案的选择是编制单位工程施工组织设计的重点,是整个单位工程施工组织设计的核心。它直接影响工程施工的质量、工期和经济效益,因而,施工方案的选择是非常重要的工作。施工方案的选择主要包括确定施工展开程序和起点流向、划分施工段、确定施工顺序、确定施工方法、选择施工机械等内容。
6.3.1确定施工展开程序和起点流向
1.确定施工展开程序
确定施工展开程序需注意以下两点。
(1)一般工程的施工展开程序应遵循先准备、后开工,先地下、后地上,先主体、后围护,先结构、后装饰,先土建、后设备的程序要求。
(2)厂房的工艺设备安装与土建施工的程序:先土建、后设备,先设备、后土建,土建与设备安装平行施工。
施工起点流向指在平面或竖向空间开始施工的部位及其流动方向。确定施工起点流向时应考虑以下因素。
(1)生产工艺或使用要求。从生产工艺上考虑,影响其他工程试车投产的工段应该先施工;从业主对生产和使用的需要考虑,一般对生产或使用要求急的工段或部位应先施工。
(2)建设单位的要求。建设单位对生产使用要求在先的部位应先施工。
(3)施工的难易程度。技术复杂、进度慢、工期长的部位或层段应先施工。
(4)构造合理、施工方便。如基础施工应“先深后浅”,抹灰施工应“先硬后软”,高低跨单厂的结构吊装应从并列处开始,屋面卷材防水层应由檐口铺向屋脊,有外运土的基坑开挖应从距大门的远端开始等。
(5)根据施工现场条件确定。如土方工程一边开挖一边外运余土,施工的起点一般应选定在离道路远的部位,按照由远而近的流向进行。
2.确定施工起点流向

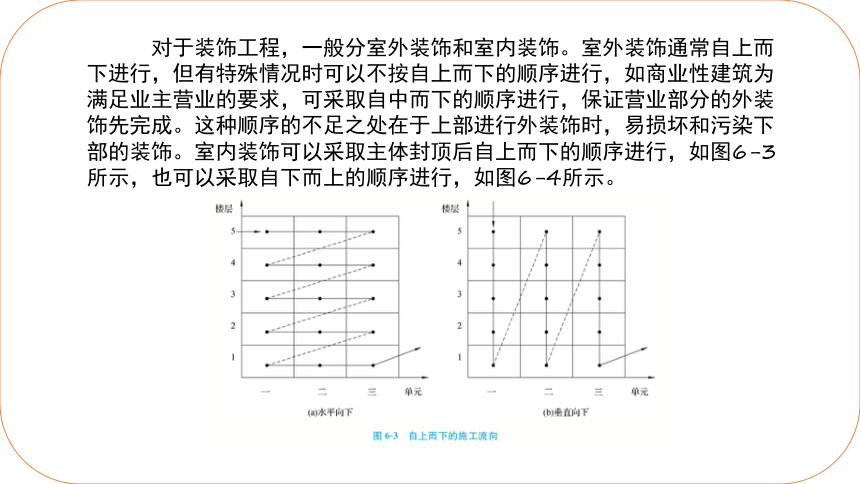

对于装饰工程,一般分室外装饰和室内装饰。室外装饰通常自上而下进行,但有特殊情况时可以不按自上而下的顺序进行,如商业性建筑为满足业主营业的要求,可采取自中而下的顺序进行,保证营业部分的外装饰先完成。这种顺序的不足之处在于上部进行外装饰时,易损坏和污染下部的装饰。室内装饰可以采取主体封顶后自上而下的顺序进行,如图6-3所示,也可以采取自下而上的顺序进行,如图6-4所示。
提示

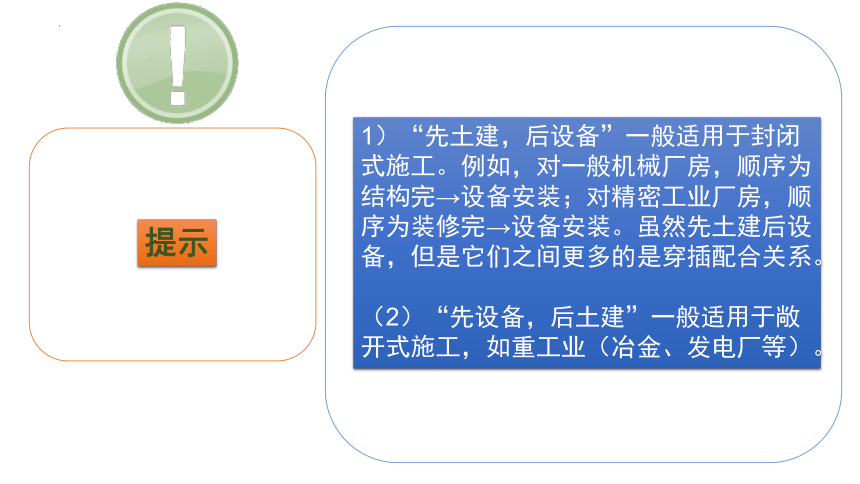

1)“先土建,后设备”一般适用于封闭式施工。例如,对一般机械厂房,顺序为结构完→设备安装;对精密工业厂房,顺序为装修完→设备安装。虽然先土建后设备,但是它们之间更多的是穿插配合关系。
(2)“先设备,后土建”一般适用于敞开式施工,如重工业(冶金、发电厂等)。

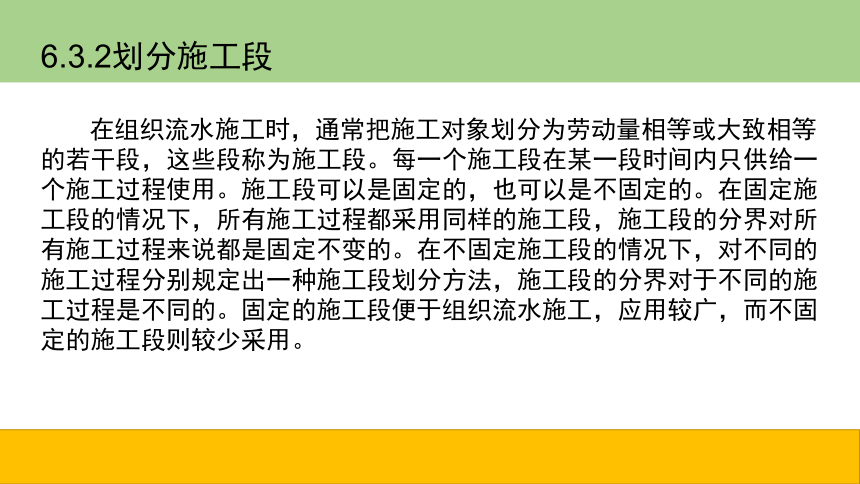

6.3.2划分施工段
在组织流水施工时,通常把施工对象划分为劳动量相等或大致相等的若干段,这些段称为施工段。每一个施工段在某一段时间内只供给一个施工过程使用。施工段可以是固定的,也可以是不固定的。在固定施工段的情况下,所有施工过程都采用同样的施工段,施工段的分界对所有施工过程来说都是固定不变的。在不固定施工段的情况下,对不同的施工过程分别规定出一种施工段划分方法,施工段的分界对于不同的施工过程是不同的。固定的施工段便于组织流水施工,应用较广,而不固定的施工段则较少采用。
1.划分施工段应考虑的因素

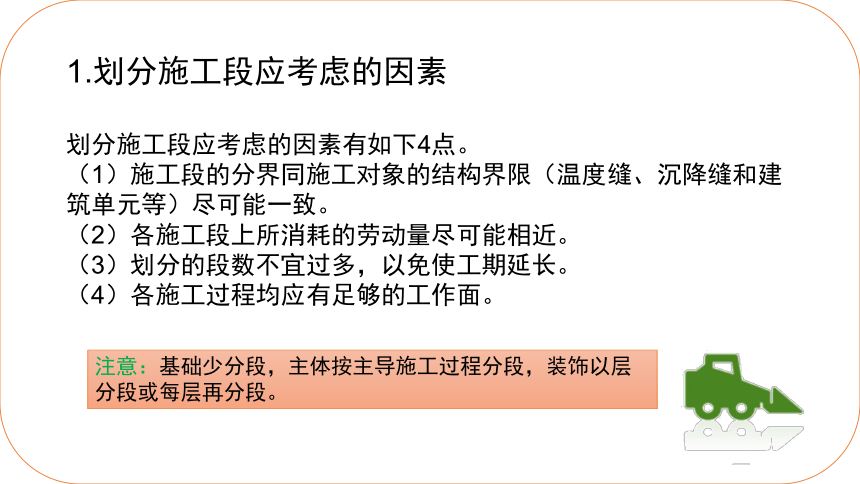

划分施工段应考虑的因素有如下4点。
(1)施工段的分界同施工对象的结构界限(温度缝、沉降缝和建筑单元等)尽可能一致。
(2)各施工段上所消耗的劳动量尽可能相近。
(3)划分的段数不宜过多,以免使工期延长。
(4)各施工过程均应有足够的工作面。
注意:基础少分段,主体按主导施工过程分段,装饰以层分段或每层再分段。

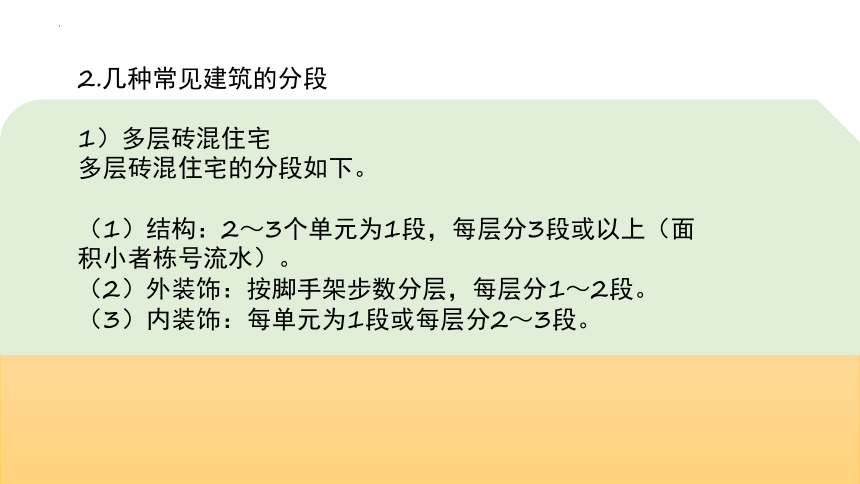

2.几种常见建筑的分段
1)多层砖混住宅
多层砖混住宅的分段如下。
(1)结构:2~3个单元为1段,每层分3段或以上(面积小者栋号流水)。
(2)外装饰:按脚手架步数分层,每层分1~2段。
(3)内装饰:每单元为1段或每层分2~3段。
2)单层工业厂房
单层工业厂房的分段如下。
(1)基础:按模板配置量分段。
(2)构件预制:分类、分跨,考虑模板量分段。
(3)吊装:按吊装方法和机械数量考虑。
(4)围护结构:按墙长对称分段,与脚手架、圈梁、雨棚等配合。
(5)屋面:分跨或以伸缩缝分段。
(6)装饰:自上至下或分区进行。
6.3.3确定施工顺序
1.确定施工顺序应考虑的因素
施工顺序是指各项工程或施工过程之间的先后次序。施工顺序应根据实际的工程施工条件和采用的施工方法来确定,没有一种固定不变的顺序,但这并不意味着施工顺序是可以随意改变的,建筑施工的顺序有其一般性,也有其特殊性,因而确定施工顺序应考虑以下因素。
(1)遵循施工程序。施工顺序应在不违背施工程序的前提下确定。
(2)符合施工工艺。各施工工程之间存在着一定的工艺顺序关系,这种顺序关系随着结构特点的不同而不同,它反映了在施工工艺上存在着一定的客观规律以及各工艺之间的相互制约关系。例如,现浇钢筋混凝土连梁的施工顺序为:支模板→绑扎钢筋→浇筑混凝土→养护→拆模板。
(3)与施工方法和施工机械的要求协调一致。不同的施工方法和施工机械会使施工过程的先后顺序有所不同。例如,建造装配式单层厂房,采用分件吊装法的施工顺序是先吊装全部柱子,再吊装全部吊车梁,最后吊装所有屋架和屋面板;采用综合吊装法的顺序是先吊装完一个节间的柱子、吊车梁、屋架和屋面板,再吊装另一个节间的构件。
(4)考虑施工组织的要求。如地下室的混凝土地坪,第一种方案是在地下室的楼板铺设前施工,第二种方案是在楼板铺设后施工。但从施工组织的角度来看,第一种方案便于利用安装楼板的起重机向地下室运送混凝土,因此宜采用此方案。
(5)考虑施工质量和安全要求。合理的施工顺序要以确保工程安全为前提,如基础回填土,必须在砌体达到必要的强度以后才能开始,否则,砌体的质量会受到影响。
(6)不同地区的气候特点不同,安排施工过程应考虑到气候特点对工程的影响。如土方工程的施工应避开雨季,以免基坑被雨水浸泡或遇到地表水而加大基坑开挖的难度。又如砌筑工程、屋面工程应尽量安排在冬、雨季到来之前施工,而室内工程可以适当推后施工。
2.多层砖混结构房屋的施工顺序
多层砖混结构房屋的施工,一般可划分为3个阶段,即基础工程施工、主体工程施工和装饰工程施工,其一般的施工顺序如图6-5所示。
1)基础工程的施工顺序
基础工程施工顺序一般是:挖槽(坑)→混凝土垫层→基础施工→做防潮层→回填土。若有桩基,则在开挖前应该施工桩基;若有地下室,则基础工程中应该包括地下室的施工。槽(坑)开挖完成后,应立即验槽做垫层,其时间间隔不能太长,以防止地基土长期暴露,被雨水浸泡而影响其承载力,即所谓的“抢基础”。
对于回填土,由于回填土对后续工序的施工影响不大,可根据施工条件灵活安排。原则上是在基础工程完工之后一次性分层夯填完毕,可以为主体结构工程阶段施工创造良好的工作条件,如它为搭设外脚手架及底层砌墙创造了比较平整的工作面。特别是当基础比较深、回填土量较大的情况下,回填土最好在砌墙以前填完,在工期紧张的情况下,也可以与砌墙平行施工。
知识链接
验槽时必须具备的资料和条件
验槽时必须具备的资料和条件包括如下4个。
(1)勘察、设计、质监、监理、施工及建设方有关负责人员及技术人员到场。
(2)附有基础平面和结构总说明的施工阶段的结构图。
(3)详勘阶段的岩土工程勘察报告。
(4)开挖完毕,槽底无浮土、松土(若分段开挖,则每段条件相同),条件良好的基槽。
主体结构工程施工顺序如下。
(1)主体结构工程施工阶段的工作,通常包括搭设脚手架及垂直运输设施,砌筑墙体,安装门窗框,安装预制过梁,现浇构造柱、圈梁、雨篷、楼板,安装预制楼板等分项工程。
(2)若楼板为现浇时,其钢筋混凝土工程施工顺序为:立构造柱钢筋→砌筑墙体→安装构造柱模板→浇筑构造柱混凝土→安梁、板、梯模板→绑扎梁、板、梯钢筋→浇筑梁、板、梯混凝土。
(3)若楼板为预制,墙体砌筑与安装楼板为主导工程,应尽量安排墙体砌筑流水施工。
2)主体结构工程施工顺序
3)装饰工程的施工顺序
主体结构完工之后,项目进入装饰施工阶段。该阶段分项工程较多、消耗的劳动量较大、工期较长,并且对砖混结构施工的质量有较大的影响。因而必须确定合理的施工顺序与方法来组织施工。装饰施工阶段主要的工作过程有:内外墙抹灰、安装门窗扇、安装玻璃和油漆、内墙刷浆、室内地坪、踢脚线、屋面防水、安装落水管、明沟、散水、台阶以及水、暖、电、卫等,其中主导工程是抹灰工程,安排施工顺序应以抹灰工程为主导,其余工程可交叉、平行、穿插进行。
室外装饰的施工顺序一般为自上而下,同时拆除脚手架。
室内抹灰的施工顺序从整体上通常采用自上而下、自下而上、自中而下再自上而中三种施工方案。
(1)自上而下的施工顺序。该施工顺序通常在主体工程封顶做好屋面防水层后,由顶层开始逐层向下施工。其优点是主体结构完成后,建筑物已有一定的沉降时间,且屋面防水已经做好,可以防止雨水渗漏,保证室内抹灰的施工质量。此外,采用自上而下的施工顺序,交叉工序较少,工序之间相互影响小,便于组织施工和管理,保证施工安全。其缺点是不能与主体工程搭接施工,因而工期较长。该施工顺序常用于多层建筑的施工,见图6-3。

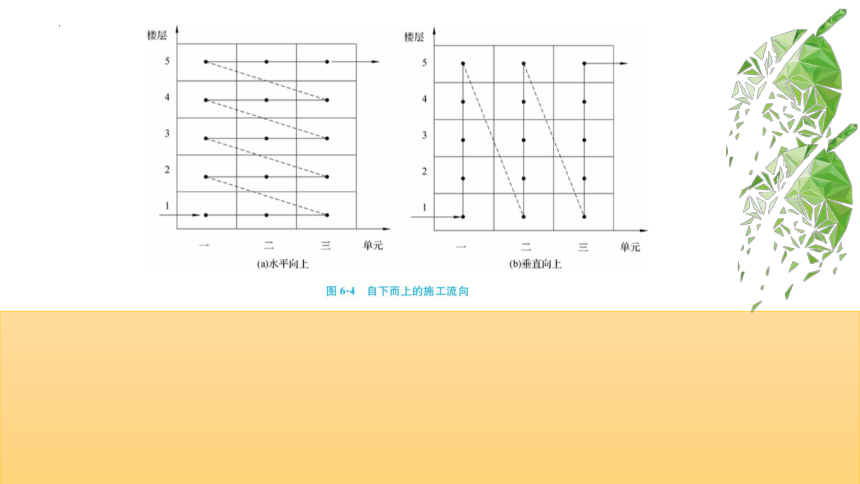

(2)自下而上的施工顺序。该顺序通常与主体结构间隔二到三层平行施工。其优点是可以与主体结构搭接施工,所占工期较短。其缺点是交叉工序多,不利于组织施工和管理,也不利于安全控制。另外,上面主体结构施工用水容易渗漏到下面的抹灰上,不利于保证室内抹灰的质量。该施工顺序通常用于高层、超高层建筑和工期紧张的工程,见图6-4。
(3)自中而下再自上而中的施工顺序。
该顺序结合了上述两种施工顺序的优缺点。一般在主体结构进行到一半时,主体结构继续向上施工,而室内抹灰则向下施工,这样,抹灰工程距离主体结构施工的工作面越来越远,相互之间的影响也减小。该施工顺序常用于层数较多的工程,如图6-6所示。
流向室内同一层的天棚、墙面、地面的抹灰施工顺序通常有两种。一种是“地面→天棚→墙面”,采用这种顺序可使得室内清理简便,有利于保证地面施工质量,且有利于收集天棚、墙面的落地灰,节省材料。但地面施工完成以后,需要一定的养护时间才能施工天棚、墙面,因而工期较长。另外,还需注意地面的保护。另一种是“天棚→墙面→地面”,这种施工顺序的好处是工期短。但施工时,如不注意清理落地灰,会影响地面抹灰与基层的黏结,造成地面起拱。
楼梯和过道是施工时运输材料的主要通道,它们通常在室内抹灰完成以后,再自上而下施工。楼梯、过道、室内抹灰全部完成以后,进行门窗扇的安装,然后进行油漆工程,最后安装门窗玻璃。
3.现浇钢筋混凝土结构的施工顺序
现浇钢筋混凝土结构建筑是目前应用最广泛的建筑形式,其总体施工仍可分为基础工程施工、主体工程施工、装饰工程施工和设备安装工程施工。各施工阶段的工作内容与施工顺序如图6-7所示。
1)基础工程的施工顺序
对于钢筋混凝土结构工程,其基础形式有桩基础、独立基础、筏形基础、箱形基础以及复合基础等,不同的基础的施工顺序(工艺)不同。
(1)桩基础的施工顺序。对于人工挖孔灌注桩,其施工顺序一般为:人工成孔→验孔→落放钢筋骨架→浇筑混凝土。对于钻孔灌注桩,其施工顺序一般为:泥浆护壁成孔→清孔→落放钢筋骨架→水下浇筑混凝土。对于预制桩,其施工顺序一般为:放线定桩位→设备及桩就位→打桩→检测。
(2)钢筋混凝土独立基础的施工顺序。一般施工顺序为:开挖基坑→验槽→做混凝土垫层→扎钢筋支模板→浇筑混凝土→养护→回填土。
(3)箱形基础的施工顺序。施工顺序一般为:开挖基坑→做垫层→箱底板钢筋、模板及混凝土施工→箱墙钢筋、模板、混凝土施工→箱顶钢筋、模板、混凝土施工→回填土。
在箱形基础、筏板基础施工中,土方开挖时应做好支护、降水等工作,防止塌方,对于大体积混凝土应采取措施防止裂缝产生。
知识链接
基 坑 施 工
基坑施工需要注意以下几个方面。
(1)基坑施工前必须编制专项施工方案,并应符合施工组织设计要求。
(2)基坑施工方案须经施工单位总工程师批准,并报项目监理机构审查同意。
(3)深度超过2 m的基坑,临边应设置防护栏杆,上下基坑应设有专用通道或登高设施。
(4)地下水位较高的基坑应有降水措施。
(5)对地质较差、深度较大的基坑,坑壁支护应有专项方案或措施。
(6)对毗邻基坑的建筑物、构筑物、管道、高压线路等应有防范措施。
(7)基坑上下周边应设置有效的排水系统。
(8)未经验算或采取保护措施,禁止在坑边堆土、存放材料或机械设备,禁止通行车辆。
(9)进场施工机械应经查验,司机须持证上岗,作业区应设警示标志。
2)主体工程的施工顺序
对于主体工程的钢筋混凝土结构施工,总体上可以分为两大类构件:一类是竖向构件,如墙、柱等;另一类是水平构件,如梁、板等,因而其施工总的顺序为先竖向再水平。
(1)竖向构件施工顺序。对于柱与墙,其施工顺序基本相同,即放线→绑扎钢筋→预留预埋→支模板及脚手架→浇筑混凝土→养护。
(2)水平构件施工顺序。对于梁、板一般同时施工,其顺序为:放线→搭脚手架→支梁底模、侧模→扎梁钢筋→支板底模→扎模钢筋→预留预埋→浇筑混凝土→养护。
现在,随着商品混凝土的广泛应用,一般同一楼层的竖向构件与水平构件混凝土应同时浇筑。
知识链接
脚手架及模板施工
脚手架及模板工程的施工方案,应经施工单位技术负责人批准及项目监理机构审查同意。脚手架应在搭前进行交底,搭后组织验收。模板及支撑系统施工完毕,应组织分项工程验收。
钢管脚手架应采用统一管径、扣件连接,严禁钢木混用、铁丝绑扎。立杆间距不得大于2 m,大横杆间距不大于1.2 m,小横杆间距不应大于1.5 m,立杆应有纵横扫地杆。
大跨度、大高度、大荷载模板及支撑体系施工方案应附有支撑系统验算计算书。
3)装饰与设备安装工程的施工顺序
对于装饰工程,其总体施工顺序与前面讲述的砖混结构装饰工程的施工顺序相同,即“先外后内,室外由上到下,室内既可以由上向下,也可以由下向上”。对于多层、小高层或高层钢筋混凝土结构建筑,特别是高层建筑,为了缩短工期,其装饰和水、电、暖通设备是与主体结构施工搭接进行的,一般在主体结构做好几层后随即开始。装饰和水、电、暖通设备安装阶段的分项工程很多,各分项工程之间、一个分项工程中的各个工序之间,均需按一定的施工顺序进行。虽然有许多楼层的工作面可组织立体交叉作业,其基本要求也与混合结构的装修工程相同,但由于高层建筑的内部管线多、施工复杂,因此组织交叉作业时尤其要注意各作业之间相互关系的协调以及质量和安全问题。
由于单层工业厂房生产工艺的需要,其厂房类型、建筑平面、造型或结构构造都与民用建筑有相当大的差别,且具有设备基础和各种管网。装配式钢筋混凝土单层厂房施工共分基础工程、预制及养护工程、安装工程、围护工程、屋面及装饰工程5个主要阶段。由于基础工程与预制养护工程之间没有相互制约的关系,因此它们之间就没有既定的顺序,只要保证在结构安装之前完成,并满足吊装的强度要求即可。各施工阶段的工作内容与施工顺序如图6-8所示。
4.装配式单层工业厂房的施工顺序
1)基础工程的施工顺序
单层工业厂房的柱基础一般为现浇杯形基础。基本施工顺序为基坑开挖→做垫层→浇筑杯形基础混凝土→回填土。若是重型工业厂房基础,对土质较差的工程则需打桩或做其他人工地基;如遇深基础或地下水位较高的工程,则需采取人工降低地下水位的措施。
大多数单层工业厂房都有设备基础,特别是重型机械厂房,设备基础既深又大,其施工难度大、技术要求高、工期也较长。设备基础的施工顺序如何安排,会影响到主体结构的安装方法和设备安装的进度。因此工业厂房内有大型设备基础时,其施工方案有以下两种。
(1)当设备基础的埋置深度大于厂房柱基础的埋深时,采用“开敞式”施工。这是遵照一般先地下、后地上的顺序,设备基础与厂房基础的土方同时开挖。由于开敞式的土方量较大,可用正铲、反铲挖掘机以及铲运机开挖。这种施工方法工作面大、施工方便,并为设备提前安装创造条件。当设备基础较复杂、埋置深度大于厂房柱基础的埋置深度并且工程量大时,“开敞式”施工方法较适用。
(2)当厂房柱基础的埋深大于设备基础的埋置深度时,采用“封闭式”施工。这种施工顺序是先建厂房,后做设备基础。
一般来说,当厂房施工在冬季或雨季进行时,或设备基础不大,在厂房结构安装后对厂房结构的稳定性并无影响时,或对较大、较深的设备基础采用了特殊的施工方法时,可采用“封闭式”施工。
2)预制及养护工程的施工顺序
单层工业厂房的预制构件有现场预制和加工厂预制两大类。在具体确定预制方案时,应结合构件技术特征、当地加工厂的生产能力、拟建工程的工期要求、现场施工及运输条件等因素,经技术分析论证后确定。
预制工程的一般施工顺序为:场地平整夯实→构件支模→绑扎钢筋(预埋件)→浇筑混凝土→养护。若是预应力构件,则应加上“预应力钢筋的制作→预应力筋张、拉锚固→灌浆”。
由于现场预制构件时间较长,为了缩短工期,原则上先安装的构件(如柱等)应先预制。但总体上,现场预制构件(如屋架、柱等)应提前预制,以满足一旦杯形基础施工完成,达到限定的强度后就可以吊装柱子,柱子吊装完成灌浆,固定养护达到规定的强度后就可以吊装屋架,从而达到缩短工期的目的。
3)安装工程的施工顺序
装配式单层工业厂房的结构安装是整个厂房施工的主导施工过程,一般的安装顺序为:柱子安装校正固定→连系梁的安装→吊车梁安装→屋盖结构安装(包括屋架、屋面板、天窗等)。在编制施工组织计划时,应绘制构件现场吊装就位图和起吊机的开行路线图(包括每次开行吊装的构件及构件编号图)。
安装前应做好其他准备工作,包括构件强度核算、基础杯底抄平、杯口弹线、构件的吊装验算和加固、起重机稳定性及起重能力核算、起吊各种构件的索具准备等。
单层厂房安装顺序有两种。一种是分件吊装法,即先依次安装和校正全部柱子,然后安装屋盖系统等。采用这种方式的优点是起重机在同一时间安装同一类型的构件,包括就位、绑扎、临时固定、校正等工序并且使用同一种索具,劳动组织不变,可提高安装效率。缺点是增加起重机的开行路线。另一种是综合吊装法,即逐个节间安装,连续向前推进。方法是先安装4根柱子,立即校正后安装吊车梁与屋盖系统,一次性安装好纵向一个柱距的节间。这种方式的优点是可缩短起重机的开行路线,并且可为后续工序提前创造工作面,实现最大搭接施工,缺点是安装索具和劳动力组织有周期性变化而影响生产率。上述两种方法在单层厂房安装工程中均有采用。一般在工程实践中,综合吊装法应用相对较少。
对于厂房两端的山墙,其安装通常也有两种方法。一种是随一般柱一起安装,即起重机从厂房一端开始,首先安装抗风柱,安装就位后立即校正固定。另一种方法是待单层厂房的其他构件全部安装完毕后,安装抗风柱,校正后立即与屋盖连接。
4)围护工程的施工顺序
围护工程的施工主要包括墙体工程、安装门窗框和屋面工程,对这类工程可以组织平行、搭接、立体交叉流水施工,尽量利用工作面安排施工。一般情况下,当屋盖安装后先进行屋面灌缝,随即进行地坪施工,并同时进行砌墙,砌墙结束后紧跟着进行内外粉刷。
5)层面及装饰工程的施工顺序
屋面防水工程一般应在屋面板安装后马上进行。屋面板吊装固定之后随即可进行灌缝及抹水泥砂浆,做找平层。若做柔性防水层面,则应等找平层干燥后再开始做防水层,在做防水层之前应将天窗扇和玻璃安装好并油漆完毕,还要避免在刚做好防水层的屋面上行走和堆放材料、工具等物,以防损坏防水层。
装饰工程的施工分为室内装饰和室外装饰两部分。室内装饰包括地面的平整、垫层、面层、门窗扇和玻璃安装、油漆及刷白等工程;室外装饰包括勾缝、抹灰、勒脚、散水坡等工程。
一般单层工业厂房装饰标准较低,所占工期较短,可与设备安装等工序穿插进行。如单层厂房的门窗油漆可以在内墙刷大白以后马上进行,也可以与设备安装同时进行。地坪应在地下管道、电缆完成后进行,以免凿开嵌补。
以上对砖混结构、钢筋混凝土结构及装配式单层工业厂房施工的施工顺序安排做了一般说明,是施工顺序的一般规律。在实践中,由于影响施工的因素很多,各具体的施工项目的施工条件各不相同,因而,在组织施工时应结合具体情况和本企业的施工经验,因地制宜地确定施工顺序组织施工。
6.3.4确定施工方法
1.确定施工方法的原则
施工方法确定的原则有如下3点。
(1)具有针对性。在确定某个分部(分项)工程的施工方法时,应结合本分项工程的情况,不能泛泛而谈。例如,模板工程应结合本分项工程的特点来确定其模板的组合、支撑及加固方案,画出相应的模板安装图,不能仅仅按施工规范确定安装要求。
(2)体现先进性、经济性和适用性。选择某个具体的施工方法(工艺)首先应考虑其先进性,保证施工的质量。同时还应考虑到在保证质量的前提下,该方法是否经济和适用,并对不同的方法进行经济评价。
(3)保障性措施应落实。在拟定施工方法时不仅要拟定操作过程和方法,而且要提出质量要求。
在选择主要的分部(分项)工程施工时,应包括以下内容。
1)土石方工程
(1)计算土石方工程量,确定开挖或爆破方法,选择相应的施工机械。当采用人工开挖时应按工期要求确定劳动力数量,并确定如何分区分段施工。当采用机械开挖时应选择机械挖土的方式,确定挖掘机型号、数量和行走线路,以充分利用机械能力,达到最高的挖土效率。
(2)对地形复杂的地区进行场地平整时,需确定土石方调配方案。
(3)基坑深度低于地下水位时,应选择降低地下水位的方法,确定降低地下水所需设备。
(4)当基坑较深时,应根据土壤类别确定边坡坡度和土壁支护方法,确保安全施工。
2.施工方法的内容
2)基础工程
(1)基础需设施工缝时,应明确留设位置和技术要求。
(2)确定浅基础的垫层、混凝土和钢筋混凝土基础施工的技术要求或有地下室时防水施工技术要求。
(3)确定桩基础的施工方法和施工机械。
3)砌筑工程
(1)明确砖墙的砌筑方法和质量要求。
(2)明确砌筑施工中的流水分段和劳动力组合形式等。
(3)确定脚手架搭设方法和技术要求。
(1)确定混凝土工程施工方案,如滑模法、爬升法或其他方法等。
(2)确定模板类型和支模方法。重点应考虑提高模板周转利用次数,节约人力和降低成本,对于复杂工程还需进行模板设计和绘制模板放样图或排列图。
(3)钢筋工程应选择恰当的加工、绑扎和焊接方法。当钢筋在现场做预应力张拉时,应详细制定预应力钢筋的加工、运输、安装和检测方法。
(4)选择混凝土的制备方案,如是采用商品混凝土,还是现场制备混凝土。确定搅拌、运输及浇筑顺序和方法,选择泵送混凝土和普通垂直运输混凝土机械。
(5)选择混凝土搅拌、振捣设备的类型和规格,确定施工缝的留设位置。
(6)如采用预应力混凝土,应确定预应力混凝土的施工方法、控制应力和张拉设备。
4)混凝土及钢筋混凝土
5)结构吊装工程
(1)根据选用的机械设备确定结构吊装方法,安排吊装顺序、机械位置、开行路线及构件的制作、拼装场地。
(2)确定构件的运输、装卸、堆放方法,所需的机具、设备的型号和数量以及对运输道路的要求。
6)装饰工程
(1)围绕室内外装修,确定采用工厂化、机械化施工方法。
(2)确定工艺流程和劳动组织,组织流水施工。
(3)确定所需机械设备,确定材料的堆放、平面布置和储存要求。
7)现场垂直、水平运输
(1)确定垂直运输量(有标准层的要确定标准层的运输量),选择垂直运输方式,脚手架的选择及搭设方式。
(2)水平运输方式及设备的型号、数量,配套使用的专用工具、设备(如混凝土车、灰浆车、料斗、砖车、砖笼等),确定地面和楼层上水平运输的行驶路线。
(3)合理地布置垂直运输设施的位置,综合安排各种垂直运输设施的任务和服务范围,混凝土后台上料方式。
提示
对于现场使用的塔吊和有特殊要求的特殊安全设备,进入现场后在使用前,必须经当地劳动安全部门鉴定,符合要求并办好相关手续后方允许承包单位投入使用。
6.3.5选择施工机械
选择施工机械时应注意以下几点。
(1)应首先根据工程特点,选择主导工程的施工机械,如地下工程的土方机械,主体结构工程的垂直、水平运输机械,结构吊装工程的起重机械等。在选择装配式单层工业厂房结构安装用的起重机类型时,当工程量较大且集中时,可以采用生产效率较高的塔式起重机;但当工程量较小或工程量虽大却相当分散时,则采用无轨自行式起重机较为经济。
(2)在选择辅助施工机械时,必须充分发挥主导施工机械的生产效率,要使两者的台班生产能力协调一致,并确定出辅助施工机械的类型、型号和台数。如土方工程中自卸汽车的载重量应为挖掘机斗容量的整数倍,汽车的数量应保证挖掘机连续工作,使挖掘机的效率充分发挥。
(3)为便于施工机械化管理,同一施工现场的机械型号应尽可能少,当工程量大而且集中时,应选用专业化施工机械;当工程量小而分散时,可选择多用途施工机械。如挖土机既可用于挖土,又能用于装卸、起重和打桩。
(4)尽量选用施工单位的自有机械,以减少施工的投资额,提高自有机械的利用率,降低成本。当自有施工机械不能满足工程需要时,应购置或租赁所需新型机械。
6.3.6施工方案的评价
工程项目施工方案选择的要求是要适合本工程,即方案在技术上可行,经济上合理,做到技术与经济相统一。对施工方案进行技术经济分析,就是为了避免施工方案的盲目性、片面性,在方案付诸实施之前就能分析出其经济效益,保证所选方案的科学性、有效性和经济性,达到提高质量、缩短工期、降低成本的目的,进而提高工程施工的经济效益。
1.评价方法
施工方案技术经济分析方法可分为定性分析和定量分析两大类。 定性分析只能泛泛地分析各方案的优缺点,如施工操作上的难易和安全与否,可否为后续工序提供有利条件,冬季或雨季对施工影响的大小,是否可利用某些现有的机械和设备,能否一机多用;能否给现场文明施工创造有利条件等。评价时受评价人的主观因素影响大,故只用于方案初步评价。
定量分析法是对各方案的投入与产出进行计算,如对劳动力、材料及机械台班消耗、工期、成本等直接进行计算、比较,用数据说话比较客观,让人信服,所以定量分析是方案评价的主要方法。
评价指标主要包括如下几个。
(1)技术指标。技术指标一般用各种参数表示,如深基坑支护中,若选用板桩支护,则指标有板桩的最小挖土深度、桩间距、桩的截面尺寸等。大体积混凝土施工时为了防止裂缝的出现,体现浇筑方案的指标有浇筑速度、浇筑厚度、水泥用量等,模板方案中的模板面积、型号、支撑间距等。这些技术指标,应结合具体的施工对象来确定。
(2)经济指标。经济指标主要反映为完成任务必须消耗的资源量,由一系列价值指标、实物指标及劳动指标组成。如工程施工成本消耗的机械台班台数、用工量及钢材、木材、水泥(混凝土)等材料消耗量等,这些指标能评价方案是否经济合理。
(3)效果指标。效果指标主要反映采用该施工方案后预期达到的效果。效果指标有两大类:一类是工程效果指标,如工程工期、工程效率等;另一类是经济效果指标,如成本降低额或降低率、材料的节约量或节约率等。
2.评价指标
知识链接
设备租赁方式分类
设备租赁按计价方式,一般有两种情况:一是计量租赁,以设备完成的工作量计价;二是计时租赁,以设备工作时间计价,承租方应优先选择计量租赁。
按是否带操作人员,可分为带人租赁和不带人租赁,大型设备、流动设备和需持证操作的设备等都应选择带人租赁,中小型固定设备可不带人租赁。
