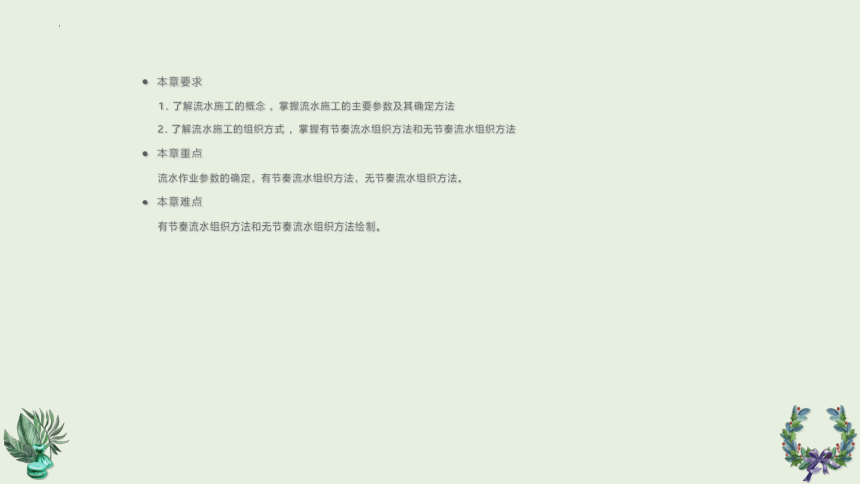

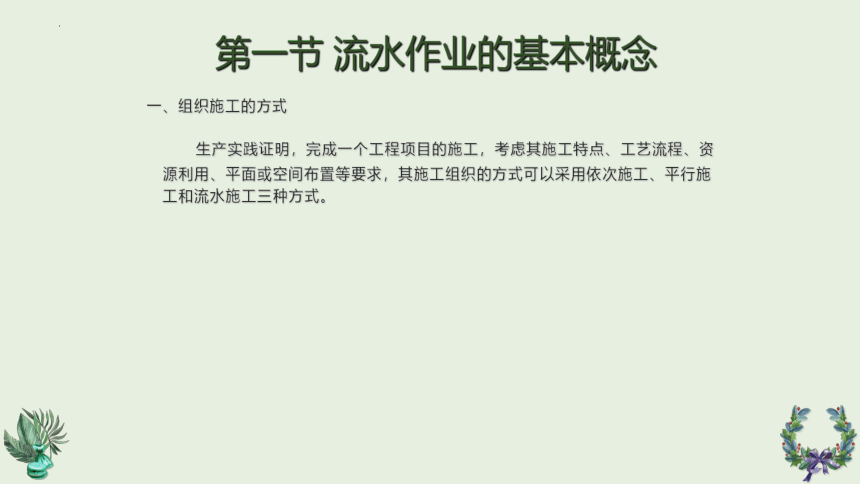

资源简介 (共19张PPT)第二章 流水施工原理1本章要求1. 了解流水施工的概念 ,掌握流水施工的主要参数及其确定方法2. 了解流水施工的组织方式 ,掌握有节奏流水组织方法和无节奏流水组织方法本章重点流水作业参数的确定,有节奏流水组织方法,无节奏流水组织方法。本章难点有节奏流水组织方法和无节奏流水组织方法绘制。一、组织施工的方式生产实践证明,完成一个工程项目的施工,考虑其施工特点、工艺流程、资源利用、平面或空间布置等要求,其施工组织的方式可以采用依次施工、平行施工和流水施工三种方式。第一节 流水作业的基本概念⑴依次施工组织方式依次施工的组织方式是将拟建工程项目中的每一个施工对象分解成若干个施工过程,按施工工艺要求依次完成每一个施工过程;当一个施工对象完成后,再按同样的顺序完成下一个施工对象,依次类推,直至完成所有的施工对象。依次施工组织方式的特点:⑴没有充分地利用了工作面,工期长;⑵如果按专业成立工作队,则各专业队不能连续作业,有时间间歇,劳动力和施工机具无法均衡使用;⑶如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;⑷单位时间内投入的劳动力、施工机具、材料等资源较少,有利于资源供应的组织。⑸施工现场的组织、管理比较简单。⑵平行施工组织方式平行施工的组织方式是组织几个劳动组织相同的专业组,在同一时间、不同的工作面上,按施工工艺要求同时完成各施工对象。依次施工组织方式的特点:⑴能充分地利用了工作面,工期明显缩短;⑵如果每一个施工对象均按专业成立工作队,则各专业队不能连续作业,劳动力和施工机具无法均衡使用;⑶如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;⑷单位时间内投入的劳动力、施工机具、材料等资源量成倍增加,不利于资源供应的组织安排。⑸施工现场的组织、管理比较复杂。⑶流水施工组织方式流水施工方式是将拟建工程项目中的每一个施工对象分解成若干个施工过程,并按照施工过程成立相应的专业工作队,各专业队按照施工顺序依次完成各个施工对象的施工过程,同时保证施工在时间和空间上的连续、均衡和有节奏地进行,直至完成所有施工任务的一种施工组织方式。流水施工组织方式的特点:⑴尽可能地利用了工作面,工期比较短;⑵各工作队实现了专业化,且能够连续作业,使相邻工作队的开工时间能够最在限度的搭接;⑶单位时间投入施工的资源量较为均衡,有利于资源供应的组织工作;⑷为施工现场的文明施工和科学管理创造了有利条件。流水作业的组织要点⑴划分施工段⑵划分施工过程⑶设置专业班组⑷ 主要施工过程的施工班组必须连续、均衡地施工⑸不同的施工过程尽可能组织平行搭接施工。流水作业的分类根据组织流水作业的范围不同,可分为以下几种流水作业:⑴分项工程流水(细部流水)⑵分部工程流水 (专业流水)⑶单位工程流水(项目流水)⑷ 建筑群流水 (综合流水)根据施工过程的分解程度,可分为以下几种流水作业:⑴彻底分解流水⑵局部分解流水根据流水施工的节奏特征分类,可分为以下几种流水作业:⑴有节奏流水⑵无节奏流水流水施工表达方式横道图网络图水平指示图表垂直指示图表单代号网络图双代号网络图流水施工表达方式示意图流水作业的表达方式流水施工的工程进度计划图表采用横道图表示时,按其绘制方法的不同可分为水平指示图表和垂直指示图表(又称为斜线图)。(1)水平指示图表 横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。优点:绘制简单,施工过程及其先后顺序清楚,时间和空间状况形象直观,进度线的长度可以反映流水施工速度,使用方便,在实际工程中,常用水平图表编制施工进度计划。(2)垂直指示图表横道图的优缺点优点:(1)能够清楚地表达施工过程的开始时间、结束时间和持续时间,一目了然,易于理解,并能够为各层次的人员所掌握和使用。(2)使用方便,制作简单。(3)不仅能够安排工期,而且可以与劳动力计划、材料计划、资金计划相结合。缺点:(1)很难表达施工过程之间的逻辑关系。如果一个施工过程提前或推迟,或延长持续时间,很难分析出它会影响到那些后续的任务。(2)不能表达施工任务的重要性,如哪些活动是关键的,哪些活动有推迟或拖延的余地。(3)横道图上能表达的信息量较少。横道图的应用范围:(1)可直接用于一些简单的小项目。(2)施工组织总设计时,项目还没有进行详细的项目结构分解,即施工过程划分较为粗略时,一般都用横道图作总体计划。(3)作为网络分析的输出结构。感谢观看 展开更多...... 收起↑ 资源预览
