第5章 施工组织设计
5.1 概述

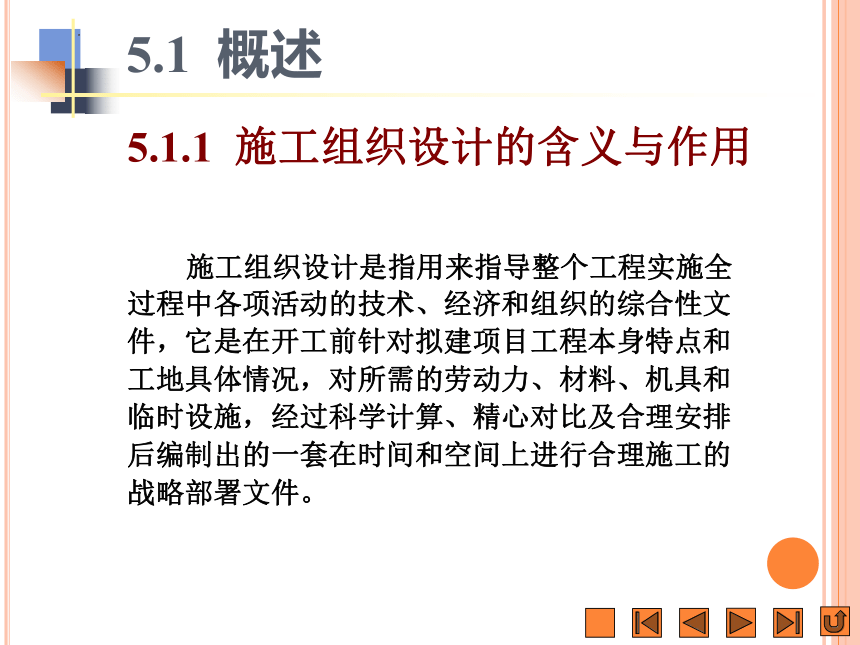

5.1.1 施工组织设计的含义与作用
施工组织设计是指用来指导整个工程实施全过程中各项活动的技术、经济和组织的综合性文件,它是在开工前针对拟建项目工程本身特点和工地具体情况,对所需的劳动力、材料、机具和临时设施,经过科学计算、精心对比及合理安排后编制出的一套在时间和空间上进行合理施工的战略部署文件。
5.1.2 施工组织设计的分类

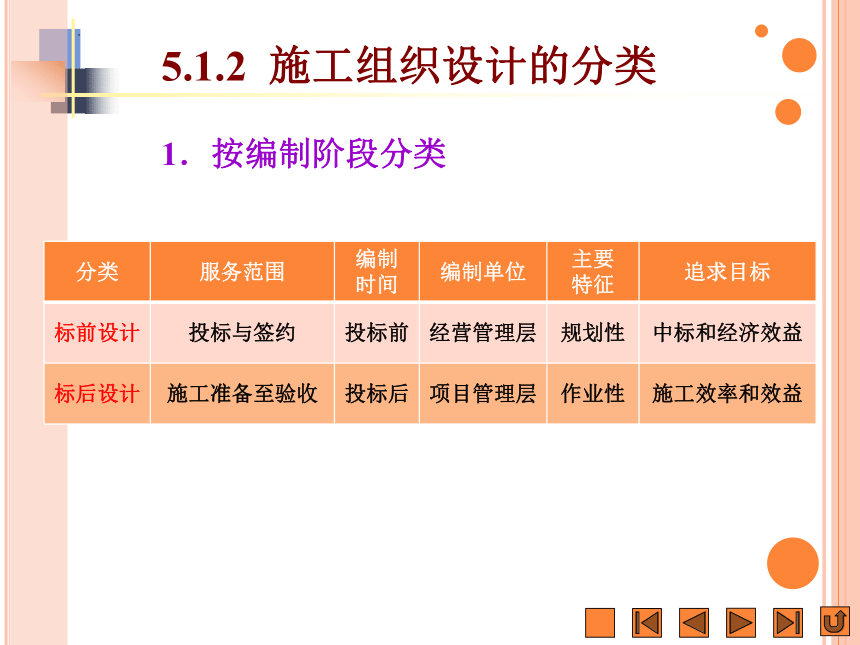

1.按编制阶段分类
分类 服务范围 编制 时间 编制单位 主要 特征 追求目标
标前设计 投标与签约 投标前 经营管理层 规划性 中标和经济效益
标后设计 施工准备至验收 投标后 项目管理层 作业性 施工效率和效益

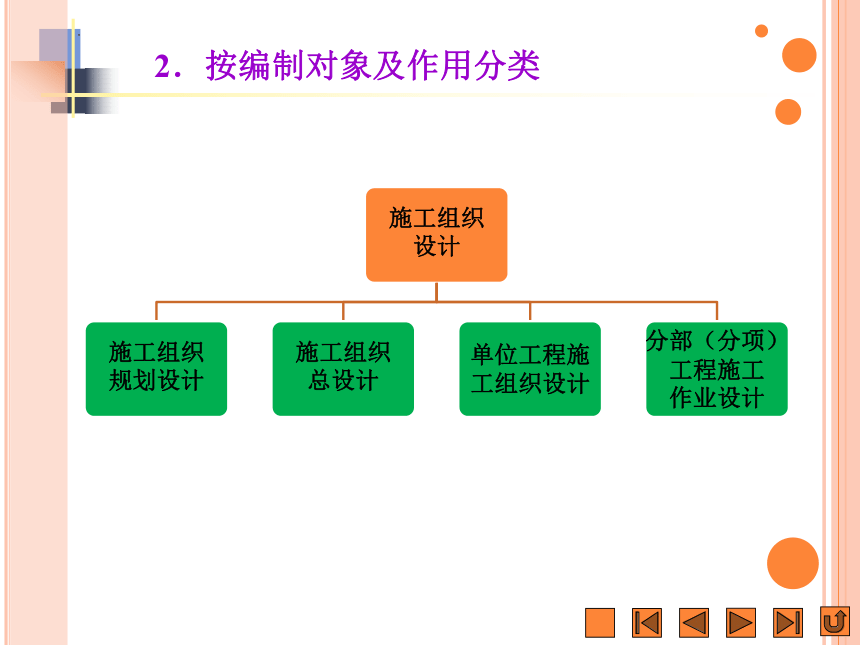

2.按编制对象及作用分类
5.1.3 编制施工组织设计的基本原则

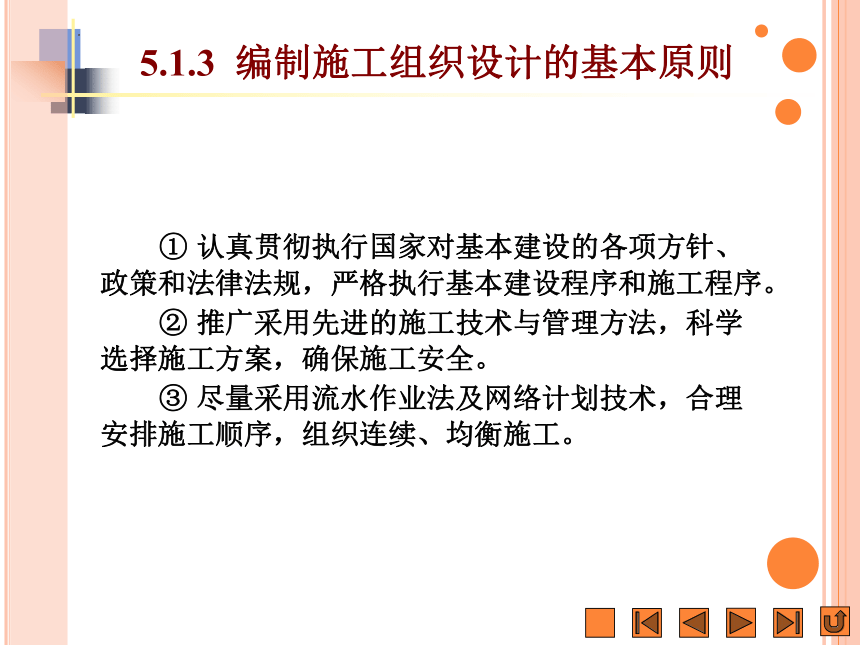

① 认真贯彻执行国家对基本建设的各项方针、政策和法律法规,严格执行基本建设程序和施工程序。
② 推广采用先进的施工技术与管理方法,科学选择施工方案,确保施工安全。
③ 尽量采用流水作业法及网络计划技术,合理安排施工顺序,组织连续、均衡施工。

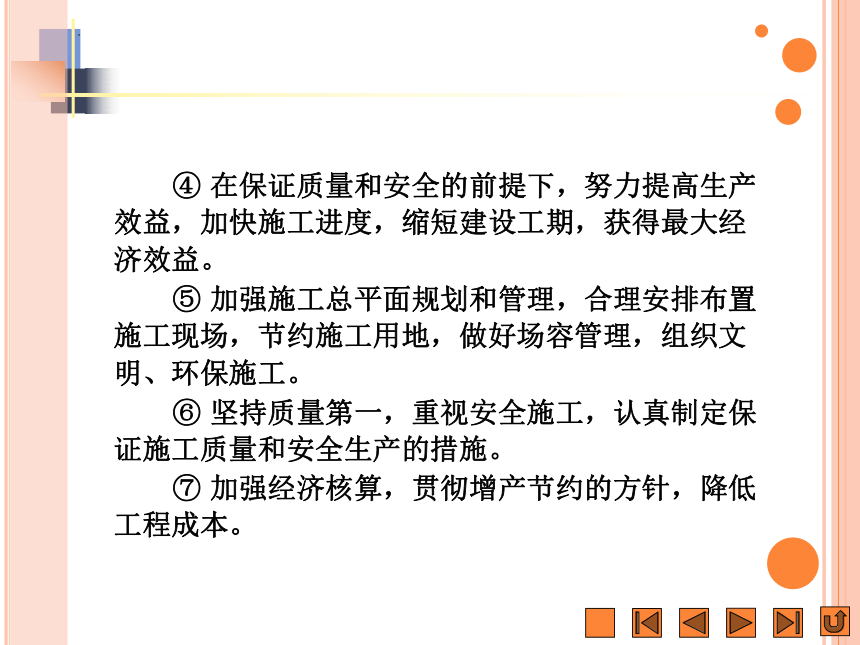

④ 在保证质量和安全的前提下,努力提高生产效益,加快施工进度,缩短建设工期,获得最大经济效益。
⑤ 加强施工总平面规划和管理,合理安排布置施工现场,节约施工用地,做好场容管理,组织文明、环保施工。
⑥ 坚持质量第一,重视安全施工,认真制定保证施工质量和安全生产的措施。
⑦ 加强经济核算,贯彻增产节约的方针,降低工程成本。
5.2 单位工程施工组织设计的编制依据和程序

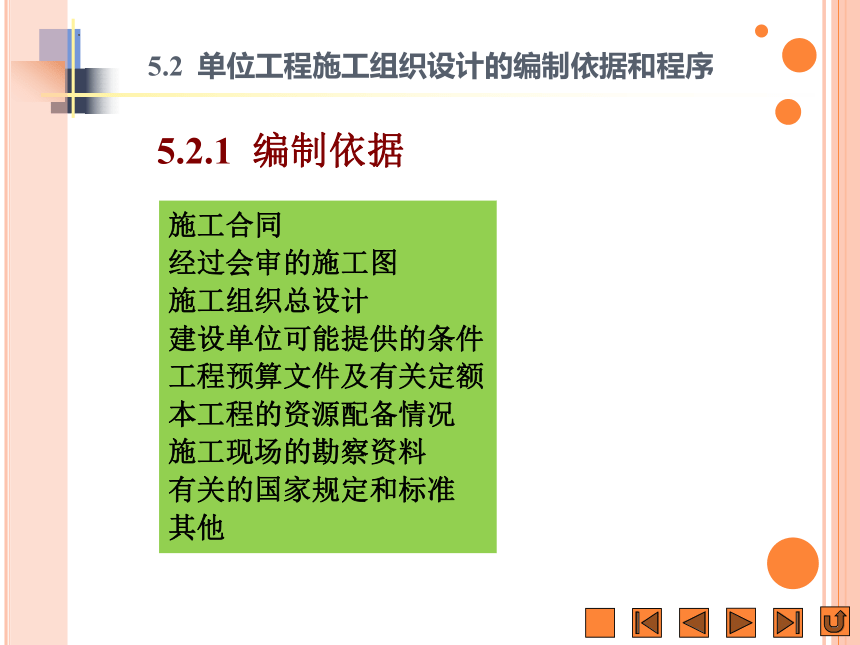

5.2.1 编制依据
施工合同
经过会审的施工图
施工组织总设计
建设单位可能提供的条件
工程预算文件及有关定额
本工程的资源配备情况
施工现场的勘察资料
有关的国家规定和标准
其他

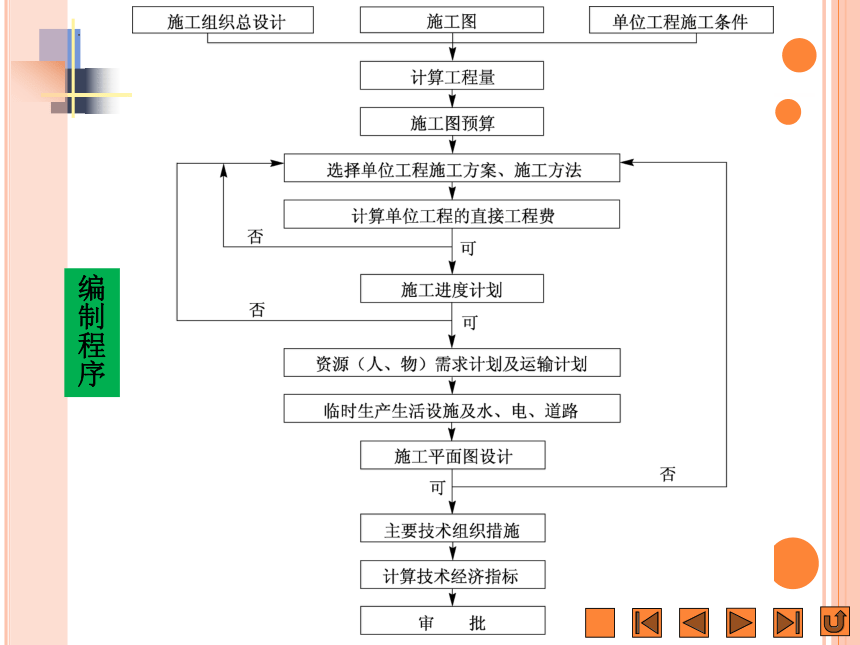

编制程序
单位工程施工组织设计的工程概况是指对拟建工程的工程特点、建设地点特征及施工条件等所作的简洁明了的文字描述。
在描述时也可加入拟建工程的平面图、剖面图以及表格进行补充说明。

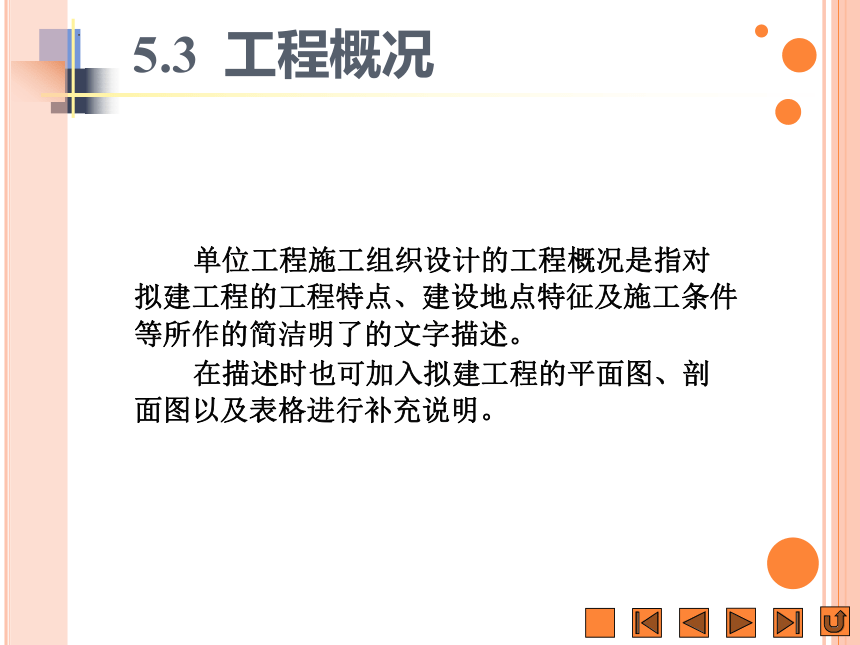

5.3 工程概况

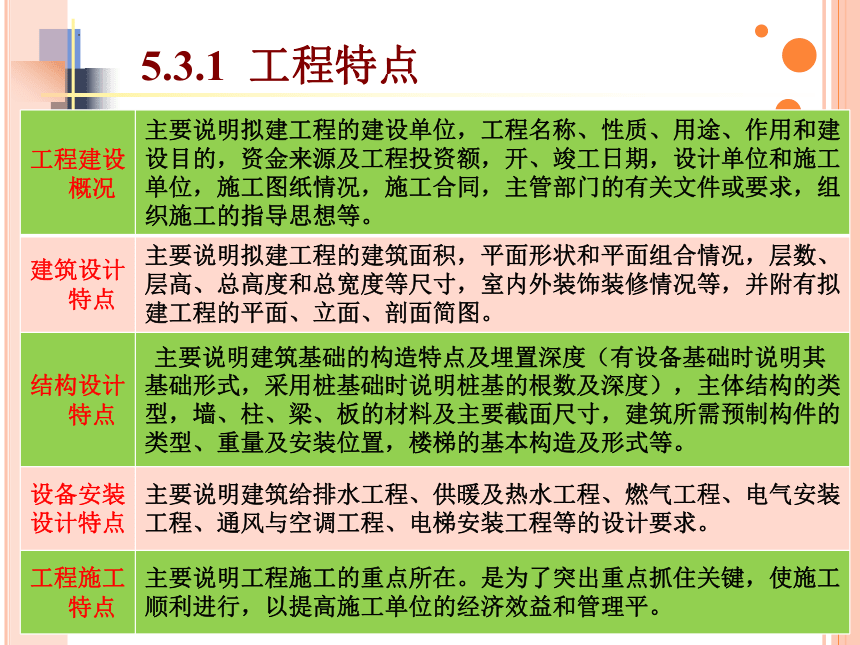

工程建设 概况 主要说明拟建工程的建设单位,工程名称、性质、用途、作用和建设目的,资金来源及工程投资额,开、竣工日期,设计单位和施工单位,施工图纸情况,施工合同,主管部门的有关文件或要求,组织施工的指导思想等。
建筑设计 特点 主要说明拟建工程的建筑面积,平面形状和平面组合情况,层数、层高、总高度和总宽度等尺寸,室内外装饰装修情况等,并附有拟建工程的平面、立面、剖面简图。
结构设计 特点 主要说明建筑基础的构造特点及埋置深度(有设备基础时说明其基础形式,采用桩基础时说明桩基的根数及深度),主体结构的类型,墙、柱、梁、板的材料及主要截面尺寸,建筑所需预制构件的类型、重量及安装位置,楼梯的基本构造及形式等。
设备安装设计特点 主要说明建筑给排水工程、供暖及热水工程、燃气工程、电气安装工程、通风与空调工程、电梯安装工程等的设计要求。
工程施工 特点 主要说明工程施工的重点所在。是为了突出重点抓住关键,使施工顺利进行,以提高施工单位的经济效益和管理平。
5.3.1 工程特点
5.3.2 建设地点特征

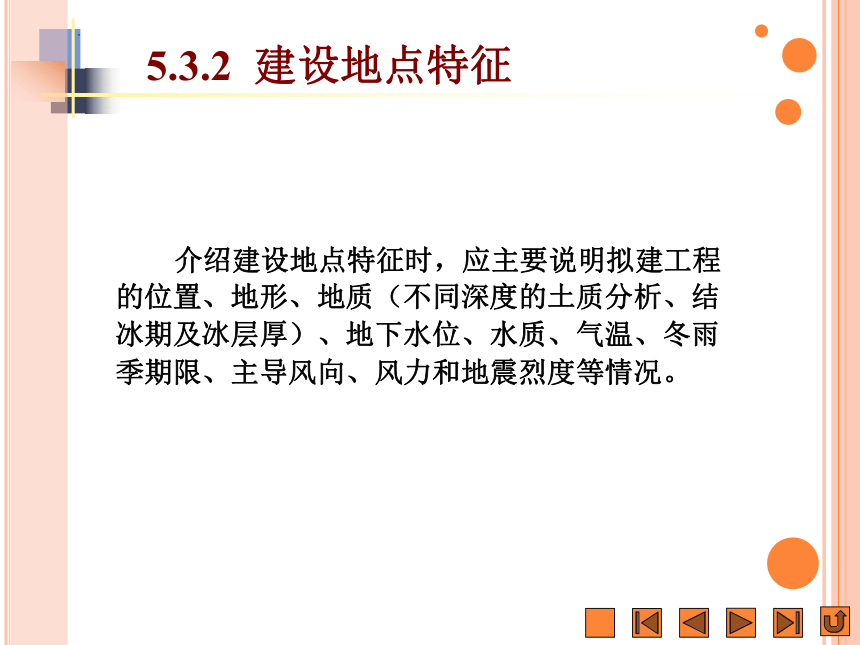

介绍建设地点特征时,应主要说明拟建工程的位置、地形、地质(不同深度的土质分析、结冰期及冰层厚)、地下水位、水质、气温、冬雨季期限、主导风向、风力和地震烈度等情况。

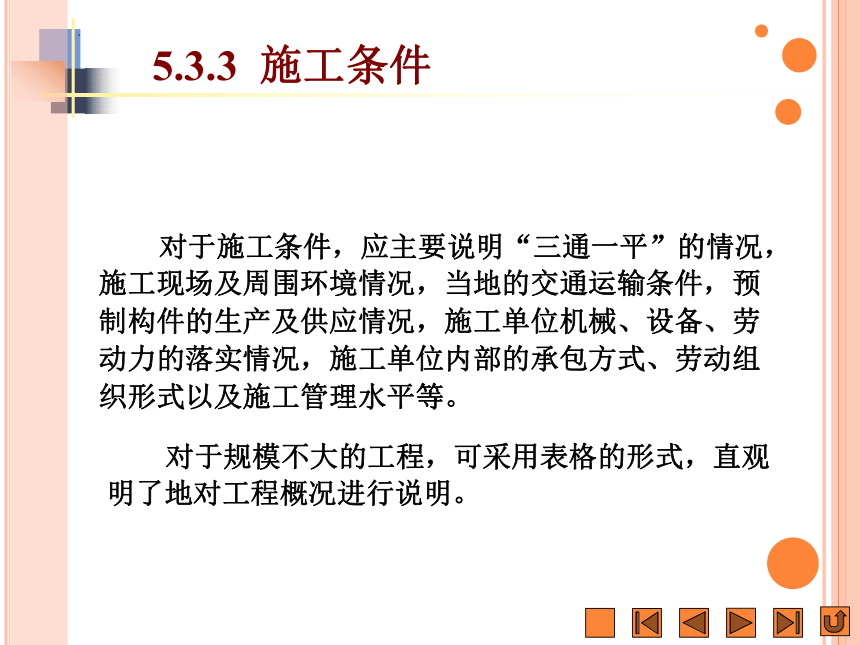

5.3.3 施工条件
对于施工条件,应主要说明“三通一平”的情况,施工现场及周围环境情况,当地的交通运输条件,预制构件的生产及供应情况,施工单位机械、设备、劳动力的落实情况,施工单位内部的承包方式、劳动组织形式以及施工管理水平等。
对于规模不大的工程,可采用表格的形式,直观明了地对工程概况进行说明。
5.4 施工方案的选择
5.4.1 确定施工程序
施工程序是指单位工程中各分部工程或施工阶段的先后次序及其制约关系。
1.确定施工程序的原则
先地下后地上 在地上工程开始之前,尽量把管线、线路等地下设施、土方及基础工程做好或基本完成,以免其对地上部分工程施工有干扰,带来不便。
先土建后设备 不论工业建筑或是民用建筑,土建与水、暖、电、卫设备的关系都需要摆正,尤其在装修阶段,要从保质量、讲成本的角度处理好两者的关系。
先主体后围护 主要是指框架结构在总的程序上应有合理的搭接。
先结构后装饰 一般情况下。有时为了压缩工期,也可以部分搭接施工。
2.合理安排土建施工与设备安装的施工程序
是指土建主体结构完成之后(或装饰工程完成之后),即可进行设备安装。
适用于一般机械工业厂房(如精密仪器厂房)的施工。
是指先施工设备基础,安装工艺设备,然后建造厂房。
适用于冶金、电力等工业中某些重型工业厂房(如冶金工业厂房中的高炉间)的施工。
土建施工可以为设备安装创造必要的条件,同时又可采取防止设备被砂浆、垃圾等污染的保护措施,从而加快工程的进度。
5.4.2 确定施工起点和流向
施工起点和流向是指单位工程在平面或空间上施工的开始部位及其展开方向。
一般来说,对于单层建筑物,只要按其区段或跨间分区分段地确定在平面上的施工流向即可;对于多层建筑物,除了应确定每层平面上的施工流向外,还需确定各层或各单元在竖向上的施工流向。
(1)生产工艺流程的要求
(2)建设单位对生产和使用的需要
(3)施工的繁简程度
(4)有无高低层或高低跨
(5)工程现场条件和施工方案
(6)分部工程或施工阶段的特点
1.确定施工起点和流向应考虑的因素
2.施工起点和流向的分类
在流水施工中,施工起点和流向决定了各施工段的施工顺序。因此,在确定施工起点和流向的同时,应将施工段划分并进行编号。下面以多层建筑的装饰工程为例加以说明。
(1)自上而下的施工起点和流向
该流向是指主体结构工程封顶,做好屋面防水层以后,室内装饰从顶层开始,逐层向下进行,如图下图所示。
水平向下 垂直向下
① 主体结构完成后有一定的沉降时间,能保证装饰工程的质量;
② 自上而下的流水施工,各施工过程之间交叉作业少,影响小,便于组织施工,有利于保证施工安全,从上而下清理垃圾方便;
优点
不能与主体施工搭接,工期较长。因此,当工期不紧时可以选择此种施工起点和流向。
缺点
(2)自下而上的施工起点和流向
该流向是指主体结构工程施工完第三层楼板以上时,室内装饰从第一层插入,逐层向上进行,如下图所示。
水平向上 垂直向上
主体和装饰工程交叉进行,可以缩短工期。
优点
工序交叉多,成品保护难,质量和安全不易保证。因此,采用此种施工起点和流向时,需要很好的技术组织措施来保证质量和安全。当工期较紧时可采用此种施工起点和流向。
缺点
该流向综合了前两者的优缺点,一般适用于高层建筑的室内装饰工程施工。
(3)自中而下再自上而中的施工起点和流向
5.4.3 确定施工顺序
施工顺序是指分项工程或工序之间施工的先后次序。确定施工顺序时有以下原则。
① 遵循施工程序。
② 符合施工工艺的要求。
③ 与施工方法协调一致。
④ 考虑施工组织的要求。
⑤ 考虑施工安全和质量要求。
⑥ 考虑当地气候条件。
1.多层混合结构居住房屋的施工顺序
多层混合结构居住房屋是当前面广量大的建筑工程。下图为混合结构四层居住房屋的施工顺序示意图。
(1)基础工程的施工顺序
基础工程施工阶段包括室内地坪(±0.000)以下的所有工程施工阶段,其施工顺序一般是:挖基槽→做垫层→砌基础→铺设防潮层→回填土。
主体结构工程施工阶段的工作通常包括搭脚手架,墙体砌筑,安门窗框,安预制过梁,安预制楼板和楼梯,现浇构造柱、卫生间楼板、圈梁、雨棚、楼梯,安装预制屋面板等分项工程。
(2)主体结构工程的施工顺序
当圈梁、构造柱、梁、板、楼梯为现浇时,其施工顺序为:立构造柱筋→砌墙→安柱模→浇柱砼→安梁、板、楼梯模板→安梁、板、楼梯钢筋→浇梁、板、楼梯砼→安门。
(3)屋面和装饰工程的施工顺序
这个阶段具有施工内容多、劳动消耗量大、手工操作多、需要时间长等特点。
屋面工程的施工顺序一般为:找平层→隔气层→保温层→找平层→冷底子油结合层→防水层。
装饰工程的分类
(4)水、暖、电、卫等工程的施工顺序
① 在基础工程施工时,应先将相应管道沟的垫层、地沟墙做好,然后回填土。
② 在主体结构施工时,应在砌砖墙和现浇钢筋混凝土楼板的同时,预留出上下水管和暖气立管的孔洞、电线孔槽、预埋木砖和其他预埋件部位。
③ 在装饰工程施工前,安装相应的各种管道和电气照明用的附墙暗管、接线盒等。
2.多层全现浇钢筋混凝土框架结构房屋的施工顺序
钢筋混凝土框架结构多用于多层民用房屋和工业厂房,也常用于高层建筑。下图为九层现浇钢筋混凝土框架结构房屋的施工顺序示意图。
多层全现浇钢筋混凝土框架结构房屋的基础工程一般可分为有地下室和无地下室两类。
3.装配式钢筋混凝土单层工业厂房的施工顺序
单层工业厂房根据生产工艺的需要进行设计,其在厂房类型、建筑平面、造型或结构上都与民用建筑有很大差别,它具有设备基础和各种管网。因此,单层工业厂房的施工要比民用建筑复杂。下图为装配式钢筋混凝土单层工业厂房的施工顺序示意图。
4.高层现浇钢筋混凝土结构房屋的施工顺序
高层现浇钢筋混凝土房屋的施工顺序往往因结构体系、施工方法的不同而不尽相同,下图为滑升模板施工高层商住楼施工顺序。
主体结构工程的施工顺序
5.4.4 选择施工方法和施工机械
1.选择施工方法
选择施工方法时,必须根据建筑结构的特点、抗震要求、工程量的大小、工期长短、资源供应情况、施工现场情况和周围环境等因素,制定出几个可行方案,在此基础上进行技术、经济分析比较,以确定最优的施工方案。
通常,施工方法的选择包括以下内容。
(1)土方工程
(2)钢筋混凝土工程
(3)结构安装工程
(4)垂直及水平运输
(5)装饰工程
(6)特殊项目
2.选择施工机械
机械化施工是改变建筑工业生产落后面貌、实现建筑工业化的基础,是施工方法选择的中心环节。施工机械选择的内容主要包括机械的类型、型号和数量。
目前,建筑工地常用的机械有土方机械、打桩机械、钢筋混凝土的制作及运输机械等。塔式起重机和泵送混凝土设备是常见的运输机械。
(1)选择施工机械考虑的主要因素
① 应根据工程的特点,选择适宜的主导工程施工机械,所选设备应该技术上可行、经济上合理。
② 在同一个建筑工地上所选机械的类型、规格、型号应统一,以便管理及维护。
③ 尽可能使所选机械一机多用,提高机械设备的生产效率。
④ 选择机械时,应考虑到施工企业工人的技术操作水平,尽量选用施工企业已有的施工机械。
⑤ 各种辅助机械或运输工具应与主导机械的生产能力协调配套,以充分发挥主导机械的效率。
(2)塔式起重机的选择
1)类型的选择
塔式起重机的类型选择应综合考虑建筑物的结构平面尺寸、层数、高度、施工条件及场地周围的环境等因素。
低层建筑 轨道式或固定式塔式起重机 QT1-2型
QT1-6型
中高层建筑 附着自升式塔式起重机或 爬升式塔式起重机 QT4-10型
QT5-4/40型
QT5-4/60型
2)规格型号的选择
塔式起重机的规格型号应根据拟建建筑物所要吊装的材料及起重机的主要吊装参数,通过查找起重机技术性能曲线表进行选择。主要吊装参数是指起重机的起重量Q、起重高度H及起重半径R。
① 起重量
② 起重高度
③ 起重半径
(3)泵送混凝土设备的选择
当混凝土浇筑量很大时,可采用泵送混凝土的方式进行浇筑。这种输送混凝土的方式可以一次性直接将混凝土送到指定的浇筑地点,有利于加快施工进度。因此,这种混凝土运输方式广泛应用在中高层建筑的施工中。
选择泵送混凝土设备,主要是选择混凝土输送泵和输送管。
1)混凝土输送泵的选择
混凝土输送泵是按输送量的大小和输送距离的远近进行选择的。混凝土输送泵的输送量应大于浇筑混凝土所需的混凝土量,即
混凝土输送泵的输送量与运输距离及混凝土的砂、石级配有关,即
混凝土输送泵的输送距离应大于混凝土应输送的水平距离,即
2)输送管的选择
由于常用的混凝土输送管为钢管、橡胶管和塑料软管。在计算运输距离时,必须将其换算成水平直管的管道状态并按水平管道布置进行计算。水平距离折算方式如下表所示。
项目 管径(mm) 水平折算长度(m)
每根垂直管 100 4
125 5
150 6
175~150 4
150~125 10
125~100 20
90°弯管 弯曲半径500 12
弯曲半径1000 9
【例5-1】某高层建筑使用混凝土输送泵进行混凝土浇筑工作。根据现场布置要求,需水平管14 m,竖管43.8 m,90°弯管(弯曲直径1.0 m)一个,锥形管2个,输送管直径为100 mm。试计算输送管的折算水平长度。
【解】折算水平长度Li查表可得
单位工程施工进度计划是在选定施工方案的基础上,根据规定工期和各种资源供应条件,按照施工过程的合理施工顺序及组织施工的原则,用横道图或网络图,对单位工程从开工到竣工的全部施工过程在时间上和空间上的合理安排。
5.5 单位工程施工进度计划
按分部工程来划分施工项目,控制各分部工程的施工时间及其相互搭接关系。
主要适用于工程结构较复杂、规模较大、工期较长需跨年度施工的工程,还适用于工程规模不大或结构不复杂、但各种资源不落实的情况,以及建筑结构、建筑规模等可能变化的情况。
控制性施工进度计划
按分项工程或施工过程来划分施工项目,具体确定各分项工程或施工过程的施工时间及其相互搭接关系。
它适用于施工任务具体而明确、施工条件基本落实、各种资源供应正常、施工工期不太长的工程。
指导性施工进度计划
5.5.1 施工进度计划的编制依据和程序
① 经过审批的建筑总平面图、施工图、地形图、工艺设计图及其他技术数据。
② 施工组织总设计对本单位工程的有关规定。
③ 施工工期要求及开、竣工日期。
④ 施工条件、劳动力、材料、构件及机械的供应条件,分包单位的情况等。
⑤ 主要分部分项工程的施工方案。
⑥ 所采用的劳动定额和机械台班定额。
⑦ 其他有关要求和资料,如工程合同等。
1.施工进度计划的编制依据
2.施工进度计划的编制程序
5.5.2 进度计划的编制
1.划分施工项目
在确定施工项目时,应注意以下几个问题。
① 施工项目划分的粗细程度应根据进度计划的需要来决定。
② 施工过程的划分要结合所选择的施工方案。
③ 适当简化施工进度计划的内容,避免施工项目划分过细、重点不突出。
④ 水、暖、电、卫和设备安装工程,通常由专业机构负责施工。
⑤ 所有施工项目应大致按施工顺序列成表格,编排序号,避免遗漏或重复,其名称可参考现行施工定额手册上的项目名称。
2.计算工程量
单位工程的工作量应根据施工图纸、有关计算规则及相应的施工方法进行计算。
施工进度计划中的工程量仅作为计算各种资源需用量的依据,不作为计算工资或工程结算的依据,故不必精确计算。
3.套用施工定额
根据所划分的施工项目和施工方法,即可套用施工定额(当地实际采用的劳动定额及机械台班定额),以确定劳动量和机械台班量。
施工定额 概念 常用单位 普遍应用
时间定额Hi 指某种专业、某种技术等级的工人小组或个人在合理的技术组织条件下,完成单位合格建筑产品所必须的工作时间。 工日/m3、工日/m2、工日/m、工日/t 在劳动量统计中应用比较普遍
产量定额Si 指在合理的技术组织条件下,某种专业、某种技术等级的工人小组或个人在单位时间内所应完成合格建筑产品的数量。 m3/工日、m2/工日、m/工日、t/工日 在分配施工任务时应用比较普遍
互为倒数
4.确定劳动量和机械台班数量
劳动量和机械台班数量应根据各分部分项工程的工程量、施工方法和现行的施工定额,并结合当地的具体情况加以确定。一般应按下式计算

5.确定各施工过程的施工持续时间
计算出单位工程各分部分项工程的劳动量和机械台班数量后,就可以确定各施工过程的施工持续时间。施工持续时间的计算方法详见流水节拍的计算方法。
6.编制施工进度计划的初始方案
编制施工进度计划时,必须考虑各分部分项工程的合理施工顺序,尽可能组织流水施工,力求主要工种的施工班组连续施工。其编制方法如下。
① 首先对主要施工阶段(分部工程)组织流水施工。
② 然后配合主要施工阶段,安排其他施工阶段(分部工程)的施工进度。
③ 最后按照工艺的合理性和施工过程间尽量配合、穿插、搭接的原则,将各施工阶段(分部工程)的流水作业图表搭接起来,即得到单位工程施工进度计划的初始方案。
7.施工进度计划的检查与调整
① 各施工过程的施工顺序是否正确,流水施工组织方法的应用是否正确,技术间歇是否合理。
② 工期方面,初始方案的总工期是否满足合同工期。
③ 劳动力方面,主要工种工人是否连续施工,劳动力消耗是否均衡。
④ 物资方面,主要机械、设备、材料等的利用是否均衡,施工机械是否充分利用。
通常采用劳动力消耗动态图来表示劳动力消耗的均衡情况。单位工程的劳动力消耗动态图一般绘制在施工进度计划表右边表格部分的下方,如下图所示。
劳动力均衡系数
初始方案经过检查,对不符合要求的部分需进行调整。调整方法一般有:
增加或缩短某些施工过程的施工持续时间;
在符合工艺关系的条件下,将某些施工过程的施工时间向前或向后移动;
必要时,还可以改变施工方法。
5.6.1 编制施工准备工作计划
为了落实各项施工准备工作,加强对其检查和监督的力度,保证施工全过程的顺利进行,必须根据各项施工准备工作的内容、时间和具体负责人,编制施工准备工作计划。施工准备工作计划如下表所示。
序号 准备工作项目 工程量 简要内容 负责单位或负责人 起止日期 备注
单位 数量 日/月 日/月
5.6 编制施工准备工作和各种资源需用量计划
5.6.2 编制各种资源需用量计划
1.劳动力需要量计划
劳动力需要量计划主要是安排劳动力的平衡、调配和衡量劳动力耗用指标、安排生活福利设施的依据,其编制是将施工进度计划表内所列各施工过程每天(或旬、月)所需工人人数按工种汇总。劳动力需要量计划的表格形式如下表所示。
序号 工种名称 人数 月 月 备注
上旬 中旬 下旬 上旬 中旬 下旬
2.主要材料需要量计划
主要材料需要量计划是备料、供料,确定仓库、堆场面积及组织运输的依据,其编制是将施工进度计划表中各施工过程的材料需要量,按材料名称、规格、数量、使用时间计算汇总。材料需要量计划的表格形式如下表所示。
序号 材料 名称 规格 需要量 供应 时间 备注
单位 数量
3.构件和半成品需要量计划
建筑结构构件、配件和其他加工半成品的配置计划主要用于落实加工订货单位,并按照所需规格、数量、时间,组织加工、运输和确定仓库或堆场。构件和半成品需要量计划可根据施工图和施工进度计划编制,其表格形式如下表所示。
序号 构件、半成品名称 规格 图号、型号 需要量 使用部位 加工单位 供应日期 备注
单位 数量
4.施工机械需要量计划
施工机械需要量计划主要用于确定施工机械的类型、数量、进场时间,可据此落实施工机械来源,组织进场。将单位工程施工进度计划表中每一个施工过程每天所需的机械类型、数量和施工日期进行汇总,即得施工机械需要量计划,其表格形式如下表所示。
序号 机械 名称 类型、型号 需要量 货源 使用起止时间 备注
单位 数量
5.7 单位工程施工平面图设计
1.单位工程施工平面图的设计原则
① 在保证顺利施工的前提下,平面布置要紧凑、少占地,尽量不占用耕地。
② 在满足施工要求的条件下,临时建筑设施应尽量少搭设,以降低临时工程费用。
③ 在保证运输的条件下,使运输费用最小,尽可能避免不必要的二次搬运。
④ 在保证安全生产的条件下,平面布置应满足生产、生活、安全、消防、环保等方面的要求,并符合国家的有关规定。
2.单位工程施工平面图的设计依据
① 建筑总平面图,现场地形图,已有建筑和待建建筑及地下设施的位置、标高、尺寸(包括地下管网资料)。
② 施工组织总设计文件。
③ 自然条件资料,如气象、地形、水文及工程地质资料。
④ 技术经济资料,如交通运输、水源、电源、物质资源、生活和生产基地情况。
⑤ 各种临时设施和加工场地数量、形状、尺寸。
⑥ 各种材料、构件、半成品构件需要量计划。
⑦ 单位工程施工进度计划和单位工程施工方案。
5.7.2 设计步骤
1.确定起重运输机械的位置
常用的垂直运输机械有建筑电梯、塔式起重机、井架、门架等,这类设备的布置主要根据机械性能、建筑物平面形状和大小、施工段划分情况、起重高度、材料和构件的重量、材料供应和已有运输道路等情况来确定。
充分发挥起重机械的能力,做到使用安全、方便,便于组织流水施工,并使地面与楼面的水平运输距离最短。
起重运输机械的布置原则
(1)起重机械数量的确定
起重机械的数量应根据工程量大小和工期要求,考虑到起重机的生产能力,按经验公式进行确定,即
常用起重机械台班产量
起重机械名称 工作内容 台班产量
履带式起重机 构件综合吊装, 按每吨起重能力计 5~10 t
轮胎式起重机 构件综合吊装, 按每吨起重能力计 7~14 t
汽车式起重机 构件综合吊装, 按每吨起重能力计 8~18 t
塔式起重机 构件综合吊装 80~120吊次
卷扬机 构件提升, 按每吨牵引力计 30~50 t
构件提升,按提升次数计(四、五层楼) 60~100次
(2)固定式垂直运输机械的位置
固定式垂直运输机械有固定式塔式起重机、井架、龙门架、桅杆式起重机等,其布置时应考虑以下几个方面。
① 当建筑物各部位的高度相同时,应布置在施工段的分界线附近;当建筑物各部位的高度不同时,应布置在高低分界线较高部位一侧,以使楼面上各施工段的水平运输互不干扰。
② 井架、龙门架的位置以布置在窗口处为宜,以避免砌墙留搓和减少井架拆除后的修补工作。
③ 井架、龙门架的数量要根据施工进度、垂直提升构件和材料的数量、台班工作效率等因素计算确定,其服务范围一般为50~60 m。
④ 卷扬机的位置不应距离起重机械过近,以便司机的视线能够看到整个升降过程,一般要求此距离大于建筑物的高度,且水平距外脚手架3 m以上。
(3)有轨式起重机的布置
有轨式起重机的轨道一般沿建筑物的长向布置,其位置和尺寸取决于建筑物的平面形状和尺寸、构件自重、起重机的性能及四周施工场地的条件。
建筑物宽度较小或构件自重不大时
筑物宽度较大或构件自重较大时
轨道布置完成后,应绘制出塔式起重机的服务范围。以轨道两端有效端点的中点为圆心,以最大回转半径为半径画出两个半圆,连接两个半圆,即为塔式起重机的服务范围,如下图所示。
以轨道两端有效端点的中点为圆心,以最大回转半径为半径画出两个半圆,连接两个半圆。
塔式起重机的服务范围
将塔吊与井架或龙门架同时使用来解决死角问题。
(4)无轨自行式起重机的开行路线
无轨自行式起重机械分为履带式、轮胎式、汽车式三种。它一般不用作水平运输和垂直运输,专用作构件的装卸和起吊。吊装时的开行路线及停机位置主要取决于建筑物的平面布置、构件自重、吊装高度和吊装方法等。
2.搅拌站、各种材料和构件的堆场或仓库的布置
(1)搅拌站面积计算
搅拌站的面积F为
(2)仓库或堆场面积计算
材料仓库、堆场面积F为
(3)现场加工作业棚面积确定
现场加工作业棚主要包括各种料具仓库、加工棚等。
(4)确定搅拌站、各种材料和构件的堆场或仓库的位置
搅拌站、各种材料和构件的堆场或仓库的布置应尽量靠近使用地点,或在塔式起重机的服务范围之内,并要考虑到运输和装卸的方便。一般应注意以下几点:
① 起重机的位置确定后,再布置材料、构件的堆场及搅拌站。
②预制构件的堆放位置要考虑到吊装顺序。
3.现场运输道路的布置
现场运输道路应按材料和构件运输的需要,沿着仓库和堆场进行布置,尽可能利用永久性道路,或先做好永久性道路的路基,在交工之前再铺路面。
道路宽度要符合规定,通常单行道应不小于3~3.5 m,双行道应不小于5.6~6 m。现场运输道路布置时应保证车辆行驶通畅,有回转的可能。因此,最好围绕建筑物布置成一条环形道路,以便运输车辆回转、调头方便。道路两侧一般应结合地形设置排水沟,沟深不小于0.4 m,底宽不小于0.3 m。
4.行政管理、文化、生活、福利用临时设施的布置
办公室、工人休息室、门卫室、开水房、食堂、浴室、厕所等非生产性临时设施的布置,应考虑使用方便,不妨碍施工,符合安全、防火的要求。要尽量利用已有设施或已建工程,必须修建时要经过计算,合理确定面积,努力节约临时设施费用。
行政管理、文化、生活、福利用临时设施的面积F可用下式计算
使用人数N可为基本工人平均人数或基本工人高峰人数,其计算公式为
5.水、电管网的布置
(1)施工供水管网的布置
施工供水管网首先要经过计算、设计,然后进行设置,其中包括水源选择、用水量计算(包括生产用水、机械用水、生活用水、消防用水等)、取水设施、贮水设施、配水布置、管径计算等。
(2)施工用电线网的布置
施工用电的设计应包括用电量计算、电源选择、电力系统选择和配置。用电量包括电动机用电量、电焊机用电量、室内和室外照明用电量。
5.8 施工技术组织措施
施工技术组织措施是指在施工技术和组织方面,为保证工程质量、安全、节约和文明施工所采用的方法。制定这些方法是施工组织设计编制者带有创造性的工作。
5.8.1 保证工程质量的措施
① 确保拟建工程定位、放线、轴线尺寸、标高测量等准确无误的措施。
② 为了确保地基土壤承载能力符合设计规定的要求而应采取的有关技术组织措施。
③ 各种基础、地下结构、地下防水施工的质量措施。
④ 确保主体承重结构各主要施工过程的质量要求,各种预制承重构件检查验收的措施,各种材料、半成品、砂浆、混凝土等的检验及使用要求。
⑤ 对“四新”(新结构、新工艺、新材料、新技术)工程施工操作提出的质量措施或要求。
⑥ 冬、雨季施工的质量措施。
⑦ 屋面防水施工、各种抹灰及装饰操作中确保施工质量的技术措施。
⑧ 解决质量通病的措施。
⑨ 执行施工质量的检查、验收制度。
⑩ 提出各分部工程的质量评定目标计划等。
① 提出安全施工宣传、教育的具体措施,在新工人进场上岗前必须进行安全教育及安全操作的培训。
② 针对拟建工程地形、环境、自然气候、气象等情况,提出可能突然发生自然灾害时有关施工安全方面的若干措施及其具体办法,以减少损失,避免伤亡。
③ 提出易燃、易爆品严格管理及使用的安全技术措施,防火、消防措施。
5.8.2 安全施工措施
④ 高温、有毒、有尘、有害气体环境下操作人员的安全要求和措施。
⑤ 土方、深坑施工,高空、高架操作,结构吊装、上下垂直平行施工时的安全要求和措施。
⑥ 各种机械、机具安全操作要求,交通、车辆的安全管理。
⑦ 各处电器设备的安全管理及安全使用措施。
⑧ 狂风、暴雨、雷电等各种特殊天气发生前后的安全检查措施及安全维护制度。
降低成本的措施包括节约人工费、材料费、机械设备使用费、工具费、间接费及临时设施费等。一定要正确处理降低成本、提高质量和缩短工期三者之间的关系,对措施要计算经济效果。
5.8.3 降低成本措施
① 生产力水平是先进的。
② 有精心施工的领导班子来合理组织施工生产活动。
③ 有合理的劳动组织,以保证劳动生产率的提高,减少总的用工数。
④ 物资管理要有合理的计划,从采购、运输、现场管理及竣工材料回收等方面,最大限度地降低原材料、成品和半成品的成本。
⑤ 采用新技术、新工艺,以提高工效,降低材料耗用量,节约施工总费用。
⑥ 保证工程质量,减少返工损失。
⑦ 保证安全生产,减少事故频率,避免意外工伤事故带来的损失。
⑧ 提高机械利用率,减少机械费用的开支。
⑨ 增收节支,减少施工管理费的支出。
⑩ 工程建设提前完工,以节省各项费用开支。
5.8.4 现场文明施工措施
① 施工现场的围栏与标牌,出入口与交通安全,道路畅通,场地平整。
② 暂设工程的规划与搭设,办公室、更衣室、食堂、厕所的安排与环境卫生。
③ 各种材料、半成品、构件的堆放与管理。
④ 减少散碎材料、施工垃圾运输,以及其他各种环境污染。
⑤ 成品保护。
⑥ 施工机械保养与安全使用。
⑦ 安全与消防。
5.9 施工技术经济分析
5.9.1 技术经济分析的目的
施工组织设计技术经济分析的目的是从技术和经济两个方面对施工组织设计的优劣进行客观评价,论证施工组织设计在技术上是否可行,在经济上是否合算。
技术经济分析的指标体系
(1)总工期指标
总工期指标是指从破土动工至竣工的全部日历天数。
(2)质量优良品率
质量优良品率是在施工组织设计中确定的控制目标,主要通过质量保证措施实现,可分别对单位工程、分部分项工程进行确定。
(3)单方用工
单方用工反映劳动的使用和消耗水平。不同建筑物的单方用工之间有可比性。
主要材料节约情况随工程不同而不同,靠材料节约措施实现,可分别计算主要材料节约量或主要材料节约率,即


(4)主要材料节约指标
(5)大型机械耗用台班数及费用
(6)降低成本指标
5.9.4 技术经济分析的重点
单位工程施工组织设计技术经济分析的重点是工期、质量和成本,劳动力使用,场地占用和利用,临时设施,协作配合,材料节约,新技术、新设备、新材料、新工艺的采用。
在质量能达到优良的前提下,工期合理,成本节约。
选用原则
① 基础工程应以土方工程、现浇混凝土、打桩、排水和防水、运输进度与工期为重点。
② 结构工程应以垂直运输机械选择、流水段划分、劳动组织、脚手架选择、现浇钢筋混凝土支模、绑筋、混凝土运输与浇筑、特殊分项工程施工方案和各项技术组织措施为重点。
③ 装饰工程应以施工顺序、质量保证措施、劳动组织、分工协作配合、节约材料及技术组织措施为重点。
5.9.5 技术经济分析方法
运用多指标比较法进行比较时,要选用适当的指标,注意可比性。但有两种情况要区别对待。
① 一个方案的各项指标明显地优于另一个方案,可直接进行分析比较。
② 几个方案的指标优劣有穿插,互有优势,则应以各项指标为基础,将各项指标的值按照一定的计算方法进行综合,得到一个综合指标,然后进行分析比较。
通常的综合方法是:首先根据多指标中各项指标在技术经济分析中的重要性相对程度,分别定出权值Wi;再用同一指标依据其在各方案中的优劣程度定出其相应的分值Cij。假设有m个方案和n种指标,则第j个方案的综合指标值Aj为
综合指标值最大者为最优方案。
