模块三 建筑工程流水施工原理(2) 课件(共19张PPT)- 《建筑施工组织与管理(第2版)》同步教学(南京大学版)

资源下载
  1. 二一教育资源

模块三 建筑工程流水施工原理(2) 课件(共19张PPT)- 《建筑施工组织与管理(第2版)》同步教学(南京大学版)

资源简介

(共19张PPT)
模块三 建筑工程流水施工原理

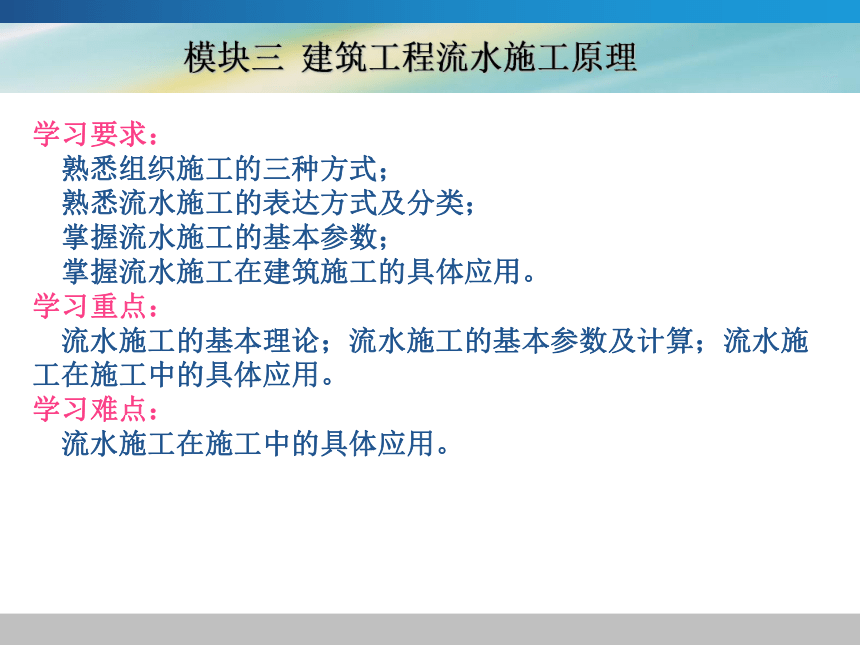

学习要求:
熟悉组织施工的三种方式;
熟悉流水施工的表达方式及分类;
掌握流水施工的基本参数;
掌握流水施工在建筑施工的具体应用。
学习重点:
流水施工的基本理论;流水施工的基本参数及计算;流水施工在施工中的具体应用。
学习难点:
流水施工在施工中的具体应用。
第二节 流水参数

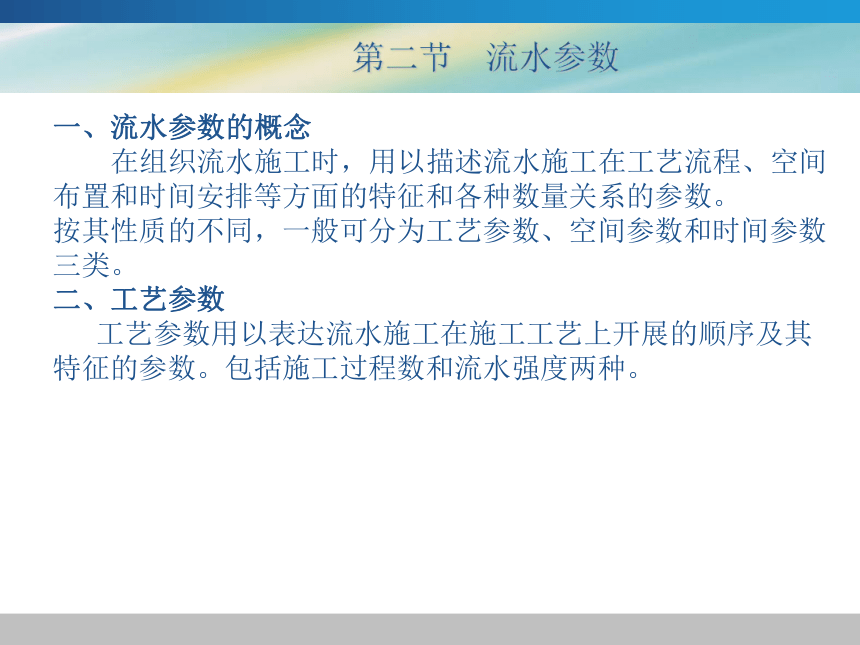

一、流水参数的概念
在组织流水施工时,用以描述流水施工在工艺流程、空间布置和时间安排等方面的特征和各种数量关系的参数。
按其性质的不同,一般可分为工艺参数、空间参数和时间参数三类。
二、工艺参数
工艺参数用以表达流水施工在施工工艺上开展的顺序及其特征的参数。包括施工过程数和流水强度两种。
第二节 流水参数

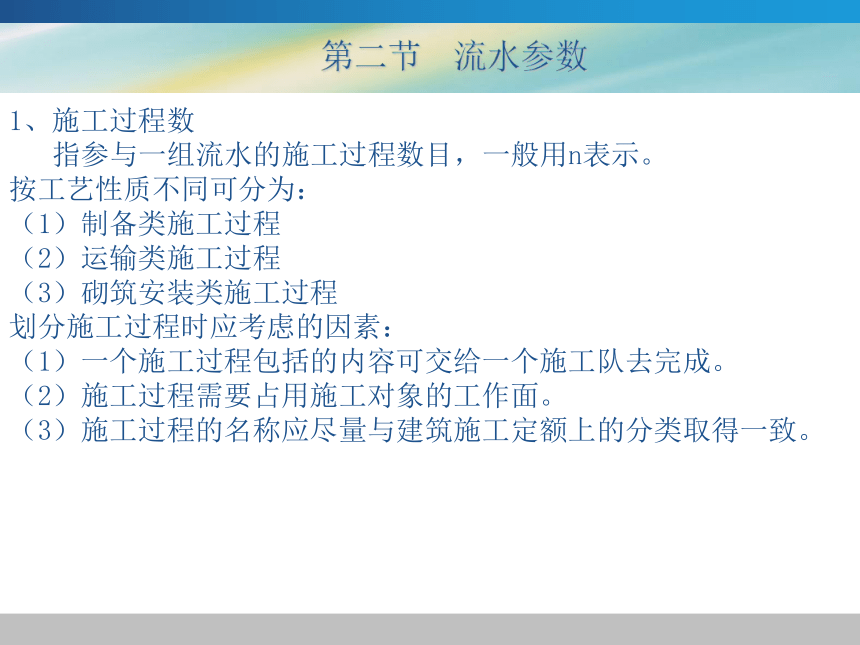

1、施工过程数
指参与一组流水的施工过程数目,一般用n表示。
按工艺性质不同可分为:
(1)制备类施工过程
(2)运输类施工过程
(3)砌筑安装类施工过程
划分施工过程时应考虑的因素:
(1)一个施工过程包括的内容可交给一个施工队去完成。
(2)施工过程需要占用施工对象的工作面。
(3)施工过程的名称应尽量与建筑施工定额上的分类取得一致。
第二节 流水参数
2、流水强度(一般用字母V表示 )
也叫流水能力或生产能力,它是指流水施工的某一施工过程在单位时间内能够完成的工程量。
有两种表现形式即:
(1)机械施工过程的流水强度
(2)人工施工过程的流水强度:
Vi=RiSi
第二节 流水参数

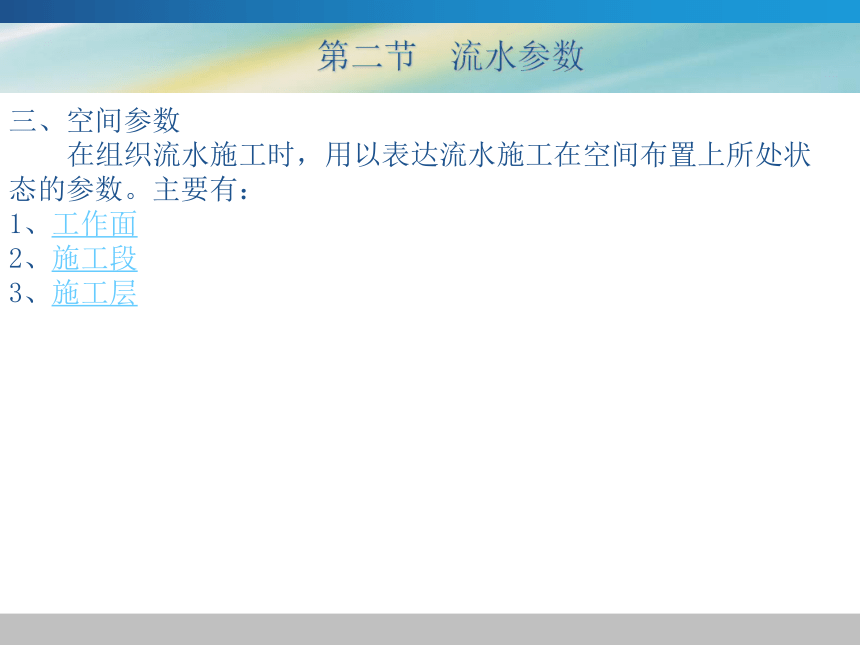

三、空间参数
在组织流水施工时,用以表达流水施工在空间布置上所处状态的参数。主要有:
1、工作面
2、施工段
3、施工层
第二节 流水参数

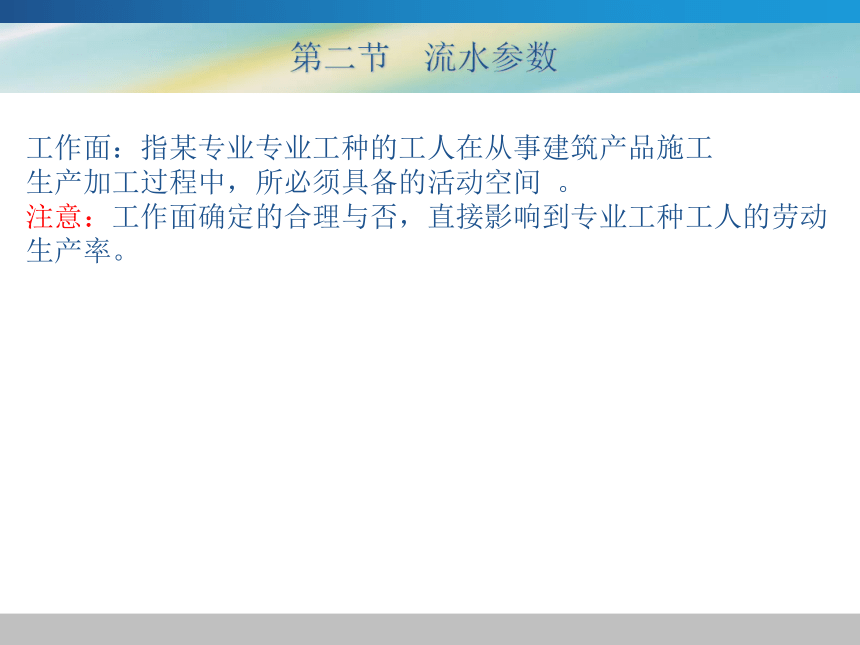

工作面:指某专业专业工种的工人在从事建筑产品施工
生产加工过程中,所必须具备的活动空间 。
注意:工作面确定的合理与否,直接影响到专业工种工人的劳动生产率。
第二节 流水参数

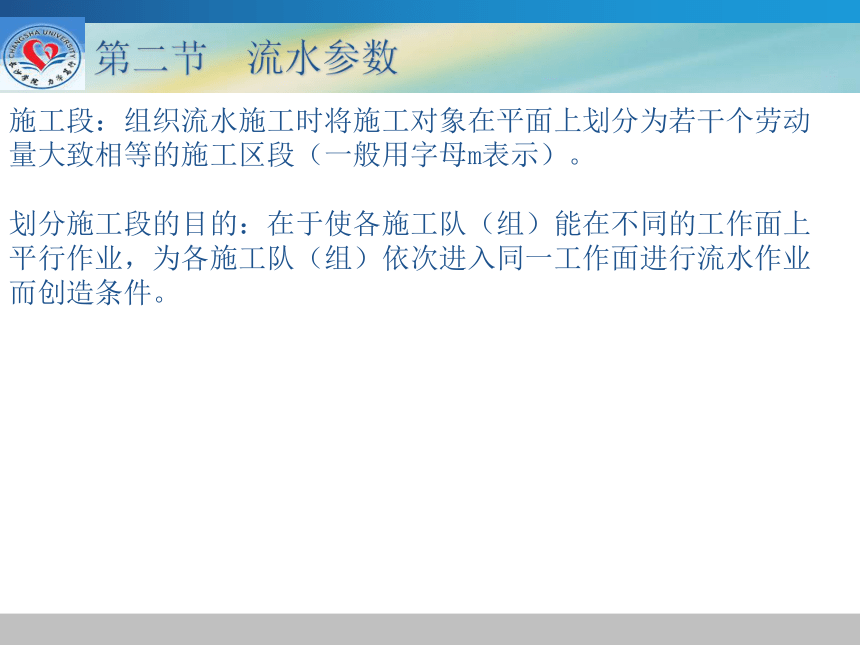

施工段:组织流水施工时将施工对象在平面上划分为若干个劳动量大致相等的施工区段(一般用字母m表示)。
划分施工段的目的:在于使各施工队(组)能在不同的工作面上平行作业,为各施工队(组)依次进入同一工作面进行流水作业而创造条件。
第二节 流水参数
划分施工段的基本原则:
1、各施工段上所消耗的劳动量应力求大致相等。
2、要有足够的工作面
3、施工段分界线与 施工对象的结构界限或幢号相一致。
4、划分的段数要适中:最少施工段数可根据下面公式确定:m≧n+max∑Z/k+maxZj/k-∑C/k
5、施工段的划分通常以主导施工过程为依据来进行 。
6、对多层或高层建筑物,施工段的数目要满足合理流水施工组织的要求,即m>=n。
第二节 流水参数
例:某两层现浇钢筋砼工程,其施工过程为安装模板,扎钢筋和浇砼,若各工作队在各施工段的工作时间均为一天,则施工段与施工过程数之间的关系可能有下述三种情况:
(1)当m特点:工作队不能连续施工,而造成窝工,但工作面得到了充分利用。
第二节 流水参数
(2)当m>n时,根据题意画出流水施工指示图表
特点:工作队连续施工,工作面有空闲 。
第二节 流水参数
(3)当m=n时,根据题意画出流水施工指示图表
特点:工作队连续施工,工作面无空闲,是最理想的一种流水施工组织方式。
第二节 流水参数
第二节 流水参数
施工层:在组织流水施工时,为了满足专业工作队对操作高度和施工工艺的要求,将拟建工程项目在竖向上划分为若干个操作层,这些操作层称为施工层。施工层一般用j来表示。
施工层的划分,要根据按工程项目的具体情况,如建筑物的
高度、楼层等来确定。
第二节 流水参数
四、时间参数
在组织流水施工时,用以表达流水施工在时间排列上所处状态的参数。主要有:
1、流水节拍
2、流水步距
3、平行搭接时间
4、间歇时间
5、流水工期
第二节 流水参数
流水节拍:(一般用字字母t)表示指从事某一施工过程的工作队(组)在一个施工段上的工作延续时间 ,一般有三种计算方法:
(1)定额计算法 :ti=Qi/ZiSiRi=Pi/RiZi 或ti=QiHi/ZiRi=Pi/RiZi
(2)经验估算法 :ti=(a+4c+b)/6
(3)工期计算法
确定流水节拍时应考虑的因素:
(1) 施工班组人数要适宜;
(2)工作班制要恰当;
(3)考虑机械的台班效率或机械台班产量的大小;
(4)节拍值一般取0.5整数倍。
第二节 流水参数
流水步距:(一般用字母k)指相邻两个施工过程先后进入流水施工的时间间隔,用符号Kn.n+1表示 。
确定流水步距时应遵循的原则:
(1)始终保持相邻两个施工过程的工艺顺序;
(2)尽量保持各施工队能连续作业;
(3)使前后两个施工过程的施工时间能最大限度搭接,并注意工序的间歇时间;
(4)流水步距的确定要保证工程质量,满足安全生产。
确定流水步距的方法:
(1)图上分析法
(2)分析计算法
(3)累加数列错位相减取大差法(潘特考夫斯基法)
第二节 流水参数
平行搭接时间:用字母Cj,j+1表示,在组织流水施工时,有时为了缩短工期,在工作面允许的条件下,如果前一个专业工作队完成部分施工任务后,能够提前为后一个专业工作队提供工作面,使后者提前进入一个施工段,两者在同一个施工段上平行搭接施工。
第二节 流水参数
技术间歇时间:(用字母Zj,j+1表示)即由于工艺原因引起的等待时间,如砼浇注后的养护时间,砂浆抹面和油漆面的干燥时间等 。
组织间歇时间:用字母Gj,j+1表示,即由于组织技术的因素而引起的等待时间,如墙体砌筑前的墙身位置弹线、施工人员、机械转移、回填土前地下管道检查验收等等。
第二节 流水参数
流水工期:(一般用字母TL表示)完成一项过程任务或一个流水组织施工所需的时间。
TL=∑Ki,i+1+Tn

展开更多......

收起↑

资源预览
