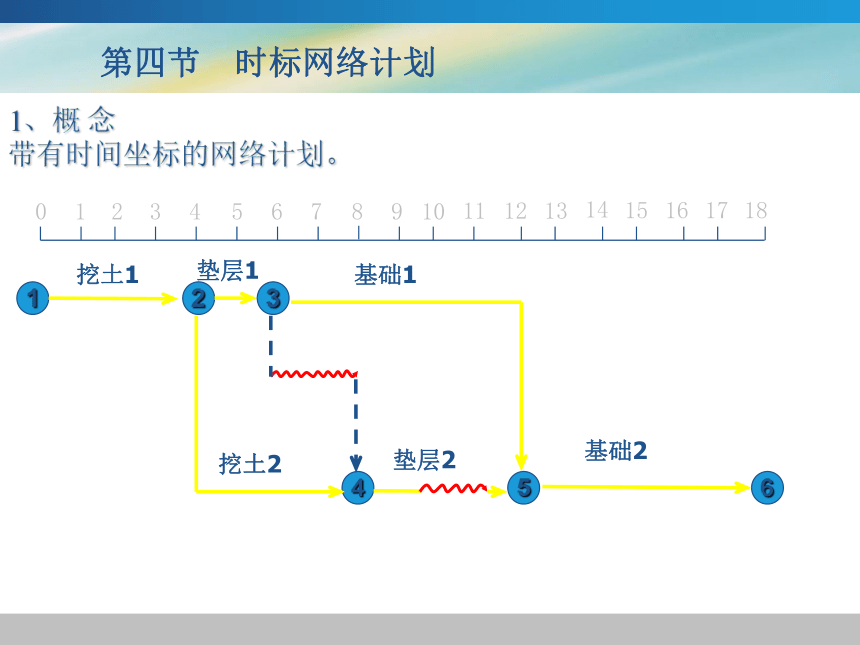

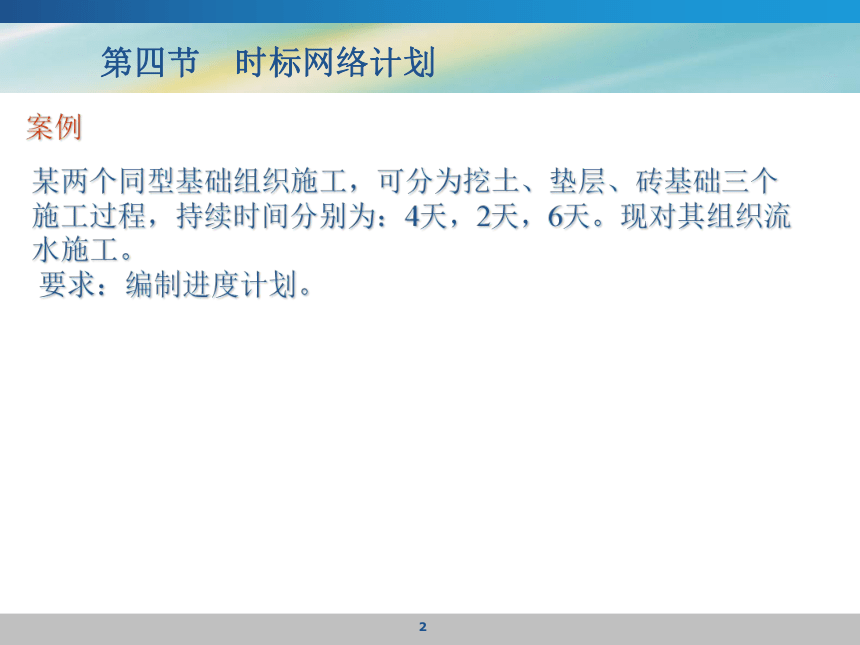

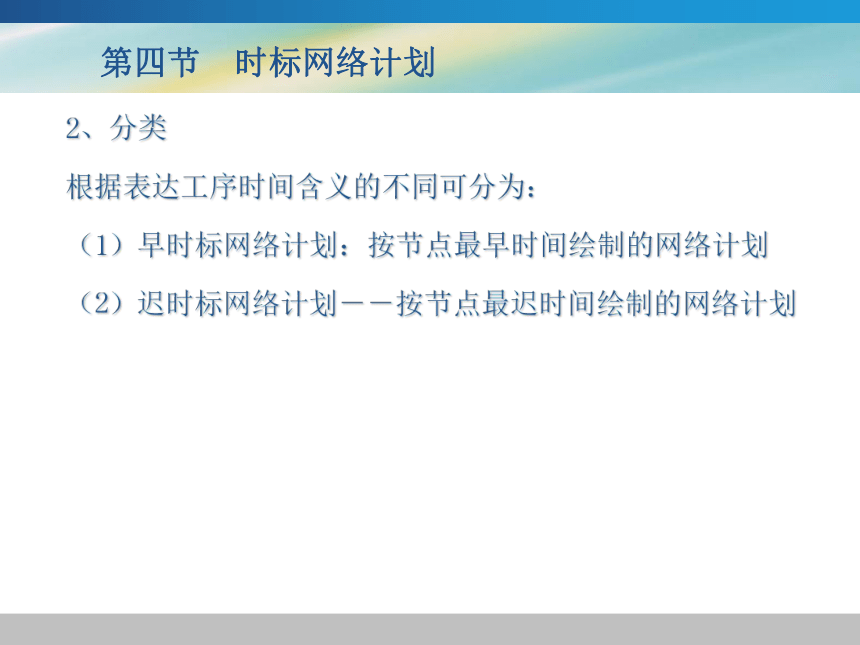

资源简介 (共17张PPT)模块四 网络计划技术学习要求:熟悉网络计划的基本概念;掌握双代号、单代号网络图的绘制方法;掌握双代号网络图、单代号网络图时间参数的计算和关键线路的确定方法掌握网络计划在建筑施工的具体应用。掌握网络计划的优化学习重点:双代号、单代号网络图的绘制方法和时间参数的计算。学习难点:网络计划的优化及其具体应用*第四节 时标网络计划案例某两个同型基础组织施工,可分为挖土、垫层、砖基础三个施工过程,持续时间分别为:4天,2天,6天。现对其组织流水施工。要求:编制进度计划。基础垫层挖土2018161412108642施 工 进 度 (天)施 工过 程1213456挖土1垫层1砖基础1426挖土2垫层2砖基础2426横道图网络图第四节 时标网络计划1、概 念带有时间坐标的网络计划。1254601234567891011121314151617183挖土1垫层1基础1挖土2垫层2基础2第四节 时标网络计划2、分类根据表达工序时间含义的不同可分为:(1)早时标网络计划:按节点最早时间绘制的网络计划(2)迟时标网络计划--按节点最迟时间绘制的网络计划第四节 时标网络计划3、特点(1)既是网络计划,又是水平进度计划,能清楚地标明计划的时间进程,便于作用。(2)能在图上直接显示出各项工序的开始与完成时间,自由时差及关键线路。(3)可以确定同一时间对材料、机械、设备以及人力的需要量。(4)修改不方便。(5)有时出现虚箭线占用时间的情况第四节 时标网络计划二、时标网络计划的绘制方法直接法绘制间接法绘制绘制方法直接在带有时间坐标的网格中绘制在计算时间参数基础上进行绘制第四节 时标网络计划2.绘制时间坐标1.计算网络图的时间参数3.确定节点的位置4.从节点依次向外绘出箭线三、间接法绘制早时标网络计划的步骤以T计为依据节点参数5.标明关键线路。第四节 时标网络计划34238G271A5436823BD4CFHI要求:将以上无时标网络计划改绘为早时标网络计划例题:第四节 时标网络计划34238G271A5436823BD4CFHI第一步:计算网络图节点时间参数;T计=20天201836100614第四节 时标网络计划1234567891011121314151617181920第二步:绘制时间坐标网第四节 时标网络计划34238G271A5436823BD4CFHI201836100614201918171615141312111098765432112345678第三步:在时间坐标网中确定节点位置;第四步:从节点依次向外引出箭杆注意:1、箭杆水平投影长度代表该工作持续时间2、若引出箭杆长度无法直接与后面节点相连;其余部分用水平波线替代3、水平波线含义:代表工作自由时差第四节 时标网络计划34238G271A5436823BD4CFHI201836100614123456789101112131415161718192012346578注意:关键线路是指自始至终不出现波形线的线路,用彩色线、粗实线或双箭杆标明。第五步:标明关键线路第四节 时标网络计划123456789101112131415161718192012346578第四节 时标网络计划1、熟悉图纸,调查研究,分析情况2、确定施工顺序3、确定工作名称4、计算工程量5、计算劳动力和机械需求量6、确定各工作的持续时间7、绘制网络草图8、计算时间参数,找出关键线路并确定总工期9、检查与调整第四节 时标网络计划四、单位工程网络计划编制步骤 展开更多...... 收起↑ 资源预览
