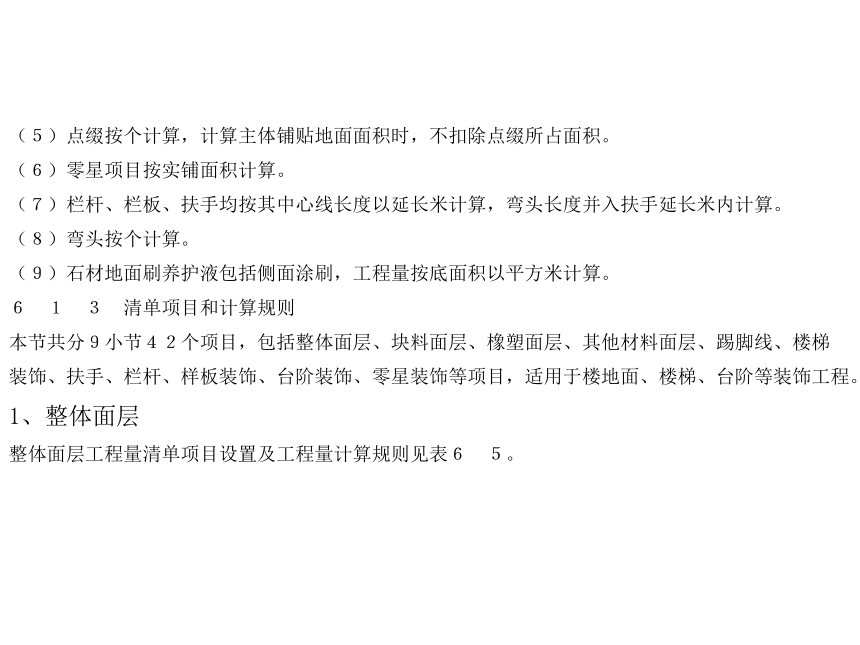

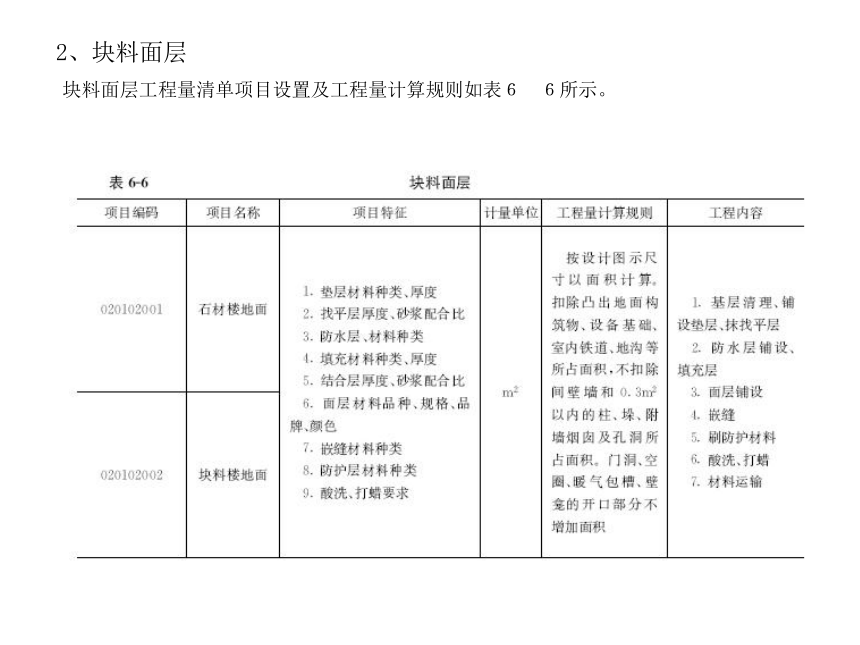

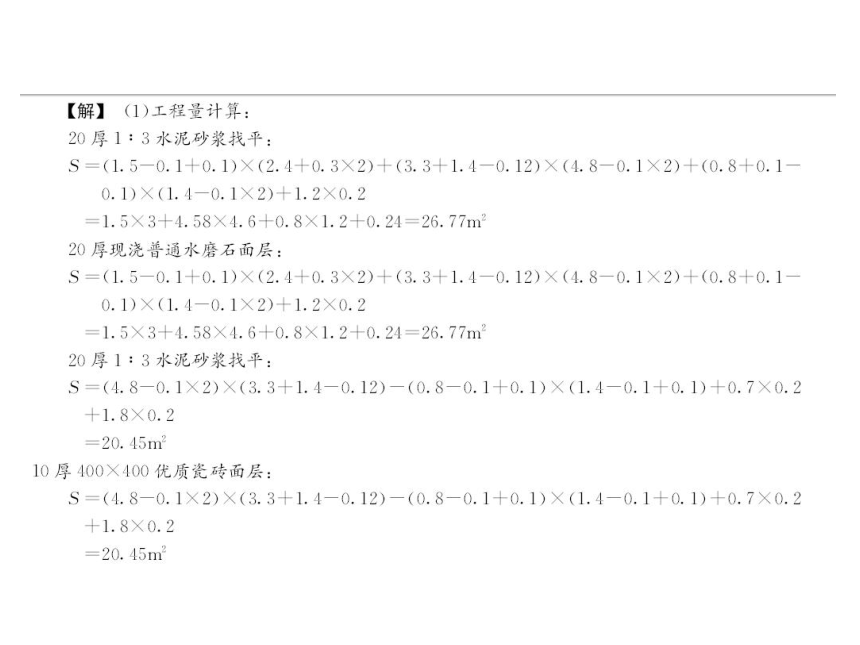

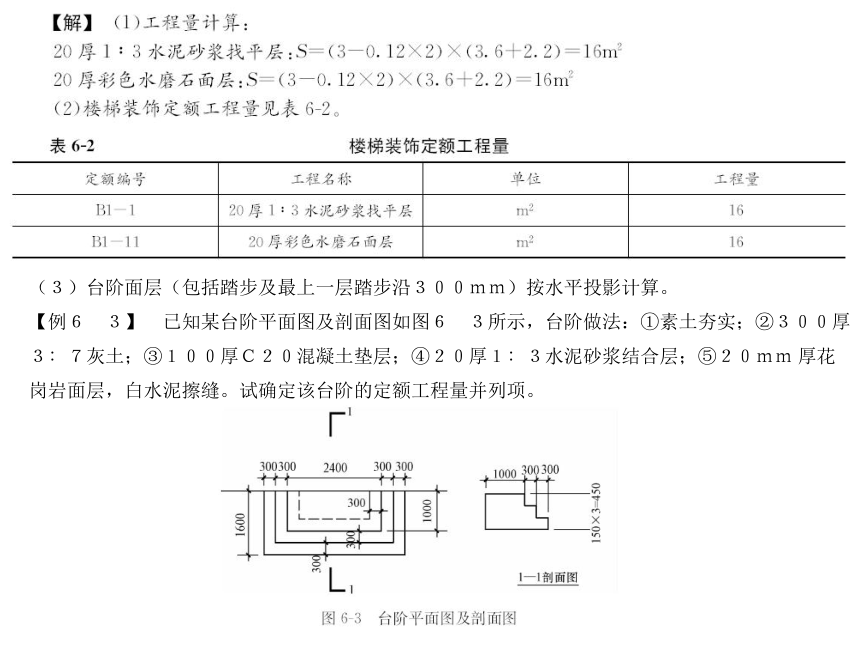

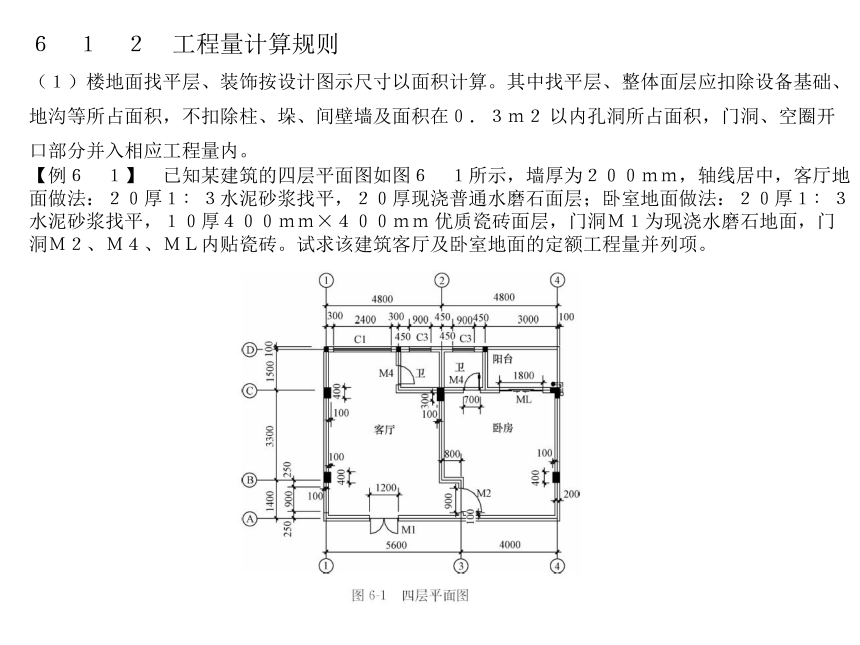

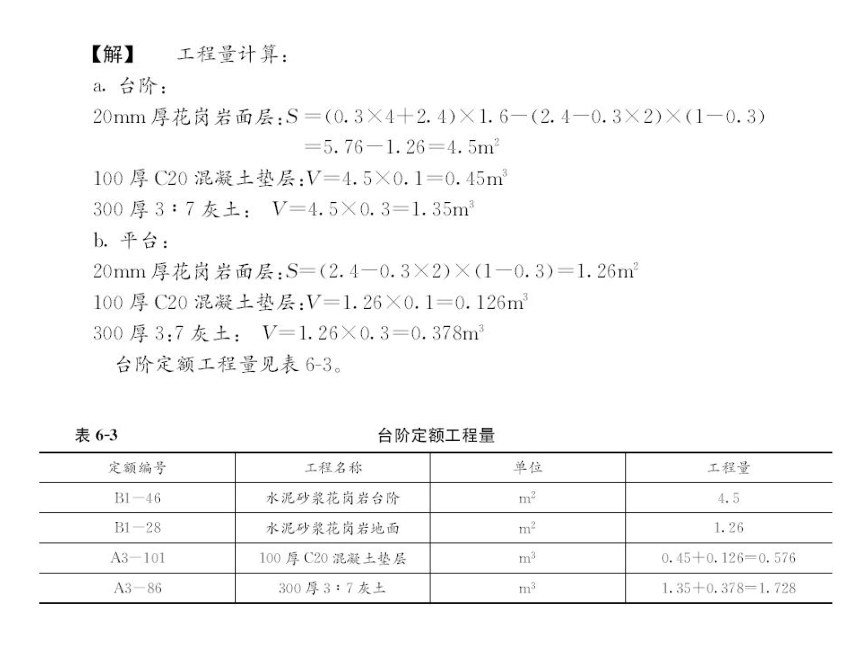

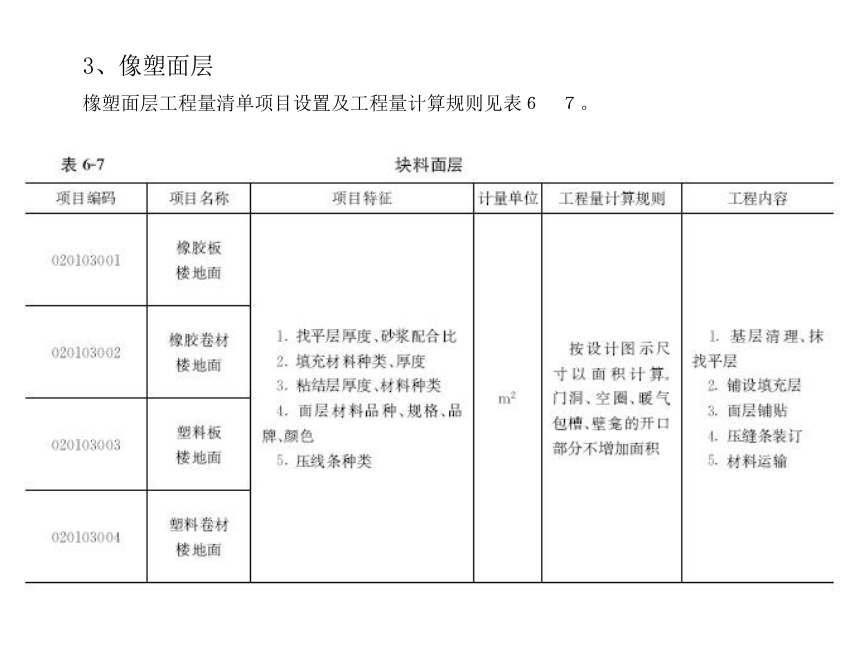

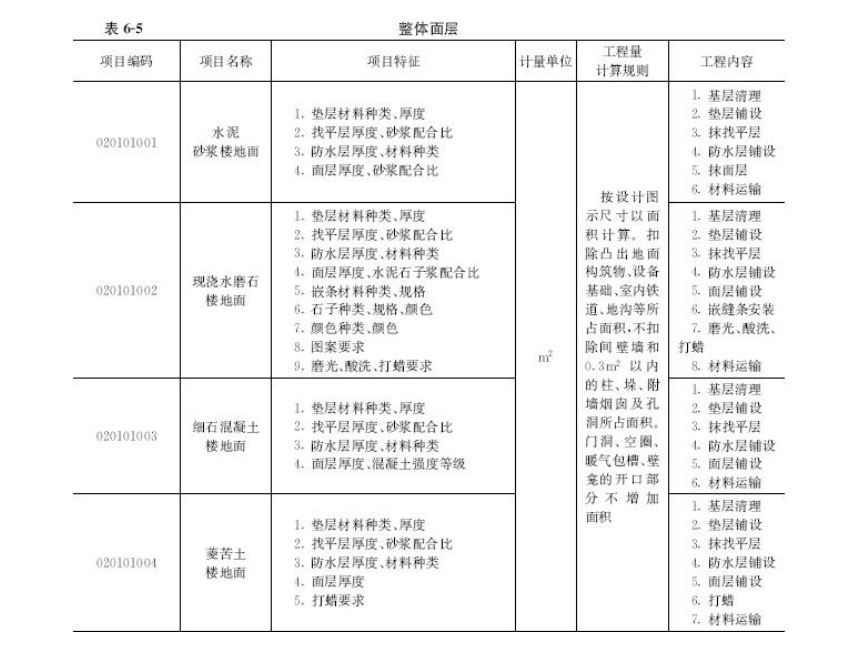

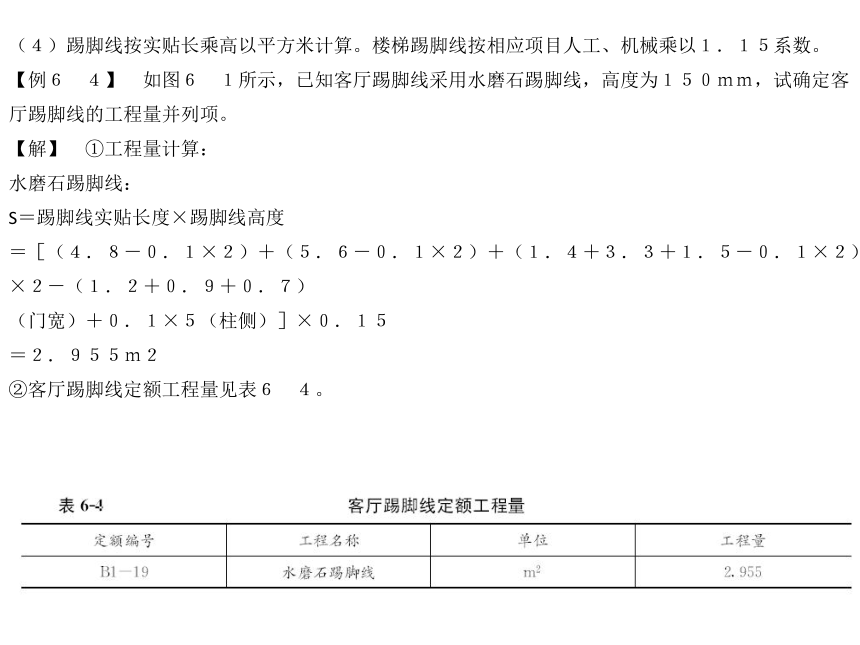

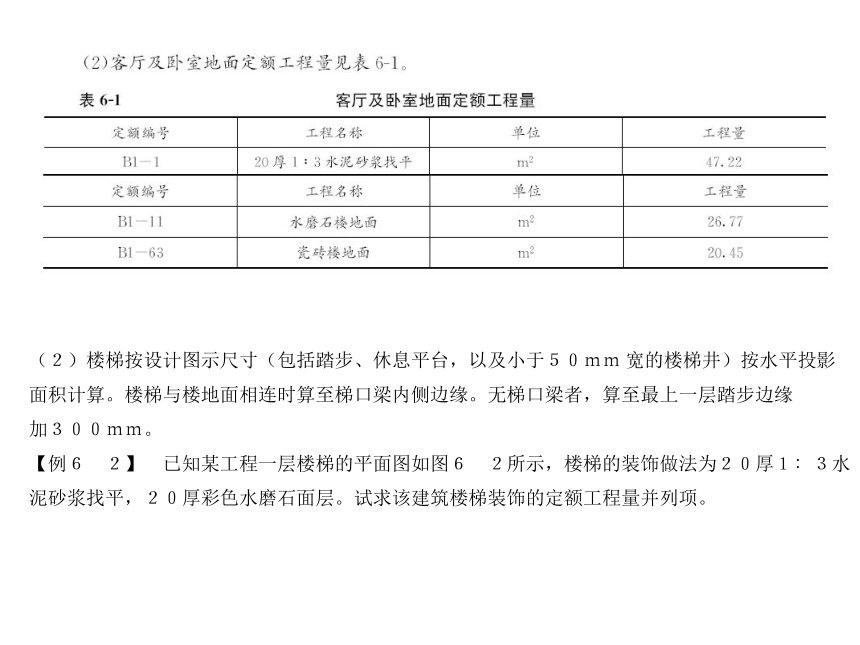

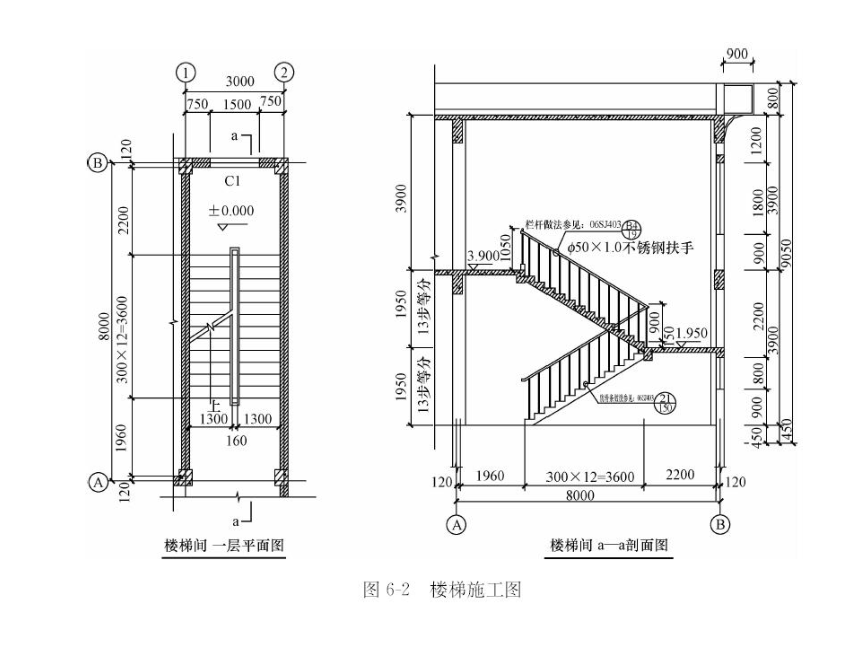

资源简介 (共38张PPT)第6章 装饰装修工程计量6.1 楼地面工程6?1?1 定额说明(1)水泥砂浆、水泥石子浆、混凝土等的配合比,扶手、栏杆、栏板其材料规格用量与设计规定不同时,可以换算。(2)踢脚高度超过30cm 者,按墙裙相应项目执行。(3)螺旋形楼梯的装饰,按相应弧形项目的人工、机械乘以系数1.20。(4)同一铺贴面上有不同种类、材质的材料,应分别按定额相应子目进行。(5)扶手、栏杆、栏板适用于楼梯、走廊、回廊等工程。(6)零星项目面层适用于楼梯侧面、台阶的牵边,小便池、蹲台、池槽,以及面积在1m2 以内且未列项目的工程。(7)木地板填充材料,按照建筑工程篇相应子目执行。(8)大理石、花岗岩楼地面拼花按成品考虑。(9)镶拼面积小于0.015m2 的石材为点缀项目。6?1?2 工程量计算规则(1)楼地面找平层、装饰按设计图示尺寸以面积计算。其中找平层、整体面层应扣除设备基础、地沟等所占面积,不扣除柱、垛、间壁墙及面积在0.3m2 以内孔洞所占面积,门洞、空圈开口部分并入相应工程量内。【例6?1】 已知某建筑的四层平面图如图6?1所示,墙厚为200mm,轴线居中,客厅地面做法:20厚1∶3水泥砂浆找平,20厚现浇普通水磨石面层;卧室地面做法:20厚1∶3水泥砂浆找平,10厚400mm×400mm 优质瓷砖面层,门洞M1为现浇水磨石地面,门洞M2、M4、ML内贴瓷砖。试求该建筑客厅及卧室地面的定额工程量并列项。(2)楼梯按设计图示尺寸(包括踏步、休息平台,以及小于50mm 宽的楼梯井)按水平投影面积计算。楼梯与楼地面相连时算至梯口梁内侧边缘。无梯口梁者,算至最上一层踏步边缘加300mm。【例6?2】 已知某工程一层楼梯的平面图如图6?2所示,楼梯的装饰做法为20厚1∶3水泥砂浆找平,20厚彩色水磨石面层。试求该建筑楼梯装饰的定额工程量并列项。(3)台阶面层(包括踏步及最上一层踏步沿300mm)按水平投影计算。【例6?3】 已知某台阶平面图及剖面图如图6?3所示,台阶做法:①素土夯实;②300厚3∶7灰土;③100厚C20混凝土垫层;④20厚1∶3水泥砂浆结合层;⑤20mm 厚花岗岩面层,白水泥擦缝。试确定该台阶的定额工程量并列项。(4)踢脚线按实贴长乘高以平方米计算。楼梯踢脚线按相应项目人工、机械乘以1.15系数。【例6?4】 如图6?1所示,已知客厅踢脚线采用水磨石踢脚线,高度为150mm,试确定客厅踢脚线的工程量并列项。【解】 ①工程量计算:水磨石踢脚线:S=踢脚线实贴长度×踢脚线高度=[(4.8-0.1×2)+(5.6-0.1×2)+(1.4+3.3+1.5-0.1×2)×2-(1.2+0.9+0.7)(门宽)+0.1×5(柱侧)]×0.15=2.955m2②客厅踢脚线定额工程量见表6?4。(5)点缀按个计算,计算主体铺贴地面面积时,不扣除点缀所占面积。(6)零星项目按实铺面积计算。(7)栏杆、栏板、扶手均按其中心线长度以延长米计算,弯头长度并入扶手延长米内计算。(8)弯头按个计算。(9)石材地面刷养护液包括侧面涂刷,工程量按底面积以平方米计算。6?1?3 清单项目和计算规则本节共分9小节42个项目,包括整体面层、块料面层、橡塑面层、其他材料面层、踢脚线、楼梯装饰、扶手、栏杆、样板装饰、台阶装饰、零星装饰等项目,适用于楼地面、楼梯、台阶等装饰工程。1、整体面层整体面层工程量清单项目设置及工程量计算规则见表6?5。2、块料面层块料面层工程量清单项目设置及工程量计算规则如表6?6所示。3、像塑面层橡塑面层工程量清单项目设置及工程量计算规则见表6?7。4、其他材料面层6.2 墙(柱)面工程6?2?1 定额说明(1)抹灰项目其砂浆配合比与设计不同者,允许调整。(2)饰面材料及型材的型号规格与设计不同时,可按设计规定调整。(3)圆弧形、锯齿形等不规则墙面抹灰、镶贴块料按相应项目人工乘以系数1.15.(4)勾缝镶贴面砖子目,面砖消耗量分别按缝宽5mm、10mm 和20mm 考虑,如灰缝超过20mm以上者,其块料及灰缝材料(水泥砂浆1∶1)用量允许调整。(5)镶贴块料和装饰材料抹灰的“零星项目”适用于挑檐、天沟、腰线、窗台线、压顶、扶手、雨篷周边和壁柜、碗柜、池槽、花台等。(6)一般抹灰工程的“零星项目”适用于各种壁柜、碗柜、过人洞、暖气罩、池槽、花台以及1m2以内的其他各种零星抹灰。抹灰工程的装饰线条适用于门窗套、挑檐、腰线、压顶、遮阳板、楼梯边梁、宣传栏边框等项目的抹灰,以及突出墙面且展开宽度在300mm 以内的竖横线条抹灰。(7)木龙骨基层是按双向计算的,如设计为单向时,材料、人工用量乘以系数0.55。面层、隔墙(间壁)、隔断(护壁)项目内,除注明者外均为包括压边、收边、装饰线(板),如设计要求时,应按照定额相应项目执行。(8)面层、木基层均未包括刷防火材料,如设计要求时,应按照定额相应项目执行。(9)玻璃幕强中的玻璃按成品玻璃考虑,幕墙中的避雷装置已综合,但幕墙的封边、封顶的费用另行计算。(10)隔墙(间壁)、隔断(护壁)、幕墙等项目中龙骨间距、规格如与设计不同时,用量允许调整。6?2?2 工程量计算规则(1)内墙面、墙裙抹灰面积应扣除门窗洞口和0.3m2 以上的空圈所占的面积,且门窗洞口、空圈、孔洞的侧壁面积亦不增加。不扣除踢脚线、挂镜线及0.3m2 以内的孔洞和墙与构件交接处的面积。附墙柱的侧面抹灰应并入墙面、墙裙抹灰工程量内计算。墙面、墙裙的长度以主墙间的图示净长计算,墙面高度按室内地面至顶棚底面净高计算,墙面抹灰面积应扣除墙裙抹灰面积,如墙面和墙裙抹灰种类相同者,工程量合并计算,套同一项目。计算公式为:内墙面抹灰工程量=内墙面面积-门窗洞口和空圈所占面积+墙垛、附墙烟囱侧壁面积内墙裙抹灰工程量=内墙面净长度×内墙裙抹灰高度-门窗洞口和空圈所占面积+墙垛、附墙烟囱侧壁面积【例6?7】 某建筑平面图如图6?4所示,已知层高为3.6m,屋面板厚为0.12m,KZ1的截面尺寸为400mm×400mm,墙厚200mm,塑料窗C1宽高尺寸为1500mm×2100mm,木门M1的宽高尺寸为1000mm×2100mm,内墙面装饰做法为:20厚1∶3水泥砂浆找平,面刷仿瓷涂料两遍,试计算内墙抹灰的工程量。(4)外墙抹灰面积,按垂直投影面积计算,应扣除门窗洞口、外墙裙和0.3m2 以上的孔洞所占面积,不扣除0.3m2 以内的孔洞所占面积,门窗洞口及孔洞侧壁面积亦不增加。附墙柱侧面抹灰面积应并入外墙面抹灰面积工程量内。【例6?8】 某建筑平面图如图6?4所示,已知层高为3.6m,室内地坪标高为±0.000,室外地坪标高为-0.45,外墙顶标高为4.25m,KZ1的截面尺寸为400mm×400mm,墙厚200mm,塑料窗C1宽高尺寸为1500mm×2100mm,木门M1的宽高尺寸为1000mm×2100mm,外墙面装饰做法为:20厚1∶3水泥砂浆找平,面刷仿瓷涂料两遍,试计算外墙抹灰的工程量。(5)外墙裙抹灰按展开面积计算,扣除门窗洞口及0.3m2以上孔洞所占面积,但门窗洞口及孔洞的侧壁面积亦不增加。(6)柱抹灰按结构断面周长乘高计算。(7)女儿墙(包括泛水、挑砖)、阳台栏板(不扣除花格所占孔洞面积)内侧抹灰按垂直投影面积乘以系数1.10,带压顶者乘系数1.30按墙面项目执行。(8)“零星项目”按设计图示尺寸以展开面积计算。(9)墙面贴块料面层,按实贴面积计算。【例6?9】 某建筑平面图如图6?4所示,已知底层层高为3.6m,二层板厚120mm,室内地坪标高为±0.000,KZ1的截面尺寸为400mm×400mm,墙厚200mm,塑料窗C1宽高尺寸为1500mm×2100mm,框厚50mm,窗框居墙中,木门M1的宽高尺寸为1000mm×2100mm,框厚50mm,门框居墙中,内墙面装饰做法为:20厚1∶3水泥砂浆找平,面贴5厚100mm×100mm 陶瓷面砖,试列项并计算外墙抹灰的工程量。【例6?10】 已知某独立柱的结构断面尺寸为400mm×500mm,柱高5m,柱面装饰的做法为:20厚1∶3水泥砂浆找平,面贴5厚200mm×200mm 厚芝麻白大理石,试计算柱面装饰工程量。(12)挂贴大理石、花岗岩其他零星项目是按成品考虑的,柱墩、柱帽按最大外径周长计算。(13)除已列有挂贴大理石、花岗岩柱帽、柱墩项目外其他项目的柱帽、柱墩工程量按设计图示尺寸以展开面积计算,并入相应柱面积内,每个柱帽或柱墩项目另增人工:抹灰0.25工日,块料0.38工日,饰面0.5工日。(14)隔断按墙的净长乘净高计算,扣除门窗洞及0.3m2以上的孔洞所占面积。(15)全玻隔断、全玻幕墙如有加强肋者,工程量按其展开面积计算;玻璃幕墙、铝板幕墙以框外围面积计算。(16)装饰抹灰分格、嵌缝按装饰抹灰面面积计算。(17)抹灰线子按展开宽度在300mm 以内计算,超过300mm 者,按相应项目执行。6?2?3 清单项目和计算规则1、墙面抹灰墙面抹灰工程量清单项目设置及工程量计算规则见表6?12。2、柱面抹灰柱面抹灰工程量清单项目设置及工程量计算规则见表6?13。3、零星抹灰零星抹灰(是指面积在0.5m2以内少量分散的抹灰)工程量清单项目设置及工程量计算规则见表6?14。6.3 顶棚工程6?3?1 定额说明(1)抹灰项目中砂浆配合比与设计不同者,允许调整。(2)除部分项目为龙骨、基层、面层合并列项外,其余均为顶棚龙骨、基层、面层分别列项编制。(3)龙骨的种类、间距、规格和基层、面层材料的型号、规格是按常用材料和常用做法考虑的,如设计要求不同时,材料可以调整,但人工、机械不变。(4)顶棚面层在同一标高者为平面顶棚,顶棚面层不在同一标高者为跌级顶棚。跌级顶棚其面层人工按平面乘系数1.30。(5)轻钢龙骨、铝合金龙骨项目中为双层结构,即中、小龙骨紧贴大龙骨底面吊挂,如为单层结构时,即大、中龙骨面在同一水平上者,人工乘0.85系数。(6)平面顶棚和跌级顶棚指一般直线型顶棚,不包括灯光槽的制作安装。灯光槽制作安装应按定额相应子目执行。艺术造型顶棚项目中包括灯光槽的制作安装。(7)龙骨、基层、面层的防火处理,应按定额相应子目执行。(8)顶棚检查孔的工料已包括在项目内,不另计算。6?3?2 工程量计算规则(1)抹灰及各种吊顶顶棚龙骨按主墙间净空面积计算,不扣除间壁墙、检查孔、附墙烟囱、柱、垛和管道所占面积。(2)顶棚基层按展开面积计算。(3)顶棚装饰面层,按主墙间实钉(胶)展开面积以平方米计算,不扣除间壁墙、检查口、附墙烟囱、垛和管道所占面积,但应扣除0.3m2 以上的孔洞、独立柱、灯槽及顶棚相连的窗帘盒所占面积。(4)龙骨、基层、面层合并列项的子目,工程量计算规则同第一条。(5)板式楼梯底面的装饰工程量按水平投影面积乘1.15系数计算,梁式楼梯底面按水平投影面积乘以1.37系数计算。(6)灯光槽按延长米计算。(7)网架按水平投影面积计算。(8)嵌缝按延长米计算。【例6?12】 某建筑二层平面图如图6?6所示,墙厚240mm,层高3.6m,在房屋为中间有一根现浇框架梁(KL1),截面尺寸如图所示,顶棚做法:100mm 厚现浇钢筋混凝土板,20厚1∶2水水泥砂浆找平,刮腻子2遍,刷乳胶漆2遍。试列项并计算顶棚的定额工程量。【例6?14】某房间顶棚尺寸,如图6?7所示,为不上人型轻钢龙骨石膏板吊顶,试计算顶棚龙骨、基层的定额工程量。6.4 门窗工程6?4?1 定额说明(1)木材木种除说明者外,均以一、二类木种为准,如采用三、四类木种时,人工和机械乘以1.24。(2)木门窗一般小五金配件费(合页、插销、铁搭扣、风钩、普通拉手)按相关附表计算。特种五金另按相应项目执行。(3)铝合金门窗制作、安装项目不分现场或施工企业附属加工厂制作,均执行本标准。(4)铝合金地弹门制作型材(框料)按101.6mm×44.5mm 厚1.5mm 方管制定,单扇平开门、双扇平开窗按38系列厚1.2mm 制定,推拉窗按70系列厚1.2mm 制定。如实际采用的型材断面及厚度与规格不同者,可按图示尺寸乘以线密度加6%的施工损耗计算型材重量。(5)装饰板门制作安装按木骨架、基层、饰面板面层分别计算。(6)成品门窗安装项目中,门窗附件包含在成品门窗单价内,玻璃则不包括在成品单价内。铝合金门窗制作、安装项目中未含五金配件,五金配件按定额附表选用。6?4?2 工程量计算规则(1)普通木门窗、彩板组角门窗、塑钢门窗,铝合金门窗均按洞口面积以平方米计算。铝合金纱扇制作安装按纱扇外围面积计算。【例6?16】 已知某建筑的四层平面图如图6?1所示,墙厚为200mm,轴线居中,门窗尺寸见表6?24。试列项并计算门窗定额工程量。(2)普通窗上部带有半圆窗的工程量应分别按半圆窗和普通窗计算。其分界线以普通窗和半圆窗之间的横框上裁口线为分界线。【例6?17】 已知某铝合金窗如图6?8所示,试列项并计算其门窗定额工程量。6.5 油漆、涂料、裱糊工程6?5?1 定额说明(1)在同一平面上的分色及门窗内外分色已综合考虑。如需做美术图案者,另外计算。(2)喷、涂、刷遍数与设计要求不同时,可按每增加一遍项目进行调整。(3)喷塑(一塑三油)。底油、装饰漆、面油,规格划分如下:①大压花:喷点压平、点面积在1.2cm 以上。②中压花:喷点压平、点面积在1~1.2cm 之间。③喷中点、幼点:喷点面积在1cm 以下。(4)双层木门窗(单裁口)是指双层框扇。三层二玻一纱窗是指双层框三层扇。(5)隔墙、护壁、柱、顶棚、木龙骨刷防火漆是指龙骨刷防火漆。(6)木龙骨刷防火漆按不刷底油、不刮腻子只刷漆编制的,包括龙骨四面(木地板木龙骨带毛地板的项目还包括毛地板)的涂刷。(7)金属面刷油漆项目中,各种金属门窗、间壁、屋面等按相应的工程量系数计算,执行单层钢门窗的相应项目。钢构(配)件,包括钢屋架、天窗架、挡风架、屋架梁、支撑、檩条、吊车梁、车挡、制动梁、钢柱、钢平台、钢梯、钢栏栅、栏杆、管道、零星铁件等。6?5?2 工程量计算规则(1)木材面油漆的工程量分别按表6?31~表6?36规定乘以系数以平方米计算。6.6 其他装饰工程6?6?1 定额说明(1)定额项目设计采用的材料品种、规格与取定不同时,可以换算,但人工、机械不变。(2)定额中铁件已包括刷防锈漆一遍。如设计需涂刷油漆、防火涂料按定额第五章相应子目执行。(3)招牌基层。①平面招牌是指安装在门前的墙面上;箱体招牌、竖式标箱是指六面体固定在墙面上;沿雨篷、檐口、阳台走向立式招牌,按平面招牌复杂项目执行。②一般招牌和矩形招牌是指正立面平整无凸面;复杂招牌和异形招牌是指正立面有凹凸造型。③招牌不包括灯饰。(4)美术字安装。①美术字均以成品安装固定为准。②美术字不分字体。(5)装饰线条。①木装饰线、石膏装饰线均以成品安装为准。②石材装饰线条均以成品安装为准。石材装饰线条磨边、磨圆角均包括在成品的单价中,不再另计。(6)石材磨边、磨半圆边及台面开孔子目均为现场磨制。(7)装饰线条以墙面直线安装为准,如顶棚安装直线型、圆弧型或其他图案者,按以下规定计算:①顶棚面安装直线装饰线条人工乘以1.34系数。②顶棚面安装圆弧装饰线条人工乘以1.6系数,材料乘1.1系数。③墙面安装圆弧装饰线条人工乘以1.2系数,材料乘1.1系数。④装饰线条做艺术图案者,人工乘以1.8系数,材料乘1.1系数。(8)暖气罩挂板式是指钩挂在暖气片上;平墙式是指凹入墙内;明式是指凸出墙面;半凹半凸式按明式子目执行。(9)货架、柜类中未考虑面板拼花及饰面板上贴其他材料的花饰、造型艺术品。6?6?2 工程量计算规则(1)招牌、灯箱。①平面招牌基层按正立面面积计算,复杂形的凹凸造型部分亦不增减。②沿雨篷、檐口或阳台走向的立式招牌基层,按平面招牌复杂型执行时,应按展开面积计算。③箱体招牌和竖式标箱的基层,按外围体积计算。突出箱外的灯饰、店徽及其他艺术装潢等均另行计算。④灯箱的面层按展开面积以平方米计算。⑤广告牌钢骨架以吨计算。(2)美术字安装按字的最大外围矩形面积以个计算。(3)压条、装饰线条均按延长米计算。(4)暖气罩(包括脚的高度在内)按正立面边框外围尺寸垂直投影面积计算。(5)镜面玻璃安装、盥洗室木镜箱以正立面面积计算。(6)塑料镜箱、毛巾环、肥皂盒、金属帘子杆、浴缸拉手、毛巾杆安装以只或副计算。(7)大理石洗漱台以台面投影面积计算(不扣除孔洞面积)。(8)货架、柜类均以正立面的高(包括脚的高度在内)乘以宽以平方米计算。(9)收银台、试衣间等以个计算,其他以延长米为单位计算。6.7 装饰装修工程措施费6?7?1 定额说明(1)装饰装修脚手架包括满堂脚手架、装饰外脚手架、内墙面粉饰脚手架、安全过道、封闭式安全笆、斜挑式安全笆、满挂安全网。层高超过3.6m 的墙面,顶棚装饰计算相应的装饰脚手架。(2)项目成品保护费包括楼地面、楼梯、台阶、独立柱、内墙面饰面面层。(1)满堂脚手架,按实际搭设的水平投影面积计算,不扣除附墙柱、柱所占面积,其基本层高以3.6m以上至5.2m 为准。凡超过3.6m、在5.2m 以内的顶棚抹灰及装饰装修,应计算满堂脚手架基本层,层高超过5.2m,每增加1.2m 计算一个增加层,增加层的层数=(层高-5.2m)/1.2m,按四舍五入取整数。室内凡计算了满堂脚手架者其内墙面整数不再计算装饰架,只按每100m2墙面垂直投影面积增加改架工1.28工日。6.8 垂直运输及超高增加费6?8?1 定额说明(1)檐高是指设计室外地坪至檐口的高度。突出主体建筑物屋顶的电梯间、水箱间等大于顶层面积50%以上应分别计算建筑物高度。(2)檐口高度小于3.6m 的单层建筑物以及垂直运输高度小于3.6m 的地下室,不计算垂直运输机械费。(3)超高增加费适用于建筑物檐高20m 以上的工程。6?8?2 工程量计算规则(1)垂直运输费按装饰装修楼层,包括垂直运输高度大于3.6m 地下室的分部分项、措施项目中的人工消耗量计算。(2)超高增加费按檐口高度20m 以上装饰装修工程的人工费、机械费,分别乘以人工、机械增加系数。 展开更多...... 收起↑ 资源预览
