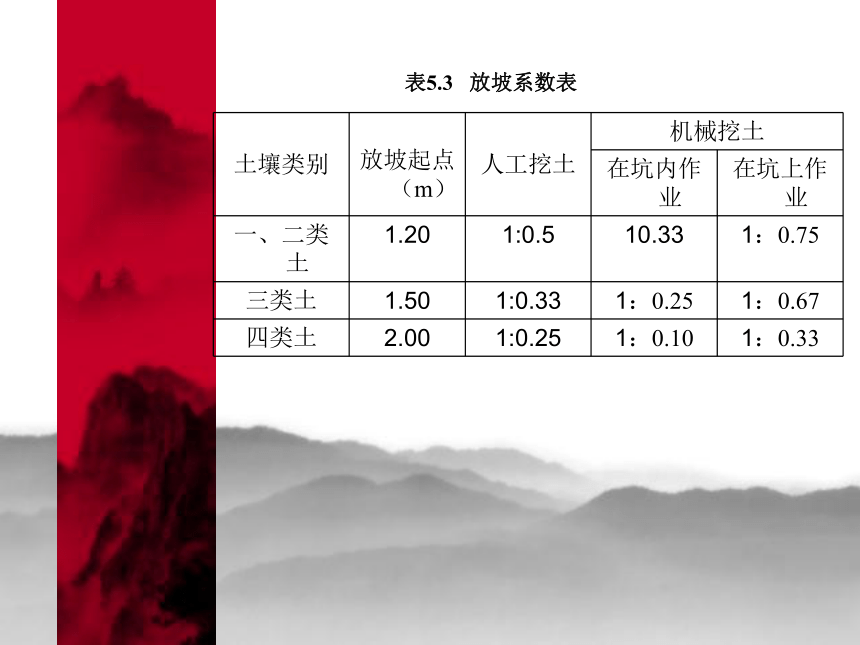

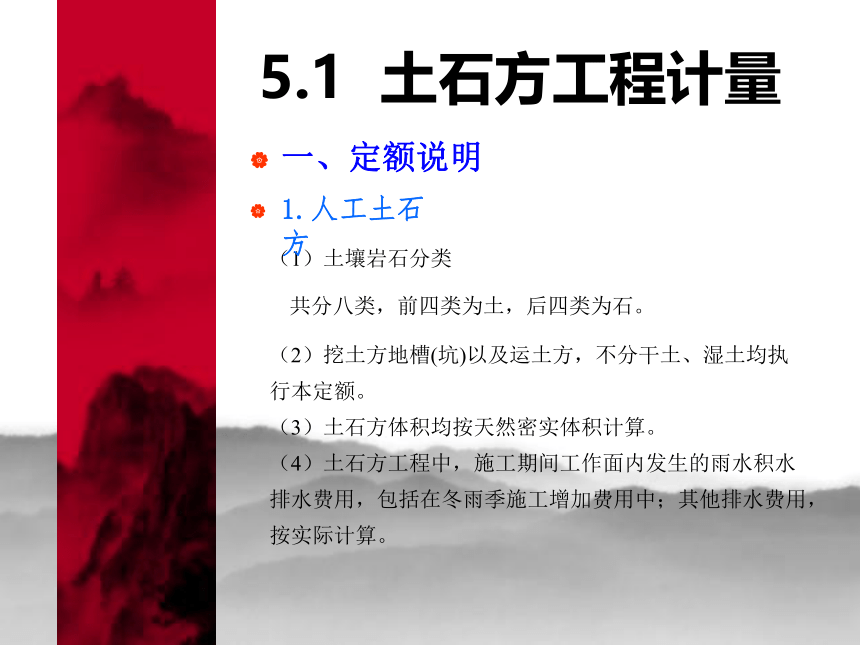

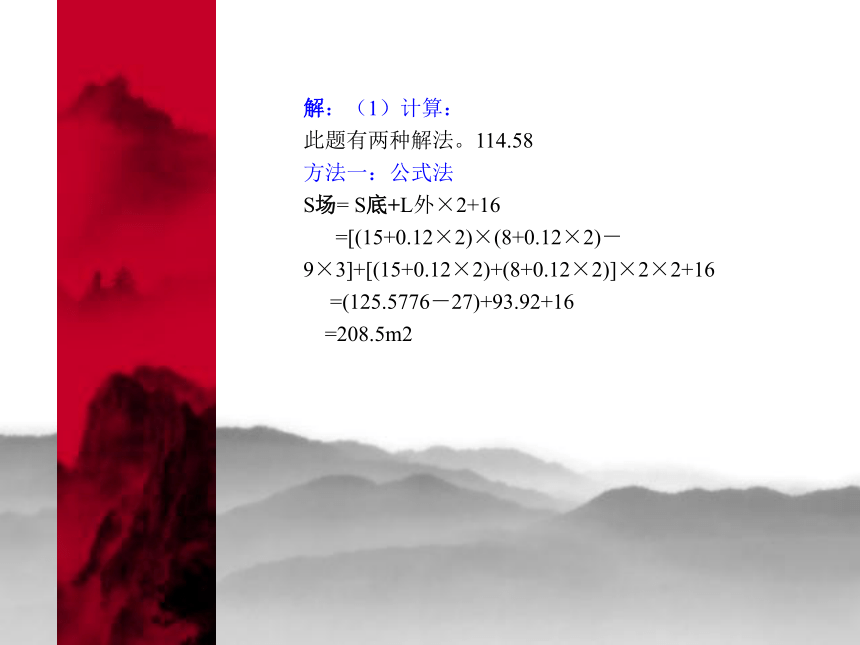

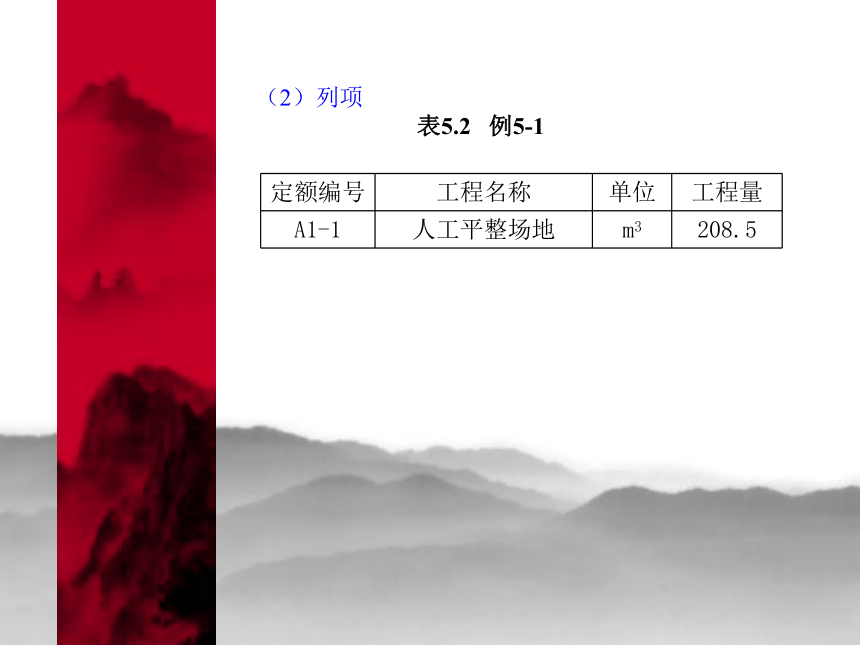

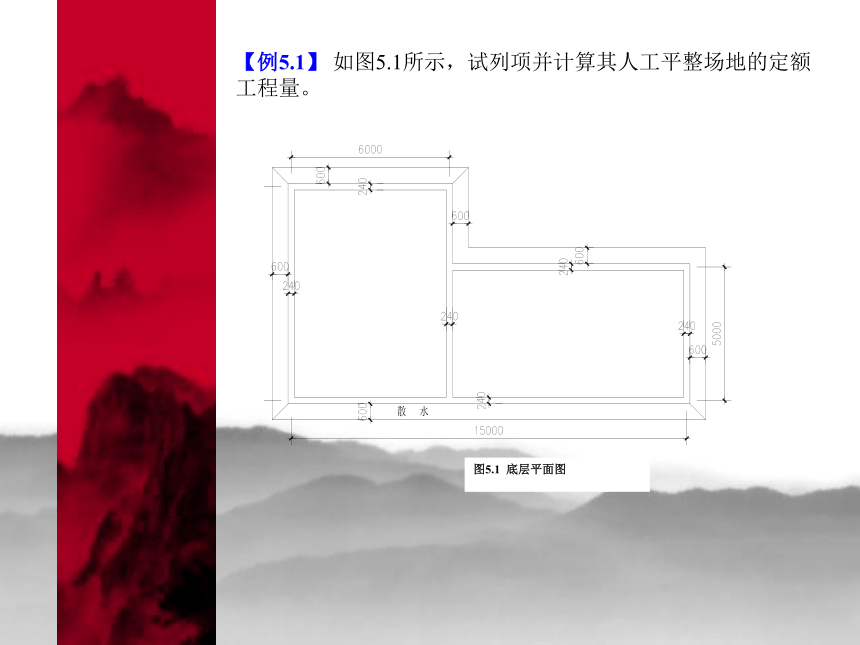

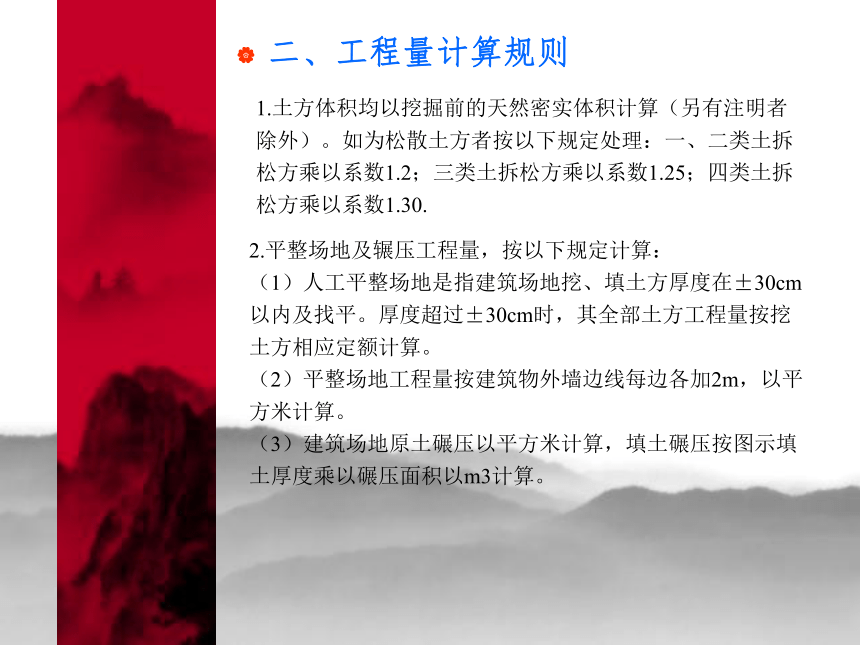

资源简介 (共33张PPT)第五章 施工定额5.1 土石方工程计量(1)土壤岩石分类共分八类,前四类为土,后四类为石。(2)挖土方地槽(坑)以及运土方,不分干土、湿土均执行本定额。(3)土石方体积均按天然密实体积计算。(4)土石方工程中,施工期间工作面内发生的雨水积水排水费用,包括在冬雨季施工增加费用中;其他排水费用,按实际计算。1.人工土石方一、定额说明(5)人工土石方:在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.35,先挖后支不增加系数。(6)挖桩间土方时,人工乘以系数1.25.其中,人工挖孔桩挖土,其人工乘以系数1.10;桩径大于600MM的桩体积应予扣除。(7)场地竖向布置挖填土方时,不再计算平整场地工程量。(8)石方爆破是炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算。(9)石方爆破是按电雷管、导线导电起爆编制的,如采用或雷管爆破时雷管应换算,数量不变。扣除标准中的塑胶质导线,换为导火索,导火索的长度按每个雷管2.12m计算。2.机械土石方(2)汽车、人力车,重车上坡降效因素,已综合在相应的运输标准项目中,不再另行计算。(3)机械挖土方工程量按机械土方90%,人工挖土方10%计算,人工挖土方部分按相应标准项目人工乘以系数1.35.人工部分为石方时,工程量按实计算,套用相应石方开挖定额,不另乘系数。(4)推土机推土或铲运机铲土,土层平均厚度小于300MM时,推土机台班用量乘以系数1.20,铲运机台班用量乘以系数1.15.(1)推土机推土、石渣,铲运机铲运土,上坡时,如果坡度大于5%时,其运距按坡度区段斜长所列系数计算。坡度(%) 5~10 15以内 20以内 25以内系数 1.75 2.00 2.25 2.50(5)推土机(或铲运机)推(或铲)未经压实的堆积土时,按一、二类相应项目乘以系数0.87.(6)本消耗标准中的爆破材料是按炮孔中无地下水、积水编制的,跑空中若出现地下渗水、积水时,处理渗水和积水发生的费用另行计算。另外,未计爆破时所需覆盖的安全网、草袋及架设安全屏障等设施,发生时另行计算(7)机械上下行驶坡道土石方,合并在土石方工程量内计算。(8)汽车运土、石运输道路是按一、二、三类道路综合确定的,已考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。(9)建筑物地下室基础土石方,自然地面超过6.0M深,采用机械挖土、装土、装渣、自卸汽车运输,按相应项目(仅指挖土且运距在1KM以内项目)乘以系数1.20。工程量按超深部分计算;计算运距时,以挖土区重心至卸土区重心的水平距离计算。(10)桩基土石方外运,按相应项目计算,工程量按实计算。二、工程量计算规则1.土方体积均以挖掘前的天然密实体积计算(另有注明者除外)。如为松散土方者按以下规定处理:一、二类土拆松方乘以系数1.2;三类土拆松方乘以系数1.25;四类土拆松方乘以系数1.30.2.平整场地及辗压工程量,按以下规定计算:(1)人工平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。厚度超过±30cm时,其全部土方工程量按挖土方相应定额计算。(2)平整场地工程量按建筑物外墙边线每边各加2m,以平方米计算。(3)建筑场地原土碾压以平方米计算,填土碾压按图示填土厚度乘以碾压面积以m3计算。【例5.1】 如图5.1所示,试列项并计算其人工平整场地的定额工程量。图5.1 底层平面图解:(1)计算:此题有两种解法。114.58方法一:公式法S场= S底+L外×2+16=[(15+0.12×2)×(8+0.12×2)- 9×3]+[(15+0.12×2)+(8+0.12×2)]×2×2+16=(125.5776-27)+93.92+16=208.5m2方法二:定义法根据定额计算规则:平整场地工程量按建筑物外墙边线每边各加2m,以m2计算。此时工程量计算简图如图3.2所示。图5.2 工程量计算简图S场=[(15+0.12×2+2×2)×(8+0.12×2+2×2)]-3×9=208.5 m2(2)列项表5.2 例5-1定额编号 工程名称 单位 工程量A1-1 人工平整场地 m3 208.53.挖掘沟槽、基坑土方工程量,按下列规定执行:沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽3倍,为沟槽;凡图示沟槽底宽在3m以外,且沟槽长小于槽宽3倍且图示基坑底面积在20m2以内为基坑; 凡图示沟槽宽度3m以外,坑地面积20m2以外,均按挖土方计算。4.计算挖沟槽、基坑、土方工程量需要放坡时,编制施工图预算时,应按施工组织设计计算;施工组织设计无规定者,可参照表5.3规定计算。办理工程结算时,应按甲、乙双方签证的隐蔽工程记录计算。表5.3 放坡系数表土壤类别放坡起点(m) 人工挖土 机械挖土在坑内作业 在坑上作业一、二类土 1.20 1:0.5 10.33 1:0.75三类土 1.50 1:0.33 1:0.25 1:0.67四类土 2.00 1:0.25 1:0.10 1:0.33注:(1)土方开挖的方式见图5.4所示,分别有垂直开挖、放坡开挖、支挡土板开挖。(2)沟槽、基坑中土壤类别不同时,按不同类别土方厚度加权平均计算。(3)计算放坡时,在交接处的重复工程量不予扣除,原槽坑做基础垫层时,放坡自垫层上表面开始计算,如图5.3b所示。(4)放坡起点是指挖土时各类土超过表5.2中的放坡起点深时,才能按表中的系数计算放坡工程量。例如四类土,只有当挖土深度H≥2m时才能计算放坡。5.挖沟槽、基坑需支撑土板时,其宽度按图示沟槽、基坑底宽单面加10cm、双面加20cm计算;挡土板面积按槽、坑垂直支撑面积计算。支挡土板后,不得再计算放坡。如图5.4(C)所示。6.基础施工所需工作面按表5.4规定计算,如图5.5所示,名种开挖情况下的工作面宽为C。表5.4 基础施工所需工作面宽度基础材料 每边各增加工作面宽度(mm)砖基础 200浆砌毛石条石基础 150混凝土基础垫层支模板 300混凝土基础支模板 300基础垂直面做防水层 800(防水层)7.挖沟槽长度,外墙按图示中心线长度计算,内墙按图示基础底面之间净长线长度计算,内外突出部分(跺、附墙烟囱等)体积并入沟槽土方工程量内计算。如图5.3所示。人工挖土、槽坑凿石方深度超过消耗量标准子目规定深度的部分工程量,按每米折合水平运距7m计算人工运输,按运距每增加20m的项目增加人工。【例5.2】 如图5.6所示,试计算该工程挖沟槽长度。解:挖沟槽长度L=L中=(5+4)×2=18m8.沟槽、基坑深度按图示槽、坑底面至外地坪深度计算;地沟按图示沟底至室外地坪深度计算。【例5.4】 如果5.7所示,试计算该工程挖沟槽土方的深度。解:挖沟槽土方的深度H=1.8-0.3=1.5m9.岩石开凿及爆破工程量,区别石质按下列规定计算:(1)人工凿岩石,按图示尺寸以立方米计算,其沟槽、基坑宽允许超挖量(基底不计):次坚石:200mm 普坚石、特坚石:150mm(2)超挖部分岩石并入岩石挖方量之内计算。10.回填土区分夯填、松填按图示回填体积并依下列规定,以立方米计算;10.1沟槽、基坑回填:沟槽、基坑回填体积以挖方体积减去设计室外地坪以下埋设构件(包括基础垫层、基础等)体积计算。【例5.5】如图5.6所示,土质类型为三类土,采用人工开挖,若已知室外地面以下的埋设物体积为5m,试计算基础回填土的工程量。解:土方开挖深度为1.8-0.3=1.5m,查表5.2放坡起点深度H=1.5m,工作面C=0.3,故应放坡开挖,放坡系数K=0.33。挖土体积V1=L中×(B+2C+KH)=(5+4)×2×(1+2×0.3+0.33×1.5)=37.71m3回填土V2=V1-5=37.71-5=32.71 m310.2房心回填土,按主墙之间的面积乘以回填土厚度计算。10.3余土或取土工程量,可按下式计算:余土外运体积=挖土总体积—回填土总体积上式中,计算结果为正值为余土外运体积,负值时为需取土体积。【例5.6】某基础施工图如图5.7所示,已知室内外高差为0.3m,首层地面的做法为:素土回填并夯实,100厚C20混凝土垫层,20厚1:3水泥砂浆找平层,面贴10厚800*800防滑地砖。试计算首层房心回填土。解:房心回填土厚度H=0.3-(0.1+0.02+0.01)=0.17m房心回填土V=S净×0.17=(2.5-0.24)×(4-0.24)×2×0.17=2.26×3.76×0.34=2.89 m3【例5.7】某柱基施工图如图5.8所示,地基土质为三类土,室外地坪标高为-0.5m,垫层底标高为-3.1m,人工开挖,试列项并计算此独立柱基的挖土工程量。解:(1)计算:土方开挖深度H=3.1-0.5=2.6m,三类土放坡起点深度为1.5m,故应放坡,放坡系数K=0.33,工作面C=0.3m,属挖基坑。挖基坑工程量V=(A+2C+KH)(B+2C+KH)H+1/3K2H3=(1.5×2+2×0.3+0.33×2.6)(1.2×2+2×0.3+0.33×2.6) ×2.6+1/3×0.332×2.63=4.458×3.858×2.6+0.64=45.36m3(2)列项表5.5 例5.7定额编号 工程名称 单位 工程量A1-1 挖基坑土方 m3 45.3211.土方运距,按下列规定计算:11.1推土机推土运距:按挖方区重心至回填区重心之间的最短距离计算。11.2铲运机运土运距:按挖方区重心至卸土区重心加转向距离45m计算。11.3自卸汽车运土运距:按挖方区重心至填土区(或堆放地点)重心的最短距离计算。本节共分3小节10个项目,包括土方工程、石方工程、土石方回填等工程。1.土方工程(010101)土方工程工程量清单项目如表5.4所示。3.机械土石方清单分项和计算规则项目编码 项目名称 项目特征 计量单位 工程量计算规则 工程内容010101001 平整场地 1.土壤类别2.弃土运距3.取土运距 m2 按设计图示尺寸以建筑物首层面积计算 1.土方挖填2.场地找平3.运输010101002 挖土方 1.土壤类别2.挖土平均厚度3.弃土运距 m3 按设计图示尺寸以体积计算 1.排地表水2.土方开挖3.挡土板支拆4.截桩头5.基底钎探6.运输010101003 挖基础土方 1.土壤类别2.基础类型3.垫层底宽、底面积4.挖土深度5.弃土运距 按设计图示尺寸以基础垫层面积乘以挖土深度计算 1.基层清理2.垫层铺设3.抹找平层4.防水层铺设5.面层铺设6.材料运输010101004 冻土开挖 1.冻土厚度2.弃土运距 按设计图示尺寸以开挖面积乘以挖土厚度计算 1.基层清理2.垫层铺设3.抹找平层4.防水层铺设5.面层铺设6.打蜡7.材料运输010101005 挖於泥、流砂 1.挖掘深度2.弃於泥、流砂运距 按设计图示位置、界限以体积计算 1.挖於泥、流砂2.弃於泥、流砂010101006 管沟土方 1.土壤类别2.管外径3.挖沟平均深度4.弃土石运距5.回填要求 m 按设计图示以管道中心线长度计算 1.排地表水2.土方开挖3.挡土板支拆4.运输5.回填表5.6 土方工程工程量清单项目项目编码 项目名称 项目特征 计量单位 工程量计算规则 工程内容010102001 预裂爆破 1.岩石类别2.单孔深度3.单孔装药量4.炸药品种、规格5.雷管品种、规格 m 按设计图示尺寸以钻孔总长度计算 1.打眼、装药、放炮2.处理渗水、积水3.安全防护、警卫010102002 石方开挖 1.岩石类别2.开凿深度3.弃渣运距4.光面爆破要求5.基底摊座要求6.爆破石块直径要求 m2 按设计图示尺寸以体积计算 1.打眼、装药、放炮2.处理渗水、积水3.解小4.岩石开凿5.摊座6.清理7.运输8.安全防护、警卫010102003 管沟石方 1.岩石类别2.管外径3.开凿深度4.弃渣运距5.基底摊座要求6.爆破石块直径要求 按设计图示尺寸以基础垫层面积乘以挖土深度计算 1.石方开凿、爆破2.处理渗水、积水3.解小4.摊座5.清理、运输、回填6.安全防护、警卫表5.7 石方工程工程量清单项目项目编码 项目名称 项目特征 计量单位 工程量计算规则 工程内容010103001 土(石)方回填 1.土质要求2.密实度要求3.粒径要求4.夯填(碾压)5.松填6.运输距离 m2 按设计图示尺寸以体积计算注:1.场地回填:回填面积乘以平均回填厚度2.室内回填:主墙间净面积乘以回填厚度3.基础回填:挖方体积减去设计室外地坪以下的埋设物的体积 1.挖土方2.装卸、运输3.回填4.分层碾压、夯实表5.8 土(石)方回填工程量清单项目注:(1)土壤及岩石的分类见表5.1;(2)土石方体积应按挖掘前的天然密实体积计算;(3)挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定;基础土方、石方开挖深度应按基础垫层底标高至交付场地标高确定,无交付施工场地标高时,应自然地面标高确定;(4)建筑物场地厚度在±30cm以内的挖、填、运、找平,应按表5.4中平整场地项目编码列项。±30cm以外的竖向布置挖土或山坡切土,应按表5.4中挖土方项目编码列项。(5)挖基础土方包括带形基础、独立基础、满堂基础及设备基础、人工挖孔桩等的土方。带形基础应按不同底宽和深度,独立基础、满堂基础应按不同底面积和深度分别编码列项。【例5.8】某柱基施工图如图5.8所示,地基土质为三类土,室外地坪标高为-0.5m,垫层底标高为-3.1m,人工开挖,试计算此独立柱基挖土的清单工程量并编制工程量清单。解:土方开挖深度H=3.1-0.5=2.6m,属挖基坑土方。挖基坑土方清单工程量V=8.32×2.6=21.63 m3工程量清单见表5.9项目编码 项目名称 项目特征 计量单位 工程数量010101003001挖基础土方 1.土壤类别:三类土2.基础类型:独立柱基3.底层底面积:8.32 m24.挖土深度:2.6m5.弃土运距:1km m318.72表5.9 例5.8 展开更多...... 收起↑ 资源预览
