(共37张PPT)
第二部分
地(楼)面装饰工程的施工工艺

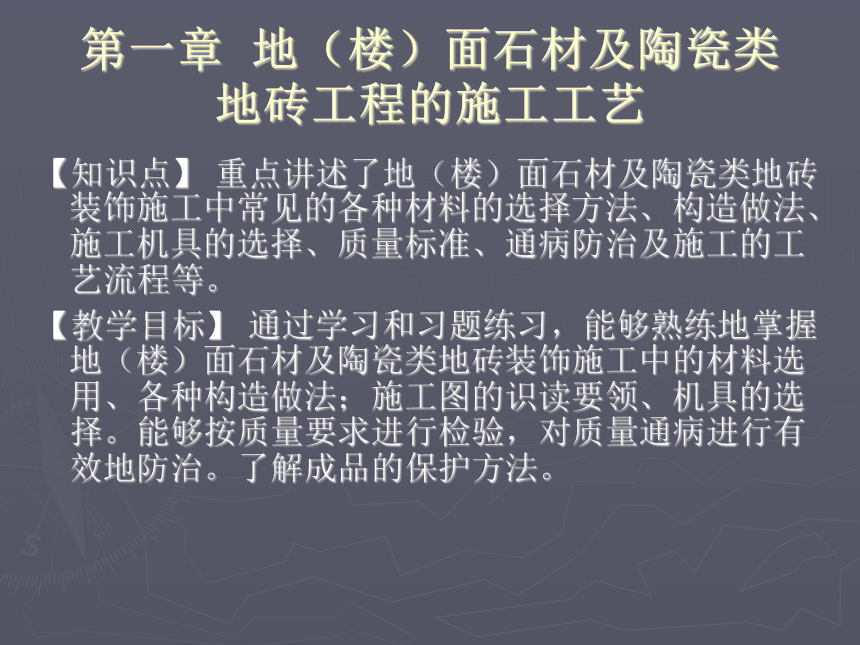

第一章 地(楼)面石材及陶瓷类
地砖工程的施工工艺
【知识点】 重点讲述了地(楼)面石材及陶瓷类地砖装饰施工中常见的各种材料的选择方法、构造做法、施工机具的选择、质量标准、通病防治及施工的工艺流程等。
【教学目标】 通过学习和习题练习,能够熟练地掌握地(楼)面石材及陶瓷类地砖装饰施工中的材料选用、各种构造做法;施工图的识读要领、机具的选择。能够按质量要求进行检验,对质量通病进行有效地防治。了解成品的保护方法。
1.1 地(楼)面石材及陶瓷类地砖的构造

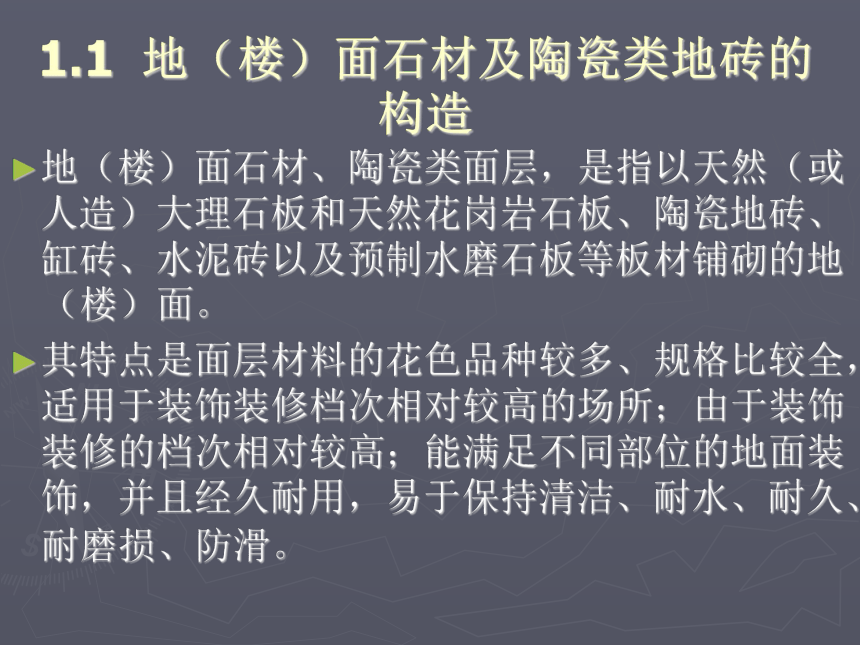

地(楼)面石材、陶瓷类面层,是指以天然(或人造)大理石板和天然花岗岩石板、陶瓷地砖、缸砖、水泥砖以及预制水磨石板等板材铺砌的地(楼)面。
其特点是面层材料的花色品种较多、规格比较全,适用于装饰装修档次相对较高的场所;由于装饰装修的档次相对较高;能满足不同部位的地面装饰,并且经久耐用,易于保持清洁、耐水、耐久、耐磨损、防滑。
缺点是它们具有造价偏高,施工的工作效率不高的缺点。

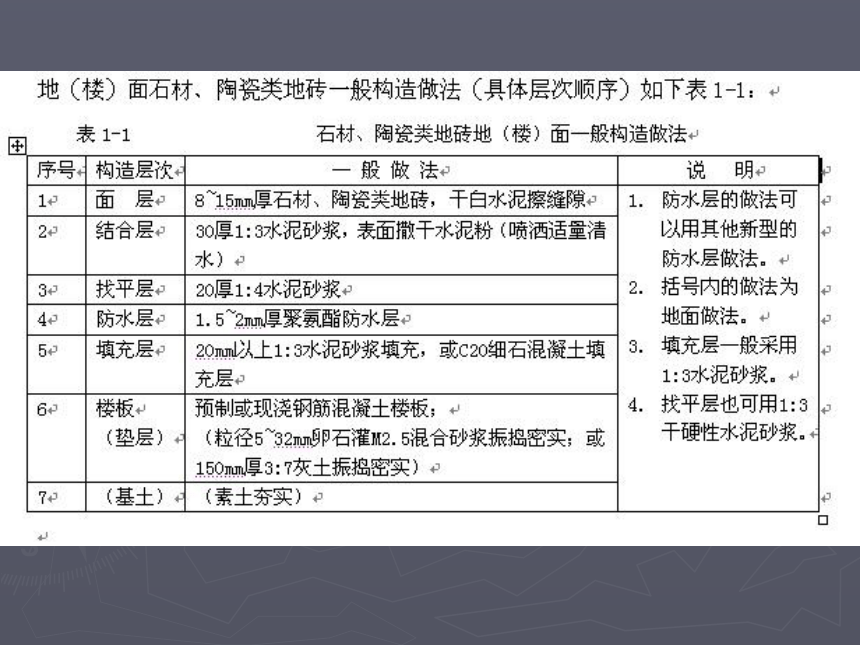

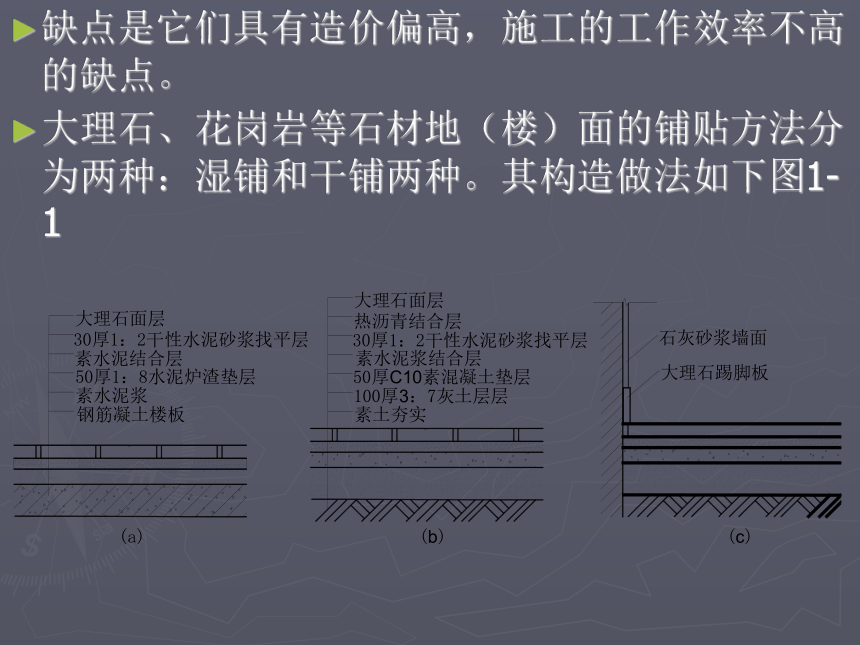

大理石、花岗岩等石材地(楼)面的铺贴方法分为两种:湿铺和干铺两种。其构造做法如下图1-1

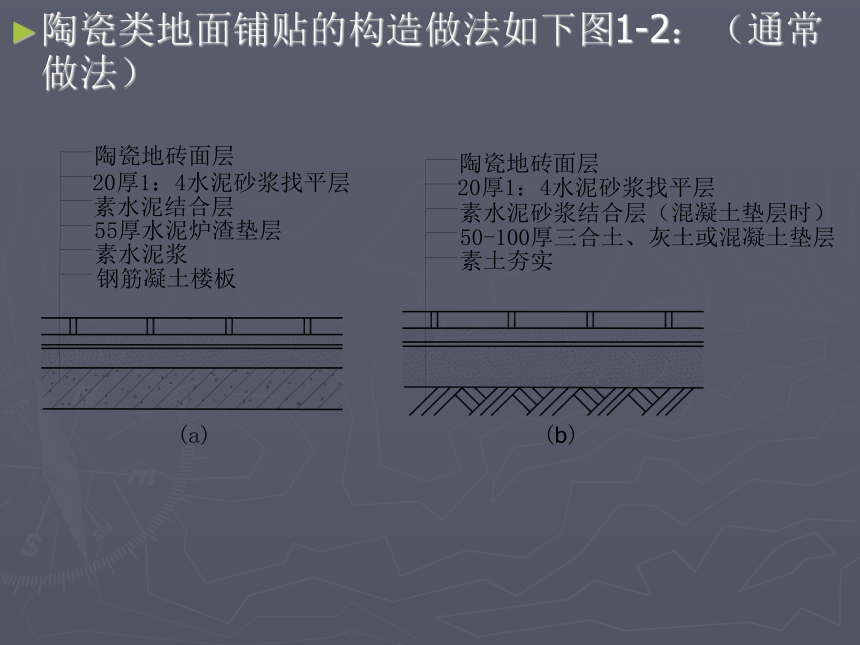

陶瓷类地面铺贴的构造做法如下图1-2:(通常做法)
1.2 地(楼)面石材及陶瓷类地砖料的种类及选择

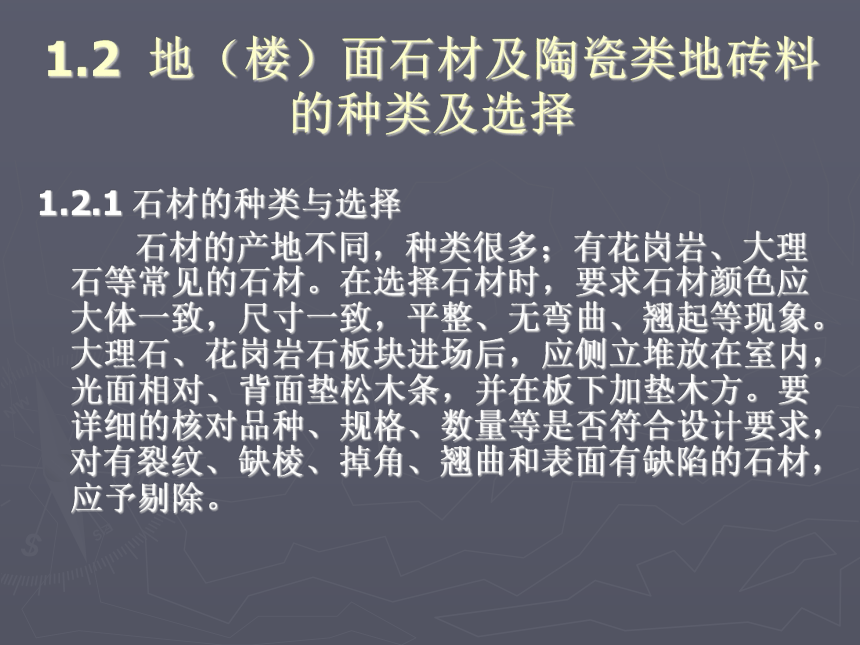

1.2.1 石材的种类与选择
石材的产地不同,种类很多;有花岗岩、大理石等常见的石材。在选择石材时,要求石材颜色应大体一致,尺寸一致,平整、无弯曲、翘起等现象。大理石、花岗岩石板块进场后,应侧立堆放在室内,光面相对、背面垫松木条,并在板下加垫木方。要详细的核对品种、规格、数量等是否符合设计要求,对有裂纹、缺棱、掉角、翘曲和表面有缺陷的石材,应予剔除。
1.2.2 陶瓷类地砖的种类与选择

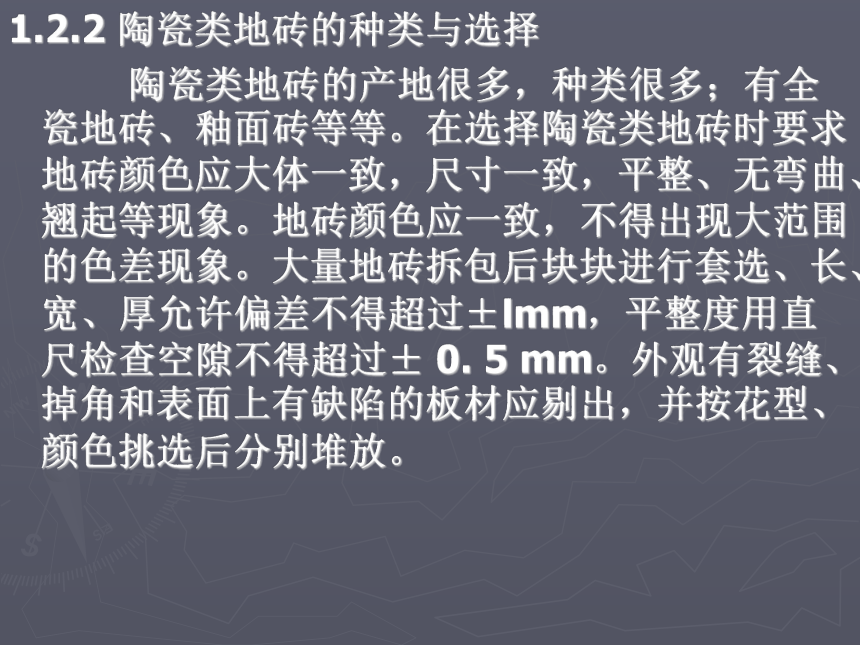

陶瓷类地砖的产地很多,种类很多;有全瓷地砖、釉面砖等等。在选择陶瓷类地砖时要求地砖颜色应大体一致,尺寸一致,平整、无弯曲、翘起等现象。地砖颜色应一致,不得出现大范围的色差现象。大量地砖拆包后块块进行套选、长、宽、厚允许偏差不得超过±lmm,平整度用直尺检查空隙不得超过± 0. 5 mm。外观有裂缝、掉角和表面上有缺陷的板材应剔出,并按花型、颜色挑选后分别堆放。

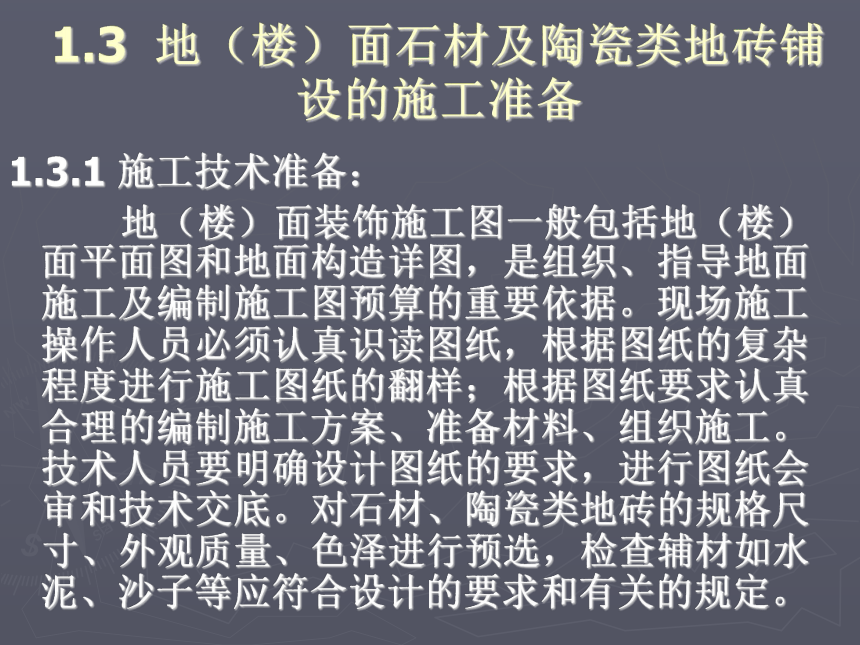

1.3 地(楼)面石材及陶瓷类地砖铺设的施工准备
1.3.1 施工技术准备:
地(楼)面装饰施工图一般包括地(楼)面平面图和地面构造详图,是组织、指导地面施工及编制施工图预算的重要依据。现场施工操作人员必须认真识读图纸,根据图纸的复杂程度进行施工图纸的翻样;根据图纸要求认真合理的编制施工方案、准备材料、组织施工。技术人员要明确设计图纸的要求,进行图纸会审和技术交底。对石材、陶瓷类地砖的规格尺寸、外观质量、色泽进行预选,检查辅材如水泥、沙子等应符合设计的要求和有关的规定。

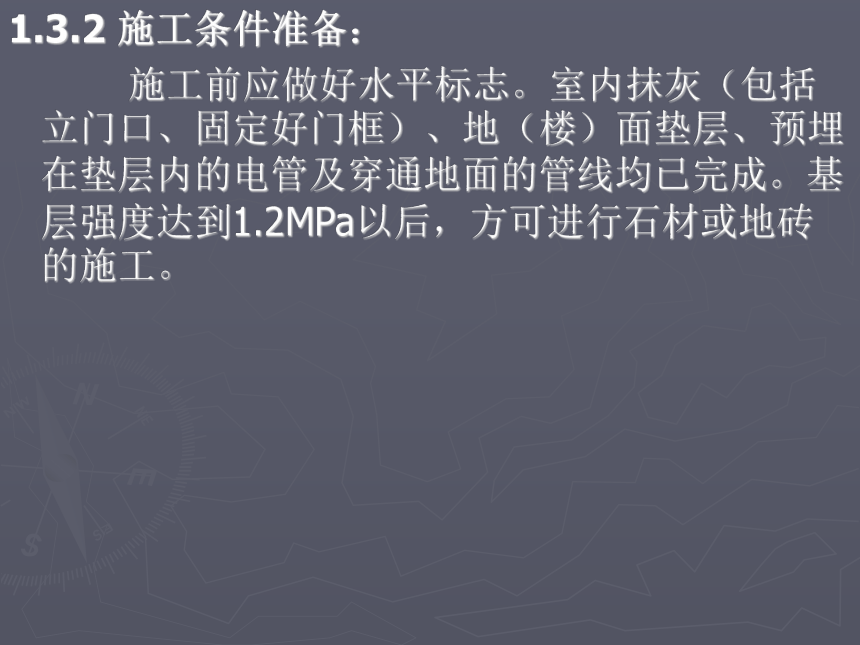

1.3.2 施工条件准备:
施工前应做好水平标志。室内抹灰(包括立门口、固定好门框)、地(楼)面垫层、预埋在垫层内的电管及穿通地面的管线均已完成。基层强度达到1.2MPa以后,方可进行石材或地砖的施工。
(1)以施工图中的大样图和材料加工单为依据,熟悉了解各部位尺寸和做法,弄清洞口、边角等部位之间的关系。
(2)基层处理:将垫层上的分格缝用水泥砂浆填平,并将地面混凝土基层上的砂浆污物等清理干净,用錾子剔掉砂浆落地灰,将板面凹坑内的污物剔除。然后,用钢丝刷刷掉粘结在垫层上的砂浆浮浆层,用清水冲洗干净。如果基层有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净。
(3)选砖与浸砖:提前做好选砖的工作,要求石材或地砖颜色应大体一致,尺寸一致,平整、无弯曲、翘起等现象。
陶瓷地砖应在铺贴前放在水中浸泡2h -- 3h,具体侵泡时间应是无大量气泡放出为止,取出阴干备用。
1.4 施工机具
1.4.2 地(楼)面装饰施工常用的施工机具
云石机、木锤、磨光机、切割机等。部分机具如图1-3:
1.5 地(楼)面石材及陶瓷类地砖的施工工艺及程序
1.5.1 石材类地(楼)面的施工工艺及程序
大理石、花岗石板块的铺贴,结合层多用20mm一30mm厚的1:3干硬性水泥砂浆和水灰比为0.4-0.5的素水泥浆。如果结合层兼顾找平作用的时侯,也可采用水泥砂(水泥与砂适度洒水后干拌均匀)作结合层。干硬性水泥砂浆铺贴大理石、花岗岩石板块地(楼)面的铺贴工艺及过程:
1.施工工艺与程序
清扫整理基层地(楼)面→选块料、浸砖→定标高、弹线→试拼与试排→铺贴标准块→摊铺水泥砂浆结合层→铺贴大理石板块(或花岗岩石板块)→灌缝、擦缝→清洁、打蜡→养护。
2.施工过程
清扫整理基层地(楼)面、选块料、浸砖;弹线、定标高:对房间内四周的墙上弹好50cm水平标高线,并校核无误。
试拼与试排:这是确定质量的关键,在正式铺贴前,对每一个要铺贴的场所,选好石材后按设计要求拼出图案及安装顺序将图案、颜色、纹理进行试拼试排。
1.施工工艺与程序
清扫整理基层地(楼)面→选块料、浸砖→定标高、弹线→试拼与试排→铺贴标准块→摊铺水泥砂浆结合层→铺贴大理石板块(或花岗岩石板块)→灌缝、擦缝→清洁、打蜡→养护。
2.施工过程
清扫整理基层地(楼)面、选块料、浸砖;弹线、定标高:对房间内四周的墙上弹好50cm水平标高线,并校核无误。
试拼与试排:这是确定质量的关键,在正式铺贴前,对每一个要铺贴的场所,选好石材后按设计要求拼出图案及安装顺序将图案、颜色、纹理进行试拼试排。
铺贴标准块:在房间内标准带的方向铺两条干砂,其宽度大于板块宽度,厚度不小于3cm。
铺砌大理石(或花岗岩)板块:根据房间拉的十字控制线,纵横各铺一行,作为大面积铺贴的标筋用
灌缝、擦缝:在石材板块铺贴完以后的养护十分重要,24h后必须洒水养护,铺贴完后覆盖锯末养护,1一2昼夜后,经检查板块无断裂和空鼓现象,方可进行灌浆擦缝。
打蜡:当水泥砂浆结合层达到强度后(抗压强度达到1. 2MPa时),方可进行打蜡。基层处理要干净,高低不平处要先凿平和修补,基层应清洁,不能有砂浆,尤其是白灰、砂浆灰、油渍等,并用水湿润地面。
粘贴踢脚板:根据主墙50cm标高线,测出踢脚板上口水平线,弹在墙上,再用线坠吊线确定出踢脚板的出墙厚度,一般为 8mm一l0mm。
1.5.2 陶瓷类地(楼)面的施工工艺及程序
地(楼)面铺贴陶瓷地砖,最普遍的做法是用水泥砂浆或聚合物水泥浆粘贴于地(楼)面找平层上。
1.施工工艺
整体基层处理→弹线、标筋→粘结层施工→弹铺砖控制线→铺砖→拨缝修整、勾缝、擦缝→养护→踢脚板安装。
2.施工程序
弹线、标筋:对房间内四周的墙上弹好50cm水平标高线,并校核无误。
粘结层施工:清净抹标筋的剩余浆渣,浇水湿透,并撒素水泥浆一道(水灰比为0.4一0.5),然后用扫帚扫匀,扫浆面积的大小应依据打底铺灰速度的快慢决定,应随扫随铺。
弹铺砖控制线:粘结层砂浆抗压强度达到1. 2MPa时,开始上人弹砖的控制线。
铺砖:为了找好位置和标高,应从门口开始,纵向先铺几行砖,以此为压筋线,铺时应从里向外退着操作 。
拨缝修整、勾缝、擦缝:将已铺好的砖块,拉线修整拨缝,将缝找直,并将缝内多余的砂浆扫出。
养护:铺完砖24h后,铺干锯末常温养护,时间不应少于一周左右,期间不得上人踩踏。
贴踢脚板:贴踢脚板一般用板后抹砂浆的办法,贴于墙上。
1.6 地(楼)面石材、陶瓷类地砖
施工质量的检验与评定
1.6.1 地(楼)面石材、陶瓷类地砖施工的质量标准
(1)石材、墙地砖品种、规格、颜色和图案应符合设计的要求,饰面板表面不得有划痕、缺棱、掉角等质量缺陷。
(2)石材、墙地砖施工前应对其规格、颜色进行检查,墙地砖尽量减少非整砖,且使用部位适宜,有突出物体时应按规定进行套割。
(3)石材铺贴应平整牢固、接缝平直、无歪斜、无污积和浆痕,表面洁净,颜色协调。
(4)墙地砖铺贴应平整牢固、图案清晰、无污积和浆痕,表面色泽基本一致,接缝均匀、板块无裂纹、掉角和缺棱,局部空鼓不得超过数量的5%。
(5)磨光大理石和花岗岩板块面层:板块挤靠严密,无缝隙,接缝通直无错缝,表面平整洁净,图案清晰无磨划痕,周边顺直方正。
(6)面层与基层必须结合牢固,无空鼓,不得在靠墙处用砂浆填补,代替面砖。铺贴面砖应在砂浆凝结前进行,要求面砖平整,镶嵌正确。
(7)厨房、厕所的地面防水四周与墙接触处,应向上翻起,高出地面不少予250mm 。地面面层流水坡向地漏,不倒泛水、不积水,24h蓄水试验无渗漏
1.6.2 地(楼)面石材、陶瓷类地砖施工的质量检验
1.划分检验批
按每一层次或每层施工段(或变形缝)作为检验批,高层建筑标准层按每三层(不足3层按3层计)作为检验批。施工前与监理单位一起划分检验批,确定检验批数量。
2.技术资料检查
(1) 原材料(水泥、砂)合格证、复试报告。
(2) 地砖的出厂合格证及性能检测报告。
(3) 二次防水工程试水检查记录。
(4)检验批验收记录。
3.主控项目
(1)面层所用的板块的品种、质量必须符合设计求。
检验方法:观察检查和检查材质合格证明文件及检测报告。
(2)面层与下一层的结合(粘结)应牢固,无空鼓。
检验方法:用小锤轻击检查,凡单块砖边角有局部空鼓,且每自然间(标准间)不超过总数的5%可不计。
4.一般项目
(1)砖面层的表面应洁净,图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。板块无划痕、掉角和缺棱等缺陷。
检验方法:观察检查。
(2)面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐、光滑。
检验方法:观察和用钢尺检查。
(3)踢脚线表面应洁净、高度一致、结合牢固、出墙厚度一致。
检验方法:观察和用小锤轻击及钢尺检查。
(4)楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐;楼层梯段相邻踏步高度差不应大于l0mm;防滑条顺直。
检验方法:观察和用钢尺检查。
(5)面层表面的坡度应符合设计要求,不倒泛水,无积水;与地漏、管道结合处应严密牢固,无渗漏。
检验方法:观察、泼水或坡度尺及蓄水检查。
(6)石材、瓷砖面层的允许偏差应符合表1-3的规定。
检验方法:应按表1-3中的检验方法检验。
检验方法:观察、泼水或坡度尺及蓄水检查。
(6)石材、瓷砖面层的允许偏差应符合表1-3的规定。
检验方法:应按表1-3中的检验方法检验。
1.7 地(楼)面石材及陶瓷类地砖
施工质量通病与防治办法
1.7.1 地面标高和设计图纸有出入
此错误多出现在厨房间或卫生间等处,较原设计标高提高了。原因为:楼板上皮标高超高、防水层或者结合层过厚、砂浆保护层过厚。
解决办法:在施工时应对楼层标高认真核对,防止超高,并应严格控制每遍的施工厚度,防止超高。
1.7.3 地(楼)面板块之间的接缝高低不平
石材或地砖本身有厚薄及宽窄不匀、窜角、翘曲等缺陷。接缝高低差多由没严格挑选或铺贴时未严格拉通线进行控制、没敲平、敲实或上人太多,养护不利造成。
解决办法:首先要选好砖,凡是翘曲、拱背、宽窄不方正等块材应剔除不予使用。铺贴时要用橡皮锤夯实,并随时用水平尺和直尺找准,缝隙必须拉通线不能有偏差。铺好地面后,封闭人口,常温48h养护后方可上人操作。
1.7.4 地(楼)面面层块料或踢脚板有空鼓
空鼓,就是粘结不牢。当用锤击检查时发出像鼓一样的声音,故称之为空鼓。
解决办法:施工前基层必须清理干净并加强基层的检查,严格遵守操作工艺要求,结合层砂浆不得加水,同时注意控制上人施工的时间,加强养护。粘贴踢脚板时做到满铺满挤。
1.7.5 灰黑色边缝
当地面无法铺设整块砖时,不切割半砖或小条铺贴而采用砂浆修补,形成黑边或黑缝,影响观感。
解决办法:按规矩进行砖块的切割铺贴。
1.7.6 地(楼)面铺设的板块表面有污染
原因是铺完面砖面层之后,成品保护不够,、水泥桶、油漆桶等杂物放在地砖上,或在地砖上拌合砂浆,刷浆时不覆盖地面等,都易造成面层被污染。
解决办法:及时做好成品保护。
1.8 地(楼)面 石材及陶瓷类的成品保护
(1)运输大理石(或花岗岩)板块和水泥砂浆时,应采取措施防止碰撞,已做完的墙面、门口等要钉保护木板,防止磕碰;应用窄车运料以减少碰撞,车脚宜用胶皮、塑料或布包裹。
(2)铺砌大理石(或花岗岩)板块及碎拼大理石板块过程中,操作人员应做到随铺随用干布擦净大理石面上的水泥浆痕迹。
(3)切割地砖时,不得在刚铺砌好的砖面层上操作。剔凿和切割砖时下边应垫好木板。
(4)养护没到期的地面禁止上人走动以防松动,保护成品,经过养护估计强度达到60%左右时进行打蜡上光。
(5)在已铺贴好的地砖面层上工作时,严禁钢材、铁件等重物在地上乱砸乱扔。
(6)当铺砌砂浆抗压强度达1. 2MPa时,方可上人进行操作,但必须注意油漆、砂浆施工时严禁污染面层。要对面层进行覆盖保护。
本章小结:
本章详细地介绍了石材与陶瓷类地砖地(楼)面装饰施工中的材料的选用注意事项;讲述了石材与陶瓷类地砖地面的基本构造;施工图的识读要领、机具的选择、各种材料的施工程序和工艺要求等;对质量通病以及如何检验进行了说明。
讲述了石材与陶瓷类地砖地面的成品保护等。
