(共35张PPT)
砖砌体施工
本节主要内容:
施工准备工作
砖砌体的组砌形式
砖砌体施工工艺
砌筑的质量要求
砖砌体冬期施工
砌筑工程施工
一、施工准备工作
1.砖的准备
(1)普通粘土砖、灰砂砖、粉煤灰砖
240×115×53 单位mm

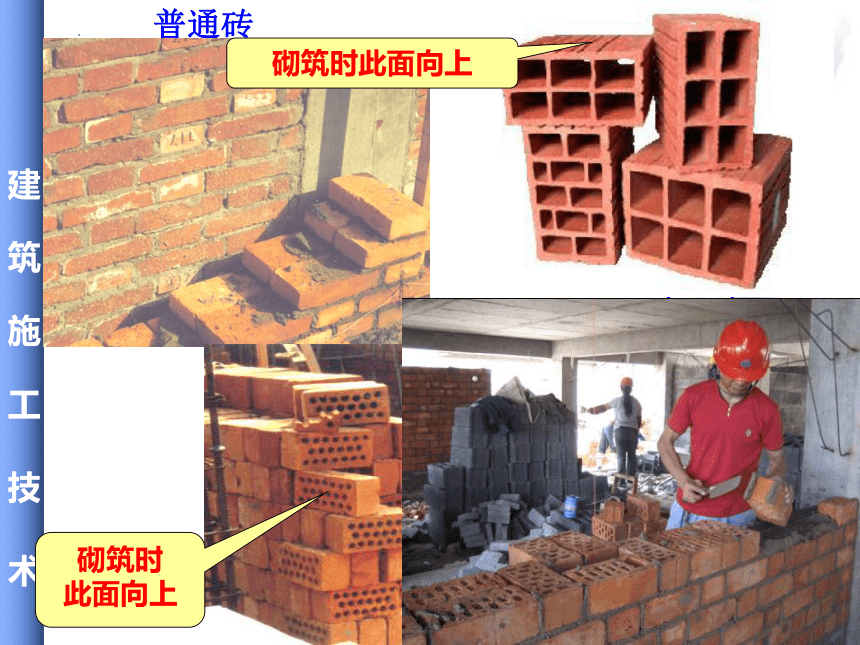

(2)烧结多孔砖(承重),烧结空心砖(非承重)
普通砖
多孔粘土砖
砌筑时
此面向上
空心砖
砌筑时此面向上
1.砖的准备
(3)检查砖表面是否平整,含水率等
一般要求砖处于半干湿状态(将水浸入砖10mm左右),含水率为10%~15%。使用前1~2d浇水。
思考:为什么?
2.砂浆的准备

(1)种类:石灰砂浆、水泥砂浆、混合砂浆~
(2)要求:
①原材料合格:
水泥:不过期,不混用;
砂:中砂、洁净、过筛;
水:洁净,不含有害物。
2.砂浆的准备
(2)要求:

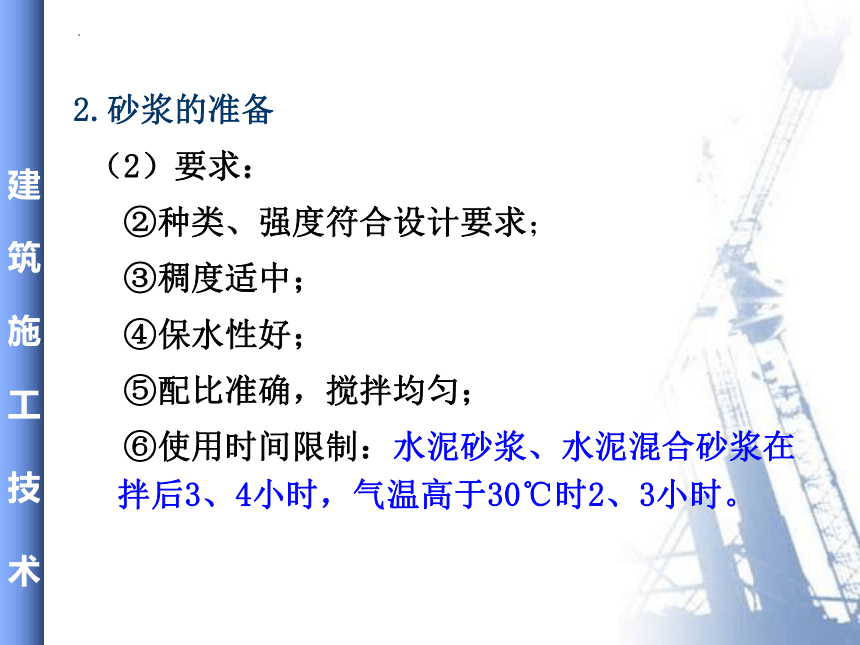

②种类、强度符合设计要求;
③稠度适中;
④保水性好;
⑤配比准确,搅拌均匀;
⑥使用时间限制:水泥砂浆、水泥混合砂浆在拌后3、4小时,气温高于30℃时2、3小时。
3.施工机具的准备
组织垂直和水平运输机械,搅拌机械,准备脚手架,砌筑工具等。

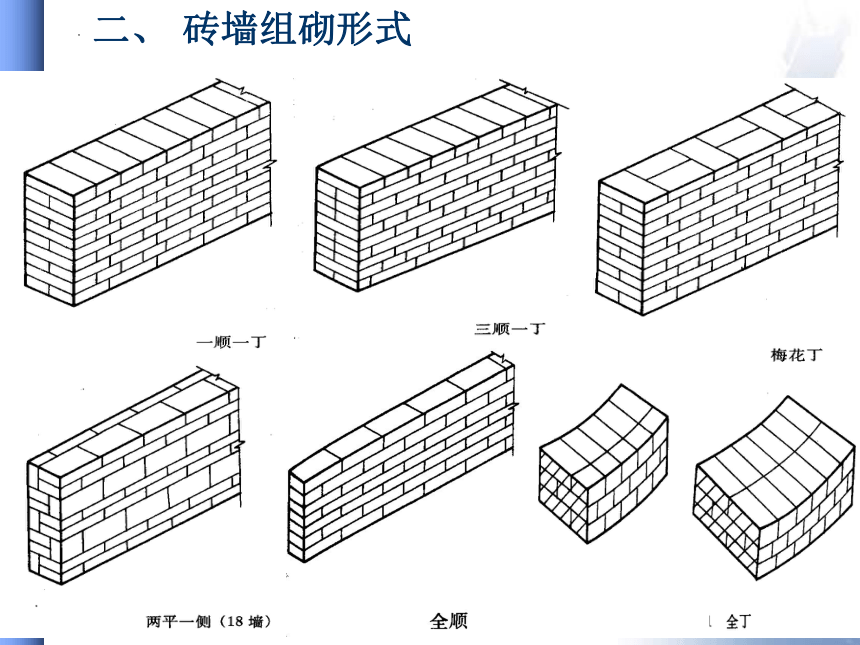

二、 砖墙组砌形式
三、砖墙砌筑施工工艺
1.抄平弹线:

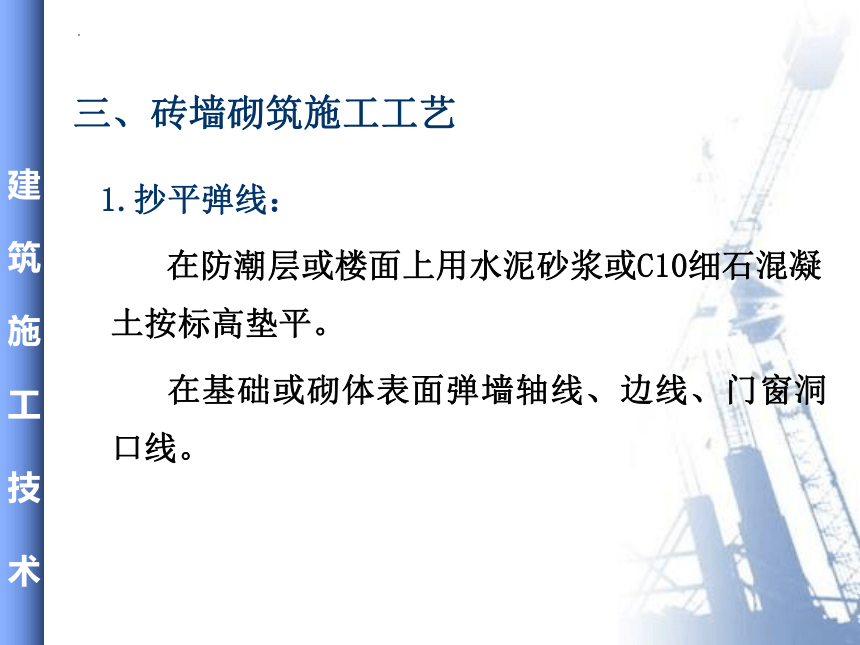

在防潮层或楼面上用水泥砂浆或C10细石混凝土按标高垫平。
在基础或砌体表面弹墙轴线、边线、门窗洞口线。

2.摆样砖(排砖撂底):
(1)目的:搭接错缝合理;灰缝均匀;减少打砖。
(2)要求:摆砖时,要求山墙摆成丁砖,横墙摆成顺砖,又称“山丁檐跑”。
3.立皮数杆、砌筑
(1)皮数杆

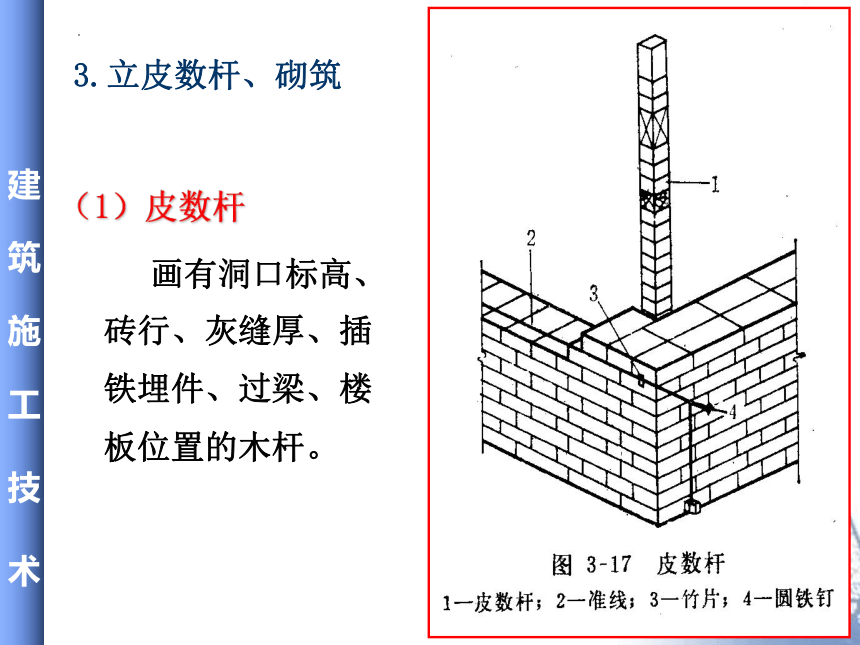

画有洞口标高、砖行、灰缝厚、插铁埋件、过梁、楼板位置的木杆。
绘制要求:灰缝厚8~12mm,冬季8~10mm;
竖立:立于外墙转角处及内外墙交界处;间隔10-15m;
牢固。
墙体砌砖时,一般先砌砖墙两端大角(6皮砖),然后再砌墙身。
采用三 一”砌法,“一铲灰、一块砖、一挤揉”。
其操作顺序是:铲灰→取砖铺灰→揉挤
(2)砌筑
“三一砌法”的特点:
优点:由于铺出的砂浆面积相当一块砖的大小,并且随即就揉砖,因此灰缝容易饱满,粘结力强,能保证砌筑质量。在挤砌时随手刮去挤出墙面的砂浆,使墙面保持清洁。
缺点:这种操作法一般都是单人操作,操作过程中取砖,铲灰,铺灰,转身,弯腰的动作较多,劳动强度大,又耗费时间,影响砌筑效率。
砌筑过程控制
12、24墙单面挂线,37墙厚墙双面挂线。
三皮一吊,五皮一靠。
目的:保证墙体垂直平整。
4.勾缝、清理
清水墙砌完后,要进行墙面修正及勾缝。
墙面勾缝应横平竖直,深浅一致,搭接平整,不得有丢缝、开裂和粘结不牢等现象。
砖墙勾缝宜采用凹缝或平缝,凹缝深度一般为4~5mm。
勾缝完毕后,应进行墙面、柱面和落地灰的清理。
5.各层标高的控制
方法:当砖墙砌起一步架高后,应随即用水准仪在墙内进行抄平,并弹出离室内地面高50厘米的线,在首层即为0.5米标高线(现场叫五零线),在以上各层即为该层标高加0.5米的标高线。
作用:便于工人直观的控制、测量标高。
分类:建筑五零线和结构五零线。
6.临时洞口及构造柱
设有钢筋混凝土构造柱的抗震多层砖房,应先绑扎钢筋,而后砌砖墙,最后浇筑混凝土。构造柱与墙体的连接处应砌成马牙槎,马牙槎应先退后进,如图所示。
马牙槎
浇筑好的构造柱
构造柱
构造柱
四、砌筑质量要求
1.横平竖直、墙体垂直、墙面平整
要求——垂直度≯5,平整度≯5~8mm;
2.砂浆饱满:
平缝厚度及立缝宽度:10 ± 2mm;
饱满度要求——水平缝≮80%,竖缝≮60%;
检查——百网格,三块砖平均值;
影响饱满度因素——砖含水率(浇水否)
砂浆和易性
操作方法
墙面平整度检查
3.错缝搭砌;
不得出现通缝
4.留槎合理、接槎牢固;
转角处及交接处应同时砌筑;
留斜槎:长度≮2/3高度,抗震者加拉结筋;
留直槎:(非抗震,或6、7度设防地区。
错缝搭接
砖砌体留斜槎
砖砌体留直槎
砖墙砌筑要点:
①清水墙面要选砖 边角整齐、颜色均匀、规格一致;
②采用“ 三一”砌法;一块砖、一铲灰、一挤揉;
④控制每日砌筑高度:常温≯1.8m,冬季≯1.2m;
⑤及时安放钢筋、埋件、木砖
⑥各种孔洞要预留(水暖电、支模、脚手用):
脚手眼不得留在:空斗墙、120墙、独立砖柱;过梁上60°三角形及0.5净跨的高度内;梁或梁垫下及左右500内;宽度<1m的窗间墙;门窗洞口两侧200和转角处450范围内。
五、冬期施工
1.条件:
室外日平均气温连续10天稳定低于5℃(资料); 当日最低气温低于0℃。
2.要求:
(1)块体不浇或少浇水,加大砂浆稠度;
(2)石灰膏不受冻,块体不遭水浸冻,砂中无冰块和大于10mm冻块;
(3)适当减小灰缝厚度(如砖墙8~10mm)。
3.施工方法
1)抗冻砂浆法
要点:
①砂浆掺外加剂,增加搅拌时间;
②掺盐(NaCl、CaCl2)砂浆强度提高一级
③用两次投料法热拌,砂浆温度不低于5℃
④砌后覆盖保温。
缺点:掺盐砂浆易吸湿、淅盐、锈蚀钢筋
不得用于:配筋砌体、高温高湿、有绝缘要求、水位变化、高级装饰等工程。
2)冻结法
要点:①热砂浆砌筑,砂浆温度:
②注意解冻期观测和加固;
室外气温 0~-10℃ -11~-25℃ -25℃以下
砂浆使用温度 10℃ 15℃ 20℃
3)暖棚法
要点: ①材料及砌筑环境均高于+5℃;
②在+5℃以上养护3~6d。
暖棚温度(℃) 5 10 15 20
养护时间(d) ≥6 ≥ 5 ≥ 4 ≥ 3
总结
施工准备工作
砖砌体的组砌形式
砖砌体施工工艺
砌筑的质量要求
砖砌体冬期施工
