(共17张PPT)
单元9 主要施工措施与技术经济分析
9.2 技术经济分析
【单元描述】

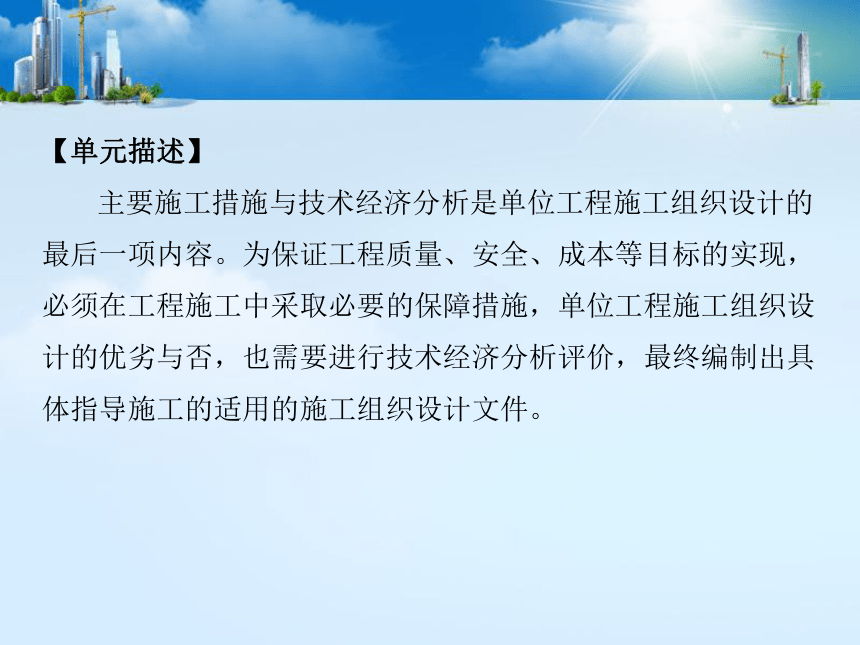

主要施工措施与技术经济分析是单位工程施工组织设计的最后一项内容。为保证工程质量、安全、成本等目标的实现,必须在工程施工中采取必要的保障措施,单位工程施工组织设计的优劣与否,也需要进行技术经济分析评价,最终编制出具体指导施工的适用的施工组织设计文件。

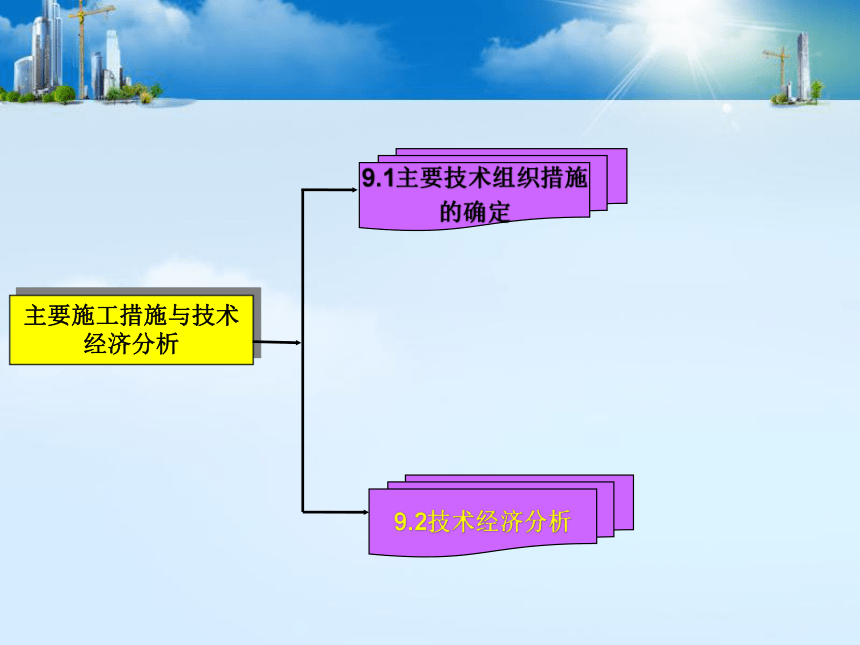

9.1主要技术组织措施
的确定
主要施工措施与技术
经济分析
9.2技术经济分析
9.2 技术经济分析

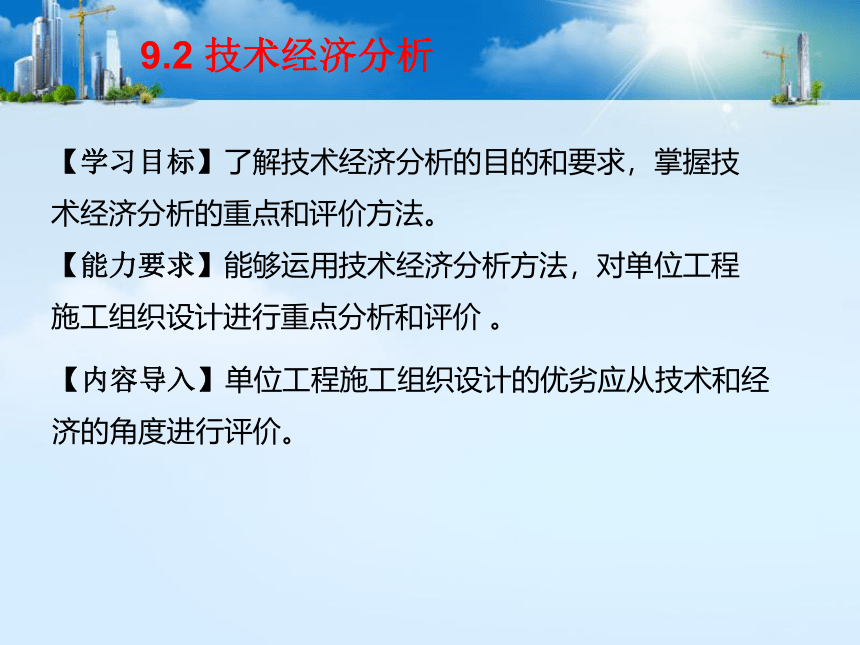

【学习目标】了解技术经济分析的目的和要求,掌握技术经济分析的重点和评价方法。
【能力要求】能够运用技术经济分析方法,对单位工程施工组织设计进行重点分析和评价 。
【内容导入】单位工程施工组织设计的优劣应从技术和经济的角度进行评价。

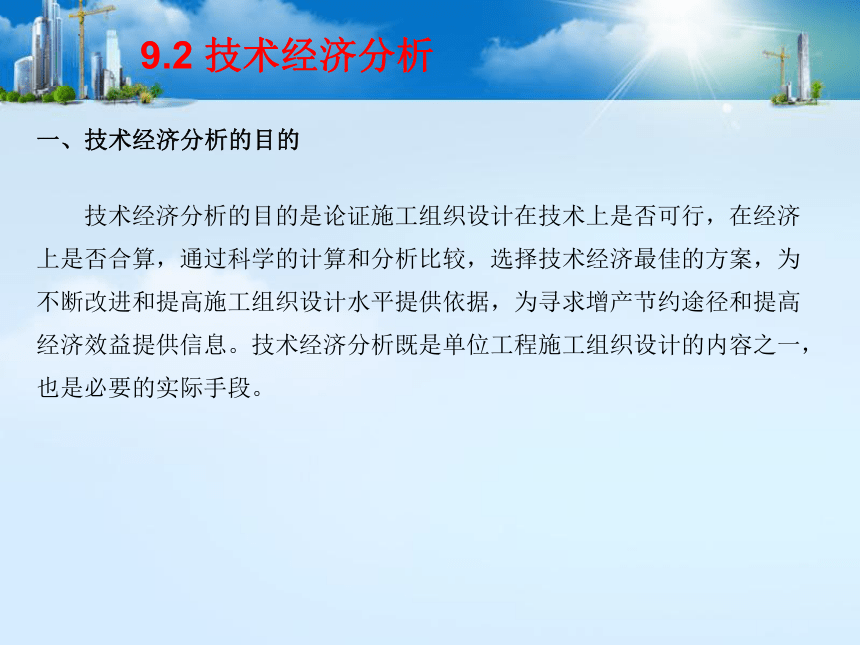

一、技术经济分析的目的
技术经济分析的目的是论证施工组织设计在技术上是否可行,在经济上是否合算,通过科学的计算和分析比较,选择技术经济最佳的方案,为不断改进和提高施工组织设计水平提供依据,为寻求增产节约途径和提高经济效益提供信息。技术经济分析既是单位工程施工组织设计的内容之一,也是必要的实际手段。
9.2 技术经济分析
1.全面分析。要对施工的技术方法、组织方法及经济效果进行分析,对施工的具体环节及全过程进行分析。
2.做经济技术分析时应抓住施工方案、施工进度计划和施工平面图三大重点,并据此建立技术经济分析指标体系。
3.在做经济技术分析时,要灵活运用定性方法和有针对性的应用定量方法。在作定量分析时,应对主要指标、辅助指标区别对待。
4.技术经济分析应以设计方案的要求、有关的国家规定及工程的实际需要为依据。
9.2 技术经济分析

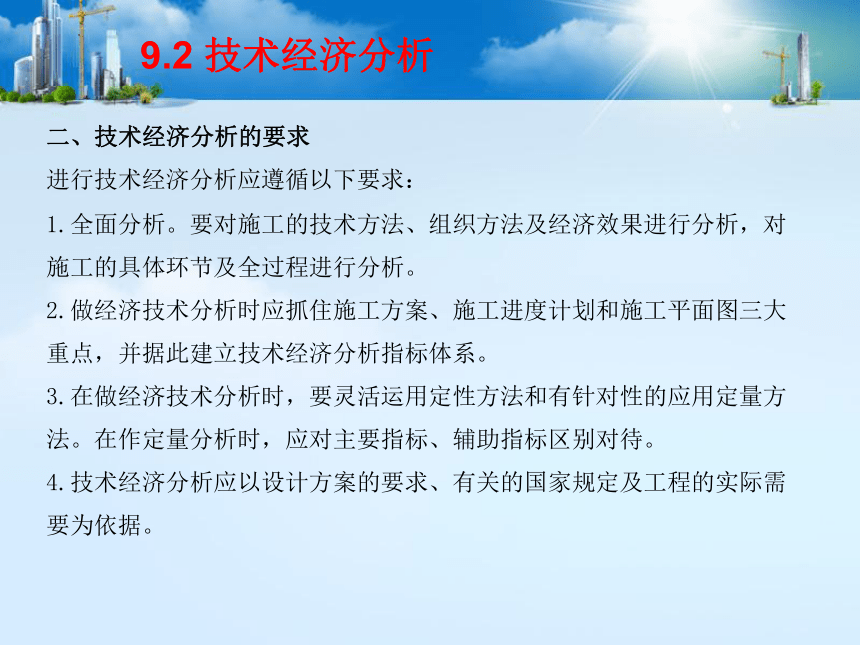

二、技术经济分析的要求
进行技术经济分析应遵循以下要求:

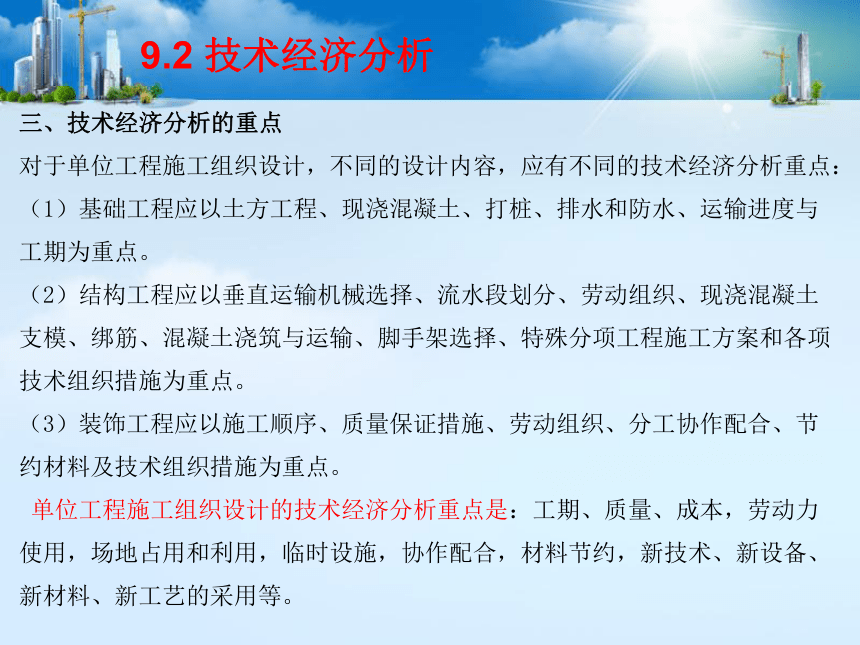

三、技术经济分析的重点
对于单位工程施工组织设计,不同的设计内容,应有不同的技术经济分析重点:
(1)基础工程应以土方工程、现浇混凝土、打桩、排水和防水、运输进度与工期为重点。
(2)结构工程应以垂直运输机械选择、流水段划分、劳动组织、现浇混凝土支模、绑筋、混凝土浇筑与运输、脚手架选择、特殊分项工程施工方案和各项技术组织措施为重点。
(3)装饰工程应以施工顺序、质量保证措施、劳动组织、分工协作配合、节约材料及技术组织措施为重点。
单位工程施工组织设计的技术经济分析重点是:工期、质量、成本,劳动力使用,场地占用和利用,临时设施,协作配合,材料节约,新技术、新设备、新材料、新工艺的采用等。
9.2 技术经济分析
四、技术经济分析的方法
1. 定性分析法
定性分析法是根据经验对单位工程施工组织设计的优劣进行分析。如工期是否适当,可按一般规律或施工定额进行分析;选择的施工机械是否得当,主要看它能否满足使用要求、机械提供的可能性等;流水段的划分是否适当,主要看它是否给流水施工带来方便;施工平面图是否合理,主要看场地是否合理利用等。定性分析法比较方便,但不精确,不能优化,决策易受主观因素制约。
2. 定量分析法
定量分析法一般是计算不同施工方案所消耗的人力、物力、财力和工期等指标,进行综合分析,从中选择最优的施工方案。
(1)多指标比较法 该方法简便实用,使用较多。
(2)单指标比较法 该方法多用于建筑设计方案的分析比较。
9.2 技术经济分析
五、技术经济分析的指标
单位工程施工组织设计中,技术经济指标应包括:工期指标、劳动生产率指标、质量指标、安全指标、成本率、主要工程工种机械化程度、三大材料节约指标等。这些指标应在单位工程施工组织设计基本完成后进行计算,并反映在施工组织设计文件中,作为考核的依据。其中,主要指标如下:
(1)总工期指标。即从破土动工至竣工的全部日历天数。
(2)质量优良品率。是在施工组织设计中确定的控制目标,主要通过保证质量措施实现,可分别对单位工程、分部分项工程进行确定。
(3)单方用工。反映劳动的使用和消耗水平。不同建筑物的单方用工之间有可比性。
单方用工=总用工量(工日)/建筑面积(m2)
9.2 技术经济分析
(4)主要材料节约指标,主要材料节约情况随工程不同而不同,靠材料节约措施实现。可分别计算主要材料节约量、主要材料节约额或主要材料节约率。
主要材料节约量=技术组织措施节约量
或 主要材料节约量=预算用量-施工组织设计计划用量
主要材料节约额=预算造价-施工组织设计计划造价
主要材料节约率=(主要材料计划节约额(元)/主要材料预算金额(元))×100%
或 主要材料节约率=(主要材料节约量/主要材料预算用量)×100%
(5)大型机械耗用台班数及费用
大型机械单方耗用台班数=耗用总台班(台班)/建筑面积(m2)
单方大型机械费=计划大型机械台班费(元)/建筑面积(m2)
(6)降低成本指标
降低成本额=预算成本-计划成本
降低成本率=(降低成本额(元)/预算成本(元))×100%
9.2 技术经济分析
【实训案例解析9-1】某施工单位承担了某住宅楼工程的结构施工和装修施工任务,施工合同规定:工期为2017年3月1日至2017年12月20日,开工前施工单位向监理单位提交了施工组织设计,其部分内容如下:
1. 编制依据
(1) 招标文件、答疑文件及现场勘查情况
(2) 工程所用的主要规范、标准、规程、图集
2. 工程概况
3. 施工部署
4. 施工方案及主要技术措施
其中土方开挖方案:采用2台反铲挖掘机同时作业,一次挖到槽底标高,然后进行现场检查,鉴定验槽。
5. 质量目标及保证措施
9.2 技术经济分析
6. 项目组织机构
7. 施工机械配备及人员配备
8. 消防安全措施
问题:(1)该施工组织设计编制依据有哪些不足?为什么?
(2)该施工组织设计内容有无缺项?请补充完整。
(3)该项目的土方开挖方案是否合理?为什么?
9.2 技术经济分析
9.2 技术经济分析
解:(1)编制依据中缺少工程设计施工图要求、相关法律法规要求、投标文件、施工合同。如果采用本企业标准,还缺少企业标准。
(2)施工组织设计内容缺少施工平面图、施工工期、进度及工期保证措施、施工环保措施、成品保护措施、冬期施工措施及应急预案。
(3)不合理。基坑开挖一般应按以下程序进行:测量放线→分层开挖→排、降水→修坡→整平→留足预留土层等。采用机械开挖基坑时,为避免破坏基底土,应在基底标高以上预留一层由人工挖掘修整,使用反铲挖掘机保留土层厚度为20~30mm。
9.2 技术经济分析
【做一做】
一、单选题
1.施工现场必须采用封闭围挡,高度不得小于( )。
A.1.2m B.1.5 m C.1.8 m D.2 m
2.安全三宝不包括( )。
A.安全帽 B.安全绳 C.安全带 D.安全网
3.施工现场出入口应有企业名称或企业标示,这属于( )措施。
A.质量措施 B.安全措施 C.环保措施 D.文明措施
C
B
D
9.2 技术经济分析
二、多选题
1. 施工组织设计技术经济分析的方法有( )。
A.定量分析法 B.网络计划法 C.流水组织法 D.定性分析法 E.统计法
2. 施工组织设计中主要施工措施有( )。
A.质量措施 B.环保措施 C.安全措施 D.文明措施 E.成本措施
3.“五临边”主要指( )。
A.阳台边 B.楼梯边 C.屋面边 D.楼板边 E.基坑边
AD
ABCDE
ABCDE
9.2 技术经济分析
三、判断题
1.施工组织设计中几种主要施工措施是相互独立的。( )
2.某工程建设地点在某市区主要路段上,设置围挡时高度不低于2.5m。( )
3.建筑设计方案的比较多用定性分析法。( )
×


Thank You !
