第六章 施工组织总设计
6.1 施工组织总设计概述
6.1 施工组织总设计概述

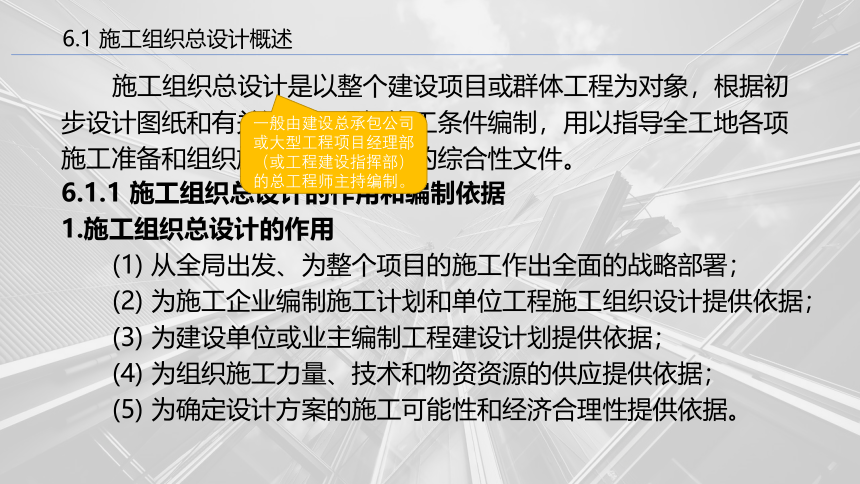

施工组织总设计是以整个建设项目或群体工程为对象,根据初步设计图纸和有关资料及现场施工条件编制,用以指导全工地各项施工准备和组织施工的技术经济的综合性文件。
6.1.1 施工组织总设计的作用和编制依据
1.施工组织总设计的作用
(1) 从全局出发、为整个项目的施工作出全面的战略部署;
(2) 为施工企业编制施工计划和单位工程施工组织设计提供依据;
(3) 为建设单位或业主编制工程建设计划提供依据;
(4) 为组织施工力量、技术和物资资源的供应提供依据;
(5) 为确定设计方案的施工可能性和经济合理性提供依据。
一般由建设总承包公司或大型工程项目经理部(或工程建设指挥部)的总工程师主持编制。
6.1 施工组织总设计概述

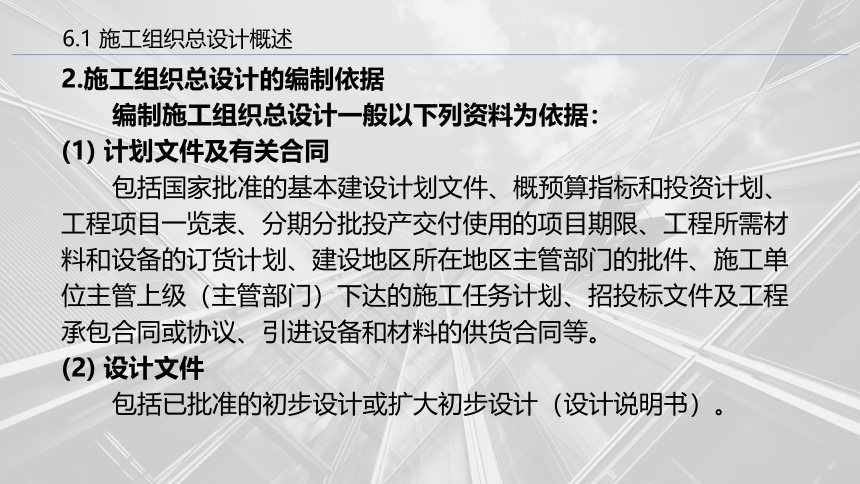

2.施工组织总设计的编制依据
编制施工组织总设计一般以下列资料为依据:
(1) 计划文件及有关合同
包括国家批准的基本建设计划文件、概预算指标和投资计划、工程项目一览表、分期分批投产交付使用的项目期限、工程所需材料和设备的订货计划、建设地区所在地区主管部门的批件、施工单位主管上级(主管部门)下达的施工任务计划、招投标文件及工程承包合同或协议、引进设备和材料的供货合同等。
(2) 设计文件
包括已批准的初步设计或扩大初步设计(设计说明书)。
6.1 施工组织总设计概述
(3) 工程勘察和调查资料
包括建设地区地形、地貌、工程地质、水文、气象等自然条件;能源、交通运输、建筑材料、预制件、商品混凝土及构件、设备等技术经济条件;当地政治、经济、文化、卫生等社会生活条件资料。
(4) 现行规范、规程、有关技术标准和类似工程的参考资料
包括现行的施工及验收规范、操作规程、定额、技术规定和其它技术标准以及类似工程的施工组织总设计或参考资料。
6.1 施工组织总设计概述

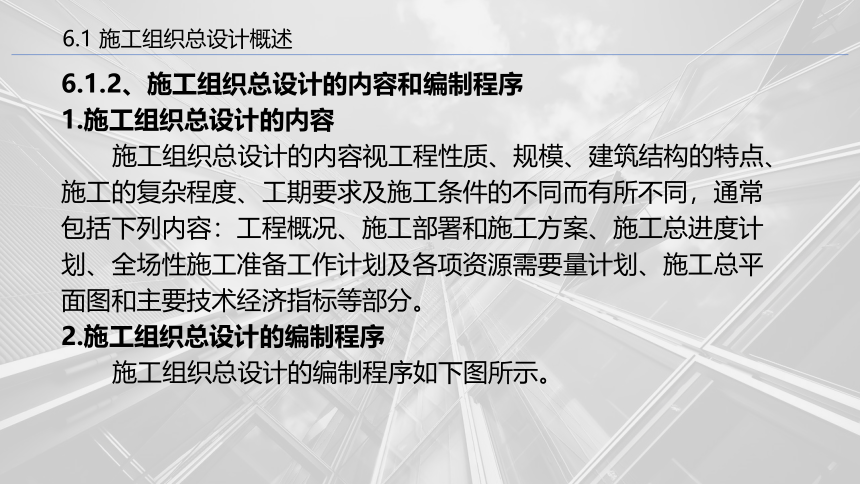

6.1.2、施工组织总设计的内容和编制程序
1.施工组织总设计的内容
施工组织总设计的内容视工程性质、规模、建筑结构的特点、施工的复杂程度、工期要求及施工条件的不同而有所不同,通常包括下列内容:工程概况、施工部署和施工方案、施工总进度计划、全场性施工准备工作计划及各项资源需要量计划、施工总平面图和主要技术经济指标等部分。
2.施工组织总设计的编制程序
施工组织总设计的编制程序如下图所示。
6.1 施工组织总设计概述
第六章 施工组织总设计
6.2 施工部署
6.2 施工部署
6.2.1工程概况
工程概况是对整个建设项目的总说明和总分析,是对拟建建设项目或建筑群所作的一个简单扼要、突出重点的文字介绍,一般包括下列内容。
1.建设项目的特点
建设项目的特点是对拟建工程项目的主要特征的描述。
主要内容:建设地点、工程性质、建设总规模、总工期、分期分批投入使用的项目和期限;占地总面积、总建筑面积、总投资额;建安工作量、厂区和生活区的工作量;生产流程及工艺特点;建筑结构类型等新技术、新材料的应用情况,建筑总平面图和各项单位工程设计交图日期以及已定的设计方案等等。
6.2 施工部署
2.建设场地和施工条件
(1) 建设场地
建设场地应主要介绍建设地区的自然条件和技术经济条件,如气象、地形、地质和水文情况;建设地区的施工能力、劳动力、生活设施和机械设备情况;交通运输及当地能提供给工程施工用的水、电和其他条件。
(2) 施工条件
施工条件主要应反映施工企业的生产能力及技术装备、管理水平和主要设备;特殊物资的供应情况及有关建设项目的决议、合同和协议;土地征用、居民搬迁和场地清理情况等。
6.2 施工部署
6.2.2 施工部署和施工方案
1.工程开展程序
对于大中型民用建筑群(如住宅小区),一般也应分期分批建成,除建设小区的住宅楼房外,还应建设幼儿园、学校、商店和其它公共设施,以便交付后能及早发挥经济效益和社会效益。
对小型企业或大型企业的某一系统,由于工期较短或生产工艺要求,可不必分期分批建设;亦可先建生产厂房,然后边生产边施工。
分期分批的建设,对于实现均衡施工、减少暂设工程量和降低工程投资具有重要意义。
6.2 施工部署
2.主要项目的施工方案
主要项目的施工方案是对建设项目或建筑群中的施工工艺流程以及施工段划分提出原则性的意见。
施工方案内容包括施工方法、施工顺序、机械设备选型和施工技术组织措施等。
对施工方法的确定要兼顾工艺技术的先进性和经济上的合理性;对施工机械的选择,应使主导机械的性能既能满足工程的需要,又能发挥其效能,在各个工程上能够实现综合流水作业,减少其拆、装、运的次数;对于辅助配套机械,其性能应与主导施工机械相适应,以充分发挥主导施工机械的工作效率。
6.2 施工部署
3.主要工种工程的施工方法
主要工种工程:指工程量大、占用工期长、对工程质量、进度起关键作用的工程,如土石方、基础、砌体、架子、模板、混凝土、结构安装、防水、装修工程,以及管道安装、设备安装、垂直运输等工程。
(1)专业化施工
按照工厂预制和现场浇筑相结合的方针,提高建筑专业化程度,妥善安排钢筋混凝土构件生产、木制品加工、混凝土搅拌、金属构件加工、机械修理和砂石等的生产。要充分利用建设地区的预制件加工厂和搅拌站来生产大批量的预制件及商品混凝土。
6.2 施工部署
(2)机械化施工
机械化施工是实现现代化施工的前提,要努力扩大机械化施工的范围,增添新型高效机械,提高机械化施工的水平和生产效率。在确定机械化施工总方案时应注意:
1)所选主导施工机械的类型和数量既能满足工程施工的需要、又能充分发挥其效能,并能在各工程上实现综合流水作业。
2)各种辅助机械或运输工具应与主导机械的生产能力协调配套,以充分发挥主导机械效率。如土方工程在采用汽车运土时,汽车的载重量应为挖土机斗容量的整倍数,汽车的数量应保证挖土机连续工作。
6.2 施工部署
3)在同一工地上,应力求使建筑机械的种类和型号尽可能少一些,以利于机械管理。尽量使用一机多能的机械,提高机械使用率。
4)机械选择应考虑充分发挥施工单位现有机械的能力,当本单位的机械能力不能满足工程需要时,则应购置或租赁所需机械。
总之,所选机械化施工总方案应是技术上先进和经济上合理的。
4.“三通一平”的规划
全场性的“三通一平”工作是施工准备的重要内容,应有计划、有步骤、分阶段进行,在施工组织总设计中作出规划,预先确定其分期完成的规模和期限。
