资源简介

(共14张PPT)
单元5 编制施工方案
5.4 确定施工顺序

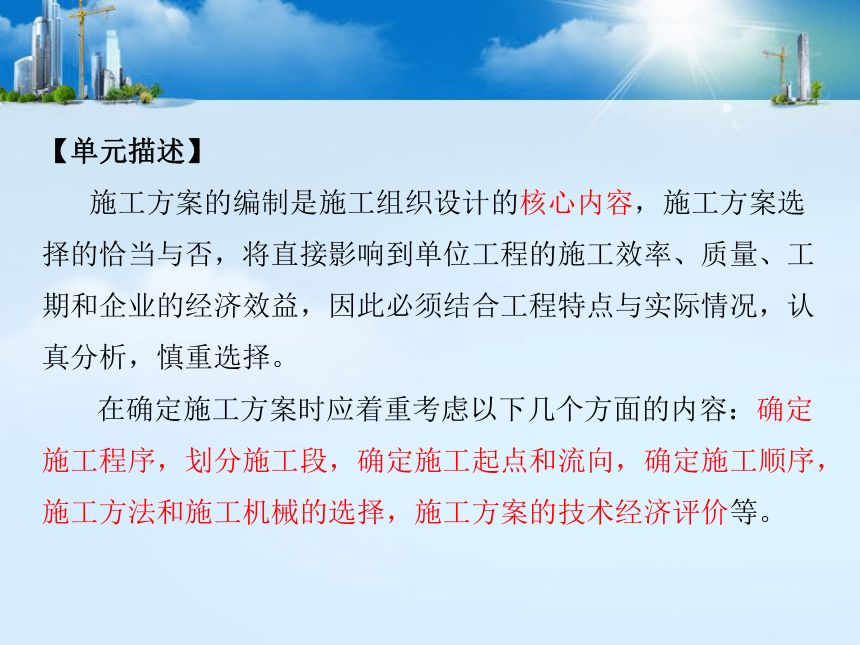

【单元描述】
施工方案的编制是施工组织设计的核心内容,施工方案选择的恰当与否,将直接影响到单位工程的施工效率、质量、工期和企业的经济效益,因此必须结合工程特点与实际情况,认真分析,慎重选择。
在确定施工方案时应着重考虑以下几个方面的内容:确定施工程序,划分施工段,确定施工起点和流向,确定施工顺序,施工方法和施工机械的选择,施工方案的技术经济评价等。
5.1确定施工程序
编制施工方案
5.2划分施工段
5.3确定施工起点
与流向
5.4确定施工顺序
5.5选择施工方法和
施工机械
5.6施工方案的技术
经济比较
5.4 确定施工顺序

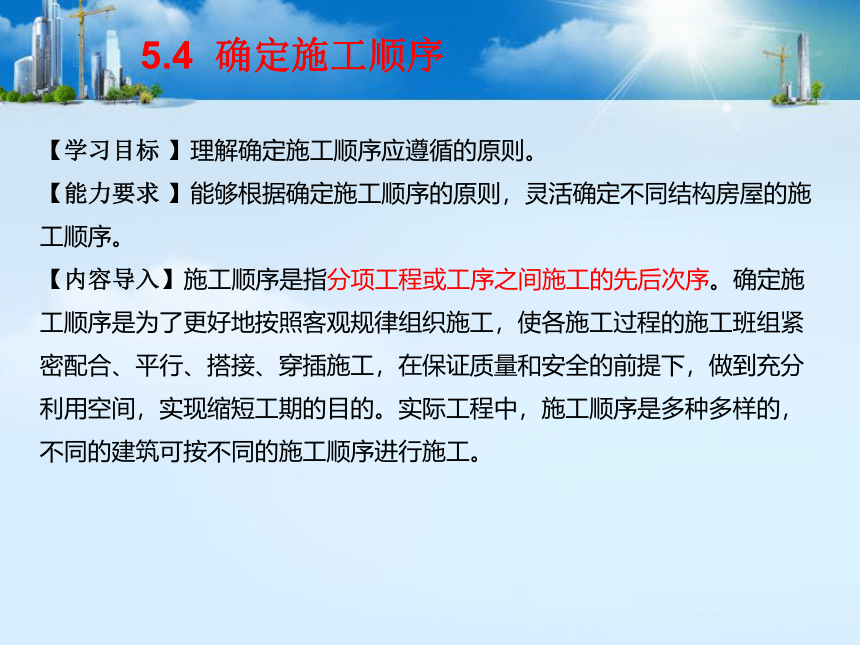

【学习目标 】理解确定施工顺序应遵循的原则。
【能力要求 】能够根据确定施工顺序的原则,灵活确定不同结构房屋的施工顺序。
【内容导入】施工顺序是指分项工程或工序之间施工的先后次序。确定施工顺序是为了更好地按照客观规律组织施工,使各施工过程的施工班组紧密配合、平行、搭接、穿插施工,在保证质量和安全的前提下,做到充分利用空间,实现缩短工期的目的。实际工程中,施工顺序是多种多样的,不同的建筑可按不同的施工顺序进行施工。
(1)遵守施工程序。例如:先地下后地上
(2)符合施工工艺的要求。柱:绑钢筋——支模板——浇混凝土——养
护——拆模
(3)施工方法协调一致。分件吊装:吊柱——吊梁——吊屋盖系统
综合吊装:第一节间吊柱、梁、屋盖系统——
第二节间吊柱、梁、屋盖系统
(4)考虑施工组织的要求。如理论链接9
(5)必须考虑施工质量的要求。如:多层房屋内墙面抹灰
(6)应考虑当地的气候条件。如:冬雨季来临前,先完成室外施工内容
(7)应考虑施工安全的要求。如:结构与装饰搭接施工时
5.4 确定施工顺序
一、确定施工顺序应遵循的原则
二、多层混合房屋的施工顺序

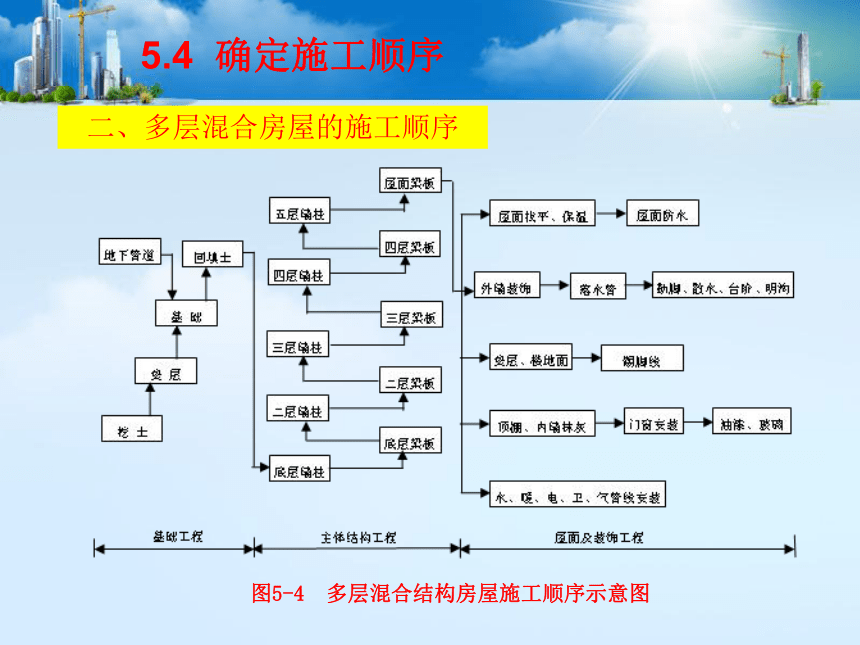

图5-4 多层混合结构房屋施工顺序示意图
5.4 确定施工顺序
图5-5 现浇钢筋混凝土框架结构房屋施工顺序示意图

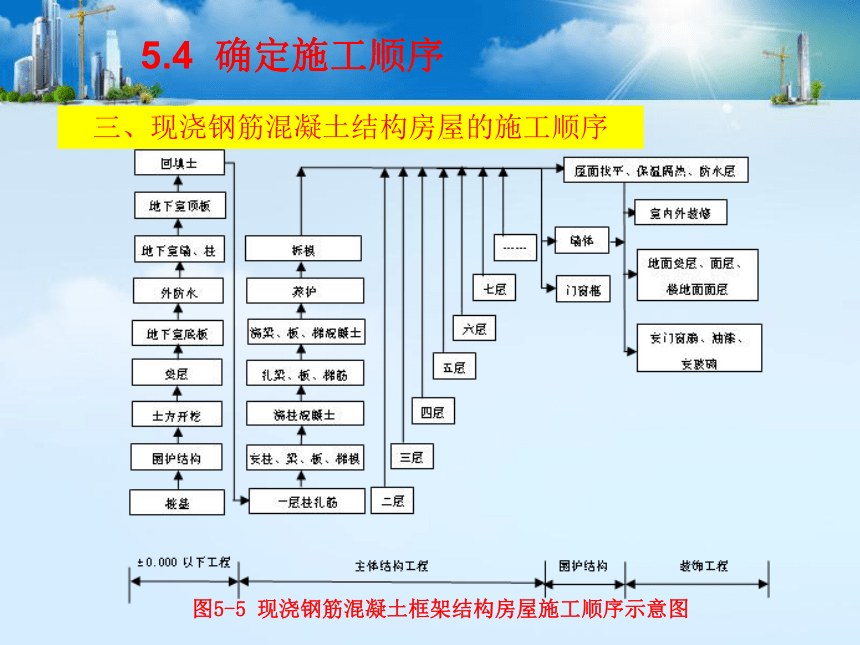

三、现浇钢筋混凝土结构房屋的施工顺序
5.4 确定施工顺序
装图5-6 装配式钢筋混凝土单层工业厂房施工顺序示意图
四、装配式单层工业厂房的施工顺序
5.4 确定施工顺序
【实训案例解析5-2】
某施工单位中标承接某建筑研究院扩建工程,工程内容包括一栋5层实验楼和一栋6层办公楼。实验楼建筑面积16000m2,办公楼建筑面积8000m2 ,其中实验楼采用整体预应力装配式板柱结构体系,建筑构造也比较复杂;办公楼为普通钢筋混凝土框架结构,有地下室且基础形式为桩基。施工单位在施工组织设计中确定了项目管理组织结构和管理人员相应的职责,明确了施工项目管理目标等。由于建设单位资金需要分阶段供应,两栋楼只能先后施工,合同规定的扩建工程竣工日期为2018年8月10日。
问题:(1)施工单位应当如何安排两栋楼的施工程序?理由是什么?
(2)该办公楼的施工可分为哪几个阶段?确定±0.000以下工程的施工顺序?
5.4 确定施工顺序
解:(1)扩建工程的两栋楼只能先后施工,可以先安排实验楼的施工,然后再进行办公楼的施工。其理由一是研究院的主要职能是科学研究,实验楼建成后可以立即投入使用,因此应当优先进行实验楼的施工;二是实验楼结构、建筑构造比较复杂,因为复杂的工程在施工过程中也可能遇到各种复杂的技术、质量问题和其他难以预料的问题,所以可能耗用时间较多,进而影响工期目标,为避免影响工期,通常应该先进行技术复杂工程的施工。(2 该办公楼的施工可划分为地基和基础工程、主体结构工程、围护工程和装饰装修工程四个阶段。±0.000以下工程施工顺序为:边坡支护→土方开挖→桩基→垫层→地下室底板(防水处理)→地下室柱、墙(防水处理)→地下室顶板→回填土。
5.4 确定施工顺序
【做一做】
一、单选题
1、室内装饰装修采用( )的施工顺序工期较短。
A.顶棚→墙面→地面 B.顶棚→地面→墙面
C.地面→墙面→天棚 D.地面→天棚→墙面
答案:A
5.4 确定施工顺序
二、多选题
1.室内装修同一楼层顶棚、墙面、地面的施工顺序一般采用( )两种。
A.顶棚→地面→墙面 B.顶棚→墙面→地面 C.地面→墙面→顶棚
D.地面→顶棚→墙面 E.墙面→地面→顶棚
2.以下施工顺序中,有利于保证施工质量的是( )。
A.抹水泥砂浆地面→抹纸筋灰顶棚 B. 抹纸筋灰顶棚→抹水泥砂浆地面
C.抹白灰砂浆墙面→抹水泥砂浆墙裙 D.抹水泥砂浆墙裙→抹白灰砂浆墙面 E.室内抹灰→外墙抹灰
3.确定施工顺序的基本要求有( )。
A.符合施工工艺 B.与施工方法协调 C.考虑施工成本要求
D.考虑施工质量要求 E.考虑施工安全要求
5.4 确定施工顺序
二、多选题
1.室内装修同一楼层顶棚、墙面、地面的施工顺序一般采用( BD )两种。
A.顶棚→地面→墙面 B.顶棚→墙面→地面 C.地面→墙面→顶棚
D.地面→顶棚→墙面 E.墙面→地面→顶棚
2.以下施工顺序中,有利于保证施工质量的是( BC )。
A.抹水泥砂浆地面→抹纸筋灰顶棚 B. 抹纸筋灰顶棚→抹水泥砂浆地面
C.抹白灰砂浆墙面→抹水泥砂浆墙裙 D.抹水泥砂浆墙裙→抹白灰砂浆墙面 E.室内抹灰→外墙抹灰
3.确定施工顺序的基本要求有( ABCDE )。
A.符合施工工艺 B.与施工方法协调 C.考虑施工成本要求
D.考虑施工质量要求 E.考虑施工安全要求
5.4 确定施工顺序
Thank You !
