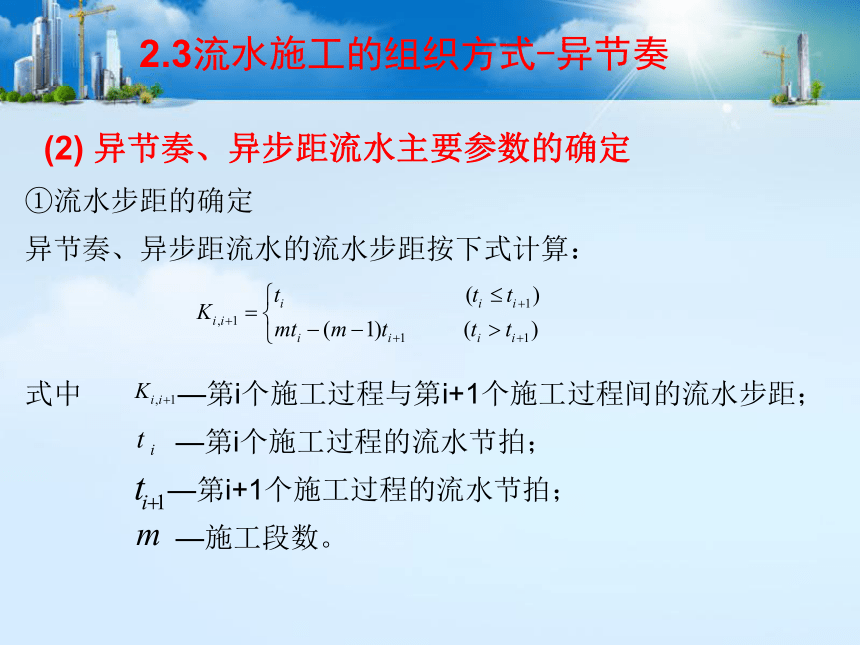

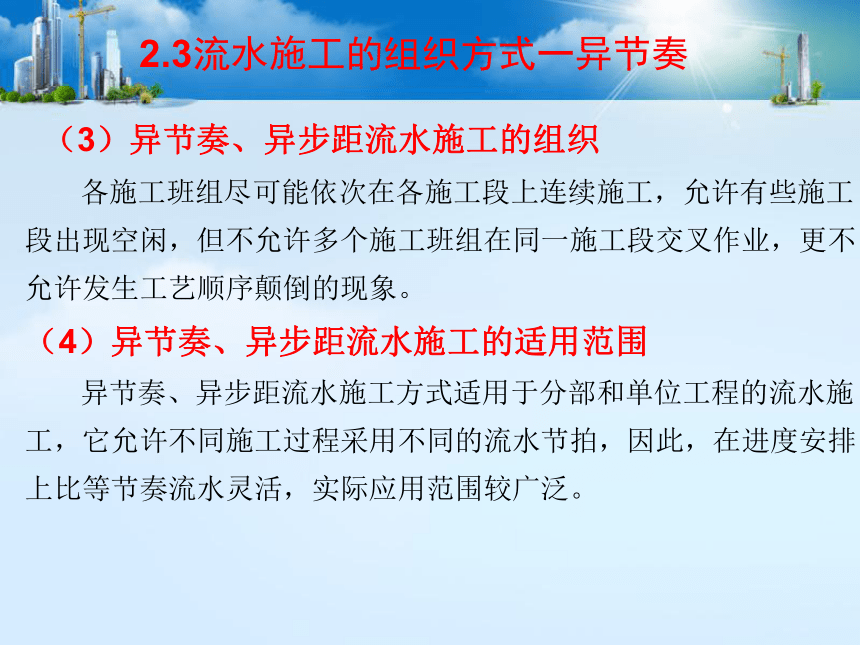

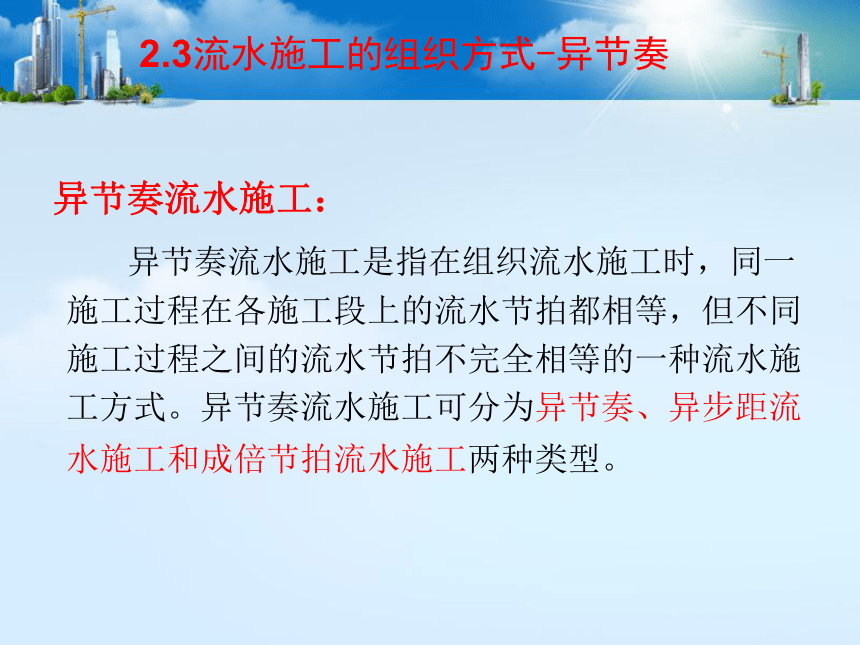

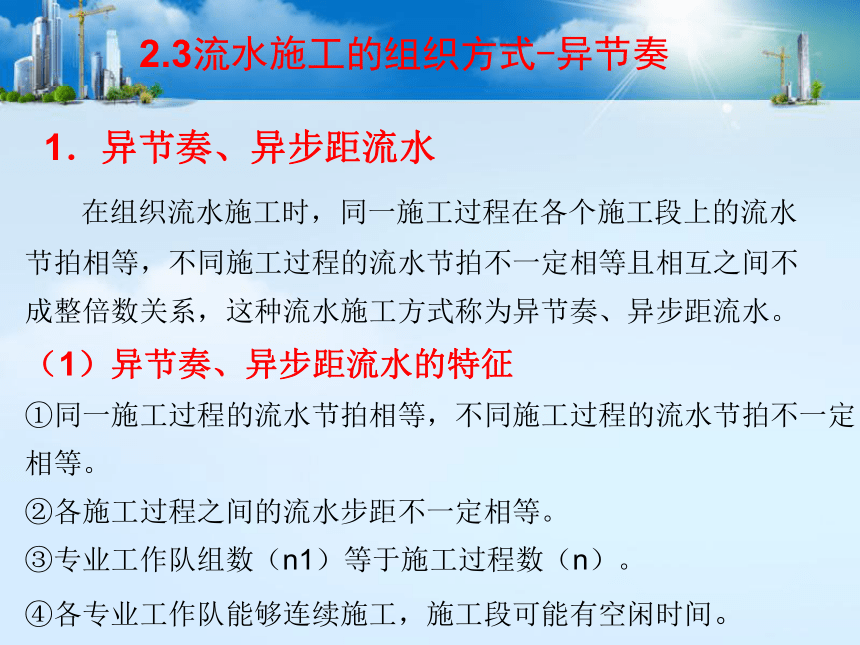

资源简介 (共20张PPT)【学习目标】了解异节奏流水施工的定义、特点,掌握工期计算的步骤【能力要求】能够根据工程特点,进行异节奏流水施工组织。2.3流水施工的组织方式-无节奏2.3流水施工的组织方式-无节奏【内容导入】流水施工的组织方式有多种,一般根据组织方式的特点,分为有节奏和无节奏两大类,有节奏又分为等节奏与异节奏,无节奏又称为分别流水,实际施工中,具体采用哪种方式进行组织,要根据具体工程及具体情况,经综合分析对比进行最后的确定。无节奏流水是施工中最普遍的流水组织方式。一、等节奏流水流水施工的组织方式二、异节奏流水三、无节奏流水2.3流水施工的组织方式-异节奏异节奏流水施工:异节奏流水施工是指在组织流水施工时,同一施工过程在各施工段上的流水节拍都相等,但不同施工过程之间的流水节拍不完全相等的一种流水施工方式。异节奏流水施工可分为异节奏、异步距流水施工和成倍节拍流水施工两种类型。2.3流水施工的组织方式-异节奏1.异节奏、异步距流水在组织流水施工时,同一施工过程在各个施工段上的流水节拍相等,不同施工过程的流水节拍不一定相等且相互之间不成整倍数关系,这种流水施工方式称为异节奏、异步距流水。(1)异节奏、异步距流水的特征①同一施工过程的流水节拍相等,不同施工过程的流水节拍不一定相等。②各施工过程之间的流水步距不一定相等。③专业工作队组数(n1)等于施工过程数(n)。④各专业工作队能够连续施工,施工段可能有空闲时间。2.3流水施工的组织方式-异节奏(2) 异节奏、异步距流水主要参数的确定①流水步距的确定异节奏、异步距流水的流水步距按下式计算:式中 —第i个施工过程与第i+1个施工过程间的流水步距;—第i个施工过程的流水节拍;—第i+1个施工过程的流水节拍;—施工段数。2.3流水施工的组织方式-异节奏②工期的计算式中 —流水施工工期;—流水步距之和;—施工段数;—最后一个施工过程的流水节拍;— 一个楼层内的技术、组织间歇时间之和;— 一个楼层内的平行搭接时间之和。2.3流水施工的组织方式-异节奏(3)异节奏、异步距流水施工的组织各施工班组尽可能依次在各施工段上连续施工,允许有些施工段出现空闲,但不允许多个施工班组在同一施工段交叉作业,更不允许发生工艺顺序颠倒的现象。(4)异节奏、异步距流水施工的适用范围异节奏、异步距流水施工方式适用于分部和单位工程的流水施工,它允许不同施工过程采用不同的流水节拍,因此,在进度安排上比等节奏流水灵活,实际应用范围较广泛。2.3流水施工的组织方式一异节奏【实训案例解析2-7】某分部工程由A、B、C、D四个施工过程组成,在平面上将工程任务划分为三个施工段,各施工过程的流水节拍分别为天,天,天,天,A施工过程完成后有2天技术间歇时间,C施工过程与B施工过程之间有1天搭接时间。问题:试组织流水施工,确定工期,绘出横道图。解:计算步骤如下:①确定流水步距由公式(2-7)得。2.3流水施工的组织方式-异节奏②计算工期=(2+9+5)+3×2+2-1=23 天③绘制流水施工进度计划表,如图2-14所示。2.3流水施工的组织方式2.成倍节拍流水成倍节拍流水是指在组织流水施工时,同一施工过程在各施工段上的流水节拍都相等,不同施工过程之间的流水节拍不完全相等,但各施工过程的流水节拍之间存在一个最大公约数的施工组织方式。(1)成倍节拍流水的特征①同一施工过程的流水节拍相等,不同施工过程的流水节拍存在一个最大公约数。②流水步距相等,且等于流水节拍的最大公约数。③专业工作队组数(n1)大于施工过程数(n)。④各专业工作队能够连续施工,施工段无空闲时间。2.3流水施工的组织方式-异节奏(2)成倍节拍流水主要参数的确定①流水步距的确定②专业工作队组数的确定式中 —第个施工过程的专业工作队组数;—第个施工过程的流水节拍;—流水步距;—专业工作队组的总数。2.3流水施工的组织方式-异节奏③施工段数的确定无施工层时,施工段数按划分施工段的原则确定即可。有施工层时,每层最少施工段数按公式(2-20)确定。④工期的计算无施工层时:有施工层时:2.3流水施工的组织方式-异节奏(3)成倍节拍流水施工方式的组织首先根据工程对象和施工特点,划分为若干个施工过程;其次根据各施工过程的内容、要求及其工程量,计算每个施工段所需的劳动量,然后根据施工班组人数及组成,确定劳动量最少的施工过程的流水节拍;最后确定其他劳动量较大的施工过程的流水节拍,用调整施工班组人数或其他技术组织措施的方法,使他们的流水节拍值之间存在一个最大公约数。(4)成倍节拍流水施工方式的适用范围异节奏、异步成倍节拍流水施工方式比较适用于线形工程(如道路、管道等)的施工,也适用于房屋建筑施工,并且在劳动力资源充足的前提下。2.3流水施工的组织方式-异节奏【实训案例解析2-8】某分部工程由A、B、C三个分项工程组成,在平面上将工程任务划分为五个施工段,各施工过程的流水节拍分别为 天, 天, 天,问题:试组织流水施工,确定工期,绘出横道图解:计算步骤如下:①确定流水步距天②确定专业工作队组数队 队 队专业工作队组的总数 队2.3流水施工的组织方式异节奏③计算工期=(5+6-1)×2+0-0=20 天④绘制流水施工进度计划表,如图2-15所示。2.3流水施工的组织方式-异节奏【实训案例解析2-9】某二层钢筋混凝土框架结构主体工程施工,分为支模、绑扎钢筋和浇筑混凝土三个施工过程,其流水节拍分别为 天, 天, 天,混凝土浇筑完成后需要养护1天才能继续施工。在保证各专业工作队连续施工的条件下。问题:试组织流水施工,确定工期,绘出横道图。解:计算步骤如下:①确定流水步距 天②确定专业工作队组数队 队 队专业工作队组的总数 队2.3流水施工的组织方式-异节奏③确定每层的施工段数= =5+0/1+1/1-0 =6 段取 段④计算工期=(6×2+5-1)×1+0-0=16 天⑤绘制流水施工进度计划表,如图2-16所示。2.3流水施工的组织方式-异节奏单选题1、成倍节拍流水施工的特点是( C )。A.同一施工过程在其各个施工段上的流水节拍不等,但其值为倍数关系B. 相邻施工过程的流水步距不相等,但其值为倍数关系C. 各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间D.不同施工过程的流水节拍相等2、某道路工程划分为4个施工过程,5个施工段进行施工,各施工过程的流水节拍分别为6、4、4、2天,如果组织加快的成倍节拍流水施工,则流水施工工期为(C )。A.40天 B.30天 C.24天 D.20天图2-16 流水施工进度横道图2.3流水施工的组织方式-异节奏 展开更多...... 收起↑ 资源预览
