1.6 编制施工准备工作计划 课件(共16张PPT)-《建筑施工组织》同步教学(高教版)

资源下载
  1. 二一教育资源

1.6 编制施工准备工作计划 课件(共16张PPT)-《建筑施工组织》同步教学(高教版)

资源简介

(共16张PPT)
单元1 施工准备
1.6 编制施工准备工作计划
【单元描述】

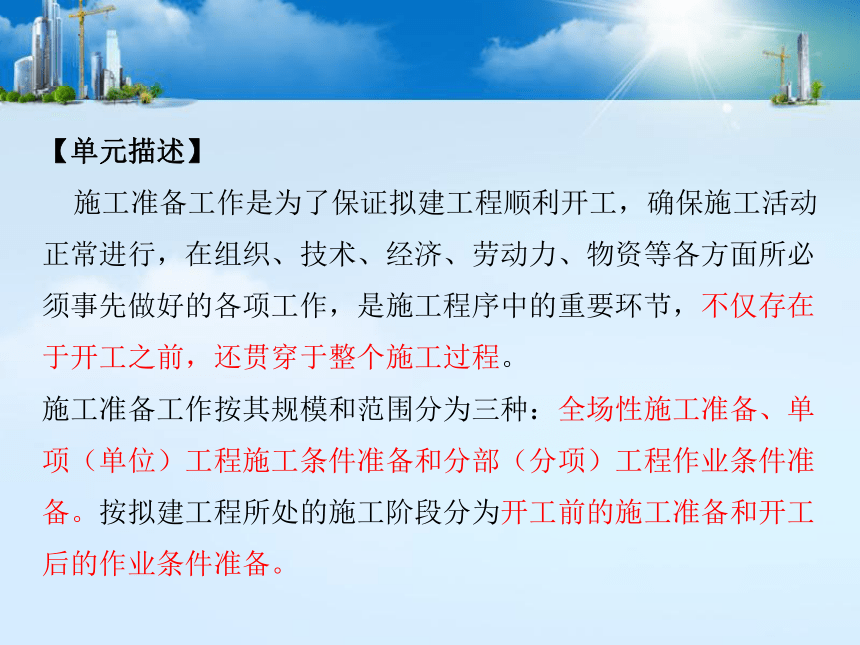

施工准备工作是为了保证拟建工程顺利开工,确保施工活动正常进行,在组织、技术、经济、劳动力、物资等各方面所必须事先做好的各项工作,是施工程序中的重要环节,不仅存在于开工之前,还贯穿于整个施工过程。
施工准备工作按其规模和范围分为三种:全场性施工准备、单项(单位)工程施工条件准备和分部(分项)工程作业条件准备。按拟建工程所处的施工阶段分为开工前的施工准备和开工后的作业条件准备。
施工准备前需编制施工准备工作计划,施工准备工作计划是施工进度计划的支持性计划,编制的质量对保证拟建工程施工的连续性、均衡性、节奏性和安全性至关重要,在确保施工企业完成质量、工期和成本三大目标方面,也具有积极意义。

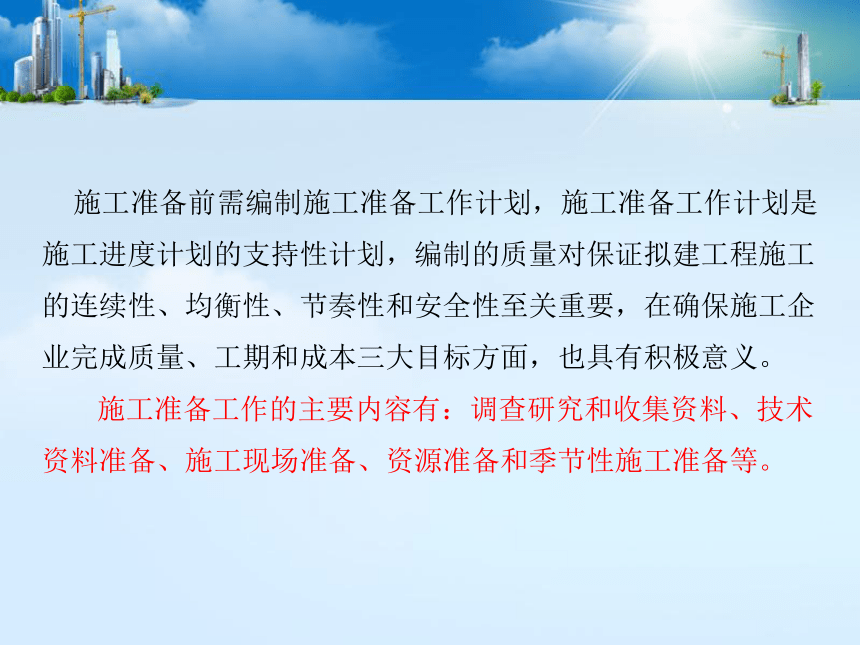

施工准备工作的主要内容有:调查研究和收集资料、技术资料准备、施工现场准备、资源准备和季节性施工准备等。

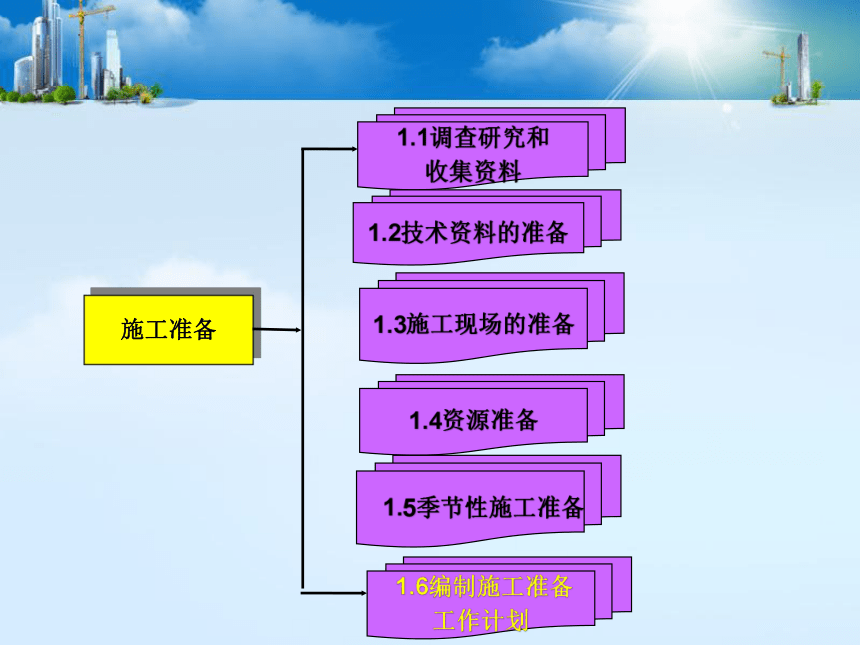

1.1调查研究和
收集资料
施工准备
1.2技术资料的准备
1.3施工现场的准备
1.4资源准备
1.5季节性施工准备
1.6编制施工准备
工作计划
1.6 编制施工准备工作计划

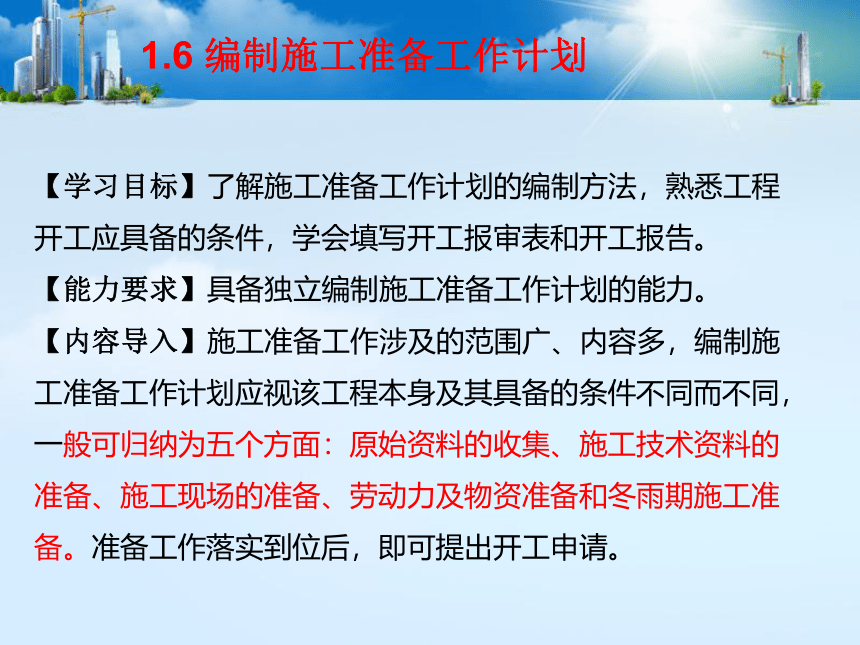

【学习目标】了解施工准备工作计划的编制方法,熟悉工程开工应具备的条件,学会填写开工报审表和开工报告。
【能力要求】具备独立编制施工准备工作计划的能力。
【内容导入】施工准备工作涉及的范围广、内容多,编制施工准备工作计划应视该工程本身及其具备的条件不同而不同,一般可归纳为五个方面:原始资料的收集、施工技术资料的准备、施工现场的准备、劳动力及物资准备和冬雨期施工准备。准备工作落实到位后,即可提出开工申请。

编制施工准备
工作计划
编制施工准备
工作计划
填写开工报告
1.6 编制施工准备工作计划
准备开工
一、编制施工准备工作计划
施工准备工作计划是施工组织设计的重要组成部分,应根据施工方案、施工进度计划和资源需要量等进行编制。其形式如图所示
表1-6 施工准备工作计划表
1.6 编制施工准备工作计划
序号 施工准备项目 简要内容 负责单位 负责人 起止时间 备注
月 日 月 日
施工准备工作计划编制完成后,应进行落实和检查到位情况。因此,开工前应建立严格的施工准备工作责任制和施工准备工作检查制度,不断调整施工准备工作计划,把开工前的准备工作落到实处。
二、准备开工
1.6 编制施工准备工作计划
二、准备开工
工程项目开工条件如下:
1.施工许可证已获政府主管部门批准。
2.征地拆迁工作能满足工程进度的需要。
3.施工组织设计已获总监理工程师批准。
4.施工单位现场管理人员已到位,机具、施工人员已进场,主要工程材料已经落实。
5.进场道路及水、电、通信等已经满足开工要求。
1.6 编制施工准备工作计划
三、填写开工报告
当施工准备工作的各项内容已经完成,满足开工条件,且已经办理了施工许可证,则项目经理部应申请开工报告,报上级批准后才能开工。实行监理的工程,还应将开工报告送监理工程师审批,由监理工程师签发开工通知书。开工报告形式见表
1-8。
1.6 编制施工准备工作计划
三、填写开工报告
表1-8开工报告
1.6 编制施工准备工作计划
工程名称 建设单位 设计单位 施工单位
工程地点 结构类型 建筑面积 层数
工程批准文号 施工准备工作情况 施工许可证办理情况
预算造价 施工图纸会审情况
计划开工日期 年 月 日 主要物资准备情况
计划竣工日期 年 月 日 施工组织设计编审情况
实际开工日期 年 月 日 “三通一平”情况
合同工期 主要预算编审情况
合同编号 施工队伍进场情况
审核意见 建设单位 监理单位 施工单位
负责人(公章) 年 月 日 负责人(公章) 年 月 日 负责人(公章) 年 月 日
【实训案例解析1-3】某中职学校进行扩建,某施工单位中标承接了该扩建工程,工程内容包括一幢5层教学楼(建筑面积13500m2)和一幢三层办公楼(建筑面积7500m2)。建设单位委托某监理公司进行现场监督管理,施工单位先后确定了项目管理组织机构并制定了管理人员的职责。
问题:(1) 施工单位在开工前应做好哪类准备工作?为什么?内容有哪些?
(2)施工单位进行了精心准备,现场管理人员已到位,机具、施工人员已进场,主要工程材料正在落实,施工组织设计已获总监理工程师批准。你认为施工单位能否开工?为什么?
1.6 编制施工准备工作计划
【单元小结】本单元主要介绍了调查研究和收集资料、技术资料准备、施工现场准备、资源准备和季节性施工准备等内容。学生通过学习,了解施工准备工作的内容,培养综合运用理论知识解决工程实际问题的能力。
1.6 编制施工准备工作计划
【实训案例解析1-3】
答:(1)施工单位在开工前应做好全场性施工准备工作。因为全场性施工准备,是以整个建设项目为对象而进行的统一部署的各项施工准备。其内容包括原始资料的调查研究与收集、技术资料准备、劳动组织及物资准备、施工现场准备等。
(2)不能开工。因为施工单位主要工程材料正在落实,不具备《建设工程监理规范》(GB 50319-2013)规定的开工条件。
1.6 编制施工准备工作计划
【技能实训1-5】对照书后附图xx市xx小学行政楼,填写该工程的开工报告。
1.6 编制施工准备工作计划
Thank You !
