饰面工程施工
饰面工程是将天然或人造石饰面板、饰面砖等安装或镶贴在墙、柱表面具有保护和装饰功能的饰面层。其中,大规格的天然石或人造石(边长>400mm)一般采用安装法施工,小规格的饰面板(边长<400mm)一般采用镶贴法施工。
一、 饰面工程概况
一、饰面板施工

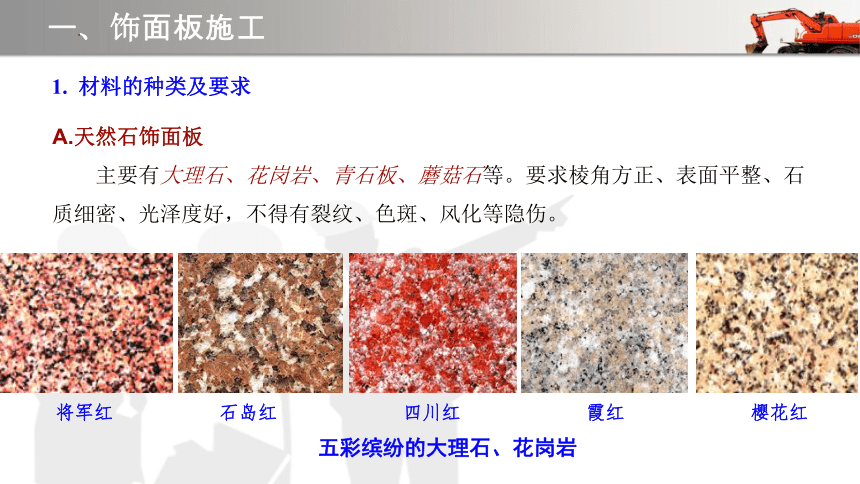

A.天然石饰面板
主要有大理石、花岗岩、青石板、蘑菇石等。要求棱角方正、表面平整、石质细密、光泽度好,不得有裂纹、色斑、风化等隐伤。
1. 材料的种类及要求
将军红 石岛红  四川红  霞红 樱花红
五彩缤纷的大理石、花岗岩

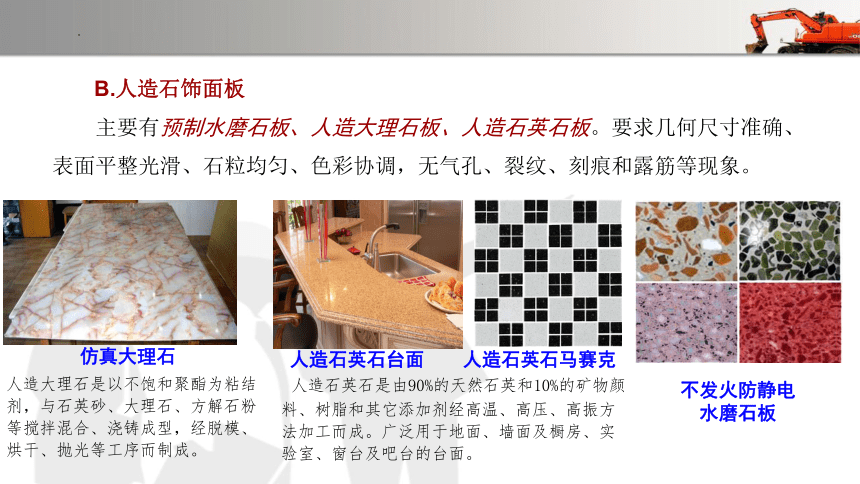

B.人造石饰面板
主要有预制水磨石板、人造大理石板、人造石英石板。要求几何尺寸准确、表面平整光滑、石粒均匀、色彩协调,无气孔、裂纹、刻痕和露筋等现象。
人造石英石是由90%的天然石英和10%的矿物颜料、树脂和其它添加剂经高温、高压、高振方法加工而成。广泛用于地面、墙面及橱房、实验室、窗台及吧台的台面。
人造大理石是以不饱和聚酯为粘结剂,与石英砂、大理石、方解石粉等搅拌混合、浇铸成型,经脱模、烘干、抛光等工序而制成。
仿真大理石
人造石英石台面 人造石英石马赛克
不发火防静电
水磨石板
2. 饰面板安装

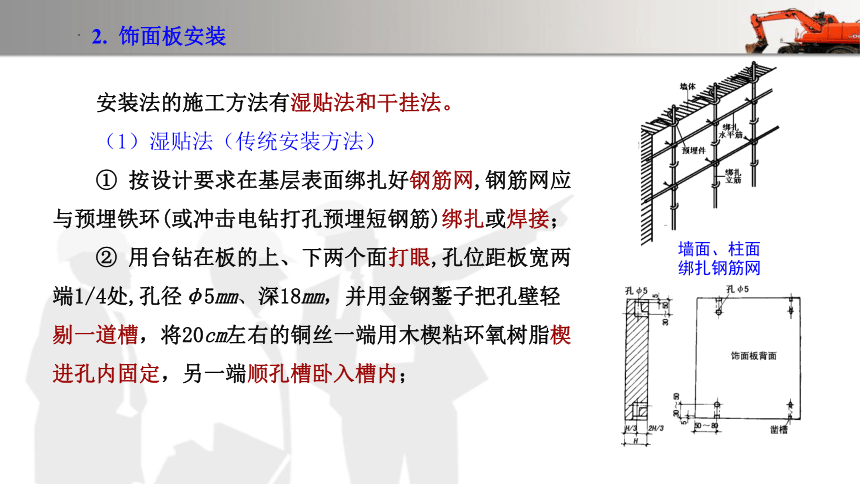

安装法的施工方法有湿贴法和干挂法。
(1)湿贴法(传统安装方法)
① 按设计要求在基层表面绑扎好钢筋网,钢筋网应与预埋铁环(或冲击电钻打孔预埋短钢筋)绑扎或焊接;
② 用台钻在板的上、下两个面打眼,孔位距板宽两端1/4处,孔径φ5mm、深18mm,并用金钢錾子把孔壁轻剔一道槽,将20cm左右的铜丝一端用木楔粘环氧树脂楔进孔内固定,另一端顺孔槽卧入槽内;
墙面、柱面
绑扎钢筋网
③ 安装一般从中间或一端开始,用铜丝把板材与
钢筋骨架绑扎固定,板材与基层间的缝隙(灌浆厚度)
一般为20~50mm,上下口的四角用石膏临时固定,板
与板的接缝为干接,交接处应四角平整,用托线板靠
直靠平,方尺阴阳角找正;
④ 用1:2水泥砂浆调成粥状分层灌浆,第一次灌15cm左右,间隔1~2h,待砂浆初凝后再灌第二层约20~30cm,待初凝后再灌第三层,第三层灌浆应低于板材上口5cm;
⑤ 全部石板安装完后,清除所有石膏和余浆痕迹,按石板颜色调制色浆嵌缝,边嵌边擦干净,然后打腊出光。

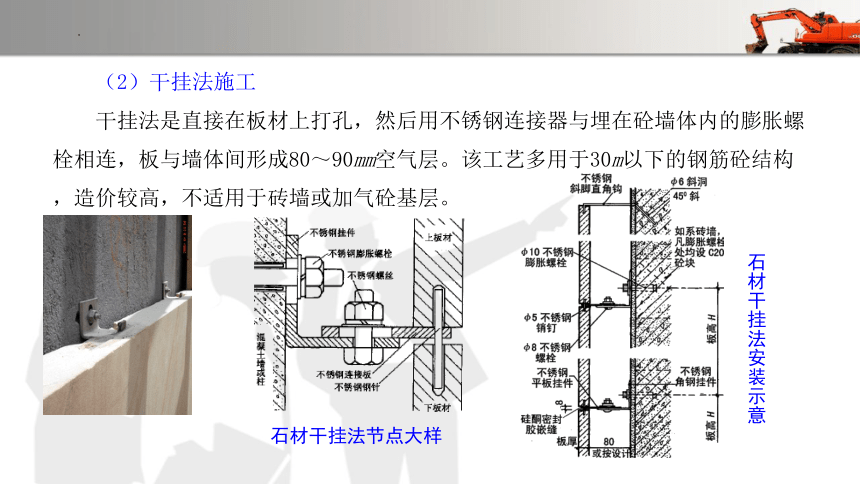

(2)干挂法施工
干挂法是直接在板材上打孔,然后用不锈钢连接器与埋在砼墙体内的膨胀螺栓相连,板与墙体间形成80~90mm空气层。该工艺多用于30m以下的钢筋砼结构,造价较高,不适用于砖墙或加气砼基层。
石材干挂法安装示意
石材干挂法节点大样
二、饰面砖施工

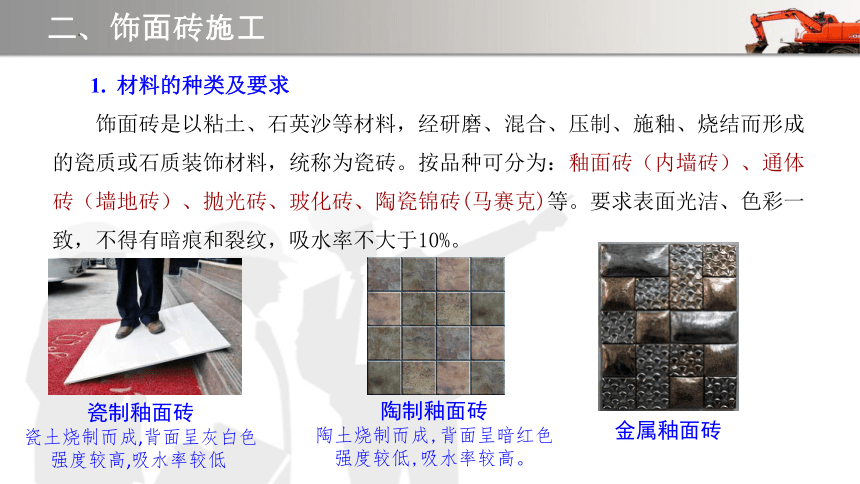

1. 材料的种类及要求
饰面砖是以粘土、石英沙等材料,经研磨、混合、压制、施釉、烧结而形成的瓷质或石质装饰材料,统称为瓷砖。按品种可分为:釉面砖(内墙砖)、通体砖(墙地砖)、抛光砖、玻化砖、陶瓷锦砖(马赛克)等。要求表面光洁、色彩一致,不得有暗痕和裂纹,吸水率不大于10%。
瓷制釉面砖
瓷土烧制而成,背面呈灰白色
强度较高,吸水率较低
陶制釉面砖
陶土烧制而成,背面呈暗红色
强度较低,吸水率较高。
金属釉面砖
通体砖
通体砖的表面不上釉,正面和反面的材质和色泽一致,通体砖比较耐磨,但其花色比不上釉面砖。适用于室外墙面及厅堂、过道和室外走道等地面。
外墙通体砖 防滑地砖 陶瓷锦砖(马赛克)
马赛克
是由数十块小块的砖组成一个相对的大砖。主要有陶瓷马赛克、玻璃马赛克。适用于室内小面积地、墙面和室外墙面。
2.饰面砖施工

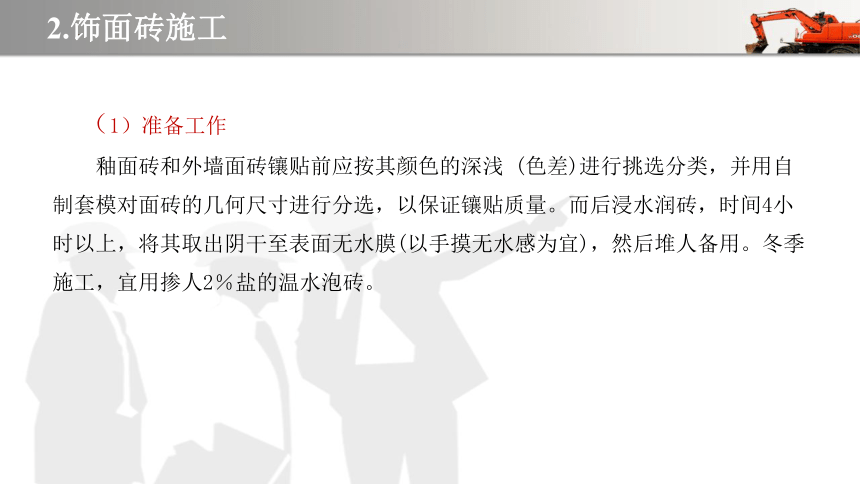

(1)准备工作
釉面砖和外墙面砖镶贴前应按其颜色的深浅 (色差)进行挑选分类,并用自制套模对面砖的几何尺寸进行分选,以保证镶贴质量。而后浸水润砖,时间4小时以上,将其取出阴干至表面无水膜(以手摸无水感为宜),然后堆人备用。冬季施工,宜用掺人2%盐的温水泡砖。
(2)基层处理
饰面砖应镶贴在湿润、干净的基层上,同时应保证基层的平整度、垂直度和阴、阳角方正。为此,在镶贴前应对基体进行表面处理。
对于纸面石膏板基体,可将板缝用嵌缝腻子嵌填密实,并在其上粘贴玻璃丝网格布 (或穿孔纸带)使之形成整体。对于砖墙、混凝土墙或加气混凝土墙可分别采用清扫湿润、刷聚合物水泥浆、喷甩水泥细砂浆或刷界面处理剂、铺钉金属网等方法对基体表面进行处理,然后贴灰饼,设置标筋,抹找平层灰,用木抹子搓平,隔天浇水养护。找平层灰浆对于砖墙、混凝土墙采用1:3水泥砂浆,对于加气混凝土墙应采用1:1:6的混合砂浆。
双面挂直
基层处理
(3)饰面砖施工
饰面砖的一般工艺流程为:基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→弹线分格→排砖→浸转→镶贴饰面砖→面砖勾缝及擦缝。
A.内墙釉面砖镶贴
镶贴前,应在水泥砂浆基层上弹线分格,弹出水平、垂直控制线。在同一墙面上的横、竖排列中,不宜有一行以上的非整砖,非整砖行应安排在次要部位或阴角处。在镶贴釉面砖的基层上用废面砖按镶贴厚度上下左右做灰饼,并上下用托线板校正垂直,横向用线绳拉平,按 1 500 mm间距补做灰饼。阳角处做灰饼的面砖正面和侧边均应吊垂直,即所谓双面挂直。
镶贴用砂浆宜采用 1:2水泥砂浆,砂浆厚度6~10 mm。为改善砂浆的和易性,可掺不大于水泥重量15%的石灰膏。釉面砖的镶贴也可采用专用胶粘剂或聚合物水泥浆,后者的配比(重量比)为水泥:107胶:水=10:0.5:2.6。采用聚合物水泥浆不但可提高其粘结强度而且可使水泥浆缓凝,利于镶贴时的压平和调整操作。
釉面砖镶贴前先应湿润基层,然后以弹好的地面水平线为基准,从阳角开始逐一镶贴。镶贴时用铲刀在砖背面刮满粘贴砂浆,四边抹出坡口,再准确置于墙面,用铲刀木柄轻击面砖表面,使其落实贴牢,随即将挤出的砂浆刮净。镶贴过程中,随时用靠尺以灰饼为准检查平整度和垂直度。如发现高出标准砖面,应立即压挤面砖;如低于标准砖面,应揭下重贴,严禁从砖侧边挤塞砂浆。接缝宽度应控制在1
~1.5 mm范围内,并保持宽窄一致。镶贴完毕后,应用棉纱净水及时擦净表面余浆,并用薄皮刮缝,然后用同色水泥浆嵌缝。
镶贴釉面砖的基层表面遇到突出的管线、灯具、卫生设备的支承等,应用整砖套割吻合,不得用非整砖拼凑镶贴。同时在墙裙、浴盆、水池的上口和阴、阳角处应使用配件砖,以便过渡圆滑、美观,同时不易碰损。
从阳角开始 后贴阴角 瓷砖套割
B.外墙面砖镶贴
外墙底、中层灰抹完后,养护 1~2 d即可镶贴施工。镶贴前应在基层上弹基准线,方法是在外墙阳角处用线锤吊垂线并经经纬仪校核,用花蓝螺丝将钢丝绷紧作为基准线。以基准线为准,按预排大样先弹出顶面水平线,然后每隔约1 000 mm弹一垂线。在层高范围内按预排实际尺寸和面砖块数弹出水平分缝、分层皮数线。一般要求外墙面砖的水平缝与窗台面在同一水平线上,阳角到窗口都是整砖。外墙面砖一般都为离缝镶贴,可通过调整分格缝的尺寸(一个墙面分格缝尺寸应统一)来保证不出现非整砖。在镶贴面砖前应做标志块灰饼并洒水润湿墙面。

镶贴外墙面砖的顺序是整体自上而下分层分段进行,每段仍应自上而下镶贴,先贴墙柱、腰线等墙面突出物,然后再贴大片外墙面。
镶贴时先在面砖的上沿垫平分缝条,用 1:2的水泥砂浆抹在面砖背面,厚度约6~10mm,自墙面阳角起顺着所弹水平线将面砖连续地镶贴在墙面找平层上。镶贴时应“平上不平下”,保证上口一线齐。竖缝的宽度和垂直度除依弹出的垂线校正外,应经常用靠尺检查或目测控制,并随时吊垂直线检查。一行贴完后,将砖面挤出的灰浆刮净并将第二根分缝条靠在第一行的下口作为第二行面砖的镶贴基准,然后依次镶贴。分缝条同时还起着防止上行面砖下滑的作用。分缝条可
于当日或次日起出,起出后可刮净重复使用。一面墙贴完并检查合格后,即可用1:1的水泥细砂浆勾缝,随即用砂头擦净砖面,必要时可用稀盐酸擦洗,然后用水冲洗干净。
水泥浆勾缝 揩缝后效果
小铲把轻轻敲击
C、 陶瓷锦砖镶贴
陶瓷锦砖镶贴前的准备工作,如基层处理、弹线分格与镶贴外墙面砖和内墙釉面砖基本相同。只是由于锦砖的粘贴砂浆层较薄,故对找平层抹灰的平整度要求更高一些。弹线一般根据锦砖联的尺寸和接缝宽度 (与线路宽度同)进行,水平线每联弹一道,垂直线可每2—3联弹一道。
不是整联的应排在次要部位,同时要避免非整块锦砖的出现。当墙面有水平、垂直分格缝时,还应弹出有分格缝宽度的水平、垂直线。一般情况下,分格缝是用与大面颜色不同的锦砖非整联载条,平贴嵌人大墙面形成线条,以增加建筑物墙面的立体感。
缝中灌砂做法
陶瓷锦砖
镶贴示意图
镶贴施工应由二人协同进行,一人先浇水润湿找平层,刷一道掺有 7%~10%107胶的聚合物水泥浆,随即抹结合层的砂浆,厚度2~3mm,用刮尺赶平,再用木抹子搓平。抹灰面积不宜过大,应边抹灰边贴锦砖。因结合层砂浆已局部将已弹好的控制线遮盖,为保持锦砖就位的准确,可根据找平层上已弹出的线用靠尺和抹子在结合层上补划线。另一人将锦砖纸面朝下铺在乎板上,用湿布擦净表面灰尘,满刮1~2mm厚的聚合物水泥浆,边刮边向下挤压,水泥浆的水灰比控制在0.3~0.35之间。因锦砖吸水率很低,水灰比过大会使水泥浆干缩加大,而且会使粘结层产生空鼓;采用较小的水灰比虽抹刮费力一些,但粘结效果易于保证。满刮水泥浆后,两手提起联的上边递给第一人,随即按控制线贴于墙面上,
第一皮的下口要紧靠水平木托板之上。然后用拍板拍乎、压实,最后用拍板靠放在锦砖上用小木锤子满敲一遍,使其平整地紧贴于墙面之上。以下各联按此方法依次镶贴。整个墙面的镶贴顺序为每段自下而上,而各段之间是从上至下。
镶贴后 0.5~1 h即可在锦砖纸面上用软毛刷刷水浸润,待纸面颜色变深(一般需20~30min)便可揭纸,揭纸的方向应与铺贴面平行并靠近锦砖表面,这样可避免锦砖小块被揭起。揭纸后及时清除锦砖表面的粘结糨糊,发现掉粒及时补贴,有歪斜的可用拨刀拨正复位,并及时用拍板、木锤敲打平实,调整应在水泥
初凝前完成。为保证锦砖缝隙完全被水泥浆填满,揭纸后可在表面用橡皮刮板刮些与原粘贴砂浆同颜色同稠度的砂浆,并撒上少许细砂反复推擦,直至缝隙密实,表面洁净。擦缝后应及时清洗表面,隔日可喷水养护。
陶瓷锦砖装饰效果
陶瓷锦砖镶贴
