抹灰工程施工
抹灰工程按使用的材料及其装饰效果,可分为一般抹灰和装饰抹灰。
1.一般抹灰
一般抹灰为采用石灰砂浆、水泥混合砂浆、水泥砂浆、聚合物水泥砂浆、麻刀灰、纸筋石灰和石膏灰等抹灰材料进行的抹灰工程施工。按建筑物标准和质量要求,一般抹灰分为以下两级。
1)高级抹灰。高级抹灰由一层底层、数层中层和一层面层组成。抹灰要求阴阳角找方,设置标筋,分层赶平、修整。表面压光,要求表面光滑、洁净,颜色均匀,线角平直,清晰美观,无抹纹。高级抹灰用于大型公共建筑物、纪念性建筑物和有特殊要求的高级建筑物等。
一、 抹灰工程的分类
2)普通抹灰。普通抹灰由一层底层、一层中层和一层面层(或一层底层、一层面层)组成。抹灰要求阳角找方,设置标筋,分层赶平、修整。表面压光,要求表面洁净,线角顺直、清晰,接槎平整。普通抹灰用于一般居住、公用和工业建筑以及建筑物中的附属用房,如汽车库、仓库、锅炉房、地下室、储藏室等。
2.装饰抹灰
装饰抹灰是指通过操作工艺及选用材料等方面的改进,使抹灰更富于装饰效果,主要有水刷石、斩假石、干粘石和假面砖等。
二、抹灰工程组成
为了使抹灰层与基层粘结牢固,防止起鼓开裂,并使抹灰层的表面平整,保证工程质量,抹灰层应分层涂抹。一般抹灰层的组成如下图所示。
抹灰层的平均总厚度要根据具体部位及基层材料而定。钢筋混凝土顶棚抹灰厚度不大于15mm;内墙普通抹灰厚度不大于20mm,高级抹灰厚度不大于25mm;外墙抹灰厚度不大于20mm;勒脚及突出墙面部分不大于25mm。
三、一般抹灰施工
(一)基层处理
抹灰前应对基层进行必要的处理。
(1)对凹凸不平的基层表面应剔平,或用 1∶3 水泥砂浆补平。对楼板洞、穿墙管道及墙面脚手架洞、门窗框与立墙交接缝处均应用 1∶3 水泥砂浆分层嵌缝密实。
(2)对表面上的灰尘、污垢和油渍等事先均应清除干净,并提前 1~2d 洒水湿润(渗入8~10mm)。
(3)墙面太光的要凿毛,或用掺加 10%108 胶的 1∶1 水泥砂浆薄抹一层。

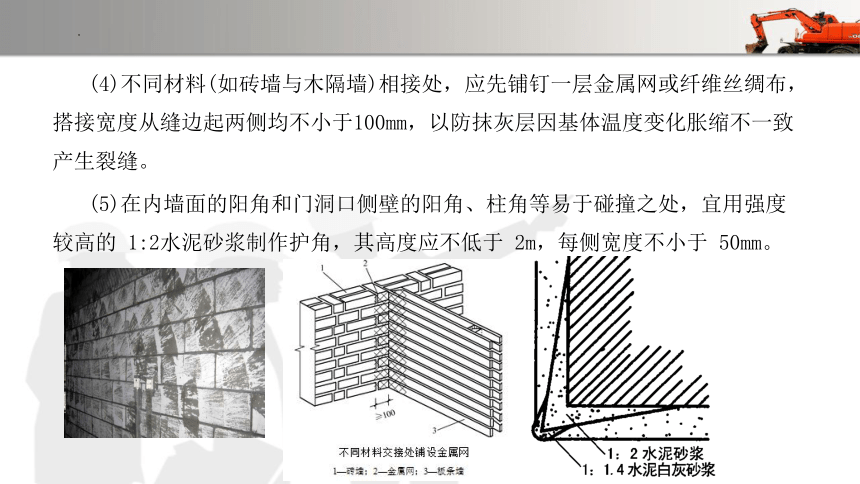

(4)不同材料(如砖墙与木隔墙)相接处,应先铺钉一层金属网或纤维丝绸布,搭接宽度从缝边起两侧均不小于100mm,以防抹灰层因基体温度变化胀缩不一致产生裂缝。
(5)在内墙面的阳角和门洞口侧壁的阳角、柱角等易于碰撞之处,宜用强度较高的 1:2水泥砂浆制作护角,其高度应不低于 2m,每侧宽度不小于 50mm。
(二)一般抹灰施工顺序
为了保护好成品,在施工之前应安排好抹灰的施工顺序。

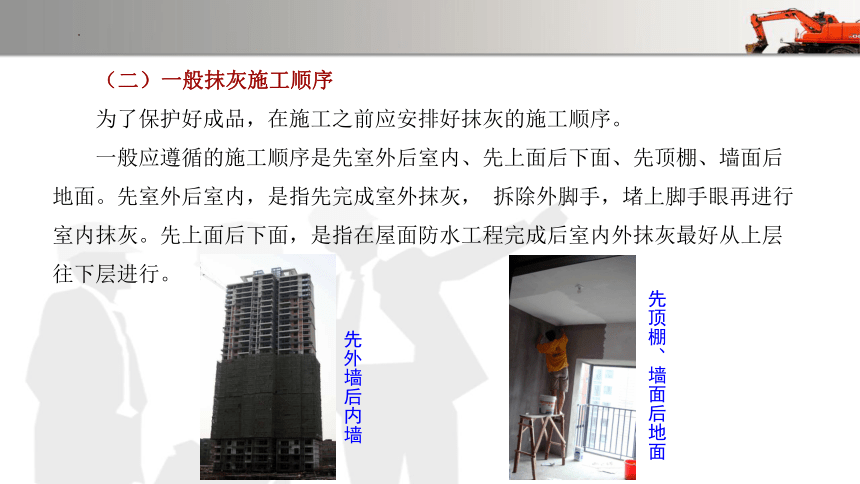

一般应遵循的施工顺序是先室外后室内、先上面后下面、先顶棚、墙面后地面。先室外后室内,是指先完成室外抹灰, 拆除外脚手,堵上脚手眼再进行室内抹灰。先上面后下面,是指在屋面防水工程完成后室内外抹灰最好从上层往下层进行。
先顶棚、墙面后地面
先外墙后内墙
高层建筑施工,当采用立体交叉流水作业时,也可以采取从下往上施工的方法,但必须采取相应的成品保护措施。先顶棚后墙地面,是指室内抹灰一般可采取先完成顶棚和墙面抹灰,再开始地面抹灰。外墙由屋檐开始自上而下,先抹阳角线、台口线,后抹窗和墙面,再抹勒脚、散水坡和明沟等。一般应在屋面防水工程完工后进行室内抹灰,以防止漏水造成抹灰层损坏及污染,一般应按先房间、后走廊、再楼梯和门厅等顺序施工。
(三)一般抹灰施工
一般抹灰的工艺流程:基层清理→浇水湿润→吊垂直、套方、找规矩、抹灰饼→做护角→墙面充筋→抹底灰→抹罩面灰。
1. 墙面抹灰
A、找规矩
为了控制抹灰层的厚度和墙面平直度,在抹灰前还必须先找好规矩,即四角规方,横线找平,竖线吊直,弹出准线和墙裙、踢脚板线,并在墙面用灰饼(宜用1∶3水泥砂浆抹成 5cm 见方形状)和标筋做出标志。
做灰饼前,应先确定灰饼的厚度,一般最薄处不应小于7 mm。先在墙面距地1.5 m左右的高度距两边阴角100—200mm处,按所确定的灰饼厚度用抹灰基层砂浆各做一个50mm*50mm见方的矩形灰饼,然后用托线板或线锤在此灰饼面吊挂垂直,做对应上下的两个灰饼。上方和下方的灰饼应距顶棚和地面150~200 mm左右,其中下方的灰饼应在踢脚板上口以上。随后在墙面上方和下方的左右两个对应灰饼之间,每隔1.2~1.5 m补做灰饼。
找标准厚的灰饼
托线板挂垂直
标筋是以灰饼为准在灰饼间所做的灰埂,作为抹灰平面的基准。具体做法是用与底层抹灰相同的砂浆在上下两个灰饼间先抹一层,再抹第二层,形成宽度为100 mm左右,厚度比灰饼高出10 mm左右的灰埂,然后用木杠紧贴灰饼搓动,直至把标筋搓得与灰饼齐平为止。最后要将标筋两边用刮尺修成斜面,以便与抹灰面接槎顺乎。
B、做护角
为保护墙面转角处不易遭碰撞损坏,在室内抹面的门窗洞口及墙角、柱面的阳角处应做水泥砂浆护角。护角高度一般不低 于2m,每侧宽度不小于50 mm。具体做法是先将阳角用方尺规方, 靠门框一边以门框离墙的空隙为准,另一边以墙面灰饼厚度为依据。
C、底层抹灰
待标筋稍干后即可以其为平整度的基准进行底层抹灰,其厚度为 5~9mm。抹了底层后,应间隔一定时间,让其干燥,再抹中层或面层灰。如用水泥砂浆或混合砂浆,应待前一抹灰层凝结后再抹后一层。如用石灰砂浆,则应待前一层达到七八成干后,方可抹后一层。
D、中层抹灰
中层厚度为 5~12mm。在中层砂浆凝固前,可在层面上交叉划痕,以增强与面层的黏结。待中层干至五六成时,即可抹面层。
E、面层抹灰
面层又称罩面,厚度为 2~5mm,应细心操作,保证表面平整、光滑、无裂痕。
装档刮杠示意 底层抹灰 木杠刮平
2.顶棚抹灰
应先在墙顶四周弹出水平线,以控制抹灰层厚度,然后沿顶棚四周抹灰并找平。顶棚面要求表面平顺,无抹灰接搓,与墙面交角应成一直线。如有线脚,宜先用准线拉出线脚, 再抹顶棚大面,罩面应两遍压光。
(一)水刷石
水刷石主要用于室外的装饰抹灰,具有外观稳重、立体感强、无新旧之分、能使墙面达到天然美观的艺术效果的优点。
(二)干粘石
干粘石是将干石粒直接粘在砂浆层上的一种装饰抹灰做法。其装饰效果与水刷石相似,但湿作业量少,既可节约原材料,又能明显提高工效。
(三)斩假石
斩假石又称剁斧石,是仿制天然石料的一种建筑饰面,但由于其造价高、工效低,一般用于小面积的外装饰工程。
四、装饰抹灰施工
