6. 1 工程概况
6. 1 工程概况

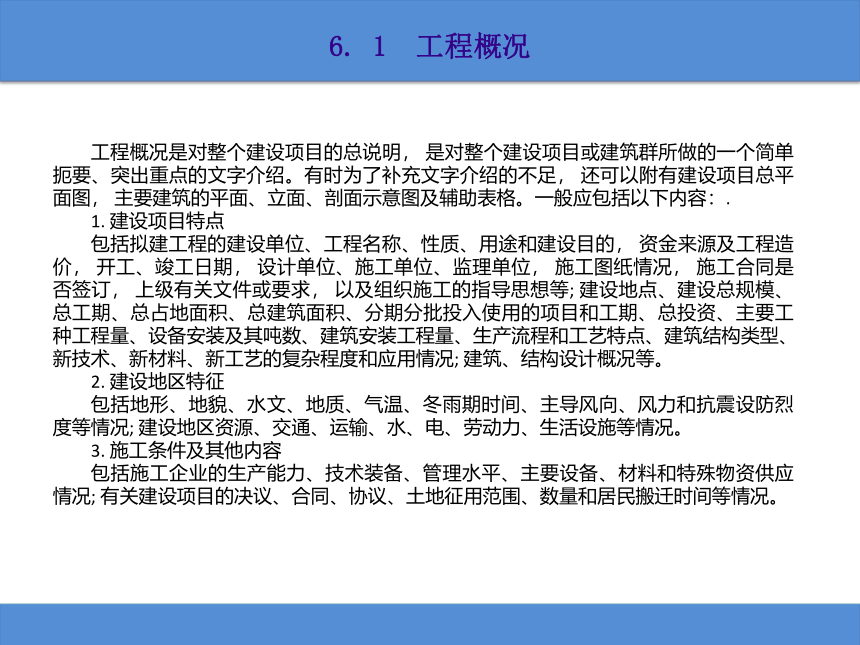

  工程概况是对整个建设项目的总说明, 是对整个建设项目或建筑群所做的一个简单扼要、突出重点的文字介绍。有时为了补充文字介绍的不足, 还可以附有建设项目总平面图, 主要建筑的平面、立面、剖面示意图及辅助表格。一般应包括以下内容:.
  1. 建设项目特点
  包括拟建工程的建设单位、工程名称、性质、用途和建设目的, 资金来源及工程造价, 开工、竣工日期, 设计单位、施工单位、监理单位, 施工图纸情况, 施工合同是否签订, 上级有关文件或要求, 以及组织施工的指导思想等; 建设地点、建设总规模、总工期、总占地面积、总建筑面积、分期分批投入使用的项目和工期、总投资、主要工种工程量、设备安装及其吨数、建筑安装工程量、生产流程和工艺特点、建筑结构类型、新技术、新材料、新工艺的复杂程度和应用情况; 建筑、结构设计概况等。
  2. 建设地区特征
  包括地形、地貌、水文、地质、气温、冬雨期时间、主导风向、风力和抗震设防烈度等情况; 建设地区资源、交通、运输、水、电、劳动力、生活设施等情况。
  3. 施工条件及其他内容
  包括施工企业的生产能力、技术装备、管理水平、主要设备、材料和特殊物资供应情况; 有关建设项目的决议、合同、协议、土地征用范围、数量和居民搬迁时间等情况。
单元6 施工组织设计实施
6. 2 施工部署
6. 2 施工部署

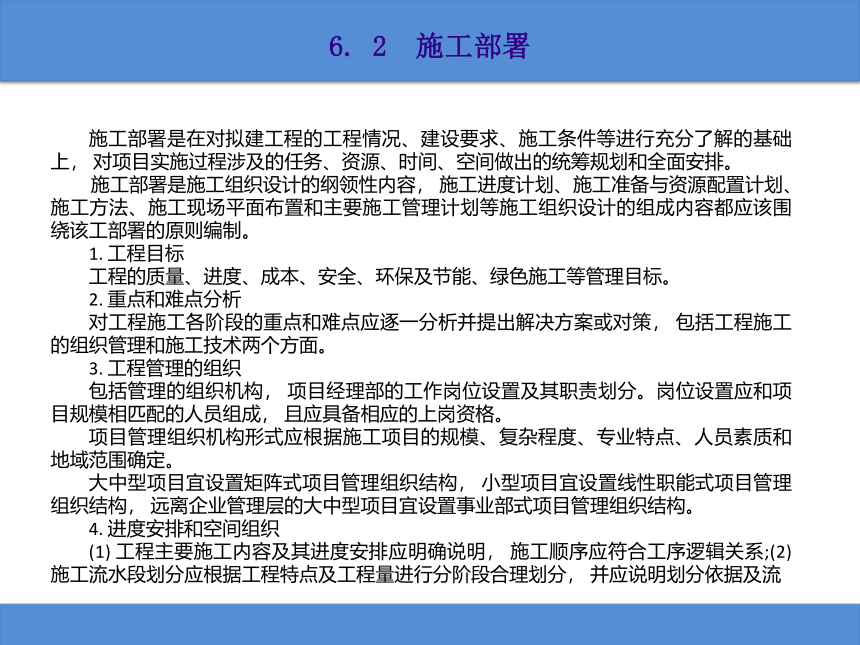

  施工部署是在对拟建工程的工程情况、建设要求、施工条件等进行充分了解的基础上, 对项目实施过程涉及的任务、资源、时间、空间做出的统筹规划和全面安排。
  施工部署是施工组织设计的纲领性内容, 施工进度计划、施工准备与资源配置计划、施工方法、施工现场平面布置和主要施工管理计划等施工组织设计的组成内容都应该围绕该工部署的原则编制。
  1. 工程目标
  工程的质量、进度、成本、安全、环保及节能、绿色施工等管理目标。
  2. 重点和难点分析
  对工程施工各阶段的重点和难点应逐一分析并提出解决方案或对策, 包括工程施工的组织管理和施工技术两个方面。
  3. 工程管理的组织
  包括管理的组织机构, 项目经理部的工作岗位设置及其职责划分。岗位设置应和项目规模相匹配的人员组成, 且应具备相应的上岗资格。
  项目管理组织机构形式应根据施工项目的规模、复杂程度、专业特点、人员素质和地域范围确定。
  大中型项目宜设置矩阵式项目管理组织结构, 小型项目宜设置线性职能式项目管理组织结构, 远离企业管理层的大中型项目宜设置事业部式项目管理组织结构。
  4. 进度安排和空间组织
  (1) 工程主要施工内容及其进度安排应明确说明, 施工顺序应符合工序逻辑关系;(2) 施工流水段划分应根据工程特点及工程量进行分阶段合理划分, 并应说明划分依据及流

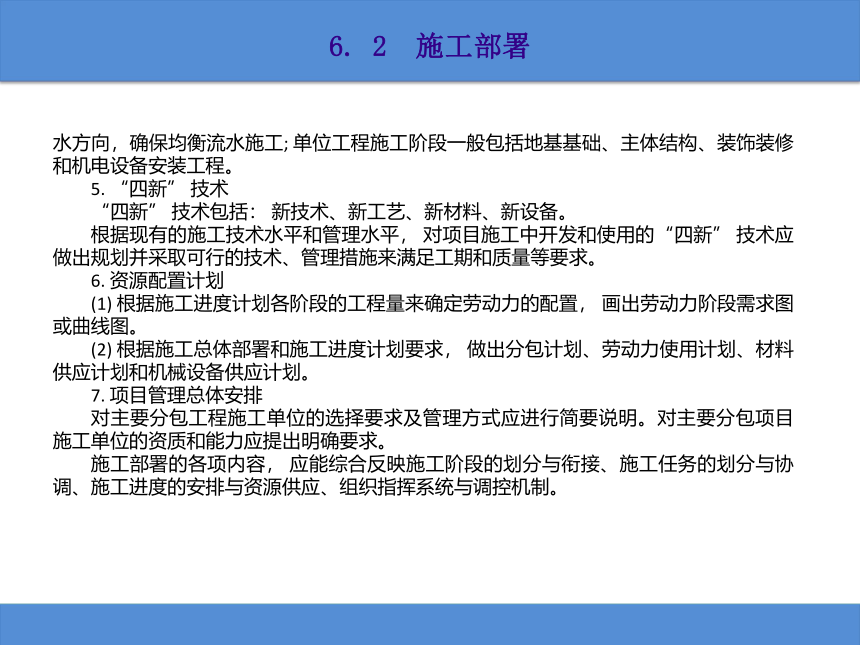

6. 2 施工部署
水方向,确保均衡流水施工; 单位工程施工阶段一般包括地基基础、主体结构、装饰装修和机电设备安装工程。
  5. “四新” 技术
  “四新” 技术包括: 新技术、新工艺、新材料、新设备。
  根据现有的施工技术水平和管理水平, 对项目施工中开发和使用的“四新” 技术应做出规划并采取可行的技术、管理措施来满足工期和质量等要求。
  6. 资源配置计划
  (1) 根据施工进度计划各阶段的工程量来确定劳动力的配置, 画出劳动力阶段需求图或曲线图。
  (2) 根据施工总体部署和施工进度计划要求, 做出分包计划、劳动力使用计划、材料供应计划和机械设备供应计划。
  7. 项目管理总体安排
  对主要分包工程施工单位的选择要求及管理方式应进行简要说明。对主要分包项目施工单位的资质和能力应提出明确要求。
  施工部署的各项内容, 应能综合反映施工阶段的划分与衔接、施工任务的划分与协调、施工进度的安排与资源供应、组织指挥系统与调控机制。
单元6 施工组织设计实施
6. 3 施工方案
6. 3 施工方案

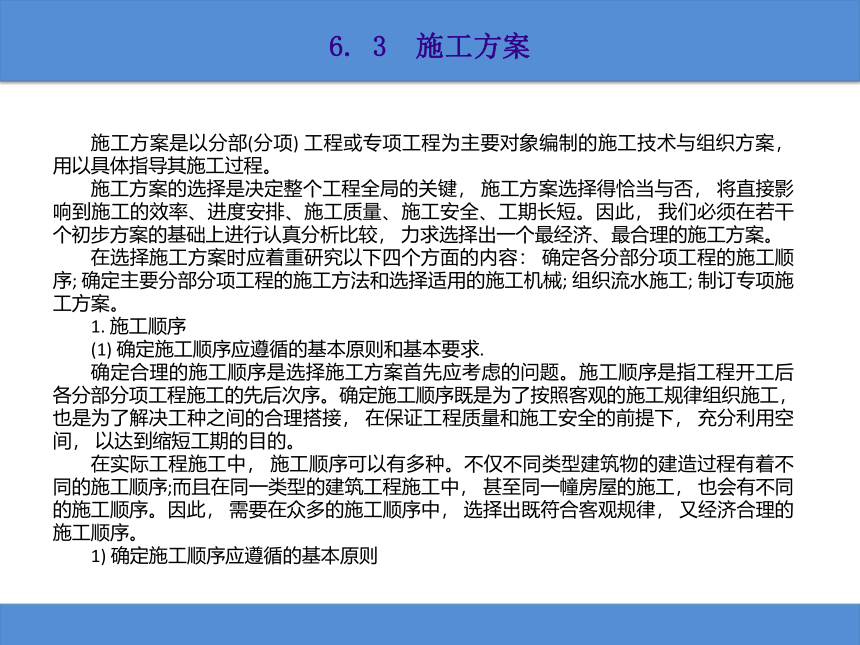

  施工方案是以分部(分项) 工程或专项工程为主要对象编制的施工技术与组织方案, 用以具体指导其施工过程。
  施工方案的选择是决定整个工程全局的关键, 施工方案选择得恰当与否, 将直接影响到施工的效率、进度安排、施工质量、施工安全、工期长短。因此, 我们必须在若干个初步方案的基础上进行认真分析比较, 力求选择出一个最经济、最合理的施工方案。
  在选择施工方案时应着重研究以下四个方面的内容: 确定各分部分项工程的施工顺序; 确定主要分部分项工程的施工方法和选择适用的施工机械; 组织流水施工; 制订专项施工方案。
  1. 施工顺序
  (1) 确定施工顺序应遵循的基本原则和基本要求.
  确定合理的施工顺序是选择施工方案首先应考虑的问题。施工顺序是指工程开工后各分部分项工程施工的先后次序。确定施工顺序既是为了按照客观的施工规律组织施工, 也是为了解决工种之间的合理搭接, 在保证工程质量和施工安全的前提下, 充分利用空间, 以达到缩短工期的目的。
  在实际工程施工中, 施工顺序可以有多种。不仅不同类型建筑物的建造过程有着不同的施工顺序;而且在同一类型的建筑工程施工中, 甚至同一幢房屋的施工, 也会有不同的施工顺序。因此, 需要在众多的施工顺序中, 选择出既符合客观规律, 又经济合理的施工顺序。
  1) 确定施工顺序应遵循的基本原则

6. 3 施工方案

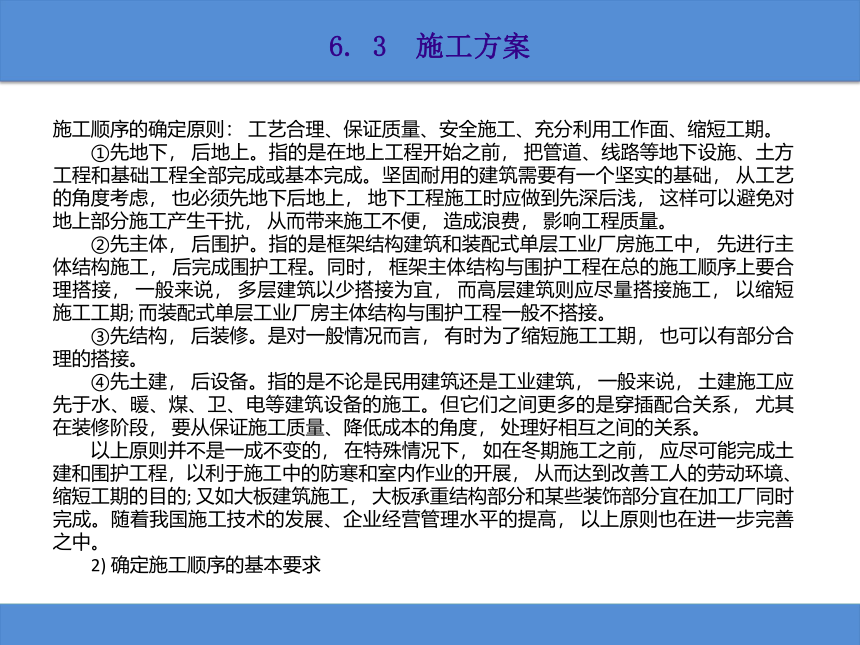

施工顺序的确定原则: 工艺合理、保证质量、安全施工、充分利用工作面、缩短工期。
  ①先地下, 后地上。指的是在地上工程开始之前, 把管道、线路等地下设施、土方工程和基础工程全部完成或基本完成。坚固耐用的建筑需要有一个坚实的基础, 从工艺的角度考虑, 也必须先地下后地上, 地下工程施工时应做到先深后浅, 这样可以避免对地上部分施工产生干扰, 从而带来施工不便, 造成浪费, 影响工程质量。
  ②先主体, 后围护。指的是框架结构建筑和装配式单层工业厂房施工中, 先进行主体结构施工, 后完成围护工程。同时, 框架主体结构与围护工程在总的施工顺序上要合理搭接, 一般来说, 多层建筑以少搭接为宜, 而高层建筑则应尽量搭接施工, 以缩短施工工期; 而装配式单层工业厂房主体结构与围护工程一般不搭接。
  ③先结构, 后装修。是对一般情况而言, 有时为了缩短施工工期, 也可以有部分合理的搭接。
  ④先土建, 后设备。指的是不论是民用建筑还是工业建筑, 一般来说, 土建施工应先于水、暖、煤、卫、电等建筑设备的施工。但它们之间更多的是穿插配合关系, 尤其在装修阶段, 要从保证施工质量、降低成本的角度, 处理好相互之间的关系。
  以上原则并不是一成不变的, 在特殊情况下, 如在冬期施工之前, 应尽可能完成土建和围护工程,以利于施工中的防寒和室内作业的开展, 从而达到改善工人的劳动环境、缩短工期的目的; 又如大板建筑施工, 大板承重结构部分和某些装饰部分宜在加工厂同时完成。随着我国施工技术的发展、企业经营管理水平的提高, 以上原则也在进一步完善之中。
  2) 确定施工顺序的基本要求

6. 3 施工方案

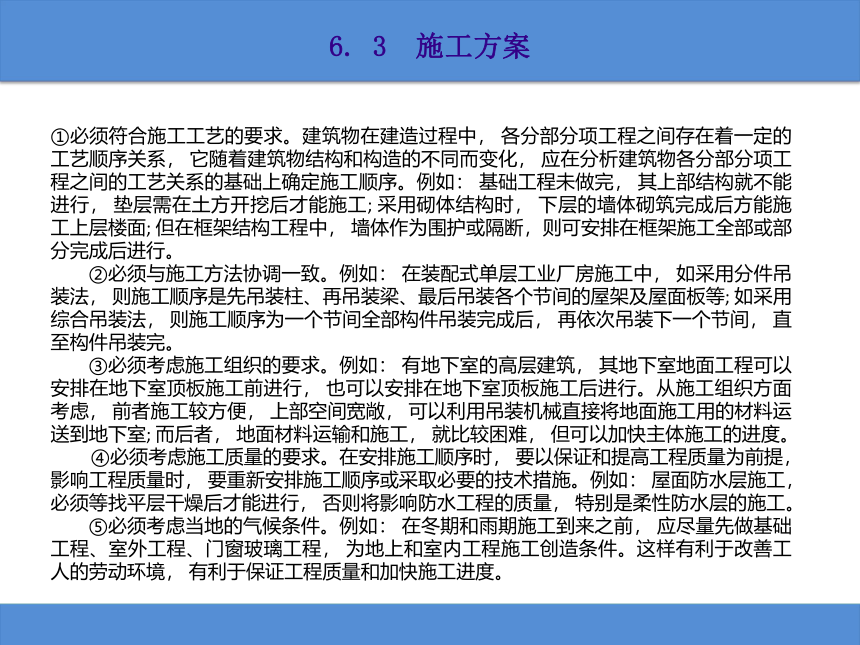

①必须符合施工工艺的要求。建筑物在建造过程中, 各分部分项工程之间存在着一定的工艺顺序关系, 它随着建筑物结构和构造的不同而变化, 应在分析建筑物各分部分项工程之间的工艺关系的基础上确定施工顺序。例如: 基础工程未做完, 其上部结构就不能进行, 垫层需在土方开挖后才能施工; 采用砌体结构时, 下层的墙体砌筑完成后方能施工上层楼面; 但在框架结构工程中, 墙体作为围护或隔断,则可安排在框架施工全部或部分完成后进行。
  ②必须与施工方法协调一致。例如: 在装配式单层工业厂房施工中, 如采用分件吊装法, 则施工顺序是先吊装柱、再吊装梁、最后吊装各个节间的屋架及屋面板等; 如采用综合吊装法, 则施工顺序为一个节间全部构件吊装完成后, 再依次吊装下一个节间, 直至构件吊装完。
  ③必须考虑施工组织的要求。例如: 有地下室的高层建筑, 其地下室地面工程可以安排在地下室顶板施工前进行, 也可以安排在地下室顶板施工后进行。从施工组织方面考虑, 前者施工较方便, 上部空间宽敞, 可以利用吊装机械直接将地面施工用的材料运送到地下室; 而后者, 地面材料运输和施工, 就比较困难, 但可以加快主体施工的进度。
  ④必须考虑施工质量的要求。在安排施工顺序时, 要以保证和提高工程质量为前提, 影响工程质量时, 要重新安排施工顺序或采取必要的技术措施。例如: 屋面防水层施工, 必须等找平层干燥后才能进行, 否则将影响防水工程的质量, 特别是柔性防水层的施工。
  ⑤必须考虑当地的气候条件。例如: 在冬期和雨期施工到来之前, 应尽量先做基础工程、室外工程、门窗玻璃工程, 为地上和室内工程施工创造条件。这样有利于改善工人的劳动环境, 有利于保证工程质量和加快施工进度。

6. 3 施工方案

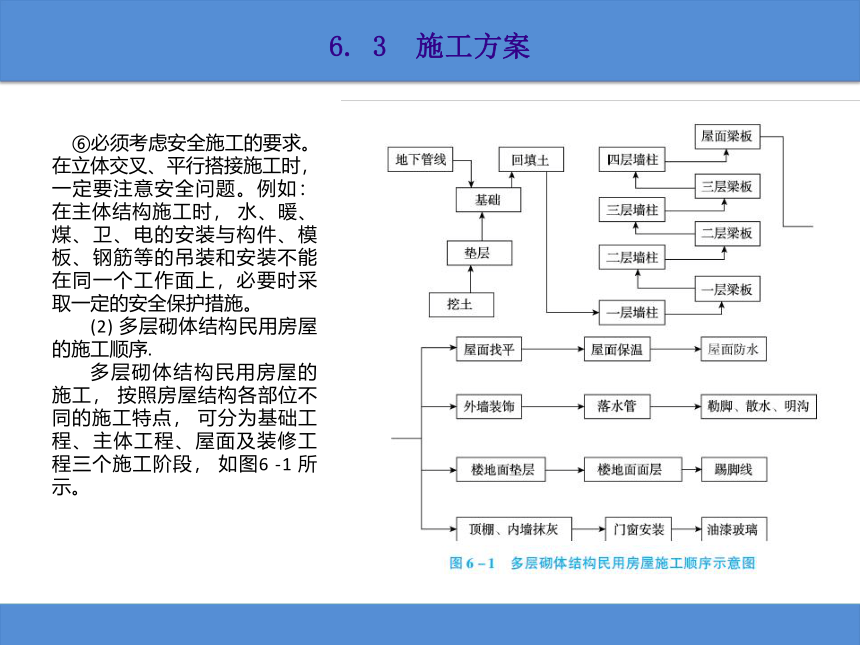

 ⑥必须考虑安全施工的要求。在立体交叉、平行搭接施工时, 一定要注意安全问题。例如: 在主体结构施工时, 水、暖、煤、卫、电的安装与构件、模板、钢筋等的吊装和安装不能在同一个工作面上,必要时采取一定的安全保护措施。
  (2) 多层砌体结构民用房屋的施工顺序.
  多层砌体结构民用房屋的施工, 按照房屋结构各部位不同的施工特点, 可分为基础工程、主体工程、屋面及装修工程三个施工阶段, 如图6 -1 所示。
6. 3 施工方案

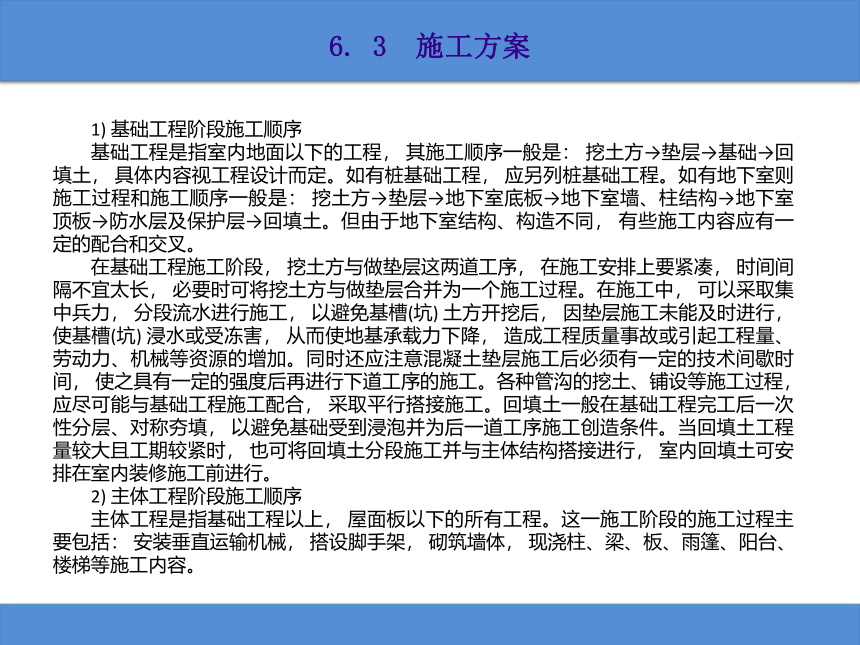

  1) 基础工程阶段施工顺序
  基础工程是指室内地面以下的工程, 其施工顺序一般是: 挖土方→垫层→基础→回填土, 具体内容视工程设计而定。如有桩基础工程, 应另列桩基础工程。如有地下室则施工过程和施工顺序一般是: 挖土方→垫层→地下室底板→地下室墙、柱结构→地下室顶板→防水层及保护层→回填土。但由于地下室结构、构造不同, 有些施工内容应有一定的配合和交叉。
  在基础工程施工阶段, 挖土方与做垫层这两道工序, 在施工安排上要紧凑, 时间间隔不宜太长, 必要时可将挖土方与做垫层合并为一个施工过程。在施工中, 可以采取集中兵力, 分段流水进行施工, 以避免基槽(坑) 土方开挖后, 因垫层施工未能及时进行, 使基槽(坑) 浸水或受冻害, 从而使地基承载力下降, 造成工程质量事故或引起工程量、劳动力、机械等资源的增加。同时还应注意混凝土垫层施工后必须有一定的技术间歇时间, 使之具有一定的强度后再进行下道工序的施工。各种管沟的挖土、铺设等施工过程, 应尽可能与基础工程施工配合, 采取平行搭接施工。回填土一般在基础工程完工后一次性分层、对称夯填, 以避免基础受到浸泡并为后一道工序施工创造条件。当回填土工程量较大且工期较紧时, 也可将回填土分段施工并与主体结构搭接进行, 室内回填土可安排在室内装修施工前进行。
  2) 主体工程阶段施工顺序
  主体工程是指基础工程以上, 屋面板以下的所有工程。这一施工阶段的施工过程主要包括: 安装垂直运输机械, 搭设脚手架, 砌筑墙体, 现浇柱、梁、板、雨篷、阳台、楼梯等施工内容。

6. 3 施工方案
 其中砌墙和现浇楼板是主体工程施工阶段的主导施工过程, 两者在各楼层中交替进行, 应注意使它们在施工中保持均衡、连续、有节奏地进行。并以它们为主组织流水施工, 根据每个施工段的砌墙和现浇楼板工程量、工人人数、吊装机械的效率、施工组织的安排等计算确定流水节拍大小, 而其他施工过程则应配合砌墙和现浇楼板组织流水施工, 搭接进行。如脚手架搭设应配合砌墙和现浇楼板逐段逐层进行; 其他现浇钢筋混凝土构件的支模、绑扎钢筋可安排在现浇楼板的同时或炮筑墙体的最后一步插入,要及时做好模板、钢筋的加工制作工作, 以免影响后续工程的按期投入。

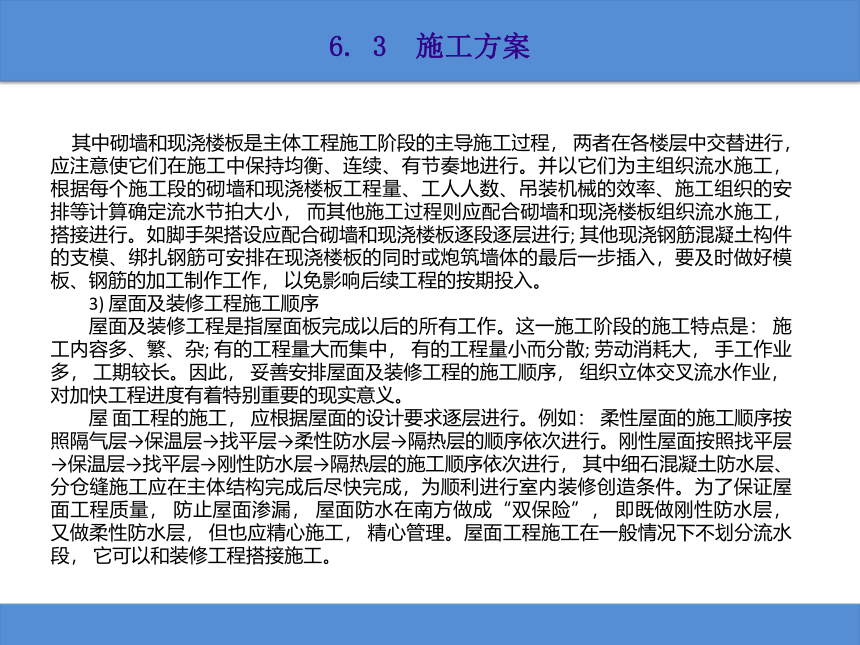

  3) 屋面及装修工程施工顺序
  屋面及装修工程是指屋面板完成以后的所有工作。这一施工阶段的施工特点是: 施工内容多、繁、杂; 有的工程量大而集中, 有的工程量小而分散; 劳动消耗大, 手工作业多, 工期较长。因此, 妥善安排屋面及装修工程的施工顺序, 组织立体交叉流水作业, 对加快工程进度有着特别重要的现实意义。
  屋 面工程的施工, 应根据屋面的设计要求逐层进行。例如: 柔性屋面的施工顺序按照隔气层→保温层→找平层→柔性防水层→隔热层的顺序依次进行。刚性屋面按照找平层→保温层→找平层→刚性防水层→隔热层的施工顺序依次进行, 其中细石混凝土防水层、分仓缝施工应在主体结构完成后尽快完成,为顺利进行室内装修创造条件。为了保证屋面工程质量, 防止屋面渗漏, 屋面防水在南方做成“双保险”, 即既做刚性防水层, 又做柔性防水层, 但也应精心施工, 精心管理。屋面工程施工在一般情况下不划分流水段, 它可以和装修工程搭接施工。

6. 3 施工方案
 装修工程的施工可分为室外装修(檐沟、女儿墙、外墙、勒脚、散水、台阶、明沟、雨水管等) 和室内装修(顶棚、墙面、楼面、地面、踢脚线、楼梯、门窗、五金、油漆及玻璃等) 两个方面的内容。
  其中内、外墙及楼地面的饰面是整个装修工程施工的主导过程, 要着重解决饰面工作的空间顺序。
  根据装修工程的质量、工期、施工安全以及施工条件, 其施工顺序一般有以下几种:①室外装修工程.
  室外装修工程一般采用自上而下的施工顺序, 在屋面工程全部完工后, 室外抹灰从顶层至底层依次逐层向下进行。其施工流向一般为水平向下, 如图6 -2 (a) 所示。采用这种顺序的优点是: 有利于室外装修的成品保护, 同时便于脚手架的及时拆除。
6. 3 施工方案
  ②室内装修工程
  室内装修自上而下的施工顺序是指主体工程及屋面防水层完工后, 室内抹灰从顶层往底层依次逐层向下进行。其施工流向又可分为水平向下和垂直向下两种, 通常采用水平向下的施工流向, 如图6 -2 所示。采用自上而下施工顺序的优点是: 可以使房屋主体结构完成后, 有足够的沉降和收缩期, 沉降变化趋向稳定, 这样能避免产生沉降裂缝, 保证室内装修质量, 同时可以减少或避免各工种操作互相交叉,便于组织施工, 有利于施工安全, 也很方便楼层清理。其缺点是: 不能与主体及屋面工程施工搭接, 故总工期相应较长。
  室内装修自下而上的施工顺序是指主体结构施工到三层及三层以上时(有两层楼板, 以确保底层施工安全), 室内抹灰从底层开始逐层向上进行, 一般与主体结构平行搭接施工。其施工流向又可分为水平向上和垂直向上两种, 通常采用水平向上的施工流向, 如图6 -3 所示。为了防止雨水或施工用水从上层楼板渗漏, 而影响装修质量, 应先做好上层楼板的面层, 再进行本层顶棚、墙面、楼地面的饰面。采用自下而上的施工顺序的优点是: 可以与主体结构平行搭接施工, 从而缩短工期。其缺点是: 同时施工的工序多、人员多、工序间交叉作业多, 要采取必要的安全措施; 材料供应集中, 施工机具负担重, 现场施工组织和管理比较复杂。因此, 只有当工期紧迫时, 室内装修才考虑采取自下而上的施工顺序。
6. 3 施工方案
  室内装修的单元顺序即在同一楼层内顶棚、墙面、楼地面之间的施工顺序, 一般有两种: 楼地面→顶棚→墙面, 顶棚→墙面→楼地面。这两种施工顺序各有利弊。前者便于清理地面基层, 楼地面质量易保证, 而且便于收集墙面和顶棚的落地灰, 从而节约材料, 但要注意楼地面成品保护, 否则后一道工序不能及时进行。后者则在楼地面施工之前, 必须将落地灰清扫干净, 否则会影响面层与结构层间的粘结,引起楼地面起壳, 而且楼地面施工用水的渗漏可能影响下层墙面、顶棚的施工质量。底层地面施工通常在最后进行。
  楼梯间和楼梯踏步, 由于在施工期间易受损坏, 为了保证装修工程质量, 楼梯间和
6. 3 施工方案
踏步装修往往安排在其他室内装修完工之后, 自上而下统一进行。门窗的安装可在抹灰之前或之后进行, 主要视气候和施工条件而定, 但通常是安排在抹灰之后进行。而油漆和安装玻璃的次序是应先油漆门窗扇, 后安装玻璃, 以免油漆时弄脏玻璃, 塑钢及铝合金门窗不受此限制。
  在装修工程施工阶段, 还需考虑室内装修与室外装修的先后顺序, 这与施工条件和天气变化有关。
  通常有先内后外, 先外后内, 内外同时进行这三种施工顺序。当室内有水磨石楼面时, 应先做水磨石楼面, 再做室外装修, 以免施工时渗漏水影响室外装修质量; 当采用单排脚手架砌墙时, 由于留有脚手眼需要填补, 应先做室外装修, 在拆除脚手架后, 同时填补脚手眼, 再做室内装修; 当装饰工人较少时,则不宜采用内外同时施工的施工顺序。一般说来, 采用先外后内的施工顺序较为有利。
  (3) 钢筋混凝土框架结构房屋的施工顺序.
  钢筋混凝土框架结构房屋的施工顺序也可分为基础、主体、屋面及装修工程三个阶段。它在主体工程施工时与砌体结构房屋有所区别, 即框架柱、框架梁、板交替进行, 也可采用框架柱、梁、板同时进行, 墙体工程则与框架柱、梁、板搭接施工, 其他工程的施工顺序与砌体结构房屋相同。
  (4) 装配式单层工业厂房施工顺序.
  装配式单层工业厂房的施工, 按照厂房结构各部位不同的施工特点, 一般分为基础工程、预制工程、吊装工程、其他工程四个施工阶段。如图6 -4 所示。

6. 3 施工方案
在装配式单层工业厂房施工中, 有的由于工程规模较大, 生产工艺复杂, 厂房按生产工艺要求来分区、分段。因此, 在确定装配式单层工业厂房的施工顺序时, 不仅要考虑土建施工及施工组织的要求,而且还要研究生产工艺流程, 即先生产的区段先施工, 以尽早交付生产使用, 尽快发挥基本建设投资的效益。所以工程规模较大、生产工艺要求较复杂的装配式单层工业厂房的施工时, 要分期分批进行, 分期分批交付试生产, 这是确定其施工顺序的总要求。下面根据中小型装配式单层工业厂房各施工阶段来叙述其施工顺序。
  1) 基础工程阶段施工顺序
  装配式单层工业厂房的柱基础大多采用钢筋混凝土杯形基础, 基础工程施工阶段的施工顺序一般是:挖土→垫层→钢筋混凝土杯形基础(也可分为绑扎钢筋、支模、浇混凝土、养护、拆模) →回填土。如有桩基础工程, 则应另列桩基础工程。
6. 3 施工方案
6. 3 施工方案
  在基础工程施工阶段, 挖土与垫层这两道工序, 在施工安排上要紧凑, 时间间隔不宜太长。在施工中, 挖土、垫层及钢筋混凝土杯形基础, 可采取集中力量、分区、分段进行流水施工。但应注意混凝土垫层和钢筋混凝土杯形基础施工后必须有一定的技术间歇时间, 待其有一定的强度后, 再进行下一道工序的施工。回填土必须在基础工程完工后及时地、一次性分层对称夯实, 以保证基础工程质量并及时提供现场预制构件制作场地。
  装配式单层工业厂房往往都有设备基础, 特别是重型工业厂房, 其设备基础埋置深、体积大、所需工期长和施工条件差, 比一般的柱基工程施工困难和复杂得多, 有时还会因为设备基础施工顺序不同,影响到构件的吊装方法、设备安装及投入生产使用时间。因此, 对设备基础的施工必须引起足够的重视。
  设备基础的施工, 视其埋置深浅、体积大小、位置关系和施工条件, 有两种施工顺序方案, 即封闭式和敞开式施工。
  封闭式施工, 是指厂房柱基础先施工, 设备基础在结构吊装后施工。它适用于设备基础埋置浅(不超过厂房柱基础埋置深度)、体积小、土质较好、距柱基础较远和在厂房结构吊装后对厂房结构稳定性并无影响的情况。采用封闭式施工的优点是: 土建施工工作面大, 有利于构件现场预制、吊装和就位, 便于选择合适的起重机械和开行路线; 围护工程能及早完工, 设备基础能在室内施工, 不受气候影响, 可以减少设备基础施工时的防雨、防寒及防暑等的费用; 有时还可以利用厂房内的桥式吊车为设备基础施工服务。缺点是: 出现某些重复性工作, 如部分柱基回填土的重复挖填; 设备基础施工条件差, 场地拥挤, 其基坑不宜采用机械开挖; 当厂房所在地点土质不佳, 设备基础基坑开挖过程
6. 3 施工方案
中, 容易造成土体不稳定, 需增加加固措施费用。
  敞开式施工, 是指厂房柱基础与设备基础同时施工或设备基础先施工。它的适用范围、优缺点与封闭式施工正好相反。这两种施工顺序方案, 各有优缺点, 究竟采用哪一种施工顺序方案, 应根据工程的具体情况, 仔细分析、对比后加以确定。
  2) 预制工程阶段施工顺序.
  装配式单层工业厂房的钢筋混凝土结构构件较多。一般包括: 柱子、基础梁、连系梁、吊车梁、支撑、屋架、天窗架、屋面板、天沟板等构件。
  目前, 装配式单层工业厂房构件的预制方式, 一般采用加工厂预制和现场预制(在拟建车间内部、外部) 相结合的预制方式, 这里着重阐述现场预制的施工顺序。对于重量大、批量小或运输不便的构件采用现场预制的方式, 如柱子、吊车梁、屋架等; 对于中小型构件采用加工厂预制方式。但在具体确定构件预制方式时, 应结合构件的技术特征、当地加工厂的生产能力、工期要求、现场施工条件、运输条件等因素进行技术经济分析后确定。
  非预应力预制构件制作的施工顺序是: 支模→绑扎钢筋→预埋铁件→浇筑混凝土→养护→拆模。
  后张法预应力预制构件制作的施工顺序是: 支模→绑扎钢筋→预埋铁件→孔道留设→浇筑混凝土→养护→拆模→预应力钢筋的张拉、锚固→孔道灌浆→养护。
  预制构件开始制作的日期、位置、流向和顺序, 在很大程度上取决于工作面和后续工程的要求。一般来说, 只要基础回填土、场地平整完成一部分之后, 结构吊装方案一经确定, 构件制作即可开始, 制作流向应与基础工程的施工流向一致, 这样既能使构件
6. 3 施工方案
制作早日开始, 又能及早地交出工作面, 为结构吊装尽早进行创造条件。
  当采用分件吊装法时, 预制构件的制作有两种方案: 若场地狭窄而工期又允许时, 构件制作可分批进行, 首先制作柱子和吊车梁, 待柱子和吊车梁吊装完后再进行屋架制作; 若场地宽敞, 可考虑构件同时制作以缩短工期, 柱子和吊车梁等构件在拟建车间外(或内部一侧) 预制, 屋架在拟建车间内部(或内部另一侧) 进行制作。构件尤其是大型构件的制作位置需考虑方便以后吊装。
  当采用综合吊装法时, 预制构件需一次制作, 这时, 视场地的具体情况确定构件是全部在拟建车间内部制作, 还是一部分在拟建车间外制作。
  3) 吊装工程阶段施工顺序
  结构吊装工程是装配式单层工业厂房施工中的主导施工过程。其内容依次为: 柱子、基础梁、吊车梁、连系梁、屋架、天窗架、屋面板等构件的吊装、校正和固定。
  构件吊装开始日期取决于吊装前准备工作完成的情况, 吊装流向和顺序主要由后续工程对它的要求来确定。
  当柱基杯口弹线和杯底标高抄平、构件的弹线、吊装强度验算、加固设施、吊装机械进场等准备工作完成之后, 就可以开始吊装。
  吊装流向通常应与构件制作的流向一致。但如果车间为多跨且有高低跨时, 吊装流向应从高低跨柱列开始, 以适应吊装工艺的要求。
  吊装的顺序取决于吊装方法。若采用分件吊装法时, 其吊装顺序是: 第一次开行吊装柱子, 随后校正与固定; 第二次开行吊装基础梁、吊车梁、连系梁; 第三次开行吊装屋盖构件。有时也可将第二次开行、第三次开行合并为一次开行。

6. 3 施工方案
若采用综合吊装法时, 其吊装顺序是: 先吊装四根或六根柱子, 迅速校正固定, 再吊装基础梁、吊车梁、连系梁及屋盖构件等, 如此逐个节间吊装, 直至整个厂房吊装完毕。
  装配式单层工业厂房两端山墙往往设有抗风柱, 抗风柱有两种吊装顺序: 在吊装柱子的同时先吊装该跨一端的抗风柱, 另一端抗风柱则待屋盖吊装完后进行; 全部抗风柱均待屋盖吊装完之后进行。
  4) 其他工程阶段施工顺序
  其他工程阶段主要包括围护工程、屋面工程、装修工程、设备安装工程等内容, 这一阶段总的施工顺序是: 围护工程→屋面工程→装修工程→设备安装工程, 但有时也可互相交叉、平行搭接施工。
  围护工程的施工顺序是: 搭设垂直运输设备(一般选用井架) →砌墙(脚手架搭设与之配合进行)
  →现浇门框、雨篷等。
  屋面工程在屋盖构件吊装完毕, 垂直运输设备搭好后, 就可安排施工, 其施工过程和施工顺序与前述多层砌体结构民用房屋基本相同。
  装修工程包括室外装修和室内装修, 两者可平行进行, 并可与其他施工过程交叉进行。室外装修一般采用自上而下的施工顺序; 室内按屋面板底→内墙→地面的顺序进行施工; 门窗安装在粉刷中穿插进行。
  设备安装包括水、暖、煤、卫、电和生产设备安装。水、暖、煤、卫、电安装与前述多层砌体结构民用房屋基本相同。而生产设备的安装, 则由于专业性强、技术要求高等, 一般由专业公司分包安装。

6. 3 施工方案
上面所述多层砌体结构民用房屋、钢筋混凝土框架结构房屋和装配式单层工业厂房的施工顺序, 仅适用于一般情况。建筑施工顺序的确定既是一个复杂的过程, 又是一个发展的过程, 它随着科学技术的发展, 人们观念的更新而在不断地变化。因此, 针对每一个建设项目, 必须根据其施工特点和具体情况,合理确定施工顺序。
  2. 施工方法和施工机械的选择
  正确选择施工方法和施工机械是制定施工方案的关键。单位工程各个分部分项工程均可采用各种不同的施工方法和施工机械进行施工, 而每一种施工方法和施工机械又都有其优缺点。因此, 我们必须从先进、经济、合理的角度出发, 选择适当的施工方法和施工机械, 以达到提高工程质量、降低工程成本、提高劳动生产率和加快工程进度的预期效果。
  (1) 选择施工方法和施工机械的主要依据
  施工方法和施工机械的选择主要应根据工程建筑结构特点、质量要求、工期长短、资源供应条件、现场施工条件、施工单位的技术装备水平和管理水平等因素综合考虑。
  (2) 选择施工方法和施工机械的基本要求
  1) 应考虑主要分部分项工程的要求
  应从工程施工全局出发, 着重考虑影响整个工程施工的主要分部分项工程的施工方法和施工机械选择。而对于一般的、常见的、工人熟悉的、工程量小的以及对施工全局和工期无多大影响的分部分项工程, 只要提出若干注意事项和要求就可以了。
  主要分部分项工程是指工程量大、所需时间长、占工期比例大的工程; 施工技术复杂或采用新技术、新工艺、新结构、新材料的分部分项工程; 对工程质量起关键作用的分部
6. 3 施工方案
分项工程。对施工单位来说,某些结构特殊或缺乏施工经验的工程也属于主要分部分项工程。
  2) 应符合施工组织总设计的要求
  如本工程是整个建设项目中的一个项目, 则其施工方法和施工机械的选择应符合施工组织总设计中的有关要求。
  3) 应满足施工技术的要求
  施工方法和施工机械的选择, 必须满足施工技术的要求。如预应力张拉方法和机械的选择应满足设计、质量、施工技术的要求, 又如吊装机械的类型、型号、数量的选择应满足构件吊装技术和工程进度要求。
  4) 应符合工厂化、机械化施工的要求
  单位工程施工, 原则上应尽可能实现和提髙工厂化和机械化程度, 这是建筑施工发展的需要, 也是提高工程质量、降低工程成本、提高劳动生产率、加快工程进度和实现文明施工的有效措施。这里所说的工厂化, 是指建筑物的各种钢筋混凝土构件、钢结构构件、木构件、钢筋加工等应最大限度地实现工厂化制作, 最大限度地减少现场作业。而机械化程度不仅是指单位工程施工要提高机械化程度, 还要充分发挥机械设备的效率, 减轻繁重的体力劳动。
  5) 应符合先进、合理、可行、经济的要求
  选择施工方法和施工机械, 除要求先进、合理之外, 还要考虑对施工单位是可行的、经济的。必要时, 要进行分析比较, 从施工技术水平和实际情况出发, 选择先进、合理、可行、经济的施工方法和施工机械。

6. 3 施工方案
 6) 应满足工期、质量、成本和安全的要求
  所选择的施工方法和施工机械应尽量满足缩短工期、提高工程质量、降低工程成本、确保施工安全的要求。
  (3) 主要分部分项工程的施工方法和施工机械选择.
  主要分部分项工程的施工方法和施工机械在建筑施工技术中已有详细叙述, 这里仅将需重点拟定的内容和要求归纳如下:.
  1) 土石方与地基处理工程
  ①挖土方法。根据土方量大小, 确定采用人工挖土还是机械挖土。当采用人工挖土时, 应按进度要求确定劳动力人数, 分区分段施工。当采用机械挖土时, 应选择机械挖土的方式, 再确定挖土机的型号、数量, 机械开挖方向与路线, 人工如何配合修整基底、边坡。
  ②地面水、地下水的排除方法。确定排水沟渠、集水井、井点的布置及所需设备的型号、数量。
  ③挖深基坑方法。应根据土质类别及场地周围情况确定边坡的放坡坡度或土壁的支撑形式和打设方法, 确保安全。
  ④石方施工。确定石方的爆破方法, 所需机具材料。
  ⑤地形较复杂的场地平整, 进行土方平衡计算, 绘制平衡调配表。
  ⑥确定运输方式、运输机械型号及数量。
  ⑦土方回填的方法, 填土压实的要求及机具选择。

6. 3 施工方案
 ⑧地基处理的方法(换填地基、夯实地基、挤密桩地基、注浆地基等) 及相应的材料机具设备。
  2) 基础工程
  ①浅基础。其中垫层、钢筋混凝土基础施工的技术要求。
  ②地下防水工程。应根据其防水方法(混凝土结构自防水、水泥沙浆抹面防水、卷材防水、涂料防水), 确定用料要求和相关技术措施等。
  ③桩基。明确施工机械型号、入土方法和入土深度控制、检测、质量要求等。
  ④基础的深浅不同时, 应确定基础施工的先后顺序、标高控制、质量安全措施等。
  ⑤各种变形缝。确定留设方法及注意事项。
  ⑥混凝土基础施工缝。确定留置位置、技术要求。
  3) 混凝土和钢筋混凝土工程
  ①模板的类型和支模方法的确定。根据不同的结构类型、现场施工条件和企业实际施工装备, 确定模板种类、支承方法和施工方法, 并分别列出采用的项目、部位、数量, 明确加工制作的分工, 选用的隔离剂, 对于复杂的还需进行模板设计及绘制模板放样图。模板工程应向工具化方向努力, 推广“快速脱模”, 提高周转利用率。采取分段流水工艺, 减少模板一次投入量。同时, 确定模板供应渠道(租用或内部调拨)。
  ②钢筋的加工、运输和安装方法的确定。明确构件厂或现场加工的范围(如: 成型程度是加工成单根、网片或骨架); 明确除锈、调直、切断、弯曲成型方法; 明确钢筋冷拉、施加预应力方法; 明确焊接方法(如: 电弧焊、对焊、点焊、气压焊等) 或机械连接方法(如: 锥螺纹、直螺纹等); 钢筋运输和安装方法; 明确相应机具设备型号、数量。

6. 3 施工方案
③混凝土搅拌和运输方法的确定。若当地有预拌混凝土供应时, 首先应采用预拌混凝土, 否则, 应根据混凝土工程量大小, 合理选用搅拌方式, 是集中搅拌还是分散搅拌; 选用搅拌机型号、数量; 进行配合比设计; 确定掺合料、外加剂的品种数量; 确定砂石筛选、计量和后台上料方法; 确定混凝土运输方法。
  ④凝土的浇筑。确定浇筑顺序、施工缝位置、分层高度、工作班制、浇捣方法、养护制度及相应机械工具的型号、数量。
  ⑤冬期或高温条件下浇筑混凝土。应制定相应的防冻或降温措施, 落实测温工作, 明确外加剂品种、数量和控制方法。
  ⑥浇筑大体积混凝土。应制定防止温度裂缝的措施, 落实测量孔的设置和测温记录等工作。
  ⑦有防水要求的特殊混凝土工程。应事先做好防渗等试验工作, 明确用料和施工操作等要求, 加强检测控制措施, 保证质量。
  ⑧装配式单层工业厂房的牛腿柱和屋架等大型的在现场预制的钢筋混凝土构件, 应事先确定柱与屋架现场预制平面布置图。
  4) 砌体工程
  ①砌体的组砌方法和质量要求, 皮数杆的控制要求, 施工段和劳动力组合形式等。
  ②砌体与钢筋混凝土构造柱、梁、圈梁、楼板、阳台、楼梯等构件的连接要求。
  ③配筋砌体工程的施工要求。
  ④砌筑砂浆的配合比计算及原材料要求, 拌制和使用时的要求。

6. 3 施工方案
5) 结构安装工程
  ①选择吊装机械的类型和数量。需根据建筑物外形尺寸, 所吊装构件外形尺寸、位置、重量、起重高度, 工程量和工期, 现场条件, 吊装工地拥挤的程度与吊装机械通向建筑工地的可能性, 工地上可能获得吊装机械的类型等条件来确定。
  ②确定吊装方法, 安排吊装顺序、机械位置和行驶路线以及构件拼装办法及场地。
  ③有些跨度较大的建筑物的构件吊装, 应认真制定吊装工艺, 设定构件吊点位置, 确定吊索的长短及夹角大小, 起吊和扶正时的临时稳固措施, 垂直度测量方法等。
  ④构件运输、装卸、堆放办法以及所需的机具设备(如平板拖车、载重汽车、卷扬机及手推车等)
  型号、数量和对运输道路的要求。
  ⑤吊装工程准备工作内容, 起重机行走路线压实加固; 各种吊具临时加固, 电焊机等要求以及吊装有关技术措施。
  6) 屋面工程
  ①屋面各个分项工程(如: 卷材防水屋面一般有找坡找平层、隔气层、保温层、防水层、保护层或使用面层等分项工程, 刚性防水屋面一般有隔离层、刚性防水层等分项工程) 的各层材料特别是防水材料的质量要求、施工操作要求。
  ②屋盖系统的各种节点部位及各种接缝的密封防水施工。
  ③屋面材料的运输方式。
  7) 装饰装修工程

6. 3 施工方案
①明确装修工程进入现场施工的时间、施工顺序和成品保护等具体要求, 结构、装修、安装穿插施工, 缩短工期。
  ②较高级的室内装修应先做样板间, 通过设计、业主、监理等单位联合认定后, 再全面开展工作。
  ③对于民用建筑需提出室内装饰环境污染控制办法。
  ④室外装修工程应明确脚手架设置, 饰面材料应有防止渗水、防止坠落及金属材料防锈蚀的措施。
  ⑤确定分项工程的施工方法和要求, 提出所需的机具设备的型号、数量。
  ⑥确定各种装饰装修材料的品种、规格、外观、尺寸、质量等要求。
  ⑦确定装修材料逐层堆放的数量和平面位置, 提出材料储存要求。
  ⑧保证装饰工程施工防火安全的方法。如: 材料的防火处理、施工现场防火、电气防火、消防设施的保护。
  8) 脚手架工程
  ①明确内外脚手架的用料、搭设、使用、拆除方法及安全措施, 外墙脚手架大多从地面开始搭设,根据土质情况, 应有防止脚手架不均匀下沉的措施。
  高层建筑的外脚手架, 应每隔几层与主体结构作固定拉结, 以保证脚手架整体稳固; 且一般不从地面开始一直向上, 应分段搭设, 一般每段5 ~8 层, 大多采用工字钢或槽钢作外挑或组成钢三脚架外挑的做法。
  ②应明确特殊部位脚手架的搭设方案。如: 施工现场的主要出入口处, 脚手架应留有较大的空间,便于行人或车辆进出, 空间两边和上边均应用双杆处理, 并局部设置剪
6. 3 施工方案
刀撑, 加强与主体结构的拉结固定。
  ③室内施工脚手架宜采用轻型的工具式脚手架, 装拆方便、成本低。高度较高、跨度较大的厂房屋顶的顶棚喷刷工程宜采用移动式脚手架, 省工又不影响其他工程。
  ④脚手架工程还需确定安全网挂设方法、“四口” “五临边” 防护方案。
  9) 现场水平、垂直运输设施
  ①确定垂直运输量, 有标准层的需确定标准层运输量。
  ②选择垂直运输方式及其机械型号、数量、布置、安全装置、服务范围、穿插班次, 明确垂直运输设施使用中的注意事项。
  ③选择水平运输方式及其设备型号、数量。
  ④确定地面和楼面上水平运输的行驶路线。
  10) 特殊项目
  ①采用四新(新结构、新工艺、新材料、新技术) 的项目及高耸、大跨、重型构件, 水下、深基、软弱地基、冬期施工等项目, 均应单独编制施工方案, 内容应包括: 施工方法、工艺流程、平立剖示意图、技术要求、质量安全注意事项、施工进度、劳动组织、材料构件及机械设备需要量。
  ②对于大型土石方、打桩、构件吊装等项目, 一般均需单独提出施工方法和技术组织措施。
  3. 专项施工方案
  施工单位应当在危险性较大的分部分项工程施工前编制专项方案; 对于超过一定规模的危险性较大的分部分项工程, 施工单位应当组织专家对专项方案进行论证。

6. 3 施工方案
 危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。
  (1) 危险性较大的分部分项工程范围
  1) 基坑支护、降水工程
  开挖深度超过3m (含3m) 或虽未超过3m 但地质条件和周边环境复杂的基坑(槽) 支护、降水工程。
  2) 土方开挖工程
  开挖深度超过3m (含3m) 的基坑(槽) 的土方开挖工程。
  3) 模板工程及支撑体系
  ①各类工具式模板工程: 包括大模板、滑模、爬模、飞模等工程。
  ②混凝土模板支撑工程: 搭设高度5m 及以上; 搭设跨度10m 及以上; 施工总荷载10kN/ m2 及以上;集中线荷载15kN/ m 及以上; 高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。
  ③承重支撑体系: 用于钢结构安装等满堂支撑体系。
  4) 起重吊装及安装拆卸工程
  ①采用非常规起重设备、方法, 且单件起吊重量在10KN 及以上的起重吊装工程。
  ②采用起重机械进行安装的工程。
  ③起重机械设备自身的安装、拆卸。
  5) 脚手架工程
  ①搭设高度24m 及以上的落地式钢管脚手架工程。

6. 3 施工方案
②附着式整体和分片提升脚手架工程。
  ③悬挑式脚手架工程。
  ④吊篮脚手架工程。
  ⑤自制卸料平台、移动操作平台工程。
  ⑥新型及异型脚手架工程。
  6) 拆除、爆破工程
  ①建筑物、构筑物拆除工程。
  ②采用爆破拆除的工程。
  7) 其他
  ①建筑幕墙安装工程。
  ②钢结构、网架和索膜结构安装工程。
  ③人工挖扩孔桩工程。
  ④地下暗挖、顶管及水下作业工程。
  ⑤预应力工程。
  ⑥采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
  (2) 超过一定规模的危险性较大的分部分项工程范围.
  1) 深基坑工程
  ①开挖深度超过5m (含5m) 的基坑(槽) 的土方开挖、支护、降水工程。

6. 3 施工方案
②开挖深度虽未超过5m, 但地质条件、周围环境和地下管线复杂, 或影响毗邻建筑(构筑) 物安全的基坑(槽) 的土方开挖、支护、降水工程。
  2) 模板工程及支撑体系
  ①工具式模板工程: 包括滑模、爬模、飞模工程。
  ②混凝土模板支撑工程: 搭设高度8m 及以上; 搭设跨度18m 及以上; 施工总荷载15kN/ m2 及以上;集中线荷载20kN/ m 及以上。
  ③承重支撑体系: 用于钢结构安装等满堂支撑体系, 承受单点集中荷载700Kg 以上。
  3) 起重吊装及安装拆卸工程
  ①采用非常规起重设备、方法, 且单件起吊重量在100kN 及以上的起重吊装工程。
  ②起重量300kN 及以上的起重设备安装工程; 高度200m 及以上内爬起重设备的拆除工程。
  4) 脚手架工程
  ①搭设高度50m 及以上落地式钢管脚手架工程。
  ②提升高度150m 及以上附着式整体和分片提升脚手架工程。
  ③架体高度20m 及以上悬挑式脚手架工程。
  5) 拆除、爆破工程
  ①采用爆破拆除的工程。
  ②码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液) 体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。
  ③可能影响行人、交通、电力设施、通讯设施或其他建、构筑物安全的拆除工程。

6. 3 施工方案
④文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。
  6) 其他
  ①施工高度50m 及以上的建筑幕墙安装工程。
  ②跨度大于36m 及以上的钢结构安装工程; 跨度大于60m 及以上的网架和索膜结构安装工程。
  ③开挖深度超过16m 的人工挖孔桩工程。
  ④地下暗挖工程、顶管工程、水下作业工程。
  ⑤采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
  (3) 专项施工方案内容
  1) 工程概况
  包括危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。
  2) 编制依据
  包括相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
  3) 施工计划
  包括施工进度计划、材料与设备计划。
  4) 施工工艺技术
  包括技术参数、工艺流程、施工方法、检查验收等。
  5) 施工安全保证措施

6. 3 施工方案
包括组织保障、技术措施、应急预案、监测监控等。
  6) 劳动力计划
  包括专职安全生产管理人员、特种作业人员等。
  7) 计算书及相关图纸
  (4) 专家论证
  超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会。实行施工总承包的, 由施工总承包单位组织召开专家论证会。专家组成员应当由5 名及以上符合相关专业要求的专家组成, 本项目参建各方的人员不得以专家身份参加专家论证会。
  专家论证的主要内容: 专项方案内容是否完整、可行; 专项方案计算书和验算依据是否符合有关标准规范; 安全施工的基本条件是否满足现场实际情况。
  4. 专项施工方案实例(扫描二维码)
