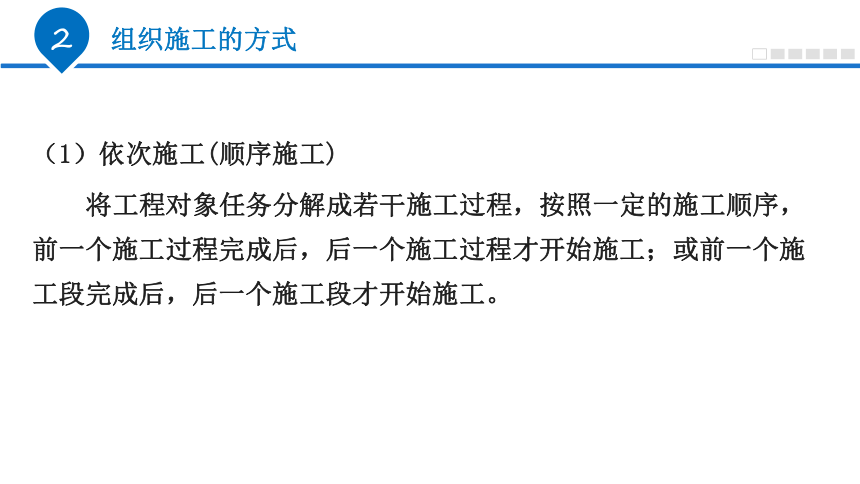

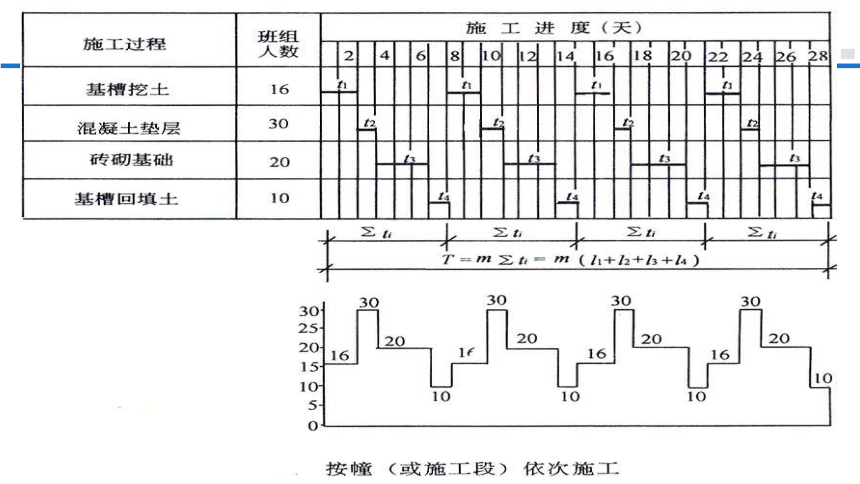

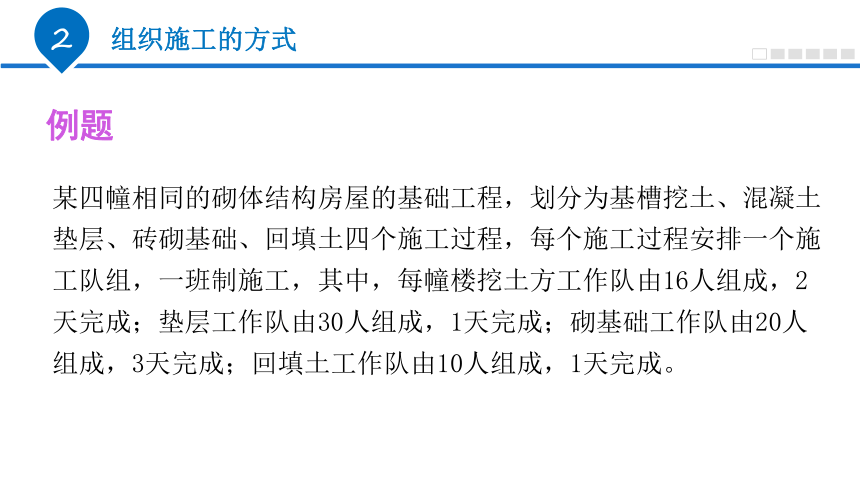

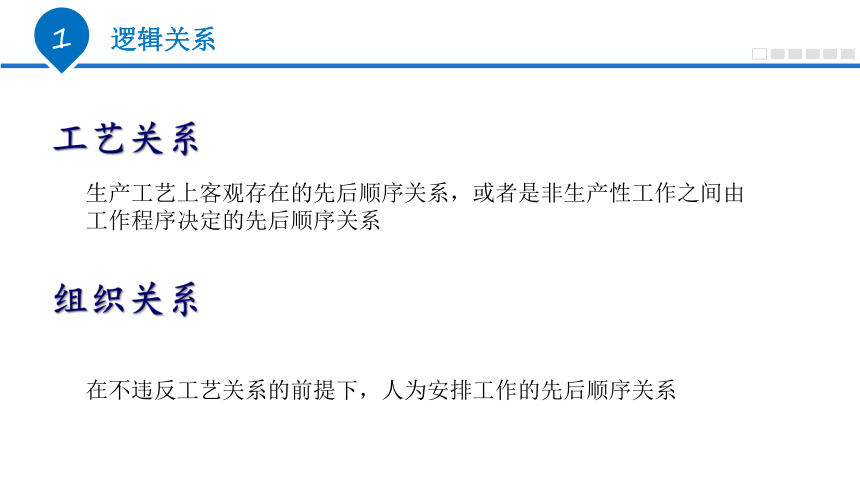

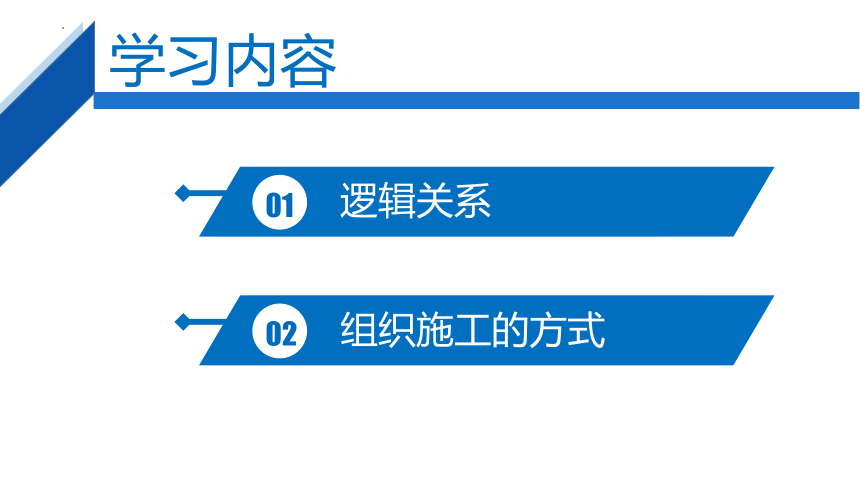

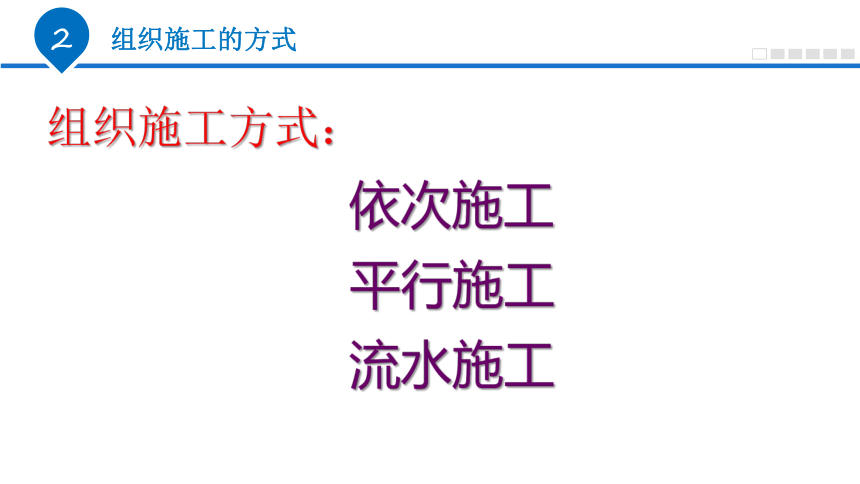

资源简介 (共15张PPT)单击此处编辑母版标题样式单元3 横道图进度计划3.1 组织施工的方式学习内容逻辑关系0102组织施工的方式逻辑关系1工艺关系组织关系生产工艺上客观存在的先后顺序关系,或者是非生产性工作之间由工作程序决定的先后顺序关系在不违反工艺关系的前提下,人为安排工作的先后顺序关系组织施工的方式2组织施工方式:依次施工平行施工流水施工组织施工的方式2例题某四幢相同的砌体结构房屋的基础工程,划分为基槽挖土、混凝土垫层、砖砌基础、回填土四个施工过程,每个施工过程安排一个施工队组,一班制施工,其中,每幢楼挖土方工作队由16人组成,2天完成;垫层工作队由30人组成,1天完成;砌基础工作队由20人组成,3天完成;回填土工作队由10人组成,1天完成。组织施工的方式2(1)依次施工(顺序施工)将工程对象任务分解成若干施工过程,按照一定的施工顺序,前一个施工过程完成后,后一个施工过程才开始施工;或前一个施工段完成后,后一个施工段才开始施工。组织施工的方式2组织施工的方式2组织施工的方式2优点每天投入的劳动力较少,机具使用不集中,材料供应较单一,施工现场管理简单,便于组织和安排。依次施工缺点(1)由于没有充分地利用工作面去争取时间,所以工期长;(2)各队组施工及材料供应无法保持连续和均衡,工人有窝工的情况;(3)由于不连续,所以不利于改进工人的操作方法和施工机具,不利于提高工 程质量和劳动生产率;(4)按施工过程依次施工时,各施工队组虽能连续施工,但不能充分利用工 作面,工期长,且不能及时为上部结构提供工作面。工程规模比较小,施工工作面有限组织施工的方式2(2)平行施工是全部工程任务的各施工段同时开工、同时完成的一种施工组织方式。组织施工的方式2组织施工的方式2优点充分利用了工作面,完成工程任务的时间最短。平行施工缺点(1)施工队组数成倍增加,机具设备也相应增加,材料供应集中。(2)临时设施仓库和堆场面积也要增加,从而造成组织安排和施工管理困难,增加施工管理费用。工期要求紧,大规模的建筑群及分批分期组织施工的工程任务组织施工的方式2(3)流水施工是指所有的施工过程按一定的时间间隔依次投入施工,各个施工过程陆续开工、陆续竣工,使同施工过程的施工队组保持连续、均衡施工,不同的施工过程尽可能平行搭接施工的组织方式。组织施工的方式2组织施工的方式2特点⑴尽可能地利用了工作面施工,争取了时间,所以工期比较合理。⑵工作队能实现专业化施工,可使工人的操作技术熟练,更好地保证工程质量,提高劳动生产率。⑶工作队及工人能连续作业,使相邻的专业工作队之间实现了最大限度的合理搭接。⑷单位时间内投入的资源量较为均衡,有利于资源供应的组织工作。⑸为文明施工和进行现场的科学管理创造了有利条件。流水施工 展开更多...... 收起↑ 资源预览
