3.1 流水施工的基本概念 课件(共14张PPT)-《建筑施工组织》同步教学(化学工业出版社)

资源下载
  1. 二一教育资源

3.1 流水施工的基本概念 课件(共14张PPT)-《建筑施工组织》同步教学(化学工业出版社)

资源简介

(共14张PPT)

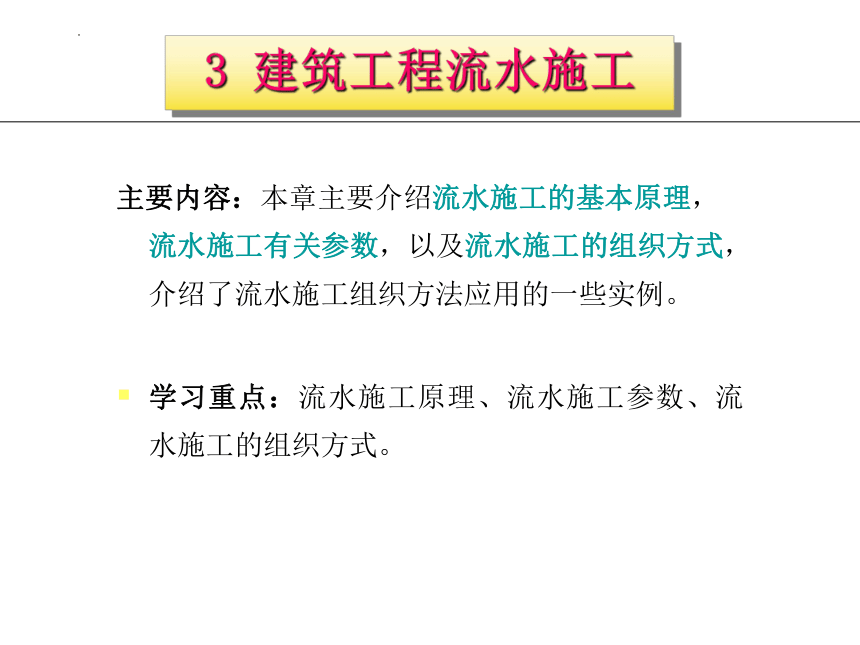

3 建筑工程流水施工
主要内容:本章主要介绍流水施工的基本原理,流水施工有关参数,以及流水施工的组织方式,介绍了流水施工组织方法应用的一些实例。
学习重点:流水施工原理、流水施工参数、流水施工的组织方式。

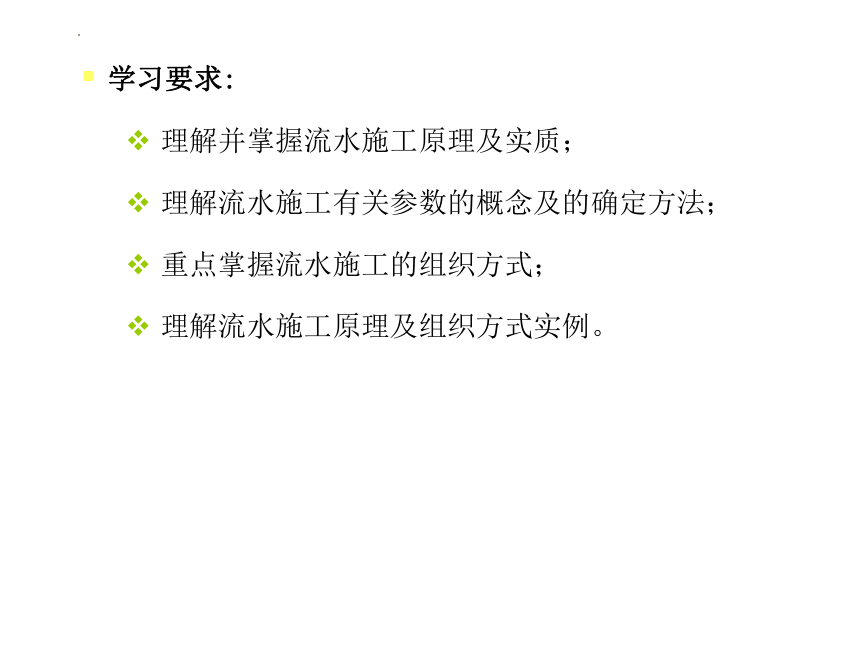

学习要求:
理解并掌握流水施工原理及实质;
理解流水施工有关参数的概念及的确定方法;
重点掌握流水施工的组织方式;
理解流水施工原理及组织方式实例。
3.1 流水施工的基本概念
3.2 流水施工主要参数
3.3 与流水施工方式有关的术语
3.4 流水施工的方式
本章作业
本 章 内 容
3.5 流水施工的应用

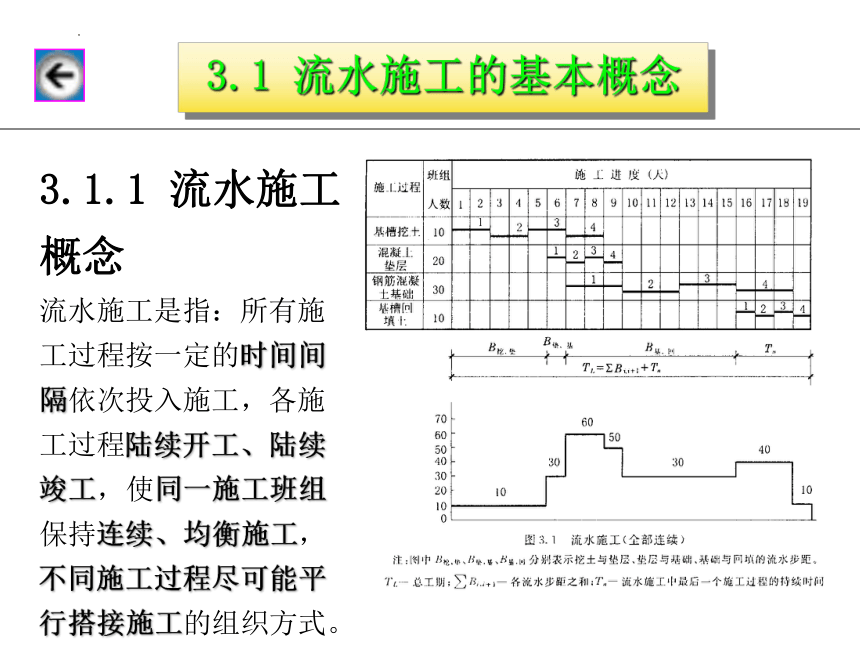

3.1 流水施工的基本概念
3.1.1 流水施工概念
流水施工是指:所有施工过程按一定的时间间隔依次投入施工,各施工过程陆续开工、陆续竣工,使同一施工班组保持连续、均衡施工,不同施工过程尽可能平行搭接施工的组织方式。
3.1.2.1 划分施工阶段
根据组织流水施工的需要,将拟建工程尽可能地划分为劳动量大致相等的若干个施工段,也可称为流水段。
通过划分施工段就可将单件产品变成“批量”的多件产品,从而形成流水作业的前提。
施工段如何划分?
根据建筑工程施工质量检查验收的要求,每个施工段就是一个检验批。检验批的划分原则?检验批可根据施工及质量控制和专业验收需要按工程量、楼层、施工段、变形缝等进行划分。
例如:
某六层四单元砖混住宅,主体结构施工,施工段划分?可按平面划分两个施工段;内抹灰施工,施工段划分?可按楼层划分六个施工段;内装修施工,施工段划分?可按立面分楼层划分若干个施工段。

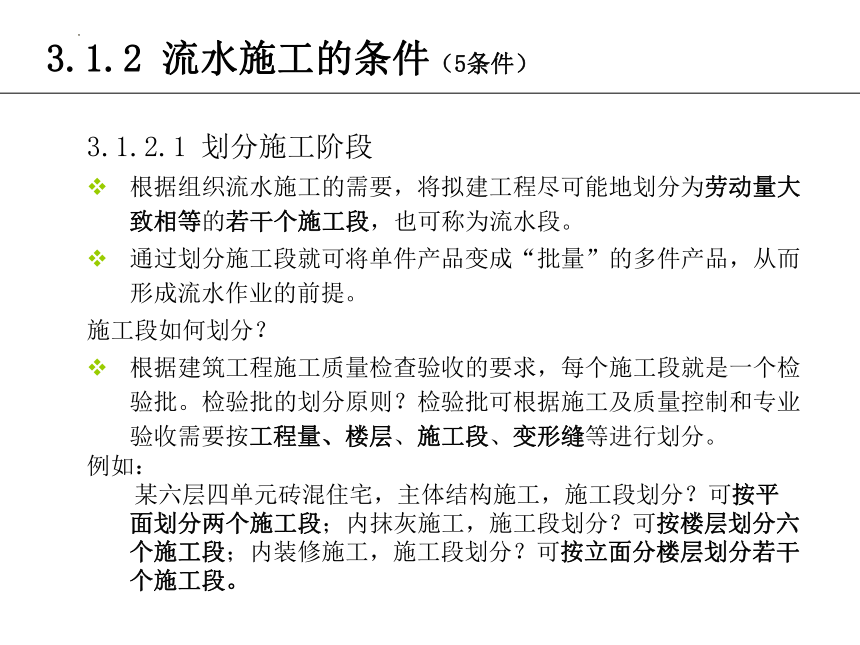

3.1.2 流水施工的条件(5条件)

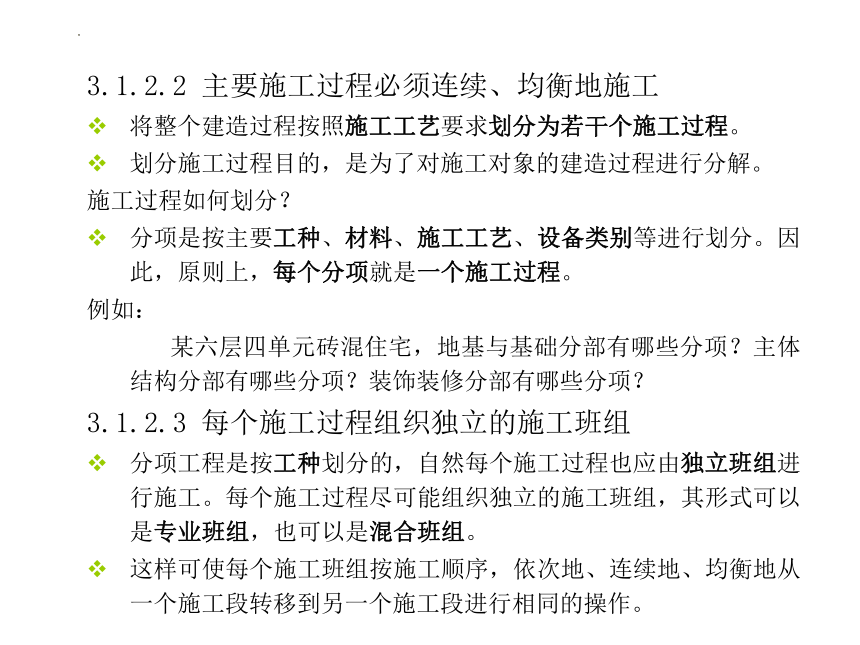

3.1.2.2 主要施工过程必须连续、均衡地施工
将整个建造过程按照施工工艺要求划分为若干个施工过程。
划分施工过程目的,是为了对施工对象的建造过程进行分解。
施工过程如何划分?
分项是按主要工种、材料、施工工艺、设备类别等进行划分。因此,原则上,每个分项就是一个施工过程。
例如:
某六层四单元砖混住宅,地基与基础分部有哪些分项?主体结构分部有哪些分项?装饰装修分部有哪些分项?
3.1.2.3 每个施工过程组织独立的施工班组
分项工程是按工种划分的,自然每个施工过程也应由独立班组进行施工。每个施工过程尽可能组织独立的施工班组,其形式可以是专业班组,也可以是混合班组。
这样可使每个施工班组按施工顺序,依次地、连续地、均衡地从一个施工段转移到另一个施工段进行相同的操作。

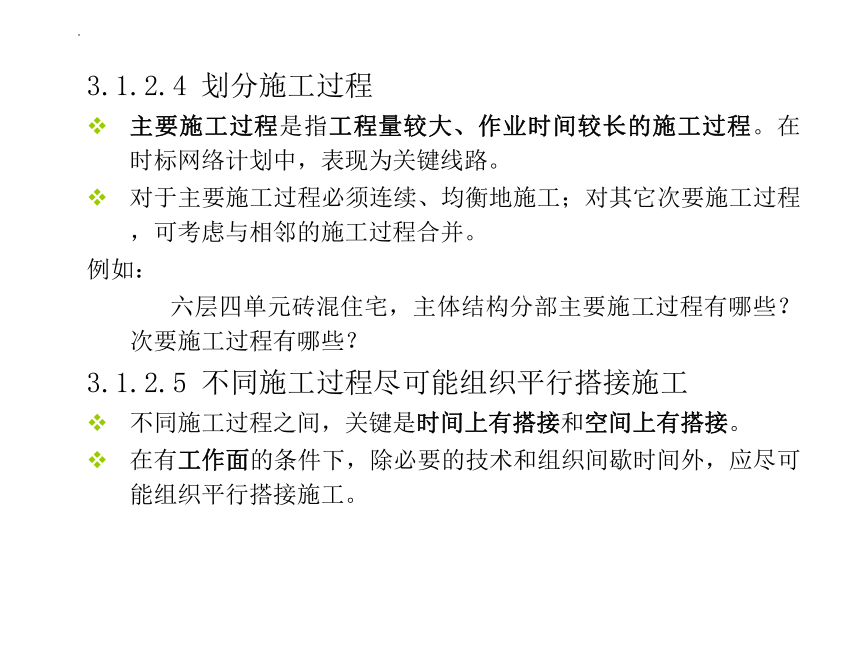

3.1.2.4 划分施工过程
主要施工过程是指工程量较大、作业时间较长的施工过程。在时标网络计划中,表现为关键线路。
对于主要施工过程必须连续、均衡地施工;对其它次要施工过程,可考虑与相邻的施工过程合并。
例如:
六层四单元砖混住宅,主体结构分部主要施工过程有哪些?次要施工过程有哪些?
3.1.2.5 不同施工过程尽可能组织平行搭接施工
不同施工过程之间,关键是时间上有搭接和空间上有搭接。
在有工作面的条件下,除必要的技术和组织间歇时间外,应尽可能组织平行搭接施工。
3.1.1 三种施工方式的比较
【举例】有四栋房屋的基础,其每栋的施工过程及工程量等如下:
1.依次施工(按施工段)
1#
1#
1#
1#
2#
2#
2#
2#
16
15
14
13
12
11
10
9
8
7
6
5
4
3
2
1
回填
砌墙
垫层
挖槽
施 工 进 度
施工过程
人数
时间
劳动力动态曲线
30
20
40
20
30
20
40
20
30
20
40
20
30
20
40
20
3#
3#
3#
3#
4#
4#
4#
4#
1) 特点: 工期长,工期:T=16(天)
劳单位时间内投人的劳动力和物资较少,施工现场管理简单;
专业工作队不能连续施工(宜采用混合队组)。
2) 适用于: 工作面有限、规模小的工程
1-2.依次施工(按施工过程)
1) 特点: 工期长,工期:T=16(天)
劳单位时间内投人的劳动力和物资较少,施工现场管理简单;
专业工作队不能连续施工(宜采用混合队组)。
2) 适用于: 工作面有限、规模小的工程
1#
2#
3#
4#
1#
2#
3#
4#
16
15
14
13
12
11
10
9
8
7
6
5
4
3
2
1
回填
砌墙
垫层
挖槽
施 工 进 度
施工过程
人数
时间
劳动力动态曲线
1#
2#
3#
4#
1#
2#
3#
4#
30
20
40
20
2.平行施工 (各队同时进行)
(1) 工期:T=4(天)
(2) 特点:
1) 工期短;充分利用工作面
2) 但劳力和资源投入集中;
3) 仓库等临时设施增加,费用高。
(3) 适用于:工期要求紧、大规模的建筑群。
栋号 施 工 进 度
1 2 3 4
1#楼
2#楼
3#楼
4#楼




人数
时间
劳动力动态曲线
120
80
80
160












栋号 施 工 进 度
1 2 3 4 5 6 7
1#楼
2#楼
3#楼
4#楼
3.流水施工
(1)工期:T=7
(2) 特点:
工期较短;
资源投入较均匀;
3) 各工作队连续作业;
4) 能连续、均衡地生产。
(3)实质:充分利用时间和空间。
















人数
时间
劳动力动态曲线
30
50
110
80
60
20
90
4.搭接施工与流水施工的比较
(1) 优点:
前后施工过程之间安排紧凑,充分利用工作面,有利于缩短工期;
(2) 缺点:有些施工过程会出现不连续现象。
(3) 流水施工是搭接施工的一种特定形式,特点是施工过程的连续性。
12
10
8
6
4
2
11
9
回填
砌基
垫层
挖土
7
5
3
1
施 工 进 度
施工过程
挖1
垫1
砌1
填1
挖2
挖3
挖4
垫2
砌2
垫3
砌3
填2
垫4
砌4
填3
填4
12
10
8
6
4
2
11
9
回填
砌基
垫层
挖土
7
5
3
1
施 工 进 度
施工过程
挖1
垫1
砌1
填1
挖2
挖3
挖4
垫2
砌2
垫3
砌3
填2
垫4
砌4
填3
填4
采用流水施工可以带来的经济效果,主要表现在:
(1)按专业工种建立劳动组织,实行生产专业化,有利于劳动生产率的不断提高;
(2)各施工过程在保证连续施工的条件下最大限度地实现搭接施工,从而减少停工、窝工损失,有效地缩短了施工工期;
(3)施工的连续性、均衡性,使劳动消耗、物资供应等都处于相对平稳状态,充分发挥管理水平,降低工程成本。
3.1.3 流水施工的经济效果
流水施工是顺序施工和平行施工的综合,它体现了两种组织方法的优点,克服了它们的缺点。用流水施工的方法组织施工生产时,工期较依次施工短,需要投入的劳动力和资源供应较平行施工均匀,且工作队(组)能够连续施工。

展开更多......

收起↑

资源预览
