(共52张PPT)
第8章 防水工程施工工艺
8.1 概述
8.2 屋面防水工程施工工艺
8.3 地下防水工程施工工艺
8.4 厨房卫生间防水施工工艺
8.1 概述
8.1.1 防水原则
8.1.2 构造做法分类
1.按设防的部位进行分类
(1)地上防水工程包括屋面防水工程、墙体防水工程和地面防水工程。
(2)地下防水是指地下室、地下管沟、地下铁道、隧道、地下建(构)筑物等处的防水。
2.按设防方法分类
(1)防水层防水:是指采用各种防水材料进行防水的一种防水做法。
(2)构造自防水:是依靠建筑物构件材料本身的厚度和密实性及构造措施做法,使结构构件既可起到承重围护作用,又可起到防水作用。
8.1 概述
3.按设防材料的品种分类
4.按设防材料性能分类
8.1.3 防水等级和设防要求
1.防水等级
(1)一道防水设防,是具有单独防水能力的一个防水层次。
(2)混凝土结构层、保温层、装饰瓦、隔气层、卷材或涂膜厚度不符合规范规定的防水层均不得作为屋面的一道防水设防。
8.1 概述

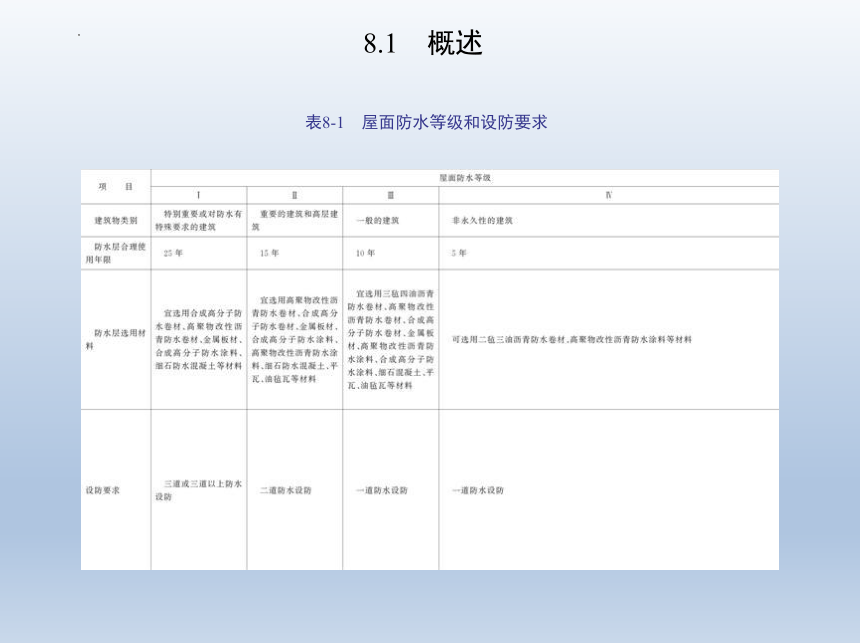

表8-1 屋面防水等级和设防要求
8.1 概述
2.防水设防要求

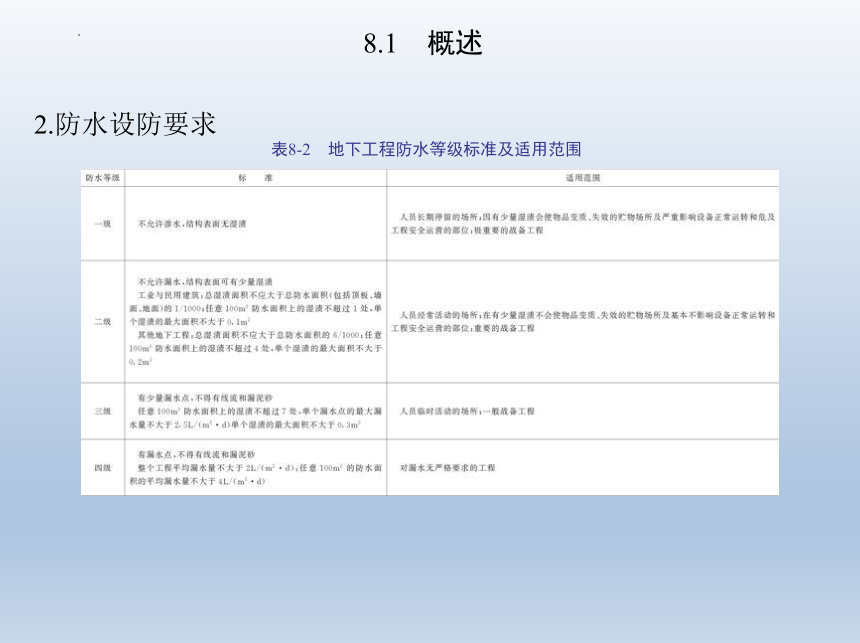

表8-2 地下工程防水等级标准及适用范围
8.2 屋面防水工程施工工艺
8.2.1 卷材防水
1.卷材防水屋面

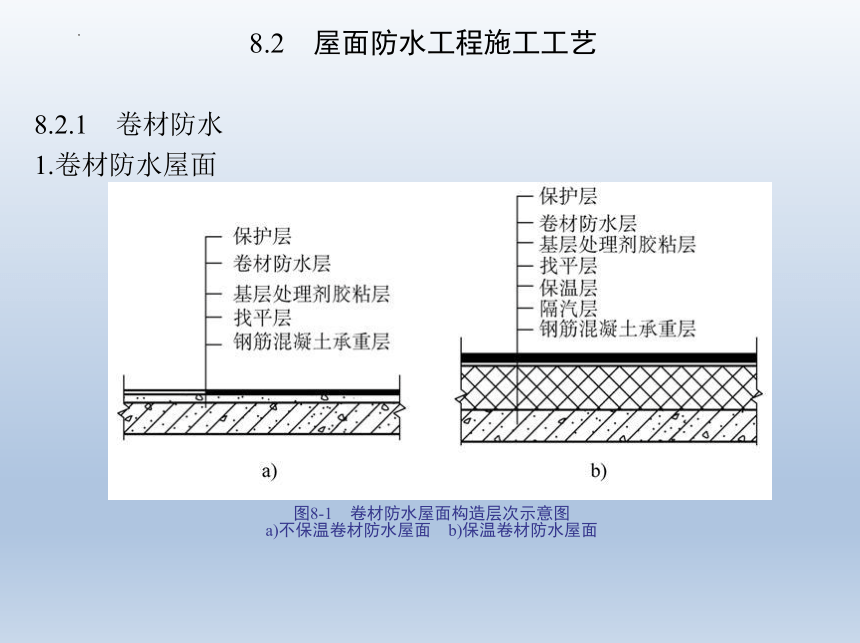

图8-1 卷材防水屋面构造层次示意图
a)不保温卷材防水屋面 b)保温卷材防水屋面
8.2 屋面防水工程施工工艺

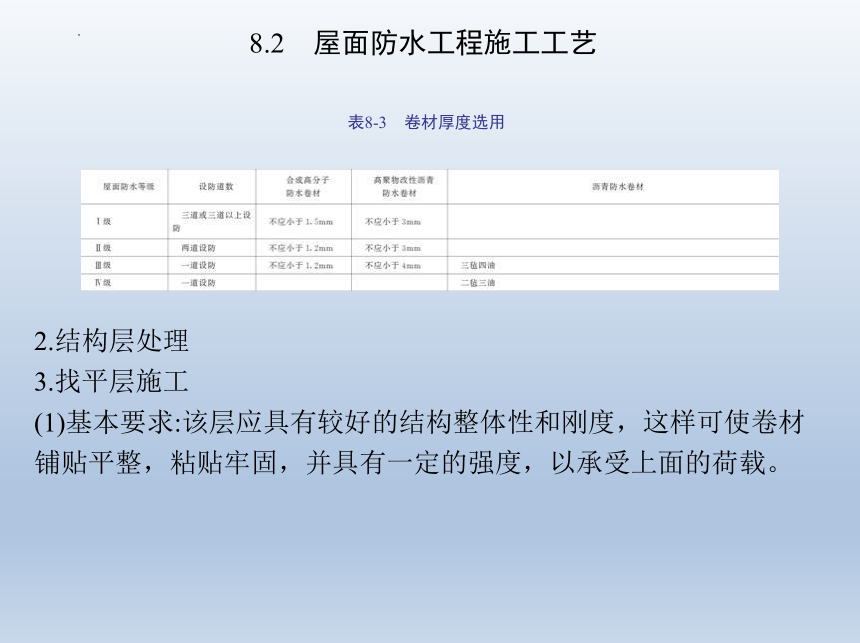

表8-3 卷材厚度选用
2.结构层处理
3.找平层施工
(1)基本要求:该层应具有较好的结构整体性和刚度,这样可使卷材铺贴平整,粘贴牢固,并具有一定的强度,以承受上面的荷载。
8.2 屋面防水工程施工工艺

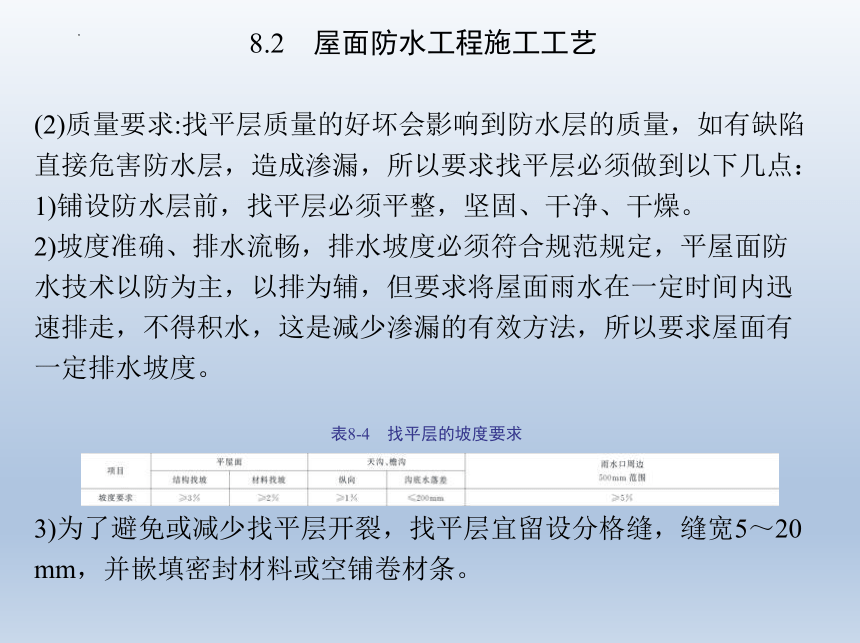

(2)质量要求:找平层质量的好坏会影响到防水层的质量,如有缺陷直接危害防水层,造成渗漏,所以要求找平层必须做到以下几点:
1)铺设防水层前,找平层必须平整,坚固、干净、干燥。
2)坡度准确、排水流畅,排水坡度必须符合规范规定,平屋面防水技术以防为主,以排为辅,但要求将屋面雨水在一定时间内迅速排走,不得积水,这是减少渗漏的有效方法,所以要求屋面有一定排水坡度。
表8-4 找平层的坡度要求
3)为了避免或减少找平层开裂,找平层宜留设分格缝,缝宽5~20mm,并嵌填密封材料或空铺卷材条。
8.2 屋面防水工程施工工艺

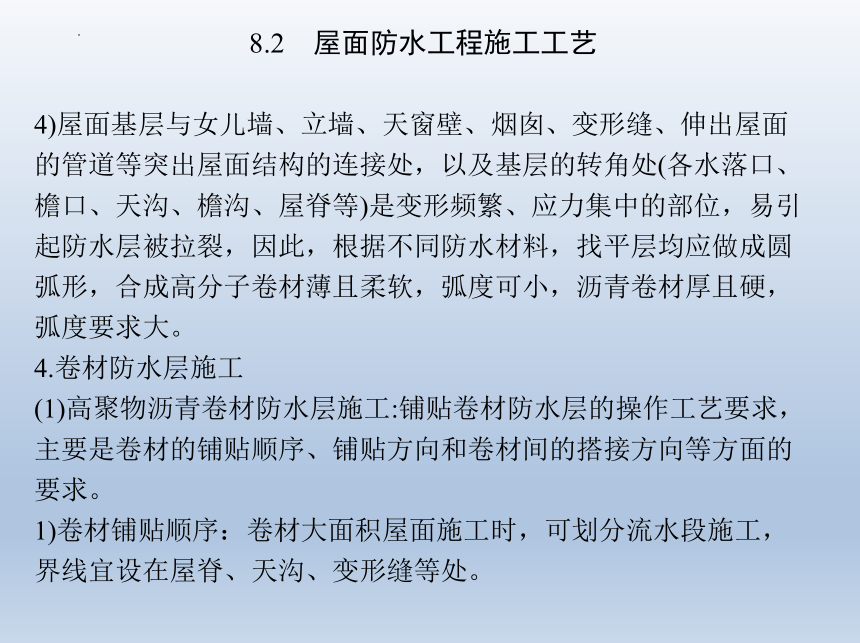

4)屋面基层与女儿墙、立墙、天窗壁、烟囱、变形缝、伸出屋面的管道等突出屋面结构的连接处,以及基层的转角处(各水落口、檐口、天沟、檐沟、屋脊等)是变形频繁、应力集中的部位,易引起防水层被拉裂,因此,根据不同防水材料,找平层均应做成圆弧形,合成高分子卷材薄且柔软,弧度可小,沥青卷材厚且硬,弧度要求大。
4.卷材防水层施工
(1)高聚物沥青卷材防水层施工:铺贴卷材防水层的操作工艺要求,主要是卷材的铺贴顺序、铺贴方向和卷材间的搭接方向等方面的要求。
1)卷材铺贴顺序:卷材大面积屋面施工时,可划分流水段施工,界线宜设在屋脊、天沟、变形缝等处。
8.2 屋面防水工程施工工艺

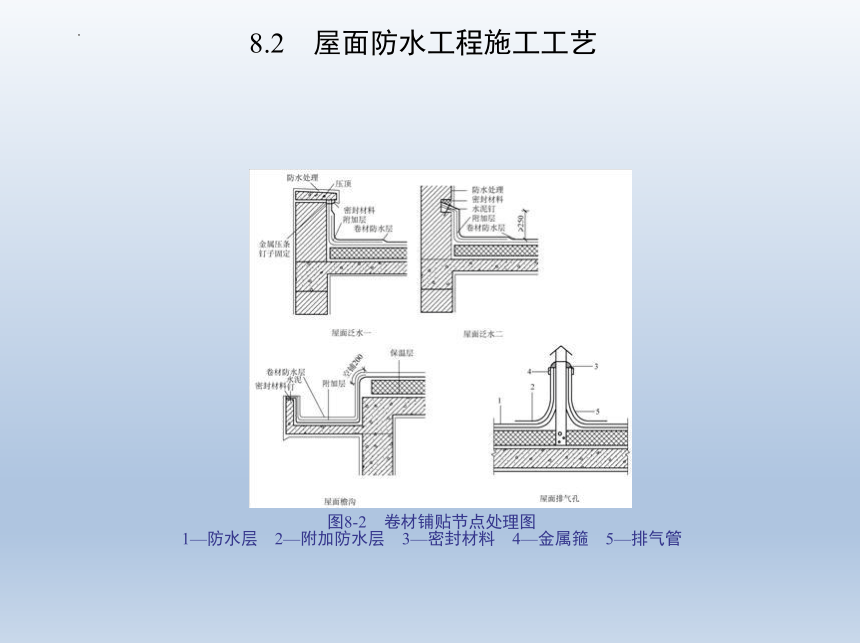

图8-2 卷材铺贴节点处理图
1—防水层 2—附加防水层 3—密封材料 4—金属箍 5—排气管
8.2 屋面防水工程施工工艺
2)铺设方向:卷材的铺设方向应根据屋面坡度和屋面是否有振动来确定。
3)搭接方法及宽度要求:铺贴卷材采用搭接法,上下层及相邻两幅卷材的接缝应错开。

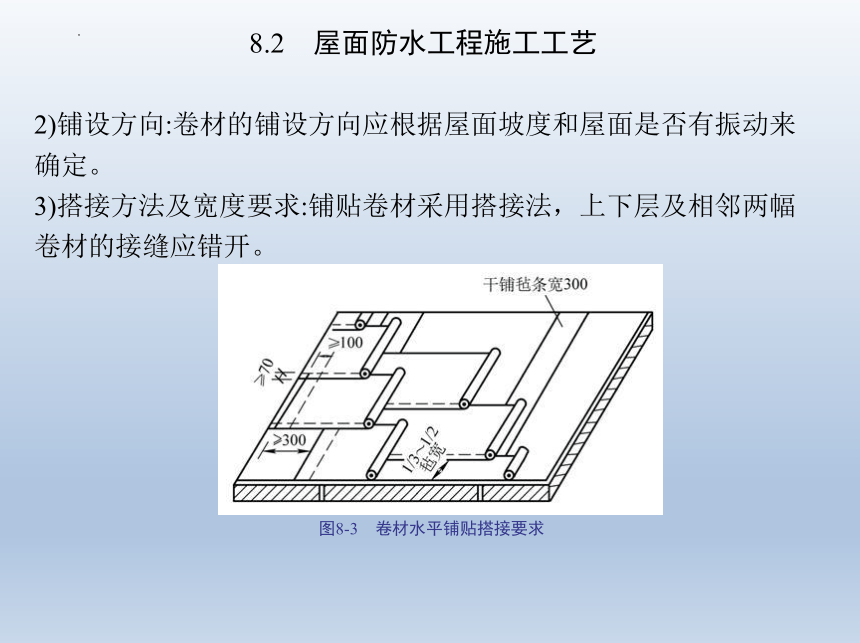

图8-3 卷材水平铺贴搭接要求
8.2 屋面防水工程施工工艺

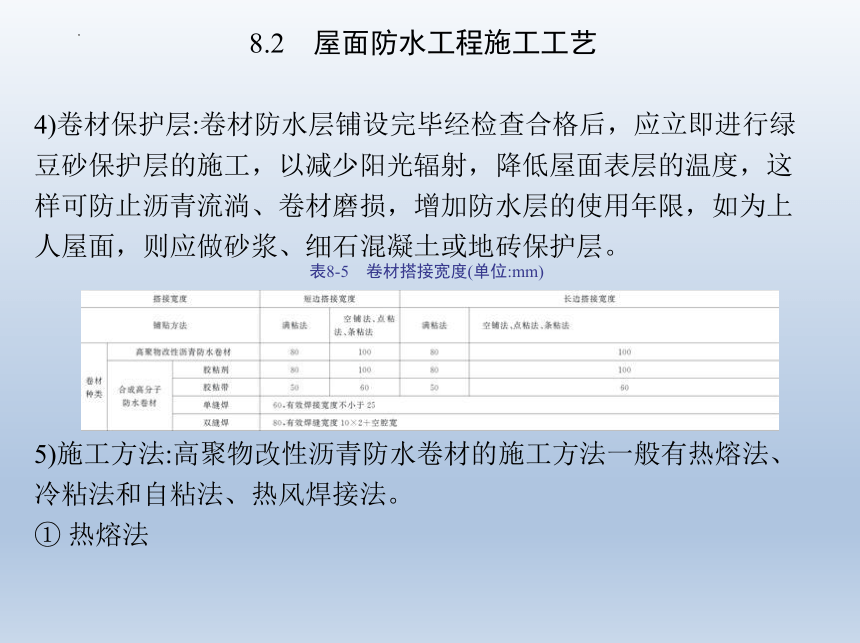

4)卷材保护层:卷材防水层铺设完毕经检查合格后,应立即进行绿豆砂保护层的施工,以减少阳光辐射,降低屋面表层的温度,这样可防止沥青流淌、卷材磨损,增加防水层的使用年限,如为上人屋面,则应做砂浆、细石混凝土或地砖保护层。
表8-5 卷材搭接宽度(单位:mm)
5)施工方法:高聚物改性沥青防水卷材的施工方法一般有热熔法、冷粘法和自粘法、热风焊接法。
① 热熔法
8.2 屋面防水工程施工工艺
② 冷粘法:冷粘法是在常温下采用胶粘剂(带)将卷材与基层或卷材之间粘结的施工方法。铺贴流程:基面涂刷粘结胶→卷材反面涂胶→卷材粘贴→滚压排汽→搭接缝涂胶粘合、压实→搭接缝密封冷粘法铺贴卷材施工要点:
③ 自粘法:自粘法是采用带有自粘胶的防水卷材进行粘结的施工方法。铺贴流程:卷材就位并撕去隔离纸→自粘卷材铺贴→滚压排汽粘合牢固→搭接缝热压粘合→粘合密封胶条自粘法铺贴卷材施工要点:
④ 热风焊接法
(2)合成高分子卷材施工:合成高分子卷材与高聚物改性沥青油毡相比,具有质量轻、伸长率大、低温柔性好、色彩丰富、施工简便(冷施工)等特点,近几年得到很大发展。
8.2 屋面防水工程施工工艺
8.2.2 涂膜防水
图8-4 涂膜防水屋面构造图
1—钢筋混凝土屋面板 2—保温层 3—水泥砂浆找平层
4—基层处理剂 5—涂漠防水层 6—胶粘剂
7—高分子卷材防水 8—表面着色剂
8.2 屋面防水工程施工工艺
1.基层要求
2.涂膜防水层施工
(1)涂膜防水层的厚度:防水涂膜应由两层以上涂层组成,其总厚度必须符合设计要求和规范规定。
(2)涂膜防水层施工方法:涂膜防水操作方法有抹压法、涂刷法、涂刮法、机械喷涂法。
表8-6 涂膜防水的操作方法和适应范围
(3)涂膜防水层的施工工艺:涂膜防水层应按“先高后低,
8.2 屋面防水工程施工工艺
先远后近”的原则进行施工。
1)涂膜防水层的胎体增强材料:涂层中夹铺胎体增强材料时,宜边涂边铺胎体,胎体应刮平并排出气泡,胎体与涂料应粘合良好。
2)高聚物改性沥青防水涂膜:高聚物改性沥青防水涂料分为溶剂型和水乳型两类,根据屋面工程防水等级的要求,可采用一布三~四涂、二布四~六涂、三布五~六涂、多布多涂或纯涂膜施工工艺。
3)合成高分子防水涂膜
① 可采用人工刮涂或机械喷涂的方法施工,当刮涂施工时,每遍刮涂的推进方向宜与前一遍相垂直。
8.2 屋面防水工程施工工艺
② 多组份涂料必须按配合比准确计量,搅拌均匀,已配成的多组份涂料必须及时使用。配料时允许加入适量的缓凝剂量或促凝剂量来调节固化时间,但不得混入已固化的涂料。
③ 涂膜施工应先做好节点处理,铺设带有胎体增强材料的附加层,然后再进行大面施工;上层的涂层厚度不应小于1.0mm,在屋面转角及立面的涂膜应薄涂多遍,不得有流淌和堆积现象。
4)涂膜保护层设置:涂膜防水屋面应设置保护层。
8.2.3 刚性防水
1.刚性防水屋面一般构造
8.2 屋面防水工程施工工艺
图8-5 刚性防水屋面构造示意图
1—屋面板 2—隔离层
3—细石混凝土防水层
8.2 屋面防水工程施工工艺
2.刚性防水层的特点
3.基本要求
(1)材料要求:防水混凝土宜用普通硅酸盐水泥或硅酸盐水泥,当采用矿渣硅酸盐水泥时应采取减小泌水性的措施,水泥强度等级不应低于32.5级。
(2)结构层要求:刚性防水屋面结构层的要求与柔性防水层基本一致。
4.刚性防水层施工
(1)施工程序:细石混凝土防水层施工程序一般为:清理隔离层表面并检查质量→弹线分格→支设分格缝隔板及檐口模板→绑扎钢筋网片→浇捣细石混凝土→压实抹平→起出分格缝隔板→分遍压实抹光→养护→分格缝防水密封处理。
8.2 屋面防水工程施工工艺
(2)施工原则:“先远后近,先高后低”。
(3)施工过程
1)一个分格必须一次浇捣完成,不留施工缝。
2)混凝土浇捣厚度不宜小于40mm。
3)混凝土收水初凝后,及时取出分格缝隔板,用铁抹子第二次压实抹光,并及时修补分格缝的缺损部分。
4)混凝土浇筑后12~24h应进行养护,可采用洒水湿润、覆盖塑料薄膜、表面喷涂养护剂等养护方法,也可用蓄水法或覆盖浇水养护法,养护时间不少于14d。
(4)施工要求
1)用膨胀剂拌制补偿收缩混凝土时应按配合比准确计量。
8.2 屋面防水工程施工工艺
2)搅拌投料时膨胀剂应与水泥同时加入,混凝土搅拌时间不应少于3min。
3)补偿收缩混凝土的凝结时间一般比普通混凝土略短,因此其搅拌、运输、铺设、振捣和碾压、收光等工序应紧密衔接,拌制好的混凝土应及时浇筑。
4)施工温度以5~35℃为宜,施工时应避免烈日曝晒。
8.3 地下防水工程施工工艺
8.3.1 卷材防水
1.适用范围
(1)卷材防水层承受的压力不超过0.5MPa,当有其他荷载作用超过上述数值或有剪力存在时,应采取结构措施。
(2)卷材防水层在经常保持不小于0.01MPa的侧压力下才能较好发挥防水功能,一般采取保护墙分段断开,起附加荷载作用。
(3)改性沥青防水卷材耐酸、耐碱、耐盐的侵蚀,但不耐油脂及可溶解沥青的溶剂的侵蚀,所以油脂和溶剂不能接触沥青防水卷材。
2.卷材防水层的施工
8.3 地下防水工程施工工艺
图8-6 卷材防水层外防外贴法
1—结构垫层 2—水泥砂浆找平层 3—卷材附加层
4—卷材防水层 5—保护层 6—找平层
7—结构墙体 8—永久保护墙 9—临时保护墙
10—卷材附加层
8.3 地下防水工程施工工艺
(1)外防外贴法施工
1)构造做法:外防外贴法是先进行主体结构的施工,卷材防水层直接粘贴于主体结构的外墙表面,再砌永久保护墙,构造做法如图8-6所示。
2)施工要点
① 卷材层应铺贴在水泥砂浆找平层上,找平层不宜太薄,太薄易爆皮,铺贴卷材时,找平层应基本干燥。卷材应先铺平面,后铺立面,交接处应交叉搭接;结构转角处铺贴一层卷材附加层,然后进行大面积铺贴。
8.3 地下防水工程施工工艺
② 浇筑结构底板的混凝土垫层,在垫层上砌筑永久保护墙,在永久保护墙上用石灰砂浆接砌临时保护墙。永久保护墙的高度应比结构底板的厚度高200~500mm,临时保护墙高一般为450~600mm。在垫层和永久保护墙上抹1∶3水泥砂浆找平层,转角处抹成圆弧形,在临时保护墙内表面上抹石灰砂浆找平层,并刷石灰浆。
③ 从底面折向立面的卷材与永久性保护墙的接触部位,应采用空铺法或点粘法施工,与临时性保护墙或围护结构模板接触部位,应将卷材防水层临时贴附在保护墙最上端,当不设保护墙时,从底面折向立面的卷材在接茬部位应采取可靠的保护措施。
8.3 地下防水工程施工工艺
④ 保护墙上的卷材防水层完成后,应做保护层,以免后面工序施工时损坏卷材防水层。底板和永久保护墙上已铺贴牢固的卷材防水层,应用水泥砂浆或细石混凝土做保护层,但临时保护墙上临时固定的卷材防水层应以石灰砂浆做保护层,以便拆除。保护层厚度一般为30~50mm。施工结构底板和墙体时,保护墙可作为混凝土墙体一侧的模板。
⑤ 主体结构完工后,将甩茬部位临时固定的各层卷材揭开,清除表面的污物,再将此段结构外表面补抹水泥砂浆找平层。
8.3 地下防水工程施工工艺
⑥ 找平层干燥后,将卷材分层错茬搭接(如图8-7所示)向上铺贴。卷材接茬的搭接长度,高聚物改性沥青卷材不应小于150mm,合成高分子卷材为100mm(b为主体结构底板厚)。当使用两层卷材时,应错茬接缝,上层卷材应盖过下层卷材,接茬处应采用密封材料加贴盖缝条。
⑦ 卷材防水层施工完毕,立即进行渗漏检验,合格后,应及时做好卷材防水层保护结构,并进行土方回填。
图8-7 卷材转角接茬与甩茬
a)卷材转角甩茬做法 b)卷材转角接茬做法 c)卷材转角甩茬做法
注:括号内数字为用合成高分子卷材,b为主体结构底板厚。
8.3 地下防水工程施工工艺
(2)外防内贴法施工
1)构造做法:外防内贴法是在浇筑混凝土垫层后,在垫层上将永久保护墙全部砌好,然后将卷材防水
图8-8 卷材防水层外防内贴法
1—素土回填 2—混凝土垫层 3—找平层
4—卷材防水层 5—保护层 6—找平层
7—结构墙体 8—找平层 9—永久保护墙
8.3 地下防水工程施工工艺
2)施工要点
① 在已施工好的混凝土垫层上砌永久保护墙,用水泥砂浆在垫层和永久保护墙上抹找平层。阴阳角处应抹成钝角或圆角。
② 找平层干燥后涂刷冷底子油或基层处理剂,干燥后将卷材防水层直接铺贴在保护墙的垫层上,转角处还应铺贴卷材附加层。铺贴卷材防水层时应先铺立面、后铺平面,铺贴立面时先铺转角、后铺大面。
③ 卷材防水层铺完,经检验合格后,应及时做保护层。立面应在涂刷防水层最后一道沥青胶结材料时,趁热撒上干净的热砂或散麻丝,冷却后抹一层10~20mm厚的1∶3水泥砂浆;平面可用抹水泥砂浆或浇细石混凝土等方法做保护层,最后再进行防水结构的混凝土底板和墙体施工。
8.3 地下防水工程施工工艺
3)防水卷材的铺贴要求:铺贴高聚物改性沥青卷材应采用热熔法施工;铺贴合成高分子卷材宜采用冷粘法施工。
8.3.2 刚性防水
1.防水混凝土
(1)防水混凝土的适用范围:防水混凝土适用于防水等级为一~四级的地下整体式混凝土结构。
表8-7 防水混凝土设计抗渗等级
2.山岭隧道防水混凝土抗渗等级可按铁道部门的有关规定执行。
(2)防水混凝土的材料要求
1)水泥:地下防水混凝土中水泥强度等级不应低于32.5级。
8.3 地下防水工程施工工艺
2)砂、石骨料:砂宜用中砂,含泥量不大于3%,泥块含量不大于1%。
3)水:应采用不含有害杂质、pH值为4~9的洁净水,一般饮用水或天然洁净水均可采用。
4)外加剂和矿物掺合料:防水混凝土可根据工程需要掺入防水剂、引气剂、减水剂、密实剂、膨胀剂、复合型外加剂等外加剂,其品种和掺量应经试验确定。
8.3 地下防水工程施工工艺
5)配合比:防水混凝土的配合比应符合下列规定:试配要求的抗渗水压值应比设计值提高0.2MPa;水泥用量不得少于300kg/m3,当掺有活性掺和料时,水泥用量不得少于280kg/m3;砂率宜为35%~45%,泵送时可增至45%;灰砂比宜为1∶2~1∶2.5;水灰比不得大于0.55;坍落度不宜大于50mm,采用预拌混凝土时,入泵坍落度宜为100~140mm,缓凝时间宜为6~8h;掺入引气剂或引气型减水剂时,混凝土含气量应控制在3%~5%。
(3)防水混凝土的施工:防水混凝土结构不仅要使其构造设计、材料选择合理,一项工程质量的优劣,更重要的是取决于施工质量。
8.3 地下防水工程施工工艺
1)施工准备:施工前应编制施工方案,做好技术交底;进行原材料检验,并妥善保管;机具、设备备齐后,进行防水混凝土的试配工作;做好基坑排降水工作,防止地表水流入。
图8-9 用螺栓固定模板的防水做法
1—模板 2—结构混凝土 3—止水环 4—工具式螺栓
5—固定模板用螺栓 6—嵌缝材料 7—聚合物水泥防水砂浆
2)拌制过程的控制:拌制混凝土所用材料的品种、规格和用量,
8.3 地下防水工程施工工艺
每工作班检查不应少于两次。
3)混凝土运输、浇筑与振捣:防水混凝土拌和物在运输过程中要防止产生离析和坍落度损失。
① 墙体水平施工缝不应留在剪力与弯矩最大处或底板与侧墙的交接处,应留在高出底板表面不小于300mm的墙体上。墙体有预留孔洞时,施工缝距孔洞边缘不应小于300mm。
② 垂直施工缝应避开地下水和裂隙水较多的地段,并宜与变形缝相结合。
4)施工缝、变形缝、后浇带、穿墙管的施工
① 施工缝:施工缝是防水结构容易发生渗漏的部位,施工时要符合下列要求:
8.3 地下防水工程施工工艺
② 变形缝:建筑物的变形缝设置中埋式止水带时(图8-10),中心线应和变形缝中心线重合,止水带不得穿孔或用钢钉固定;混凝土浇筑前应校正止水带位置,表面清理干净,止水带损坏处应修补;顶、底板止水带的下侧混凝土应振捣密实,边墙止水带内外侧混凝土应均匀,保持止水带位置正确、平直,无卷曲现象;止水带宽度和材质的物理性能均应符合设计要求,且无裂缝和气泡;接头应采用热接,不得叠接,接缝平整、牢固,不得有裂口的脱胶现象;变形缝处增设的卷材或涂料防水层,应按设计要求施工。
8.3 地下防水工程施工工艺
图8-10 中埋式止水带
a)中埋式金属止水带与遇水膨胀胶条、嵌缝材料复合使用 b)中埋式金属止水带
1—混凝土结构 2—中埋式金属止水带 3—嵌缝材料 4—背衬材料 5—遇水膨胀胶条 6—填缝材料
③ 后浇带
8.3 地下防水工程施工工艺
图8-11 后浇带防水构造
1—先浇混凝土 2—结构主筋 3—外贴式止水带
4—后浇补偿收缩混凝土
8.3 地下防水工程施工工艺
图8-12 后浇带超前止水构造
1—先浇混凝土 2—钢丝网片 3—后浇带 4—填缝材料 5—外贴式止水带
6—细石混凝土保护层 7—卷材防水层 8—垫层混凝土
8.3 地下防水工程施工工艺
④ 穿墙管:穿墙管(盒)应在浇筑混凝土前预埋,管与管的间距应大于300mm;穿墙管与内墙角、凹凸部位的距离应大于250mm。结构变形或管道伸缩量较大或有更换要求时,应采用套管式防水法(图8-13),套管应加焊止水环。结构变形或管道伸缩量较小时,穿墙管可采用主管直接埋入混凝土内的固定式防水法(图8-14),并应预留凹槽,槽内用嵌缝材料嵌填密实。
图8-13 套管式防水法
1—止水环 2—嵌缝材料
3—主管 4—混凝土结构
8.3 地下防水工程施工工艺
图8-14 直接埋入主管
1—遇水膨胀橡胶圈 2—嵌缝材料
3—主管 4—混凝土结构
8.3 地下防水工程施工工艺
5)养护与拆模:防水混凝土终凝后应立即覆盖浇水养护,养护时间不应少于14d。
(4)防水混凝土类型
1)普通防水混凝土:普通防水混凝土通过调整配合比、控制材料的选择、混凝土的拌制、振捣质量来提高混凝土自身的密实度和抗渗性,从而达到防水目的,它不同于普通混凝土。
2)外加剂防水混凝土:外加剂防水混凝土是在混凝土中渗入一定的有机或无机的外加剂,改善了混凝土的性能,从而达到防水目的。
8.3 地下防水工程施工工艺
① 加气剂防水混凝土:在混凝土拌和物中加入加气剂后,会产生大量微小、密闭、稳定而均匀的气泡,使其粘滞性增大,不易松散离析,显著地改善了混凝土的和易性,还可以使毛细管的形状及分布发生改变、切断渗水通路,从而提高了混凝土的密实性和抗渗性。加气剂防水混凝土适用于对抗渗性和抗冻性要求较高的工程结构,特别适合寒冷地区使用。
8.3 地下防水工程施工工艺
② 减水剂防水泥凝土:减水剂是一种表面活性剂,它以分子定向吸附作用将凝聚在一起的水泥颗粒絮凝状结构高度分散解体,并释放出其中包裹的拌和水,使在坍落度不变的条件下,减少了拌和用水量;此外,由于高度分散的水泥颗粒能充分水化,使混凝土结构更加密实,从而提高了混凝土的密实性和抗渗性。减水剂防水泥凝土适用于一般防水工程及对施工工艺有特殊要求的防水工程。常用的减水剂有MF或木质素磺酸钙、多环芳香族磺酸钠、糖蜜等。
(5)防水混凝土工程质量验收
① 防水混凝土的原材料、配合比及坍落度必须符合设计要求。
② 防水混凝土的抗压强度和抗渗压力必须符合设计要求。
8.3 地下防水工程施工工艺
③ 防水混凝土的变形缝、施工缝、后浇带、穿墙管道、埋设件等设置和构造,均须符合设计要求,严禁有渗漏。
④ 防水混凝土结构表面应坚实、平整,不得有露筋、蜂窝等缺陷,埋设件位置应正确。
⑤ 防水混凝土结构表面的裂缝宽度不应大于0.2mm,并不得贯通。
⑥ 防水混凝土结构厚度不应小于250mm,迎水面钢筋保护层厚度不应小于50mm。
2.水泥砂浆防水层
(1)材料要求
1)水泥:水泥品种按设计要求选用,应采用强度等级不低于32.5级的普通硅酸盐水泥、硅酸盐水泥、特种水泥。
8.3 地下防水工程施工工艺
2)砂:宜采用中砂,平均粒径不小于0.5mm,最大粒径不大于3mm,含泥量不大于1%,硫化物和硫酸盐含量不大于1%。
3)水:一般采用饮用水,如用天然水应符合混凝土用水的要求。
4)外加剂
① 无机铝盐防水剂:此类防水剂加入水泥砂浆后,能与水泥和水起作用,在砂浆凝结硬化过程中生成水化氯铝酸钙、水化氯硅酸钙等晶体物质,填补砂浆中的空隙,从而提高了砂浆的密实性和防水性能。
② 有机硅防水剂:它是一种小分子水溶性混合物,易被弱酸分解,是一种憎水性物质。渗入基层内可堵塞水泥砂浆内部的毛细孔,增强密实性,提高抗渗性,从而起到防水作用。
8.3 地下防水工程施工工艺
③ 补偿收缩抗裂型防水剂是继U型混凝土膨胀剂后专用于水泥砂浆防水层的外加剂,它的抗渗性好,且具有抗裂性。
(2)水泥砂浆防水层的配合比要求:普通水泥砂浆防水层的配合比见表8-8。
表8-8 普通水泥砂浆防水层的配比表
(3)基层处理:基层处理是保证防水层与基层表面结合牢固,不空鼓和密实不透水的关键。
(4)水泥砂浆防水层施工
1)普通水泥砂浆防水层施工
① 混凝土顶板与墙面防水层施工:
8.3 地下防水工程施工工艺
② 底板防水层施工:底板防水层施工与墙面、顶板不同,通常第一、三层的素灰层不采用刮抹的方法,而是把拌和好的素灰倒在地面上,用刷子往返用力涂刷均匀,第二、四层是在素灰层初凝前后把水泥砂浆按厚度要求均匀抹压在素灰层上。底板防水层施工时要禁止踩踏,应由里向外顺序进行。
图8-15 平面留茬示意图
1、3—水泥浆层 2—水泥砂浆层
8.3 地下防水工程施工工艺
图8-16 转角留茬示意图
a)第一步 b)第二步
1—围护结构 2—水泥砂浆防水层 3—混凝土垫层
8.3 地下防水工程施工工艺
③ 掺外加剂水泥砂浆防水层施工
8.3.3 其他地下防水工程简介
1.密封防水
2.地下工程排水防水
8.4 厨房卫生间防水施工工艺
8.4.1 防水涂料
表8-9 涂膜防水屋面防水涂料的分类
(1)防水性能好。
(2)操作简便,施工速度快。
(3)污染小,安全性好。
(4)温度适应性强。
(5)易于修补。
1.高聚物改性沥青防水涂料
8.4 厨房卫生间防水施工工艺
表8-10 高聚物改性沥青防水涂料质量要求
2.合成高分子防水涂料
表8-11 合成高分子防水涂料质量要求
8.4.2 基层处理
8.4 厨房卫生间防水施工工艺
8.4.3 防水层施工
1.聚氨酯涂膜防水层施工
(1)配制聚氨酯涂膜防水涂料:将甲、乙组份和二甲苯按1∶1.5∶0.3的比例配合,用电动搅拌器强力搅拌均匀备用。
(2)涂膜防水层施工:用小滚刷或油漆刷蘸满涂料,均匀涂布在基层表面上。
(3)饰面保护层施工:当聚氨酯涂膜防水层完全固化,通过蓄水试验并检查验收合格后,即可铺设一层厚度为15~25mm的水泥砂浆保护层,然后根据设计要求铺设饰面层。
2.氯丁胶乳沥青涂膜防水层施工

展开更多......
