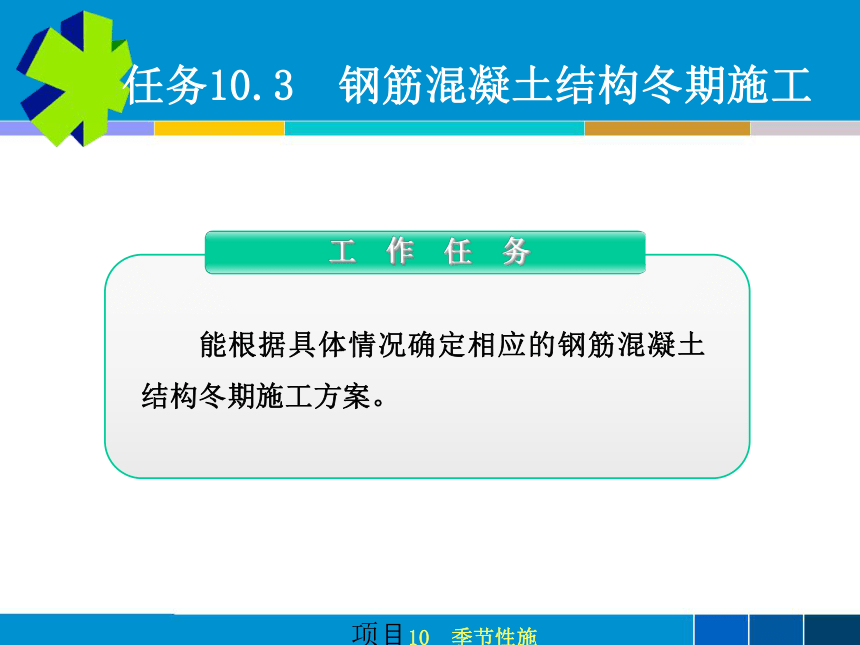

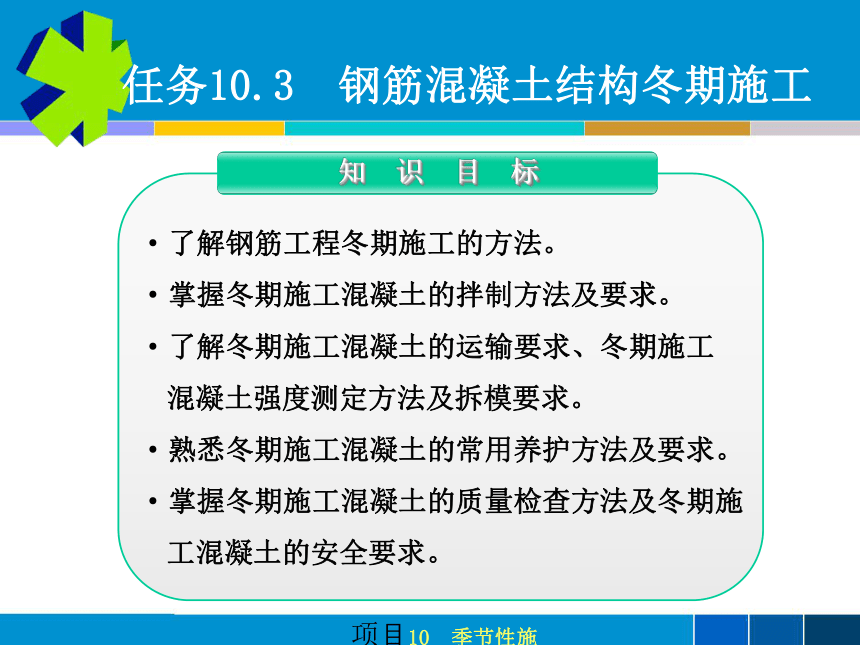

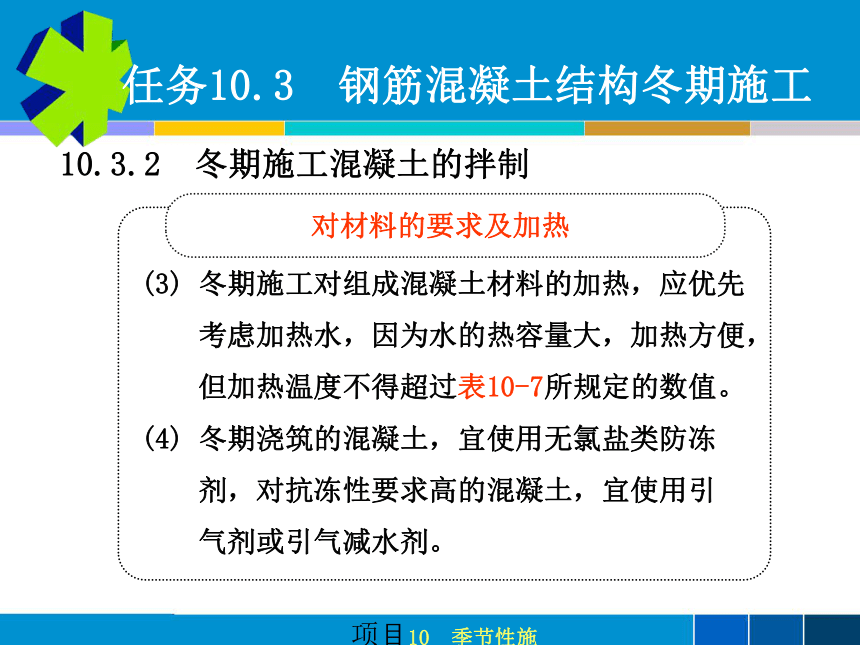

资源简介 (共47张PPT)项目10 季节性施工项目10 季节性施工能 力 目 标能编制不同分项工程雨期施工方案和技术交底。能编制不同分项工程冬期施工方案和技术交底。项目10 季节性施工项目10 季节性施工知 识 目 标了解冬、雨期的施工特点、施工要求及施工准备工作的内容。熟悉冬、雨期各工种工程施工的方法及适用范围。掌握冬、雨期施工的质量控制及检查方法。掌握冬、雨期施工的安全技术要求。项目10 季节性施工项目10 季节性施工工 作 任 务任务10.1 土方工程冬期施工任务10.2 砌筑工程冬期施工任务10.3 钢筋混凝土结构冬期施工任务10.4 装饰工程及屋面工程冬期施工任务10.5 雨期施工项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工知 识 目 标了解钢筋工程冬期施工的方法。掌握冬期施工混凝土的拌制方法及要求。了解冬期施工混凝土的运输要求、冬期施工混凝土强度测定方法及拆模要求。熟悉冬期施工混凝土的常用养护方法及要求。掌握冬期施工混凝土的质量检查方法及冬期施工混凝土的安全要求。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工工 作 任 务能根据具体情况确定相应的钢筋混凝土结构冬期施工方案。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工施 工 流 程10.3.1 钢筋工程冬期施工10.3.2 冬期施工混凝土的拌制10.3.3 冬期混凝土的运输10.3.4 冬期混凝土的浇筑10.3.5 冬期施工混凝土的养护10.3.6 冬期施工混凝土强度的测定10.3.7 冬期施工混凝土的拆模10.3.8 冬期施工混凝土的质量检查10.3.9 冬期施工混凝土的安全要求项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.1 钢筋工程冬期施工Click to add Title钢筋负温冷拉在负温条件下,钢筋的屈服强度和抗拉强度增加,伸长率和抗冲击韧性降低,脆性增加,这种性质称为冷脆性。钢筋在冷拉后冷脆性增加。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.1 钢筋工程冬期施工Click to add Title钢筋负温焊接可采用闪光对焊、电弧焊及气压焊等焊接方法,当环境温度低于-20℃时,不宜进行施焊,风力超过3级时应有挡风措施。钢筋的接头经焊接后热影响区内韧性将要降低,如果焊接接头冷却过快或接触冰雪也会使接头产生淬硬组织增加其冷脆性。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.2 冬期施工混凝土的拌制Click to add Title对材料的要求及加热冬期施工中配制混凝土用的水泥,应优先选用活性高、水化热大的硅酸盐水泥和普通硅酸盐水泥。(2) 混凝土所用骨料必须清洁,不得含有冰雪等冰结物及易冻裂的矿物质。冬期骨料所用贮备场地应选择地势较高不积水的地方。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.2 冬期施工混凝土的拌制Click to add Title对材料的要求及加热(3) 冬期施工对组成混凝土材料的加热,应优先考虑加热水,因为水的热容量大,加热方便,但加热温度不得超过表10-7所规定的数值。(4) 冬期浇筑的混凝土,宜使用无氯盐类防冻剂,对抗冻性要求高的混凝土,宜使用引气剂或引气减水剂。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.2 冬期施工混凝土的拌制Click to add Title混凝土的搅拌混凝土不宜露天搅拌,应尽量搭设暖棚,优先选用大容量的搅拌机,以减少混凝土的热损失。混凝土搅拌时间应根据各种材料的温度情况,考虑相互间的热平衡过程,可通过试拌确定延长的时间,一般为常温搅拌时间的1.25~1.5倍。拌制混凝土的最短时间见表10-8。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.3 冬期混凝土的运输混凝土的运输过程是导致热损失的主要阶段,应采取必要的措施减少混凝土的热损失,同时应保证混凝土的和易性。常用的主要措施为减少运输时间和距离;使用大容积的运输工具并采取必要的保温措施。保证混凝土入模温度不低于5℃。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.4 冬期混凝土的浇筑混凝土在浇筑前,应清除模板和钢筋上的冰雪和污垢,尽量加快混凝土的浇筑速度,防止热量散失过多。冬期施工混凝土振捣应用机械振捣,振捣时间应比常温时有所增加。一般情况下,混凝土冬期施工应在正温下浇筑,正温下养护,使混凝土强度在冰冻前达到受冻临界强度,在冬期施工时对原材料和施工过程均要求有必要的措施,来保证混凝土的施工质量。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护掺外加剂法外部加热法蓄热法综合蓄热法养护方法项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护蓄热法蓄热法是利用对混凝土组成材料(水、砂、石)预加的热量和水泥的水化热,用保温材料(如草帘、锯末、草袋及炉渣等)加以适当的覆盖保温,防止热量散失过快,延缓混凝土的冷却,从而使混凝土能够在正温下达到规范规定的抗冻临界强度。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护综合蓄热法是在蓄热法的基础上,掺加相应的外加剂,利用复合外加剂早强组分的作用,来加快混凝土的硬化速度,从而使混凝土尽快达到其临界强度。同时,利用引气组分改善混凝土孔隙结构,缓冲冰晶冰胀压力,利用减水组分减小可冻水量,提高混凝土强度等多重作用,使混凝土后期的硬化速度满足施工需要。综合蓄热法项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护当围护层的总传热系数与结构表面系数的乘积KM在50~200kJ/(m3··h·K)的范围时,应符合下列公式要求综合蓄热法项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护在冬期施工的混凝土中加入一定剂量的外加剂,保证水泥在负温条件下继续水化,从而使混凝土在负温下能达到抗冻害的临界强度。冬期施工用的防冻剂通常由防冻、早强、减水及引气等组分复合而成,这样可以发挥各组分的特点,相互补充以取得更好的防冻效果。掺外加剂法项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护减水剂引气剂阻锈剂早强剂外加剂项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护Description of the contents硫酸钠-氯化钠复合外加剂氯盐类外加剂三乙醇胺复合外加剂亚硝酸钠-硫酸钠复合外加剂项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护混凝土外部加热养护法是用外部热源加热浇筑后的混凝土,保证混凝土在较高正温条件下硬化的冬季养护方法。其优点是能使混凝土强度迅速增长,短期内即可达到拆模强度,但是费用较高,只适宜在蓄热法和综合蓄热法养护达不到要求时采用。外部加热法项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护暖棚法蒸汽加热法电热法加热混凝土所采用的热源的不同项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护棚罩法蒸汽套法热模法内部通气法蒸汽加热养护法项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护图10-6 利用地槽作蒸汽室1—脚手杆;2—篷布、油毡或草袋;3—进气管项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护图10-7 模板毛细管1—铁皮2—木板条项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护图10-8 柱梁留孔形式(a) 柱留孔形式;(b) 梁留孔形式1—蒸汽管2—胶皮连接管3—湿锯末4—冷凝水排出管项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护暖棚法暖棚养护法是指在建筑物或构件周围搭起大棚,通过人工加热使棚内保持正温,混凝土的浇筑与养护均在棚内进行。暖棚法主要适用于混凝土工程较为集中的区域,尤其适用于混凝土量较多的地下工程,室外日平均气温一般不低于-10℃。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护电极法表面电极法电磁感应加热法表面电热法弦形电极法棒形电极法电热养护法电极法项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.5 冬期施工混凝土的养护图10-9 柱梁棒形电极布图(a) 柱内棒形电极布置;(b) 梁内棒形电极布置留孔形式项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.6 冬期施工混凝土强度的测定Click to add Title强度测定方法的选择最直接的办法就是通过留置同条件养护的试块,试压后便可确定。(2) 可根据混凝土正温养护时间和在该时间内测得的平均温度值,利用温度、龄期对混凝土强度影响曲线查得。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.6 冬期施工混凝土强度的测定Click to add Title强度测定方法的选择(3) 按热工计算方法,但此方法的实际养护温度与计算温度也往往有出入。(4) 成熟度法,此方法可以很方便地对混凝土早期强度进行预测,掌握混凝土强度增长情况,判定冬期施工方案的合理性。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.6 冬期施工混凝土强度的测定Click to add Title用成熟度法估算混凝土强度其原理就是:相同配合比的混凝土,在不同的温度和时间下养护,只要成熟度相等,其强度大致相同。因此,施工单位应事先对常用的各种配合比的混凝土分别做出20℃标准养护条件下强度-时间曲线,以供查用。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.6 冬期施工混凝土强度的测定Click to add Title用成熟度法计算混凝土强度的步骤当采用蓄热法或综合蓄热法养护时,可用标准养护试件各龄期强度数据,经回归分析拟合出成熟度-强度曲线方程(10-1)项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.6 冬期施工混凝土强度的测定Click to add Title用成熟度法计算混凝土强度的步骤2) M、a、b算出后,直接代入式(10-1),即可算出混凝土经t时段后的强度值f。3) 将该强度值f乘以综合蓄热法调整系数0.8,即得混凝土经t时段后达到的强度。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.6 冬期施工混凝土强度的测定【例10-1】 某配合比的混凝土采用综合蓄热法养护,用该混凝土成型的试件,在20℃标准养护条件下各龄期强度见表10-15,现场浇筑后混凝土实测温度记录及计算见表10-16,求混凝土养护到80h的强度。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.6 冬期施工混凝土强度的测定解:根据表10-15标准养护试件的龄期,按公式M=∑(T+15)t计算该混凝土在标准养护条件下各龄期的成熟度,见表10-15。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.6 冬期施工混凝土强度的测定表10-15 标准养护条件下各龄期混凝土强度成熟度 M(℃·h)M=∑(T+15)t5 8802 5201 68084013.78.25.41.3强度 f(N/mm2)7321龄期 t(d)项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.6 冬期施工混凝土强度的测定根据现场养护测温资料,按公式M=∑(T+15)t计算该混凝土在现场条件下养护80h的成熟度,见表10-16。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.6 冬期施工混凝土强度的测定表10-16 混凝土浇筑后测温记录及计算从浇筑起算养护时间(h) 各时点实测养护养护温度(℃) 各时点间隔的时间t(h) 平均温度 T(℃) (T+15)t0 15 — — —4 12 4 13.5 1148 10 4 11.0 10412 9 4 9.5 9816 8 4 8.5 9420 6 4 7.0 88项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.6 冬期施工混凝土强度的测定表10-16 混凝土浇筑后测温记录及计算从浇筑起算养护时间(h) 各时点实测养护养护温度(℃) 各时点间隔的时间t(h) 平均温度T(℃) (T+15)t24 4 4 5.0 8032 2 8 3.0 14440 0 8 1.0 12860 -2 20 -1.0 28080 -4 20 -3.0 240成熟度M(℃·h) M=∑(T+15)t 1 370项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.6 冬期施工混凝土强度的测定按表10-15中混凝土在标准养护条件下各龄期的成熟度——强度数据,经回归分析拟合成如下曲线方程项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.6 冬期施工混凝土强度的测定计算该混凝土经 80h后的计算强度值乘综合蓄热法调整系数0.8后,得该混凝土在现场条件下养护80h后的估算强度为项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.6 冬期施工混凝土强度的测定Click to add Title混凝土的温度测量1) 温度检查的内容和次数。2) 测温孔留设。3) 测温方法。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.7 冬期施工混凝土的拆模混凝土养护到规定时间,应根据同条件养护的试块试压,证明混凝土达到规定拆模强度后方可拆模。对加热法施工的构件模板和保温层,应在混凝土冷却到5℃后方可拆模。当混凝土和外界温差大于20℃时,拆模后的混凝土应注意覆盖,使其缓慢冷却。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.8 冬期施工混凝土的质量检查所有各项测量及检验结果,均应填写“混凝土工程施工记录”和“混凝土冬期施工日报”。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.9 冬期施工混凝土的安全要求采用蓄热法施工时,如采用草袋等保温材料覆盖,必须注意大面积草袋的防火工作,不得用碘钨灯烘烤混凝土表面,周围严禁烟火,并配备一定数量的灭火器材。(2) 采用外部加热法施工时,必须注意使热源距保温材料足够的安全距离。(3) 工地临电必须符合安全用电要求。项目10 季节性施工任务10.3 钢筋混凝土结构冬期施工10.3.9 冬期施工混凝土的安全要求采用蓄热法施工时,如采用草袋等保温材料覆盖,必须注意大面积草袋的防火工作,不得用碘钨灯烘烤混凝土表面,周围严禁烟火,并配备一定数量的灭火器材。(2) 采用外部加热法施工时,必须注意使热源距保温材料足够的安全距离。(3) 工地临电必须符合安全用电要求。 展开更多...... 收起↑ 资源预览
