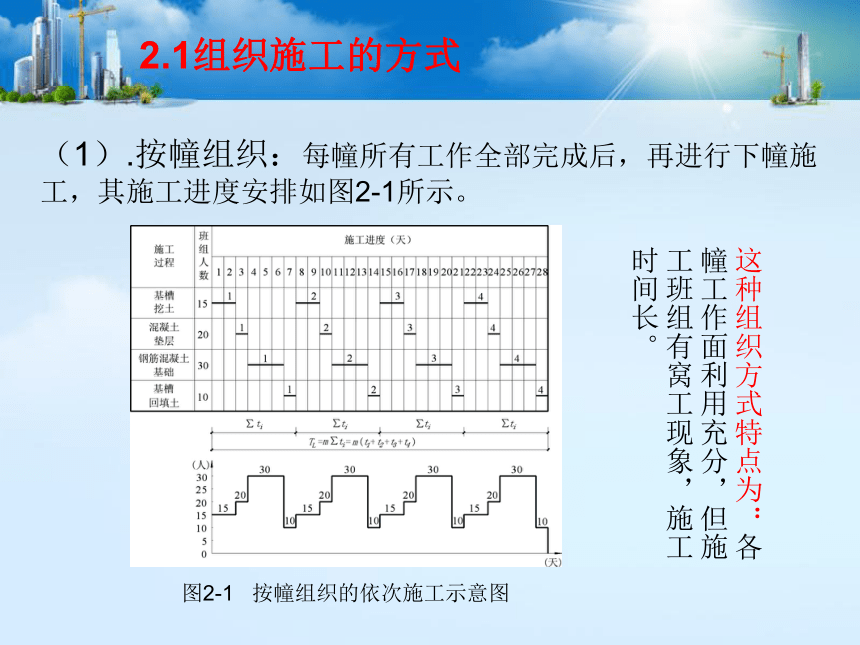

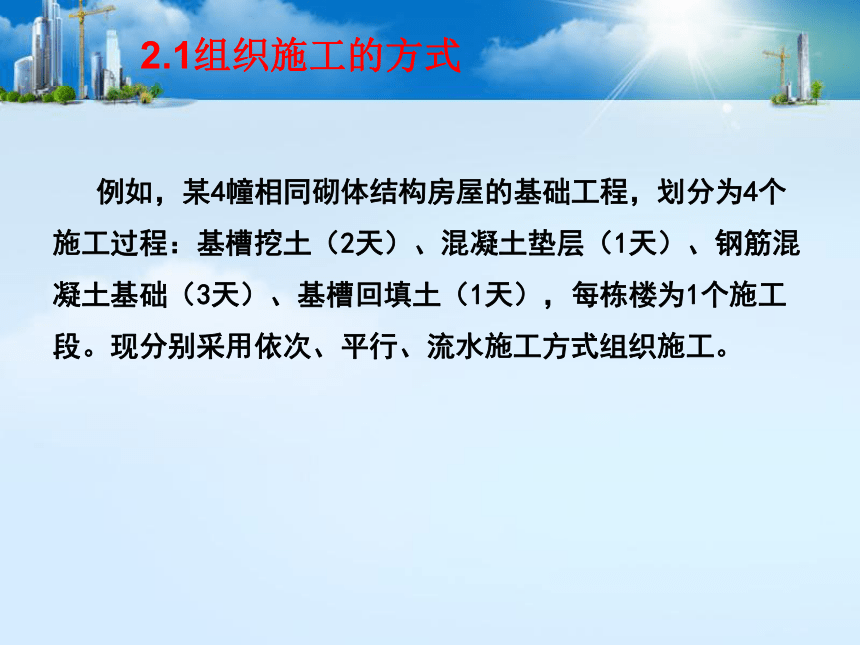

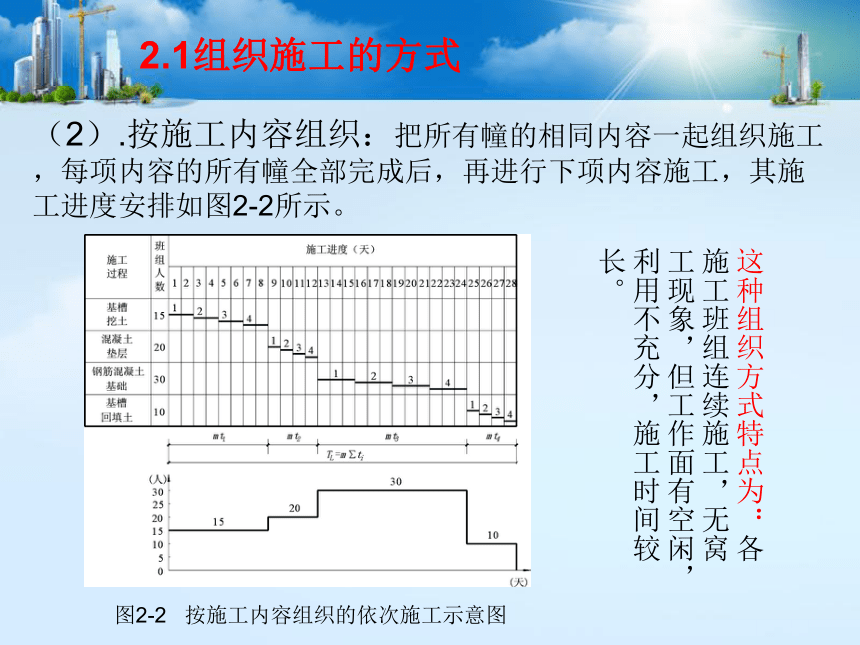

资源简介 (共27张PPT)单元2 流水施工2.1 组织施工的方式【单元描述】建筑工程的施工是由多个施工过程组成的,而每一个施工过程都可以组织一个或多个施工班组来完成,而每个班组都需要安排其施工的先后顺序和时间。流水施工是一种科学的安排生产过程的组织方法。建筑工程的流水施工与一般工业产品的流水作业生产线不同,其区别在于:在工业生产中,生产工人和设备是固定的,产品是流动的,在建筑工程流水施工中,建筑产品是固定的,而生产工人和设备在建筑物上流动。本单元主要学习组织施工的方式、流水施工的参数、流水施工的组织方式。2.1组织施工的方式【学习目标】1、了解组织施工的方式2、掌握流水施工的概念及特点。【能力要求】能够根据工程实际,通过比较组织施工方式的特点,选择出合理的组织方式并组织施工。【内容导入】组织建筑施工时,首先遇到的是组织施工的方式问题,对于不同的工程,根据其工程特点、平面及空间位置、工程流程、施工情况等要求,应采取不同的组织方式,一般可采用依次施工、平行施工、流水施工三种方式。现将这三种方式的特点及效果进行分析。一、依次施工组织施工的方式二、平行施工三、流水施工2.1组织施工的方式方式:依次施工、 平行施工、流水施工A开工DBCEF完工B建 筑 施 工 组 织建 筑 施 工 组 织例如,某4幢相同砌体结构房屋的基础工程,划分为4个施工过程:基槽挖土(2天)、混凝土垫层(1天)、钢筋混凝土基础(3天)、基槽回填土(1天),每栋楼为1个施工段。现分别采用依次、平行、流水施工方式组织施工。2.1组织施工的方式2.1组织施工的方式一、依次施工 1、定义依次施工也称顺序施工,是指各施工段或施工过程依次开工、依次完成的施工组织方式。依次施工类似于买东西排号,具体排号的方式有两种:按幢组织(按施工段)、按施工内容组织(按施工过程)。(1).按幢组织:每幢所有工作全部完成后,再进行下幢施工,其施工进度安排如图2-1所示。2.1组织施工的方式图2-1 按幢组织的依次施工示意图这种组织方式特点为:各幢工作面利用充分,但施工班组有窝工现象,施工时间长。(2).按施工内容组织:把所有幢的相同内容一起组织施工,每项内容的所有幢全部完成后,再进行下项内容施工,其施工进度安排如图2-2所示。2.1组织施工的方式图2-2 按施工内容组织的依次施工示意图这种组织方式特点为:各施工班组连续施工,无窝工现象,但工作面有空闲,利用不充分,施工时间较长。2、依次施工组织方式的特点为:(1)每天投入的劳动力和物资较少,有利于资源的供应和组织;(2)施工现场管理简单,便于组织和安排;(3)工作面不能充分利用,施工工期较长;(4)若采用专业施工班组作业,施工班组的工作有间歇性,劳动力及物资消耗有间断性;(5)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量。因此,依次施工不利于总体施工的全面组织,只适用于规模较小、工作面有限的工程。2.1组织施工的方式2.1组织施工的方式二、平行施工 1、定义平行施工是指每项工作在所有幢上同时开始,同时结束,以最大限度地缩短施工持续时间,这样只用一幢的时间即完成全部内容,这就需要组织成倍的施工班组。其施工进度安排如图2-3所示。2.1组织施工的方式图2-3 平行施工示意图2、特点:(1)充分利用工作面,施工工期最短;(2)各专业队不能连续作业,劳动力及施工机具等资源无法均衡使用;(3)施工班组数目成倍增加,每天投入的劳动力和物资等资源消耗集中,给资源供应的组织带来压力;(4)施工现场的组织管理复杂。平行施工适用于工期要求紧、或为了尽量抢工期(如季节性施工)的局部或小范围内或不计工程代价的工程,若整体施工采用此种方式,投资将会成倍增加,故不适合大面积、大范围的组织施工。2.1组织施工的方式2.1组织施工的方式三、流水施工 1、定义流水施工是指所有的施工过程按一定的时间间隔依次投入施工,各个施工过程陆续开工、陆续完工,使同一施工过程的施工班组保持连续、均衡施工,不同施工过程尽可能平行搭接施工的组织方式。其施工进度安排如图2-4所示。2.1组织施工的方式图2-4 流水施工示意图2.1组织施工的方式2、特点:(1)尽可能地利用工作面进行施工,工期比较短;(2)各专业队实现了专业化施工,有利于提高技术水平和劳动生产率,也有利于提高工程质量;(3)各专业队能够连续作业,同时使相邻专业队的开工时间能够最大限度的搭接;(4)单位时间内投入的劳动力、施工机具、材料等资源较为均衡,有利于资源供应的组织;(5)为施工现场的文明施工和科学管理创造了条件2.1组织施工的方式3、流水施工的技术济效果(1)由于流水施工的连续性,减少了专业工作的间隔时间,达到了缩短工期的目的,可使拟建工程项目尽早竣工,交付使用,发挥投资效益。(2)便于改善劳动组织,改进操作方法和施工机具,有利于提高劳动生产率。(3)专业化的生产可提高工人的技术水平,使工程质量相应提高。(4)工人技术水平和劳动生产率的提高,可以减少用工量和施工临时设施的建造量,降低工程成本,提高利润水平。(5)由于工期短、效率高、用人少,资源消耗均衡,可以减少现场管理费和物资消耗,实现合理储存和供应,有利于提高项目的综合经济效益。2.1组织施工的方式4、流水施工的分类:按照流水施工组织内容范围大体划分为以下四类。(1)分项工程流水施工。分项工程流水也称为细部流水,是指一个施工班组使用同一生产工具,依次连续地在各施工段上完成同一施工过程的施工组织方式。如砌筑工程中砌筑班组依次连续地在各施工段上完成砌筑工作。(2)分部工程流水施工。分部工程流水是指为完成分部工程而组建起来的全部细部流水的综合,即若干个施工班组各自利用同一生产工具,依次连续地在各施工段上完成同一施工过程的施工组织方式。如某现浇钢筋混凝土工程是由绑扎钢筋、支模板、浇筑混凝土三个细部流水所组成。2.1组织施工的方式(3)单位工程流水施工。单位工程流水是指为完成单位工程而组织起来的全部专业流水的总和,即所有施工班组在一个施工对象的各施工段上依次连续地施工,直至完成单位工程为止的施工组织方式。如多层框架结构房屋的施工,由基础分部工程流水、主体分部工程流水、装修分部工程流水组成,单位工程流水就是各分部工程流水的总和。(4)群体工程流水施工。建筑群流水是在一个个单位工程之间组织起来的流水施工,是为完成一个建筑群而组织起来的全部单位工程流水的总和。2.1组织施工的方式5、组织流水施工的条件:(1)划分施工过程。将拟建工程根据工程特点及施工要求,划分为若干个施工过程。划分施工过程的目的是为了对施工对象的建造过程进行分解,便于组织专业化施工。(2)划分施工段。根据组织流水施工的需要,将拟建工程在平面上尽可能划分为工程量大致相等的若干个施工区段,也称为流水段。划分施工段的目的是将单件产品变成“批量”的多件产品,每一个施工段就是一个假定的“产品”,这是形成流水作业的前提。(3)每个施工过程组织独立的施工班组。在一个流水组中,每个施工过程尽可能组织独立的施工班组,其形式可以是专业班组,也可以是混合班组,这样可以使每个施工班组按照施工顺序依次地、连续地从一个施工段转到另一个施工段进行相同的操作。2.1组织施工的方式(4)主要施工过程必须连续、均衡地施工。主要施工过程是指工程量较大、作业时间较长的施工过程。对于主要施工过程必须连续、均衡地施工;对其它次要的施工过程可考虑与相邻的施工过程合并或在有利于缩短工期的前提下,安排间断施工。(5)不同过程尽可能组织平行搭接施工。按照施工先后顺序要求,在工作面允许的条件下,除必要的技术和组织间歇时间外,应尽可能组织平行搭接施工。2.1组织施工的方式6、流水施工的表达方法:(1)横道图表达法如图2-5所示,横坐标表示流水施工的持续时间,纵坐标表示开展流水施工的施工过程、专业班(组)的名称、编号和数目,呈阶梯分布的水平线段表示流水施工的开展情况。横道图表达法比较直观、易懂、故常用于一线现场施工。2.1组织施工的方式(2)网络图表达法如图2-6 所示,网络图由箭线、节点、线路组成。网络图表达法较抽象,不易懂,但逻辑关系较明确,详细内容见单元3。四、工程实例:某工程主体结构楼层浇筑混凝土,采用流水施工组织方式 有三个主导施工过程:支模板、绑扎钢筋、浇筑混凝土,平面上划分三个施工段。流水施工顺序如下:2.1组织施工的方式某工程主体流水施工支模板绑扎钢筋浇筑混凝土2.1组织施工的方式动画演示 2.1.1 组织建筑施工的三种基本方式动画2.1组织施工的方式1、组织施工的首选方式是( )A.依次施工 B. 平行施工 C. 流水施工 D.顺序施工2、工期最短的施工方式是( )A.平行施工 B.依次施工 C.流水施工 D.顺序施工练习:答案:1、C 2、A2.1组织施工的方式 展开更多...... 收起↑ 资源预览
