8.1 抹灰工程 课件(共22张PPT)-《建筑施工技术》同步教学(江苏凤凰教育出版社)

资源下载
  1. 二一教育资源

8.1 抹灰工程 课件(共22张PPT)-《建筑施工技术》同步教学(江苏凤凰教育出版社)

资源简介

(共22张PPT)
项目八
装饰工程施工
《建筑施工技术》

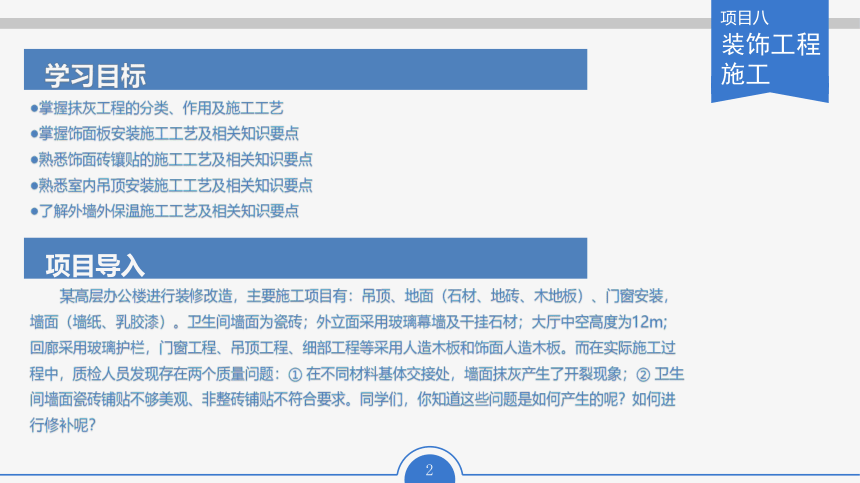

学习目标
●掌握抹灰工程的分类、作用及施工工艺
●掌握饰面板安装施工工艺及相关知识要点
●熟悉饰面砖镶贴的施工工艺及相关知识要点
●熟悉室内吊顶安装施工工艺及相关知识要点
●了解外墙外保温施工工艺及相关知识要点
项目八
装饰工程施工
项目导入
某高层办公楼进行装修改造,主要施工项目有:吊顶、地面(石材、地砖、木地板)、门窗安装,墙面(墙纸、乳胶漆)。卫生间墙面为瓷砖;外立面采用玻璃幕墙及干挂石材;大厅中空高度为12m;回廊采用玻璃护栏,门窗工程、吊顶工程、细部工程等采用人造木板和饰面人造木板。而在实际施工过程中,质检人员发现存在两个质量问题:① 在不同材料基体交接处,墙面抹灰产生了开裂现象;② 卫生间墙面瓷砖铺贴不够美观、非整砖铺贴不符合要求。同学们,你知道这些问题是如何产生的呢?如何进行修补呢?
任务一 抹灰工程
任务二 饰面板安装
任务三 饰面砖镶贴
任务四 室内吊顶安装
任务五 外墙外保温施工
任务一 抹灰工程
《建筑施工技术》
·抹灰工程的分类及作用
·抹灰工程施工
任务一 抹灰工程

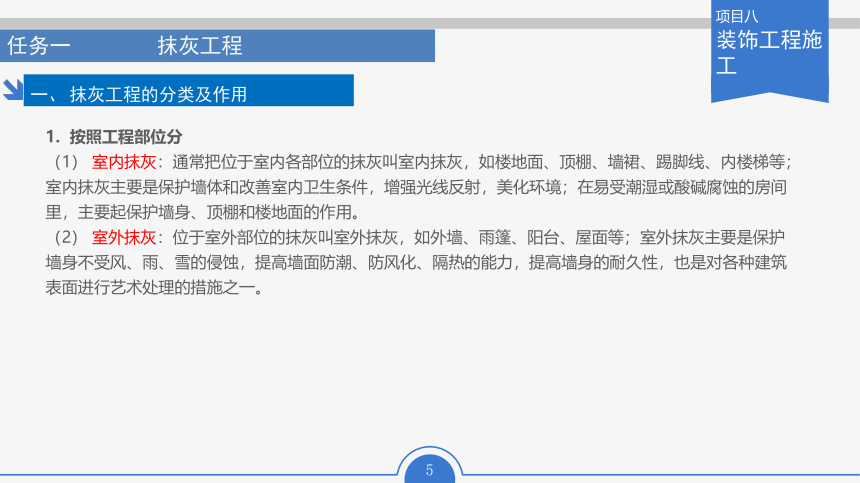

按照工程部位分
(1) 室内抹灰:通常把位于室内各部位的抹灰叫室内抹灰,如楼地面、顶棚、墙裙、踢脚线、内楼梯等;室内抹灰主要是保护墙体和改善室内卫生条件,增强光线反射,美化环境;在易受潮湿或酸碱腐蚀的房间里,主要起保护墙身、顶棚和楼地面的作用。
(2) 室外抹灰:位于室外部位的抹灰叫室外抹灰,如外墙、雨篷、阳台、屋面等;室外抹灰主要是保护墙身不受风、雨、雪的侵蚀,提高墙面防潮、防风化、隔热的能力,提高墙身的耐久性,也是对各种建筑表面进行艺术处理的措施之一。
项目八
装饰工程施工
一、 抹灰工程的分类及作用
任务一 抹灰工程
2. 按使用材料和装饰效果分
抹灰工程按使用材料和装饰效果可分为一般抹灰和装饰抹灰。
(1) 一般抹灰:一般抹灰是指采用砂浆对建筑物的面层进行罩面处理,其主要目的是对墙体表面进行找平处理并形成墙体表面的涂层。为确保抹灰粘贴牢固,避免开裂、脱落,通常采用分层施工的做法,其具体构造分为三层:底层、中层和面层,如图8-2所示。
① 底层:底层是墙体基层的表面处理,作用是与基层粘结和初步找平,基层的施工操作和材料选用对饰面质量影响很大。常用材料有石灰砂浆、水泥砂浆和混合砂浆,具体根据基层材料和使用要求不同而选用不同材料。一般对砌体基层可选用石灰砂浆、水泥混合砂浆。有防潮防水要求的用水泥砂浆;对混凝土基层可选用水泥混合砂浆或水泥砂浆;对木板条基体用纸筋灰、麻刀灰或玻璃丝灰。
项目八
装饰工程施工
一、 抹灰工程的分类及作用
任务一 抹灰工程

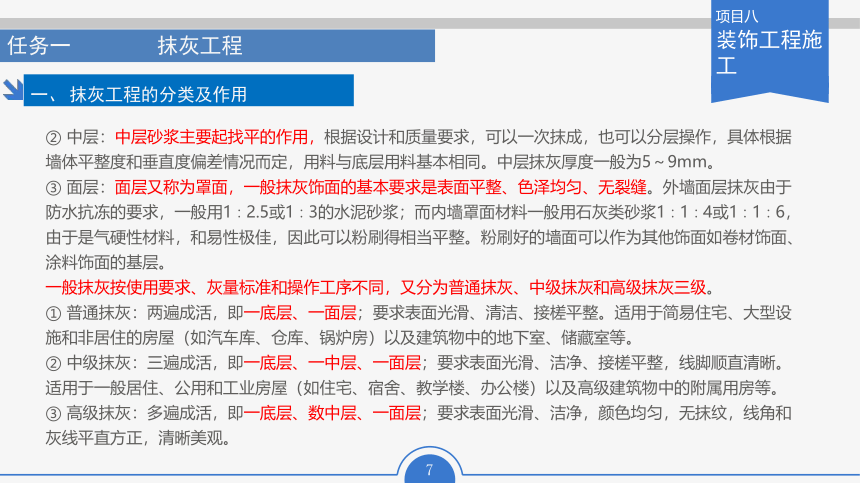

② 中层:中层砂浆主要起找平的作用,根据设计和质量要求,可以一次抹成,也可以分层操作,具体根据墙体平整度和垂直度偏差情况而定,用料与底层用料基本相同。中层抹灰厚度一般为5~9mm。
③ 面层:面层又称为罩面,一般抹灰饰面的基本要求是表面平整、色泽均匀、无裂缝。外墙面层抹灰由于防水抗冻的要求,一般用1∶2.5或1∶3的水泥砂浆;而内墙罩面材料一般用石灰类砂浆1∶1∶4或1∶1∶6,由于是气硬性材料,和易性极佳,因此可以粉刷得相当平整。粉刷好的墙面可以作为其他饰面如卷材饰面、涂料饰面的基层。
一般抹灰按使用要求、灰量标准和操作工序不同,又分为普通抹灰、中级抹灰和高级抹灰三级。
① 普通抹灰:两遍成活,即一底层、一面层;要求表面光滑、清洁、接槎平整。适用于简易住宅、大型设施和非居住的房屋(如汽车库、仓库、锅炉房)以及建筑物中的地下室、储藏室等。
② 中级抹灰:三遍成活,即一底层、一中层、一面层;要求表面光滑、洁净、接槎平整,线脚顺直清晰。适用于一般居住、公用和工业房屋(如住宅、宿舍、教学楼、办公楼)以及高级建筑物中的附属用房等。
③ 高级抹灰:多遍成活,即一底层、数中层、一面层;要求表面光滑、洁净,颜色均匀,无抹纹,线角和灰线平直方正,清晰美观。
项目八
装饰工程施工
一、 抹灰工程的分类及作用
任务一 抹灰工程

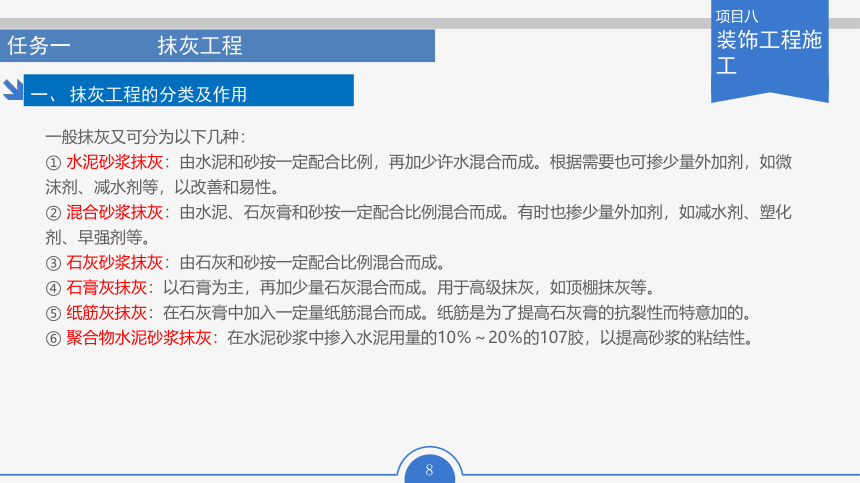

一般抹灰又可分为以下几种:
① 水泥砂浆抹灰:由水泥和砂按一定配合比例,再加少许水混合而成。根据需要也可掺少量外加剂,如微沫剂、减水剂等,以改善和易性。
② 混合砂浆抹灰:由水泥、石灰膏和砂按一定配合比例混合而成。有时也掺少量外加剂,如减水剂、塑化剂、早强剂等。
③ 石灰砂浆抹灰:由石灰和砂按一定配合比例混合而成。
④ 石膏灰抹灰:以石膏为主,再加少量石灰混合而成。用于高级抹灰,如顶棚抹灰等。
⑤ 纸筋灰抹灰:在石灰膏中加入一定量纸筋混合而成。纸筋是为了提高石灰膏的抗裂性而特意加的。
⑥ 聚合物水泥砂浆抹灰:在水泥砂浆中掺入水泥用量的10%~20%的107胶,以提高砂浆的粘结性。
项目八
装饰工程施工
一、 抹灰工程的分类及作用
任务一 抹灰工程
(2) 装饰抹灰:装饰抹灰是采用装饰性强的材料,或用不同的处理方法以及加入各种颜料,使建筑物具备某种特定的色调和光泽。装饰抹灰的底层与一般抹灰要求相同,只是面层根据材料及施工方法的不同而具有不同的形式。下面介绍几种常用的饰面。

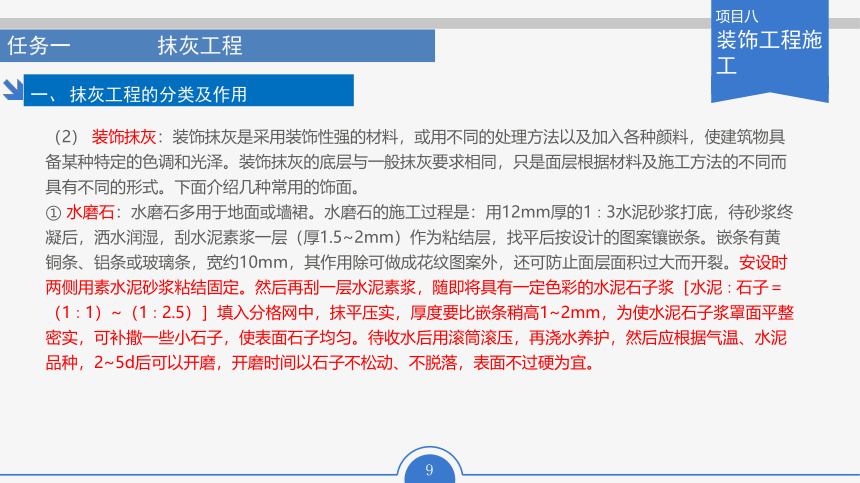

① 水磨石:水磨石多用于地面或墙裙。水磨石的施工过程是:用12mm厚的1∶3水泥砂浆打底,待砂浆终凝后,洒水润湿,刮水泥素浆一层(厚1.5~2mm)作为粘结层,找平后按设计的图案镶嵌条。嵌条有黄铜条、铝条或玻璃条,宽约10mm,其作用除可做成花纹图案外,还可防止面层面积过大而开裂。安设时两侧用素水泥砂浆粘结固定。然后再刮一层水泥素浆,随即将具有一定色彩的水泥石子浆[水泥∶石子=(1∶1)~(1∶2.5)]填入分格网中,抹平压实,厚度要比嵌条稍高1~2mm,为使水泥石子浆罩面平整密实,可补撒一些小石子,使表面石子均匀。待收水后用滚筒滚压,再浇水养护,然后应根据气温、水泥品种,2~5d后可以开磨,开磨时间以石子不松动、不脱落,表面不过硬为宜。
项目八
装饰工程施工
一、 抹灰工程的分类及作用
任务一 抹灰工程
② 水刷石:水刷石多用于外墙面。它的制作过程是:用12mm厚的1∶3水泥砂浆打底,待底层砂浆终凝后,在其上按设计的分格弹线,根据弹线安装分格木条,用水泥浆在两侧粘结固定,以防大片面层收缩开裂。然后将底层浇水润湿后刮水泥浆(水灰比0.37~0.40)一道,以增加与底层的粘结。随即抹上稠度为5~7cm、厚8~12mm的水泥石子浆[水泥∶石子=(1∶1.25)~(1∶1.50)]面层,拍平压实,使石子密实且分布均匀。待面层凝结前,即用鬃刷蘸水自上而下刷掉面层水泥浆,使石子表面完全外露为止。为使表面洁净,可用喷雾器自上而下喷水冲洗。水刷石的质量要求是石粒清晰、分布均匀、色泽一致、平整密实,不得有掉粒和接槎的痕迹。
项目八
装饰工程施工
一、 抹灰工程的分类及作用
任务一 抹灰工程
③ 干粘石:在水泥砂浆上面直接干粘石子的做法,称干粘石法。其方法同样先在已经硬化的底层水泥砂浆层上按设计要求弹线分格,根据弹线镶嵌分格木条。将底层浇水润湿后,抹上一层6mm厚(1∶2)~(1∶2.5)的水泥砂浆层,随即紧跟着再抹一层2mm厚的1∶0.5水泥石灰膏浆粘结层,同时将配有不同颜色或同色的粒径为4~6mm的石子甩粘拍平压实。拍时不得把砂浆拍出来,以免影响美观,要使石子嵌入深度不小于石子粒径的1/2,持有一定强度后洒水养护。上述为手工甩石子,亦可用喷枪将石子均匀有力地喷射于粘结层上,用铁抹子轻轻压一遍,使表面搓平。干粘石的质量要求是石粒粘结牢固、分布均匀、不掉石粒、不露浆、不漏粘、颜色一致。
项目八
装饰工程施工
一、 抹灰工程的分类及作用
任务一 抹灰工程
④ 斩假石与仿斩假石:斩假石又称剁斧石,属中高档外墙装修,装饰效果近于花岗石,但费工较多。施工时先抹水泥砂浆底层,养护硬化后弹线分格并粘结分格木条。洒水润湿后,刮素水泥浆一道,随即抹厚约10mm水泥石碴砂浆罩面层,罩面层配合比为水泥∶石碴=1∶1.25,内掺30%石屑。罩面层应采取防晒措施,并养护2~3d,待强度达到设计强度的60%~70%时,用剁斧将面层斩毛。斩假石面层的剁纹应均匀,方向和深度一致,棱角和分格缝周边留15mm不剁。一般剁两遍,即可做出近似用石料砌成的墙面。
项目八
装饰工程施工
一、 抹灰工程的分类及作用
任务一 抹灰工程
(一) 一般抹灰施工
一般抹灰施工工序为:基层处理,做标志块,冲筋,抹底层灰,抹中层灰,抹罩面层灰,清理场地。
基层处理
使抹灰砂浆与基层体表面粘结牢固,抹灰前应对基层进行必要的处理。对附在基层表面上的灰尘、污垢、油渍等均应清除干净,并洒水润湿。对凹凸不平的表面应剔平,或用1∶3水泥砂浆补平。对楼板洞、穿墙管道洞及门、窗框与立墙交接缝隙处、脚手架孔洞等均应该用1∶3水泥砂浆分层嵌塞密实。混凝土表面应凿毛或薄刮一层107胶水泥砂浆。
项目八
装饰工程施工
二、 抹灰工程施工
任务一 抹灰工程
2. 做标志块、冲筋
(1) 做标志块(贴灰饼):先用托线板全面检查砖墙表面的垂直平整程度,根据检查的实际情况并兼顾抹灰的总平均厚度规定,决定墙面抹灰的厚度。接着在2m左右高度,离墙两阴角10~20cm处,用底层抹灰砂浆(也可用1∶3水泥砂浆或1∶3∶9混合砂浆)各做一个标准标志块,厚度为抹灰层厚度,大小50mm左右见方。以这两个标准标志块为依据,再用托线板靠、吊垂直确定墙下部对应的两个标志块厚度,其位置在踢脚板上口,使上下两个标志块在一条垂直线上,如图8-3所示。
项目八
装饰工程施工
二、 抹灰工程施工
任务一 抹灰工程
(2) 做冲筋:冲筋也叫“标筋”、“出柱头”,就是在上下两个标志块之间先抹出一长条梯形灰埂,其宽度为60~70mm,厚度与标志块相平,作为墙面抹底子灰填平的标准。其做法是在上下两个标志块中间先抹一层,再抹第二遍凸出成八字形,要比灰饼凸出10mm左右,然后用木杠紧贴灰饼左上右下搓,直到把冲筋搓得与标志块一样平为止,同时要将冲筋的两边用刮尺修成斜面,使其与抹灰层接槎顺平。冲筋用的砂浆,应与抹灰底层砂浆相同。
3. 抹底层灰
为了使抹灰层与基体粘结牢固,底层抹灰是关键工序。底层是粘结层,用水灰比0.37~0.4的素水泥浆或聚合物水泥浆薄刮一遍后,紧跟着上砂浆,一般用1∶0.5∶2的水泥∶石灰膏∶砂混合砂浆,厚度为3~5mm。抹完后用软靠尺刮平,而后用木抹子搓平。如发现平整不好,尤其边角处,应及时添灰搓平。
项目八
装饰工程施工
二、 抹灰工程施工
任务一 抹灰工程
4. 抹中层灰
底层抹后紧跟着就抹中层砂浆,其配合比一般采用水泥∶石灰膏∶砂=1∶3∶9的水泥混合砂浆,抹灰厚度6mm左右,抹后用软刮尺刮平赶匀,随刮随用长毛刷子将抹印顺平,再用木抹子搓平。抹中层灰时,铁抹抹压方向宜与底层灰抹压方向相垂直。中层灰应抹得平整、光洁。
5. 抹罩面层灰
(1) 罩面石膏灰应掺入缓凝剂,其掺量应由试验确定,一般控制在15~20min内凝结。涂抹应分两遍连续进行,第一遍应涂抹在干燥的中层上,但不得涂抹在水泥砂浆层上。面层灰应抹得平整、光滑,不见抹印。
(2) 待中层抹灰达到六至七成干,即用手捺不软有指印时(要防止过干,如过干应稍洒水),再开始面层抹灰。如使用纸筋石灰或麻刀石灰时,一般分两遍成活。第一遍抹得越薄越好,紧跟着抹第二遍。抹第二遍时,抹子要稍平,抹完后待灰浆稍干,再用塑料抹子或压子顺着抹纹压实压光。各抹灰层受冻或急骤干燥,都能产生裂纹或脱落,因此需要加强养护。
6. 清理场地
抹灰完毕,要将粘在门窗框、墙面上的灰浆及落地灰及时清除,打扫干净。
项目八
装饰工程施工
二、 抹灰工程施工
任务一 抹灰工程
(二) 装饰抹灰施工
1. 水磨石构造
2. 水磨石地面施工工艺
水磨石地面抹灰施工工艺流程为:基层表面清理→底层抹灰→分格弹线、安分格条→铺设水泥石粒浆→打磨→酸洗打蜡→成品保护。
(1) 基层表面清理:浇水湿润,底层抹灰冲筋。在底层抹灰之前,应先修补不平处和清扫完毕,经浇水湿润后根据墙上水平线按设计的底层抹灰厚度要求,先由墙四周拉线作标志灰饼,并用干硬性砂浆进行冲筋,冲筋间距视房间大小而定,一般以1.0~1.5m为宜,有地漏的地方应按排水方向找出0.5%~1%的泛水。
(2) 底层抹灰:地面为1∶3干硬性水泥砂浆,要求配比准确、拌合均匀。地面按冲筋高度填干硬性砂浆,先用铁抹子将灰拍实,再次用木抹子搓平,对低凹处填灰补齐刮平,滚压密实,再次用木抹搓平。底层抹灰完成后经2m靠尺检查,表面平整度偏差在2mm以内,标高符合水平线方向为合格。底层抹灰完成后次日即可浇水养护,常温下施工要充分浇水2~3d,低温或冬期施工可不浇水,应覆盖养护3~5d。
项目八
装饰工程施工
二、 抹灰工程施工
任务一 抹灰工程
(3) 分格弹线、安分格条:
① 弹线:按设计要求,先找出房间纵横中心点,由中心向纵横方向弹出分格线。若无特殊要求时,分格间距以1m左右为宜。边线宽度一般为150~300mm,四周应同宽,地面为彩色水磨石时应按图样分色弹出花饰线,便于施工,如图86所示。
② 镶嵌分格条:镶嵌分格条,应先镶嵌四周边线,再分别镶嵌中间部分的纵横线,最后镶嵌花饰、分色部位。镶嵌边线应以四周墙的标高线为准,分格条顶标高与通线平,将分格条紧贴平口板条与地面呈直角,即用水泥素灰八字角固定一侧,以其八字角高为6mm,宽为10mm为宜。以此逐根连接,当全长固定后即可撤去平口板条,并随即在另一侧用水泥素灰按八字角固定。并用排笔沾水在水泥素灰匀刷数次,使水泥素灰与底层抹灰粘结更牢。
项目八
装饰工程施工
二、 抹灰工程施工
任务一 抹灰工程
分格条粘嵌要牢固,接头应严密,并保证分格条上口面平整一致。分格条正确的粘嵌高度应是略大于分格条高度的1/2,见图87,并注意在分格条十字交叉接头处粘嵌水泥浆时,应留15~20mm的空隙,以确保铺设石粒浆时使石粒分布均匀、饱满。地面伸缩缝的分格和找平层的伸缩缝上下重合,用两块分格条并排安置,以适应裂缝发展。为使伸缩缝处的分格铜条与磨石之间结合紧密,应将分格铜条钻孔,用2寸平头木螺钉穿过铜条,浇入水磨石内,孔径6mm、间距300mm,铜条外侧扩孔,使平头螺钉穿过铜条后,钉头表面与铜条表面相平。嵌分格条时,先用靠尺靠齐,再用尼龙线拉直控制上口平直,然后用1∶1水泥砂浆粘完一侧,再粘另一侧。操作时用铁皮顺着分格条抹成45°的斜角,分两次抹成,第一次薄抹一道,第二次再抹平,砂浆厚度为分格条高度的1/2。嵌固后,用毛刷蘸水清刷一遍,保持洁净光平。严格控制上表面的水平和顺直,在水泥初凝时,进行二次校正,保证平直,牢固粘接严密,做完24h后应洒水养护。图8-7水磨石地面分格条设置
项目八
装饰工程施工
二、 抹灰工程施工
任务一 抹灰工程
(4) 铺设水泥石粒浆:拌制水泥石粒浆时,需严格按配合比计量。所选用的石粒品种、粒径应符合设计要求,石粒应洁净、无杂物。在同一面层上采用彩色图案时,先做深色,后做浅色;先做大面,后做镶边,待前一种水泥石渣凝固后,再铺后一种水泥石渣,严禁几种颜色同时铺设。水泥石渣配合比,需指定专人负责掌握,负责配料,施工人员不随意变动。白色或浅色水磨石面层,应采用白色硅酸盐水泥;深色的水磨石面层,可采用普通硅酸盐水泥。当水泥中需掺入颜料时,应采用耐光、耐碱的矿物颜料,不得使用酸性颜料,并控制好颜料的掺入量(宜为水泥重量的3%~6%)。将颜料和水泥事先干拌均匀后备用,备用量按一个区段配备。铺水泥石渣之前,将地面积水、浮砂等清扫干净,然后刷一遍同一色水泥浆,接着铺水泥石渣。水泥石渣铺设厚度,根据地面厚度而定,40mm厚的地面,水泥石渣采用水泥∶石渣=1∶2.5的比例混合,铺设厚度高出分格条3 ~5mm,经拍压平整后,用铁滚筒滚压。
项目八
装饰工程施工
二、 抹灰工程施工
任务一 抹灰工程
(5) 打磨:控制好开磨时间,见表8-1。水磨石开磨的时间与水泥强度等级及养护时的气温高低有关,一般应通过试磨以石粒不松动,水泥浆面与石粒面基本平齐为准,20~40mm大粒径石渣地面不少于15d。先试磨,随磨随洒水,及时清扫磨石浆,第一遍用36号磨石,边磨边用长靠尺检查测定水平。边角处用手提式磨石机和人工磨平,达到表面平整,分格条全部外露,石料外露均匀为止。第一遍磨石磨完后,改用80号磨石磨两遍,磨完两遍,将地面彻底清洗干净。用同色水泥浆满浆,孔眼大的用石粒嵌补,经养护3d后,改用180号磨石磨第四遍,直到表面光滑,平整度达到标准。磨石机开动以后,按指定方向徐徐推进,不停留。依顺序一排一排紧接着打磨,配备专人洒水并用靠尺检查水平,同时指挥打磨工操作。地面突出部分,磨石机缓慢均匀移动,且速度要慢,不停留,以避免出现凹坑。
项目八
装饰工程施工
二、 抹灰工程施工
任务一 抹灰工程
(6) 酸洗打蜡:磨完第四遍,经检查合格后,进行地面保护,同时插入墙裙,踢脚线施工。待水电安装、油漆玻璃等全部施工完毕,并在其他工作不致损伤和污染地面的情况下,将地面彻底清洗干净,晾干后上草酸,用40号磨石反复打磨3~4遍。草酸由浓变淡,开始用100∶(8~10)(水∶草酸)溶液均匀地洒在地面上,打磨后及时用棉纱擦净浆液,禁止用水冲洗,然后用100∶(6~8)草酸液磨第三遍或第四遍,达到表面光滑为止,每次清磨都擦净地面浆液。打蜡擦光,将蜡包在薄布内,薄薄地均匀地涂在地面上,待干后用细帆布或麻布包裹在木块上,磨擦均匀,经24h后,用打蜡机打磨至光亮为止。
(7) 成品保护:
① 首先重视每道工序,严格操作,统筹考虑施工程序,并对前工序之半成品加强保护,使最终成品符合质量要求。
② 运浆小车要注意不碰门框,并要对门框加以防护。
③ 在操作全过程中,对水电管线、暖气片等不得移动,对预埋件不得损坏。
④ 磨石浆应及时运到指定点,不得流入地漏、下水口,以防堵塞。
⑤ 磨石机应配加罩板,防止溅浆污染墙面,有污染应随时用清水刷净。
项目八
装饰工程施工
二、 抹灰工程施工

展开更多......

收起↑
