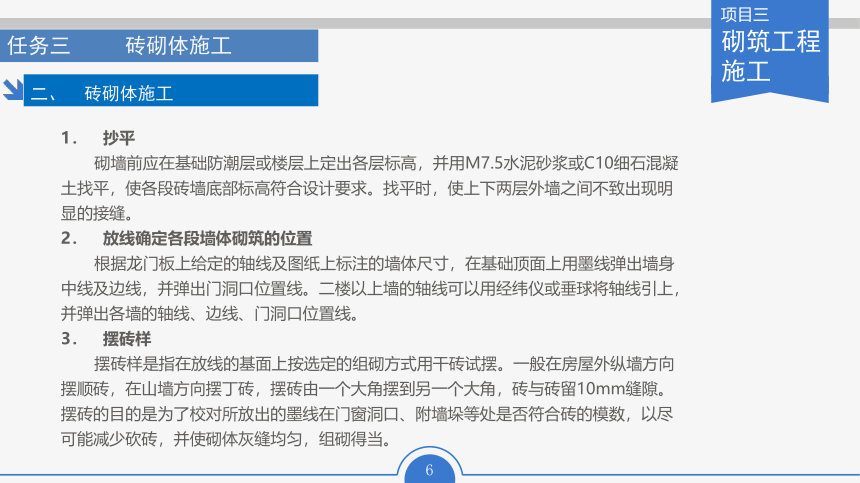

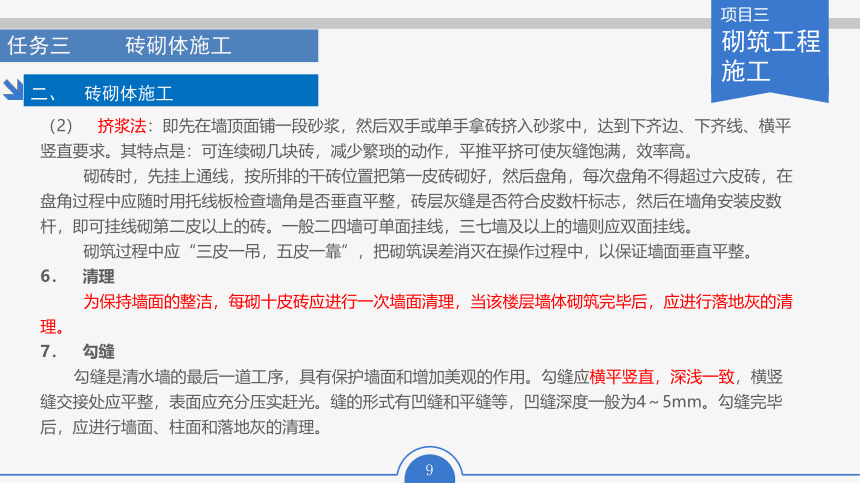

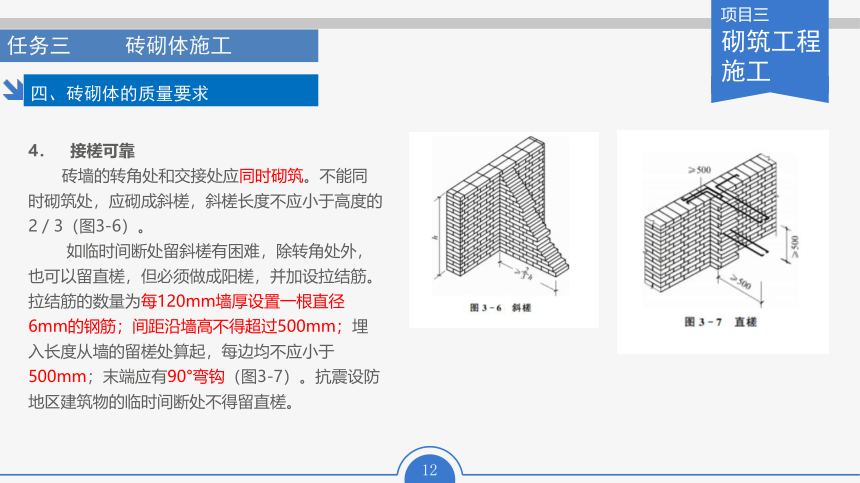

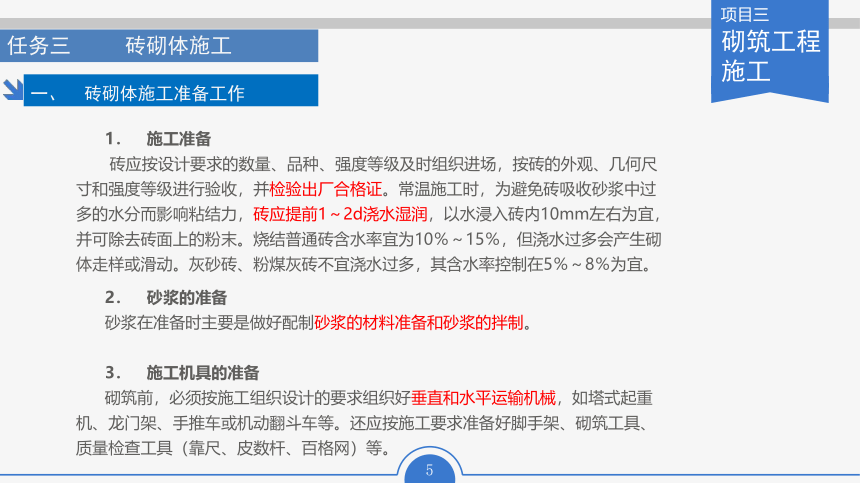

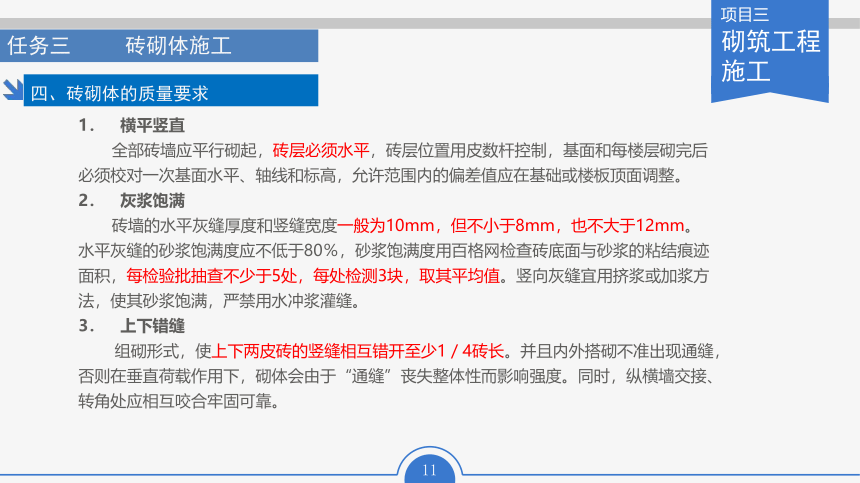

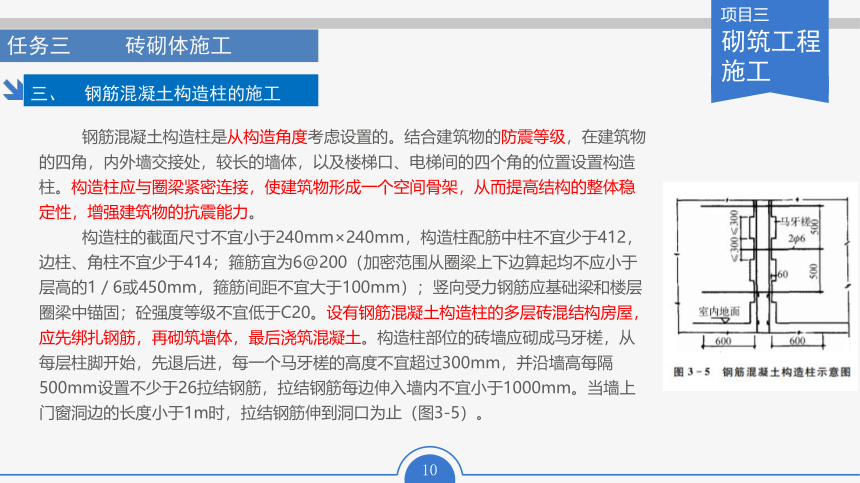

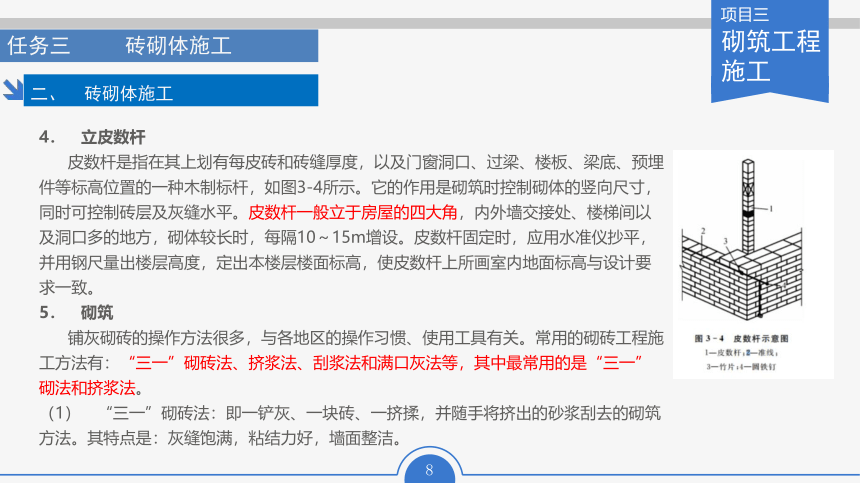

资源简介 (共37张PPT)项目三砌筑工程施工《建筑施工技术》学习目标●了解砌筑工程的施工特点●了解砌筑砂浆的制备和使用●了解砌体的施工工艺及质量要求●掌握框架填充墙施工●掌握中小型砌块的施工及质量要求项目二砌筑工程施工项目导入某小区砖混结构住宅楼由××建筑公司承建,该工程建筑层数为6层,建筑物檐高为16.9m。施工过程中,发现房间质量不符合要求,砌体部分的强度不足,砖块也有明显的松动现象,因此对该建筑的问题进行了调查。你能帮助找出可能引发问题的原因么?任务一 砌筑工程概述任务二 砌筑砂浆任务三 砖砌体施工任务四 中小型砌块施工任务五 框架填充墙施工任务六 砌筑工程的安全技术任务三 砖砌体施工《建筑施工技术》·准备工作·砖砌体施工·钢筋混凝土构造柱的施工任务三 砖砌体施工1. 施工准备砖应按设计要求的数量、品种、强度等级及时组织进场,按砖的外观、几何尺寸和强度等级进行验收,并检验出厂合格证。常温施工时,为避免砖吸收砂浆中过多的水分而影响粘结力,砖应提前1~2d浇水湿润,以水浸入砖内10mm左右为宜,并可除去砖面上的粉末。烧结普通砖含水率宜为10%~15%,但浇水过多会产生砌体走样或滑动。灰砂砖、粉煤灰砖不宜浇水过多,其含水率控制在5%~8%为宜。项目三砌筑工程施工一、 砖砌体施工准备工作2. 砂浆的准备砂浆在准备时主要是做好配制砂浆的材料准备和砂浆的拌制。3. 施工机具的准备砌筑前,必须按施工组织设计的要求组织好垂直和水平运输机械,如塔式起重机、龙门架、手推车或机动翻斗车等。还应按施工要求准备好脚手架、砌筑工具、质量检查工具(靠尺、皮数杆、百格网)等。任务三 砖砌体施工1. 抄平砌墙前应在基础防潮层或楼层上定出各层标高,并用M7.5水泥砂浆或C10细石混凝土找平,使各段砖墙底部标高符合设计要求。找平时,使上下两层外墙之间不致出现明显的接缝。2. 放线确定各段墙体砌筑的位置根据龙门板上给定的轴线及图纸上标注的墙体尺寸,在基础顶面上用墨线弹出墙身中线及边线,并弹出门洞口位置线。二楼以上墙的轴线可以用经纬仪或垂球将轴线引上,并弹出各墙的轴线、边线、门洞口位置线。3. 摆砖样摆砖样是指在放线的基面上按选定的组砌方式用干砖试摆。一般在房屋外纵墙方向摆顺砖,在山墙方向摆丁砖,摆砖由一个大角摆到另一个大角,砖与砖留10mm缝隙。摆砖的目的是为了校对所放出的墨线在门窗洞口、附墙垛等处是否符合砖的模数,以尽可能减少砍砖,并使砌体灰缝均匀,组砌得当。项目三砌筑工程施工二、 砖砌体施工任务三 砖砌体施工常用砌体的组砌形式有:(1) 一顺一丁式:一层砌顺砖、一层砌丁砖,相间排列,重复组合[图3-3(b)、(c)]。在转角部位要加设配砖(俗称七分砖),进行错缝。这种砌法的特点是搭接好,无通缝,整体性强,因而应用较广。(2) 全顺式:每皮均以顺砖组砌,上下皮左右搭接为半砖[图3-3(d)]。适用于模数型多孔砖的砌合。(3) 梅花丁:梅花丁砌法是每皮中丁砖与顺砖相隔,上皮丁砖坐中于下皮顺砖,上下皮间竖缝相互错开1/4砖长[图3-3(e)]。它整体性好,且墙面美观。项目三砌筑工程施工二、 砖砌体施工任务三 砖砌体施工4. 立皮数杆皮数杆是指在其上划有每皮砖和砖缝厚度,以及门窗洞口、过梁、楼板、梁底、预埋件等标高位置的一种木制标杆,如图3-4所示。它的作用是砌筑时控制砌体的竖向尺寸,同时可控制砖层及灰缝水平。皮数杆一般立于房屋的四大角,内外墙交接处、楼梯间以及洞口多的地方,砌体较长时,每隔10~15m增设。皮数杆固定时,应用水准仪抄平,并用钢尺量出楼层高度,定出本楼层楼面标高,使皮数杆上所画室内地面标高与设计要求一致。5. 砌筑铺灰砌砖的操作方法很多,与各地区的操作习惯、使用工具有关。常用的砌砖工程施工方法有:“三一”砌砖法、挤浆法、刮浆法和满口灰法等,其中最常用的是“三一”砌法和挤浆法。(1) “三一”砌砖法:即一铲灰、一块砖、一挤揉,并随手将挤出的砂浆刮去的砌筑方法。其特点是:灰缝饱满,粘结力好,墙面整洁。项目三砌筑工程施工二、 砖砌体施工任务三 砖砌体施工(2) 挤浆法:即先在墙顶面铺一段砂浆,然后双手或单手拿砖挤入砂浆中,达到下齐边、下齐线、横平竖直要求。其特点是:可连续砌几块砖,减少繁琐的动作,平推平挤可使灰缝饱满,效率高。砌砖时,先挂上通线,按所排的干砖位置把第一皮砖砌好,然后盘角,每次盘角不得超过六皮砖,在盘角过程中应随时用托线板检查墙角是否垂直平整,砖层灰缝是否符合皮数杆标志,然后在墙角安装皮数杆,即可挂线砌第二皮以上的砖。一般二四墙可单面挂线,三七墙及以上的墙则应双面挂线。砌筑过程中应“三皮一吊,五皮一靠”,把砌筑误差消灭在操作过程中,以保证墙面垂直平整。6. 清理为保持墙面的整洁,每砌十皮砖应进行一次墙面清理,当该楼层墙体砌筑完毕后,应进行落地灰的清理。7. 勾缝勾缝是清水墙的最后一道工序,具有保护墙面和增加美观的作用。勾缝应横平竖直,深浅一致,横竖缝交接处应平整,表面应充分压实赶光。缝的形式有凹缝和平缝等,凹缝深度一般为4~5mm。勾缝完毕后,应进行墙面、柱面和落地灰的清理。项目三砌筑工程施工二、 砖砌体施工任务三 砖砌体施工钢筋混凝土构造柱是从构造角度考虑设置的。结合建筑物的防震等级,在建筑物的四角,内外墙交接处,较长的墙体,以及楼梯口、电梯间的四个角的位置设置构造柱。构造柱应与圈梁紧密连接,使建筑物形成一个空间骨架,从而提高结构的整体稳定性,增强建筑物的抗震能力。构造柱的截面尺寸不宜小于240mm×240mm,构造柱配筋中柱不宜少于412,边柱、角柱不宜少于414;箍筋宜为6@200(加密范围从圈梁上下边算起均不应小于层高的1/6或450mm,箍筋间距不宜大于100mm);竖向受力钢筋应基础梁和楼层圈梁中锚固;砼强度等级不宜低于C20。设有钢筋混凝土构造柱的多层砖混结构房屋,应先绑扎钢筋,再砌筑墙体,最后浇筑混凝土。构造柱部位的砖墙应砌成马牙槎,从每层柱脚开始,先退后进,每一个马牙槎的高度不宜超过300mm,并沿墙高每隔500mm设置不少于26拉结钢筋,拉结钢筋每边伸入墙内不宜小于1000mm。当墙上门窗洞边的长度小于1m时,拉结钢筋伸到洞口为止(图3-5)。项目三砌筑工程施工三、 钢筋混凝土构造柱的施工任务三 砖砌体施工1. 横平竖直全部砖墙应平行砌起,砖层必须水平,砖层位置用皮数杆控制,基面和每楼层砌完后必须校对一次基面水平、轴线和标高,允许范围内的偏差值应在基础或楼板顶面调整。2. 灰浆饱满砖墙的水平灰缝厚度和竖缝宽度一般为10mm,但不小于8mm,也不大于12mm。水平灰缝的砂浆饱满度应不低于80%,砂浆饱满度用百格网检查砖底面与砂浆的粘结痕迹面积,每检验批抽查不少于5处,每处检测3块,取其平均值。竖向灰缝宜用挤浆或加浆方法,使其砂浆饱满,严禁用水冲浆灌缝。3. 上下错缝组砌形式,使上下两皮砖的竖缝相互错开至少1/4砖长。并且内外搭砌不准出现通缝,否则在垂直荷载作用下,砌体会由于“通缝”丧失整体性而影响强度。同时,纵横墙交接、转角处应相互咬合牢固可靠。项目三砌筑工程施工四、砖砌体的质量要求任务三 砖砌体施工4. 接槎可靠砖墙的转角处和交接处应同时砌筑。不能同时砌筑处,应砌成斜槎,斜槎长度不应小于高度的2/3(图3-6)。如临时间断处留斜槎有困难,除转角处外,也可以留直槎,但必须做成阳槎,并加设拉结筋。拉结筋的数量为每120mm墙厚设置一根直径6mm的钢筋;间距沿墙高不得超过500mm;埋入长度从墙的留槎处算起,每边均不应小于500mm;末端应有90°弯钩(图3-7)。抗震设防地区建筑物的临时间断处不得留直槎。项目三砌筑工程施工四、砖砌体的质量要求任务三 砖砌体施工项目三砌筑工程施工四、砖砌体的质量要求任务三 砖砌体施工1. 砂浆强度不稳定(1) 现象:砂浆强度低于设计强度标准值,有时砂浆强度波动较大,匀质性差。(2) 主要原因:材料计量不准确;砂浆中塑化材料或微沫剂掺量过多;砂浆搅拌不均;砂浆使用时间超过规定;水泥分布不均匀等。(3) 预防措施:① 建立材料的计量制度和计量工具校验、维修、保管制度;减少计量误差,对塑化材料(石灰膏等)宜调成标准稠度(120mm)进行称量,再折算成标准容积。② 砂浆尽量采用机械搅拌,分两次投料(先加入部分砂子、水和全部塑化材料,拌匀后再投入其余的砂子和全部水泥进行搅拌),保证搅拌均匀。③ 砂浆应按需要搅拌,宜在当班用完。项目三砌筑工程施工五、 影响砖砌体工程质量的因素与防治措施任务三 砖砌体施工2. 砖墙墙面游丁走缝(1) 现象:砖墙面上下砖层之间竖缝产生错位,丁砖竖缝歪斜,宽窄不匀,丁不压中。清水墙窗台部位与窗间墙部位的上下竖缝错位。(2) 主要原因:砖的规格不统一,每块砖长、宽尺寸误差大;操作中未掌握控制砖缝的标准,开始砌墙摆砖时,没有考虑窗口位置对砖竖缝的影响,当砌至窗台处窗口尺寸时,窗的边线不在竖缝位置上。(3) 预防措施:① 砌墙时用同一规格的砖,如规格不一,则应弄清现场用砖情况,统一摆砖确定组砌方法,调整竖缝宽度。② 提高操作人员技术水平,强调丁压中即丁砖的中线与下层条砖的中线重合。③ 摆砖时应将窗口位置引出,使窗的竖缝尽量与窗口边线相齐,如果窗口宽度不符合砖的模数,砌砖时要打好七分头,排匀立缝,保持窗间墙处上下竖缝不错位。项目三砌筑工程施工五、 影响砖砌体工程质量的因素与防治措施任务三 砖砌体施工3. 清水墙面水平缝不直,墙面凹凸不平(1) 现象:同一条水平缝宽度不一致,个别砖层冒线砌筑;水平缝下垂;墙体中部(两步脚手架交接处)凹凸不平。(2) 主要原因:砖的两个条面大小不等,使灰缝的宽度不一致,个别砖大条面偏大较多,不易将灰缝砂浆压薄,从而出现冒线砌筑;所砌墙体长度超过20m,挂线不紧,挂线产生下垂,灰缝就出现下垂现象;由于第一步架墙体出现垂直偏差,接砌第二步架时进行了调整,两步架交接处出现凹凸不平。(3) 预防措施:① 砌砖应采取小面跟线;挂线长度超过15~20m时,应加垫线。② 墙面砌至脚手架排木搭设部位时,预留脚手眼,并继续砌至高出脚手架板面一层砖;挂立线应由下面一步架墙面引伸,以立线延至下部墙面至少500mm,挂立线吊直后,拉紧平线,用线锤吊平线和立线,当线锤与平线、立线相重,则可认为立线正确无误。项目三砌筑工程施工五、 影响砖砌体工程质量的因素与防治措施任务三 砖砌体施工4. “螺丝”墙(1) 现象:砌完一个层高的墙体时,同一砖层的标高差一皮砖的厚度而不能咬圈。(2) 主要原因:砌筑时没有按皮数杆控制砖的层数;每当砌至基础面和预制混凝土楼板上接砌砖墙时,由于标高偏差大,皮数杆往往不能与砖层吻合,需要在砌筑中用灰缝厚度逐步调整;如果砌同一层砖时,误将负偏差当作正偏差,砌砖时反而压薄灰缝,在砌至层高赶上皮数时,与相邻位置正好差一皮砖。(3) 预防措施:① 砌筑前应先测定所砌部位基面标高误差,通过调整灰缝厚度来调整墙体标高。② 标高误差宜分配在一步架的各层砖缝中,逐层调整。③ 操作时挂线两端应相互呼应,并经常检查与皮数杆的砌层号是否相符。项目三砌筑工程施工五、 影响砖砌体工程质量的因素与防治措施任务四 中小型砌块施工《建筑施工技术》·材料要求·砌块施工工艺任务四 中小型砌块施工混凝土中、小型和粉煤灰中型实心砌块的强度有MU15、MU10、MU7.5、MU5、MU3.5五个等级。砌块用砂浆主要是水泥、砂、石灰膏、外加剂等材料或相应的代用材料。砼空心砌块为竖向方孔,规格为390mm×190mm×190mm。强度等级分为MU20、MU15、MU10、MU7.5、MU5五个强度等级。项目三砌筑工程施工一、 材料要求任务四 中小型砌块施工(一) 砌筑要求(1) 砌前先绘制排列图:尽量用主规格砌块。(2) 错缝搭砌:搭接长度不小于1/3块高,且中型砌块不小于150mm、小型不小于90mm;不足者设网片筋。(3) 灰缝厚度:水平灰缝厚8~20mm,加筋时20~25mm。立缝宽15~20mm(小砌块灰缝同砖砌体)。(4) 空心砌块应扣砌,对孔错缝,壁肋劈裂者不得使用。(5) 补缝要求:缝宽大于30mm填C20细石混凝土;大于150mm镶砖。(6) 砂浆饱满度:水平缝不小于90%;竖缝不小于80%。(7) 浇灌芯柱:砌筑砂浆强度大于1MPa后。项目三砌筑工程施工二、 砌块施工工艺任务四 中小型砌块施工项目三砌筑工程施工二、 砌块施工工艺任务四 中小型砌块施工项目三砌筑工程施工二、 砌块施工工艺(二) 砌块施工1. 混凝土小型空心砌块施工小型砌块砌筑要求:(1) 底部砌烧结普通砖或多孔砖,高度不低于200mm;(2) 拉结筋与结构连接,每1.2~1.5m高设不低于60厚现浇钢筋混凝土带;(3) 砂浆饱满度,垂直、水平灰缝均不低于80%;(4) 梁板下斜砌小砖顶牢(墙体沉实7d后);(5) 洞口边或阳角处设置构造柱或专用砌块。施工时所用的混凝土小型空心砌块的产品龄期不应小于28d。砌筑小砌块时,应清除表面污物和芯柱及小砌块孔洞底部的毛边,剔除外观质量不合格的小砌块。在天气炎热的情况下,可提前洒水湿润小砌块;对轻骨料混凝土小砌块,可提前浇水湿润。小砌块表面有浮水时,不得施工。小砌块应底面朝上反砌于墙上,承重墙严禁使用断裂的小砌块。小砌块墙体应对孔错缝搭砌,搭接长度不应小于90mm。墙体的个别部位不能满足上述要求时,应在灰缝中设置拉结钢筋或钢筋网片,但竖向通缝不能超过两皮小砌块。任务四 中小型砌块施工项目三砌筑工程施工二、 砌块施工工艺2. 中型砌块施工中型砌块的施工,是采用各种吊装机械及夹具将砌块安装在设计位置,一般要按建筑物的平面尺寸及预先设计的砌块排列图逐块地按次序吊装,就位固定。(1) 现场平面布置:① 砌块堆置场地应平整夯实,有一定泄水坡度,必要时挖排水沟。② 砌块不宜直接堆放在地面上,应堆在草袋、煤渣垫层或其他垫层上,以免砌块底部被污染。③ 砌块的规格、数量必须配套,不同类型分别堆放。堆放要稳定,通常采用上下皮交错堆放,堆放高度不宜超过3m,堆放一皮至两皮后宜堆成踏步形。图3-18砌块夹具④ 现场应储存足够数量的砌块,保证施工顺利进行。砌块堆放应使场内运输路线最短。(2) 机具准备:砌块的装卸可用桅杆式起重机、汽车式起重机、履带式起重机和塔式起重机。砌块的水平运输可用专用砌块小车、普通平板车等。另外,还有安装砌块的专用夹具(图3-18)。任务四 中小型砌块施工项目三砌筑工程施工二、 砌块施工工艺(3) 编制砌块排列图:砌块在吊装前应先绘制砌块排列图,以指导吊装施工和砌块准备,如图3-19所示。砌块排列图绘制方法为:① 在立面图上用1∶50或1∶30的比例绘制出纵横墙面,然后将过梁、平板、大梁、楼梯、混凝土垫块等在图上标出,再将管道等孔洞标出。② 在纵横墙上画水平灰缝线,按砌块错缝搭接的构造要求和竖缝的大小,尽量以主砌块为主,其他各种型号砌块为辅进行排列。需要镶砖时,尽量对称分散布置。图3-19砌块排列图砌块排列应遵守的技术要求是:① 上下皮砌块错缝搭接长度一般为砌块长度的1/2(较短的砌块必须满足这个要求),或不得小于砌块皮高的1/3,以保证砌块牢固搭接。② 外墙转角处及纵横墙交接处应用砌块相互搭接,如纵横墙不能互相搭接,则应每两皮设置一道钢筋网片。任务四 中小型砌块施工项目三砌筑工程施工二、 砌块施工工艺( 4) 选择砌块安装方案:常用的砌块安装方案有如下两种:① 用台灵架安装砌块,用附设起重拔杆的井架进行砌块、楼板的垂直运输。台灵架安装砌块时的吊装路线有后退法、合拢法及循环法(图3-20)。② 用台灵架安装砌块,用塔式起重机进行砌块和预制构件的水平和垂直运输及楼板安装。任务四 中小型砌块施工项目三砌筑工程施工二、 砌块施工工艺(5) 砌块施工工艺:砌块铺灰砌筑工艺流程为:铺灰→砌块就位→校正→勾缝与灌缝→镶砖砌块施工要点主要有:① 铺灰:铺灰应均匀平整,长度一般不超过5m,炎热天气及严寒季节应适当缩短② 砌块吊装就位:吊装砌块一般用摩擦式夹具,夹砌块时应避免偏心③ 校正:砌块吊装就位后,用锤球或托线板检查砌块的垂直度,用拉准线的方法检查砌块的水平度。校正时可用撬棍轻微撬动砌块来调整偏差。④ 勾缝与灌竖缝:砌块经校正后,随即进行勾缝,深度不超过7mm,此后砌块一般不准再有撬动,以防止砂浆粘结力受损,如砌块发生位移应重砌。⑤ 镶砖:当竖缝间出现较大竖缝或过梁找平时,应镶砖。镶砖砌体的竖缝和水平缝应控制在15~30mm以内。镶砖工作要紧密配合安装,在砌块校正后即刻进行,不要在安装好一层墙身后才镶砖。镶砖时应注意使砖的竖缝灌密实。镶砌的最后一皮砖和安放有檩条、梁、楼板等构件下的砖层,均需用丁砖镶砌。丁砖必须用无裂缝的整砖。任务四 中小型砌块施工项目三砌筑工程施工二、 砌块施工工艺(6) 质量要求:① 砌筑墙体时,应遵守下列基本规定:a. 龄期不足28d及潮湿的小砌块不得进行砌筑。b. 应在房屋四角或楼梯间转角处设立皮数杆,皮数杆间距不宜超过15m。c. 应尽量采用主规格小砌块,小砌块的强度等级应符合设计要求,并应清除小砌块表面污物和芯柱用小砌块孔洞底部的毛边。d. 墙体转角处和纵横墙交接处应同时砌筑,纵横墙交错搭接,外墙转角处严禁留直槎,墙体临时间断处应设在洞口边并砌成斜槎,斜槎长度不应小于高度。非承重隔墙不能与承重墙或柱同时砌筑时,应在连接处承重墙或柱的水平灰缝e. 应对孔上下皮错缝搭砌,并且竖缝相互错开1/2砌块长。个别情况当无法对孔砌筑时,普通混凝土小砌块的搭接长度不应小于90mm,轻骨料混凝土小型砌块不应小于120mm;当不能保证此规定时,应在灰缝中设置拉结钢筋或网片。f. 承重墙体不得采用小砌块与黏土砖等其他块体材料混合砌筑。g. 严禁使用断裂小砌块或壁勒中有竖向凹形裂缝的小砌块砌筑承重墙体。任务四 中小型砌块施工项目三砌筑工程施工二、 砌块施工工艺② 砌体的灰缝应符合下列规定:a. 砌体灰缝应横平竖直,全部灰缝均应铺填砂浆;水平灰缝的砂浆饱满度不得低于90%;竖缝的砂浆饱满度不得低于80%;砌筑中不得出现瞎缝、透明缝;砌筑砂浆强度未达到设计要求的70%时,不得拆除过梁底部的模板。b. 砌体的水平灰缝厚度和竖直灰缝宽度应控制在8~12mm;砌筑时的铺灰长度不得超过800mm;严禁用水冲灌浆缝。c. 当缺少辅助规格小砌块时,墙体通缝不应超过两皮砌块。d. 清水墙面,应随砌随勾缝,并要求光滑、密实、平整。e. 拉结钢筋或网片必须放置于灰缝和芯柱内,不得漏放,其外露部分不得随意弯折。③ 砂浆的强度等级和品种必须符合要求。砌筑砂浆必须搅拌均匀,随拌随用;盛入灰槽(盆)内的砂浆如有泌水现象,应在砌筑前重新拌和。砂浆稠度,用于普通混凝土小型砌块时宜为50mm,用于轻骨料混凝土小砌块时,宜为70mm。任务四 中小型砌块施工项目三砌筑工程施工二、 砌块施工工艺④ 混凝土及砌筑砂浆用的水泥、水、骨料、外加剂等必须符合现行国家标准和有关规定。每一楼层或250m3的砌体,每种强度等级的砂浆至少制作两组(每组6块)试块,每层楼每种强度等级的混凝土至少制作一组(每组3块)试块。⑤ 需要移动已砌好砌体的小型砌块或被撞动的小型砌块时,应重新铺浆砌筑。⑥ 小型砌块用于框架填充墙时,应与框架中预埋的拉结筋连接,当填充墙砌至顶面最后一皮,与上部结构的接触处宜用烧结普通砖斜砌楔紧。⑦ 对设计规定的洞口、管道、沟槽和预埋件等,应在砌筑时预留或预埋,严禁在砌好的墙体上打凿。在小型砌块墙体中不得预留水平沟槽。任务四 中小型砌块施工项目三砌筑工程施工二、 砌块施工工艺⑧ 砌体内不宜设脚手眼。如必须设置时,可用190mm×190mm×190mm小型砌块侧砌,利用其孔洞作脚于眼。砌体完工后用C15混凝土填实。但在墙体下列部位不得设置脚手眼:a. 过梁上部,与过梁成60°角的三角形及过梁跨度1/2范围内。b. 宽度不大于800mm的窗间墙。c. 梁和梁垫下及其左右各500mm的范围内。d. 门窗洞口两侧200mm内和墙体交接处400mm的范围内。e. 设计规定不允许设脚手眼的部位。⑨ 墙体分段施工时的分段位置宜设置在伸缩缝、沉降缝、防震缝、构造柱或门窗洞口处。砌体相邻工作段的高度差不得大于一个楼层或4m。每日砌筑高度宜控制在1.4m或一步脚手架高度范围内。⑩ 施工中需要在砌体中设置临时施工洞口,其侧边离交接处的墙面不应小于600mm,并在顶部设过梁;填砌施工洞口的砌筑砂浆强度等级应提高一级。任务五框架填充墙施工建筑物框架填充墙的砌筑常采用的砌块有空心砖、蒸汽加压混凝土砌块、轻骨料混凝土小型砌块等,严禁使用实心黏土砖。当使用蒸汽加压混凝土砌块、轻骨料混凝土小型砌块时,其产品龄期应超过28d。任务五 框架填充墙施工《建筑施工技术》·施工要点·质量要求及检验方法任务五 框架填充墙施工项目三砌筑工程施工一、 施工要点(1) 填充墙采用烧结多孔砖、烧结空心砖进行砌筑时,材料应提前2d进行浇水湿润。当采用蒸汽加压混凝土砌块砌筑时,应向砌筑面适当浇水。(2) 多孔砖应采用一顺一丁或梅花丁的组砌形式。多孔砖的孔洞应垂直面受压,砌筑前应先进行干砖试摆。混凝土砌块一般采用一顺一丁的组砌形式。(3) 墙体的灰缝要求横平竖直,厚薄均匀,并应填满砂浆,竖缝不得出现透明缝、瞎缝。(4) 框架柱和梁施工完成后,应按设计要求砌筑内外墙体,墙体应与框架柱进行锚固,锚固拉结筋的规格、数量、间距、长度应符合设计要求。填充墙拉结筋的设置方法主要有以下几种:① 在框架柱施工时预埋锚筋,锚筋的设置为沿柱高每500mm配置26钢筋,伸入墙内长度,一二级框架宜沿墙全长布置,三四级框架不应小于墙长的1/5,且不应小于700mm,锚筋的位置必须准确。砌体施工时,将锚筋凿出并拉直砌在砌体的水平砌缝中,确保墙体与框架柱的连接。② 框架柱施工时,在规定留设锚筋位置处预留铁块或沿柱高设置26预埋钢筋,当进行墙体砌筑施工时,按设计要求的锚筋间距将其凿出与锚筋焊接。任务五 框架填充墙施工项目三砌筑工程施工一、 施工要点③ 先进行框架柱的施工,当进行墙体砌筑时,按设计规定的要求在需要留设锚筋的位置进行拉结锚筋的植筋。当填充墙长度大于5m时,墙顶部与梁应有拉结措施,墙高度超过4m时,应在墙高中部设置与柱连接的通长的钢筋混凝土水平墙梁。(5) 当采用蒸汽加压混凝土砌块、轻骨料混凝土小型砌块施工时,应在墙底部先砌筑烧结普通砖或多孔砖,或现浇混凝土坎台等,其高度不宜小于200mm。(6) 卫生间、浴室等潮湿房间在砌体的底部应现浇宽度不少于120mm、高度不小于100mm的混凝土导墙,待达到一定强度后再在上面砌筑砌体。(7) 门窗洞口的侧壁也应用烧结普通砖镶框砌筑,并与砌块相互咬合。填充墙砌至接近梁底、板底时,应留一定的空隙,待填充墙砌筑完毕并应至少间隔7d后采用烧结普通砖侧砌,并用砂浆填塞密实,以提高砌体与框架间的拉结。任务五 框架填充墙施工项目三砌筑工程施工二、 质量要求及检验方法(1) 砌筑砂浆、砖和砌块的强度等级应符合设计要求。(2) 填充墙砌体的灰缝应横平竖直,砂浆饱满。灰缝厚度和宽度应符合设计要求。空心砖、轻骨料混凝土小型砌块的砌体灰缝应为8~12mm。蒸汽加压混凝土砌块砌体的水平灰缝厚度及竖向灰缝宽度分别宜为15mm和20mm。对空心砖砌体的水平灰缝砂浆饱满度不宜少于80%,竖向灰缝要求填满砂浆,不得有透明缝、瞎缝。对蒸汽加压混凝土砌块和轻骨料混凝土小型砌块的水平和垂直灰缝,砂浆的饱满度不宜少于80%。(3) 填充墙砌体的一般尺寸允许偏差应符合表3-4的规定。【小贴士】框架本身在建筑中构成骨架,自成体系,在设计中只承受本层隔墙、板及活荷载所传给它的压力,故(黏土实心砖外)施工时不准许先砌墙,后浇筑框架梁,因为这样会使框架梁失去作用,并增加底层框架梁的应力,甚至产生事故。任务六 砌筑工程的安全技术《建筑施工技术》任务六 砌筑工程的安全技术项目三砌筑工程施工(1) 砌筑操作前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后方可施工。(2) 砌基础时,应检查和经常注意基槽(坑)土质的变化情况。(3) 不准站在墙顶上做画线、刮缝及清扫墙面或检查大角垂直等工作。(4) 砍砖时应面向墙体,避免碎砖飞出伤人。(5) 不准在超过胸部的墙上进行砌筑,以免将墙体碰撞倒塌造成安全事故。(6) 不准在墙顶或架子上整修石材,以免震动墙体影响质量或石片掉下伤人。(7) 不准起吊有部分破裂和脱落危险的砌块。本章重难点回顾1.框架填充墙施工2.中小砌块施工及质量要求项目三砌筑工程施工 展开更多...... 收起↑ 资源预览
