任务五 土方回填与压实
05
任 务 引 入

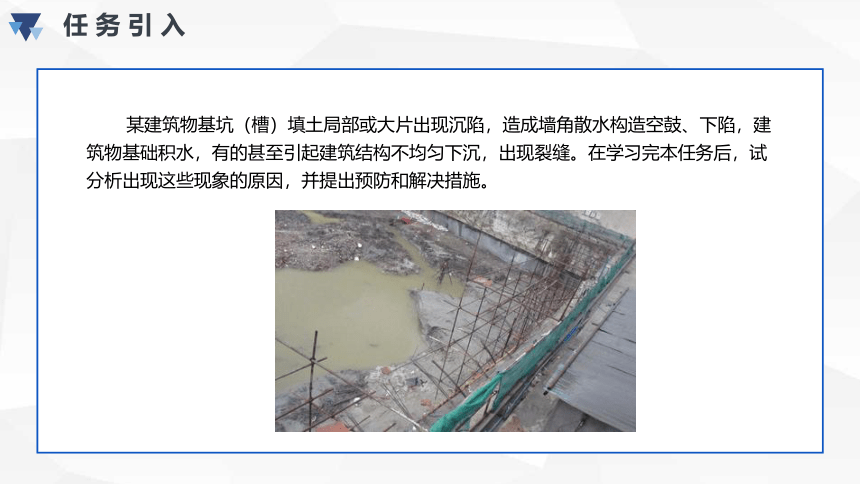

某建筑物基坑(槽)填土局部或大片出现沉陷,造成墙角散水构造空鼓、下陷,建筑物基础积水,有的甚至引起建筑结构不均匀下沉,出现裂缝。在学习完本任务后,试分析出现这些现象的原因,并提出预防和解决措施。
相 关 知 识

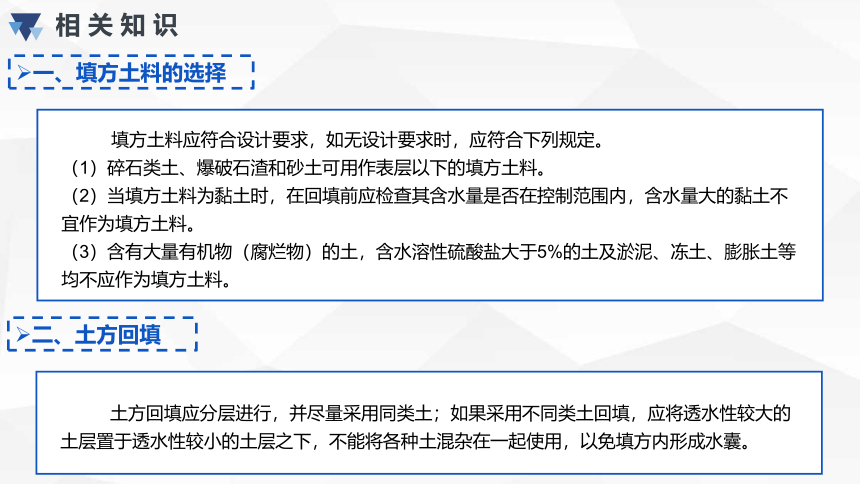

填方土料应符合设计要求,如无设计要求时,应符合下列规定。
(1)碎石类土、爆破石渣和砂土可用作表层以下的填方土料。
(2)当填方土料为黏土时,在回填前应检查其含水量是否在控制范围内,含水量大的黏土不宜作为填方土料。
(3)含有大量有机物(腐烂物)的土,含水溶性硫酸盐大于5%的土及淤泥、冻土、膨胀土等均不应作为填方土料。
一、填方土料的选择
土方回填应分层进行,并尽量采用同类土;如果采用不同类土回填,应将透水性较大的土层置于透水性较小的土层之下,不能将各种土混杂在一起使用,以免填方内形成水囊。
二、土方回填
相 关 知 识
(一)填土的压实方法
三、填土的压实
填土的压实方法一般有碾压法、夯实法、振动压实法三种。
(1)碾压法是利用碾压机械滚轮的压力压实土壤,使之达到所需的密实度,此法多用于大面积填方工程。
(2)夯实法是利用冲击力来夯实土壤,分机械夯实和人工夯实两种。机械夯实主要用夯锤、蛙式打夯机和内燃打夯机等;人工夯土用的工具有木夯和石夯。
(3)振动压实法是将振动压实机放在土层表面,土颗粒在振动力的作用下发生相对位移而达到紧密状态,该方法适用于振实非黏性土。如果使用振动碾进行碾压,可使土受振动和碾压两种作用,碾压效率高,适用于大面积填方工程。
相 关 知 识
(二)填土压实的影响因素
三、填土的压实
填土压实的影响因素主要有压实功、土的含水量及每层铺土厚度。
1.压实功
填土压实后的密度与压实机械在其上所施加的功有一定的关系。当含水量一定时,土密度会在一开始随压实功的增加而急剧增加,后面会逐渐变缓,趋于一个稳定的值。
相 关 知 识
(二)填土压实的影响因素
三、填土的压实
2.含水量
在压实功一定的条件下,填土的含水量对压实质量有直接影响。
每种土都有其最佳含水量,土在这种含水量的条件下,使用同样的压实功进行压实,所得到的密度最大。
相 关 知 识
(二)填土压实的影响因素
三、填土的压实
3.铺土厚度
在压实功一定时,土中的应力随深度增加而逐渐减小,压实机械的压实作用也随土层深度的增加而逐渐减小。
铺土厚度应小于压实机械压土时的作用深度,并要考虑最优铺土厚度问题。
相 关 知 识
(二)填土压实的影响因素
三、填土的压实
3.铺土厚度
对于重要填方工程,其达到规定密实度所需的压实遍数、最优铺土厚度等应根据土质和压实机械在施工现场的压实试验决定。若无试验依据,可按照下表所示选用。
相 关 知 识
(三)填土压实质量的检查
三、填土的压实
填土压实后必须要达到密实度要求,填土密实度以设计规定的控制干密度作为检查标准。土的控制干密度与最大干密度之比称为压实系数。
土的最大干密度乘以规范规定或设计要求的压实系数,即可计算出填土控制干密度的值。一般场地平整,其压实系数为0.9左右。
任 务 实 施
1.原因分析
(1)基坑(槽)中的积水、淤泥杂物未清除就回填。
(2)基槽宽度较窄,采用手夯回填夯实,未达到要求的密实度。
(3)回填土料中夹有大量的土块,受水浸泡产生沉降;或采用了含水量大的黏性土、淤泥质土等,回填质量不合要求。
(4)回填土含水量大,密实度达不到要求。
2.预防措施
(1)基坑(槽)回填前,应将槽中积水排净,淤泥、松土、杂物清理干净。
(2)回填土应严格分层回填、夯实。
(3)填土土料中不得含有大于50 mm直径的土块,不应有较多的干土块,急需进行下道工序时,宜用2∶8或3∶7灰土回填夯实。
任 务 实 施
3.治理方法
(1)基坑(槽)回填土沉陷造成墙脚散水空鼓, 若混凝土面层尚未破坏,则可填入碎石,侧向挤压捣实;若面层已经裂缝破坏,则应视面积大小或损坏情况,采取局部或全部返工。局部处理可用锤、凿将空鼓部位凿开,填灰土或黏土、碎石混合物等夯实,再作面层。
(2)因回填土沉陷引起结构局部下沉时,应会同设计部门,针对情况采取加固措施。

展开更多......
