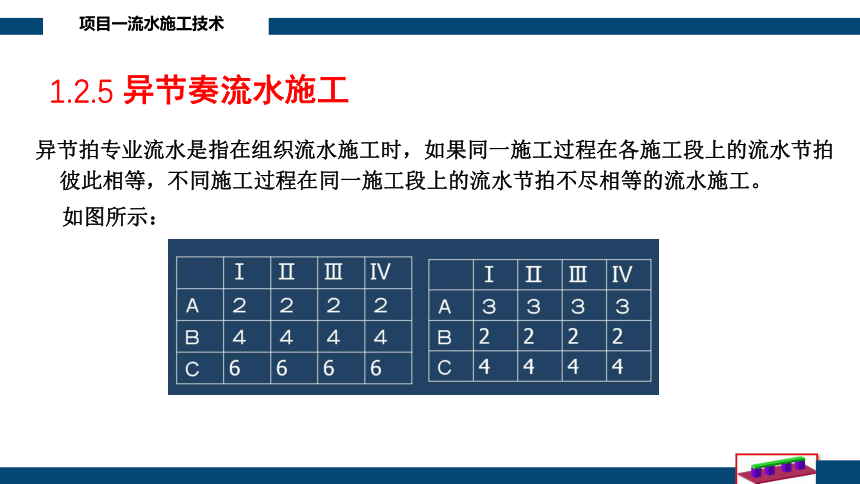

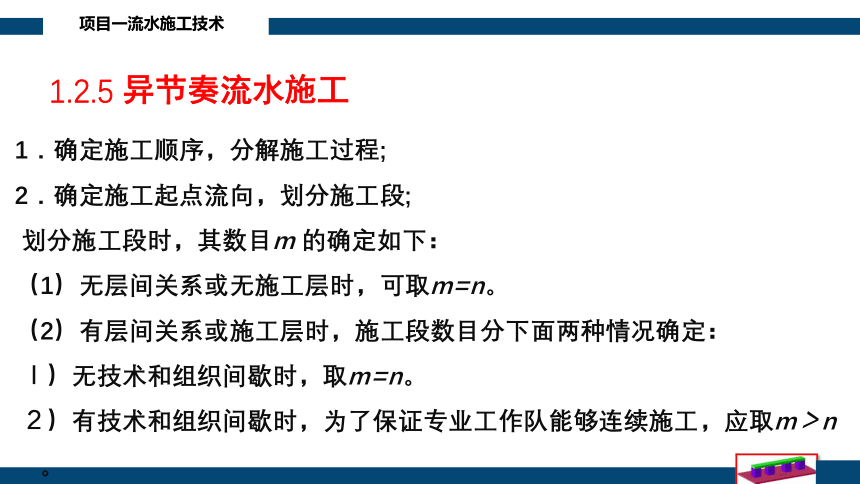

资源简介 (共12张PPT)1.2.5 异节奏流水施工项目一 流水施工技术流水施工技术1 流水施工的概念2 流水施工组织项目一流水施工技术项目一流水施工技术【教学要求】了解流水施工的概念、分类及组织形式,掌握流水施工的时间参数及等节拍流水、异节拍流水、分别流水的组织方法,熟悉横道图、斜线图的绘制方法。【教学重点】重点阐述主要时间参数的特性及流水工期的计算,等节拍流水、异节拍流水及分别流水的施工组织方法。【教学难点】流水施工参数及流水工期的计算;分别流水的施工组织方法。【时间安排】1次课、共2课时。首都机场三号航站楼项目一流水施工技术1.2.5 异节奏流水施工异节拍专业流水是指在组织流水施工时,如果同一施工过程在各施工段上的流水节拍彼此相等,不同施工过程在同一施工段上的流水节拍不尽相等的流水施工。如图所示:项目一流水施工技术异步距异节拍专业流水是指在组织流水施工时,如果同一施工过程在各施工段上的流水节拍彼此相等,不同施工过程在同一施工段上的流水节拍不完全相等的流水施工。1.2.5 异节奏流水施工项目一流水施工技术1.确定施工顺序,分解施工过程;2.确定施工起点流向,划分施工段;划分施工段时,其数目m 的确定如下:(1)无层间关系或无施工层时,可取m=n。(2)有层间关系或施工层时,施工段数目分下面两种情况确定:l)无技术和组织间歇时,取m=n。2)有技术和组织间歇时,为了保证专业工作队能够连续施工,应取m>n。1.2.5 异节奏流水施工项目一流水施工技术3.根据等节拍专业流水要求,确定流水节拍t的数值。4.确定流水步距。Ki,i+1=ti+tj+tz-td (当ti≤ti+1)Ki,i+1=mti-(m-1)ti+1+tj+tz-td (当ti>ti+1)1.2.5 异节奏流水施工项目一流水施工技术5.计算流水施工的工期。(1)不分施工层时,工期计算公式为T= ∑ki,i+1+Tn(2)分施工层时,工期的计算公式为T= ∑ki,i+1+r.Tn6.绘制流水施工进度图表1.2.5 异节奏流水施工项目一流水施工技术某分部工程分为四个施工过程,分四个施工段组织流水施工,各施工过程的流水节拍分别为:tA=3d,tB=4d,tC=5d,tD=3d,施工过程B完成后需养护2d技术间歇时间,试求各施工过程之间的流水步距及该分部工程工期,并绘制流水施工进度表。1.2.5 异节奏流水施工项目一流水施工技术解:(1)计算流水步距 ∵tA<tB ∴kA, B= 3(d) ∵tB < tC ∴ kB, C =tB+tj+tz-td=4+2=6 (d)∵tC > tD∴ kC, D=mtC -(m-1)tD+tj+tz-td=4×5-(4-1)×3=11 (d) (2)计算流水施工的工期 T =∑ki,i+1+Tn =(3+6+11)+4×3=32 (d) (3)绘制流水施工进度图表项目一流水施工技术绘制流水施工进度图表项目一流水施工技术基本特点:1.同一施工过程在各施工段上的流水节拍不完全相等。2.流水步距不完全相等。 展开更多...... 收起↑ 资源预览
