模块1 建筑施工准备 课件(共21张PPT)-《建筑施工组织》同步教学(高教版)

资源下载
  1. 二一教育资源

模块1 建筑施工准备 课件(共21张PPT)-《建筑施工组织》同步教学(高教版)

资源简介

(共21张PPT)
建筑施工准备概述
1.1
原始资料的收集与整理
1.2
建筑施工准备工作
1.3

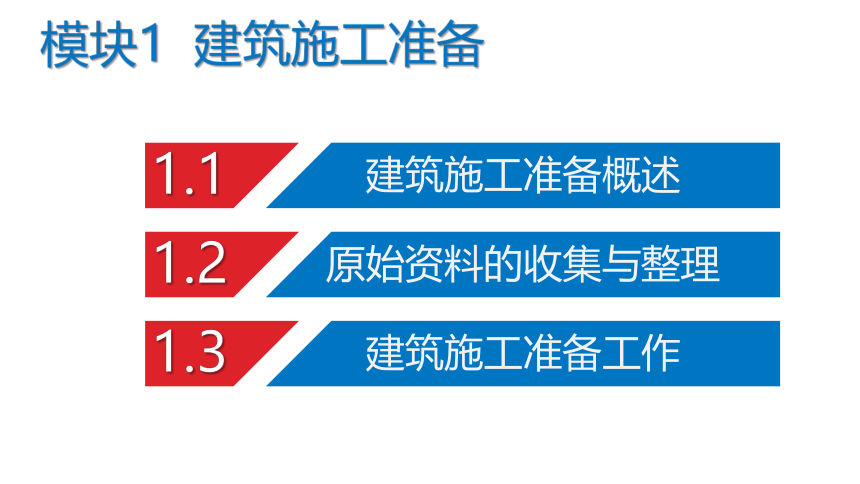

模块1 建筑施工准备
1.1
建筑施工准备概述

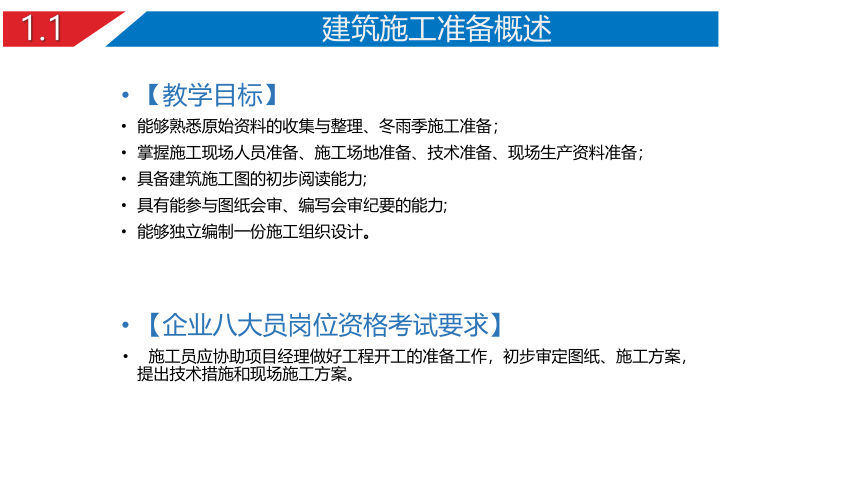

【教学目标】
能够熟悉原始资料的收集与整理、冬雨季施工准备;
掌握施工现场人员准备、施工场地准备、技术准备、现场生产资料准备;
具备建筑施工图的初步阅读能力;
具有能参与图纸会审、编写会审纪要的能力;
能够独立编制一份施工组织设计。
【企业八大员岗位资格考试要求】
施工员应协助项目经理做好工程开工的准备工作,初步审定图纸、施工方案,提出技术措施和现场施工方案。
1.1
建筑施工准备概述

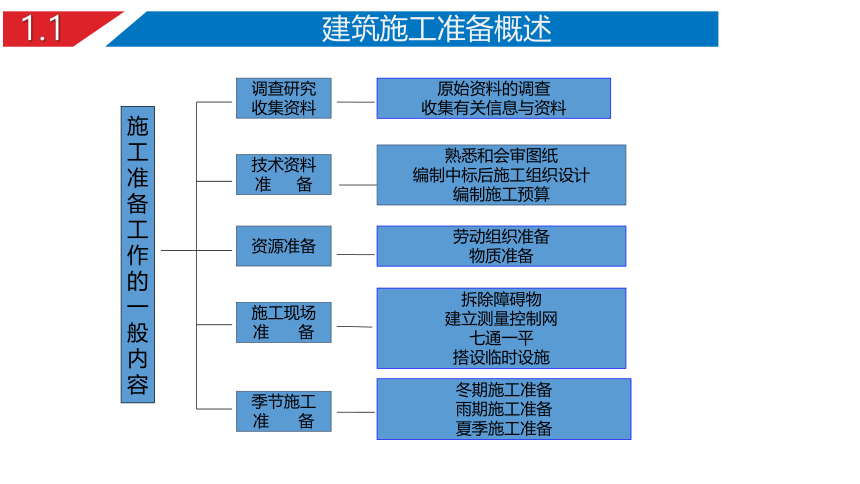

调查研究
收集资料
原始资料的调查
收集有关信息与资料
施工现场
准 备
资源准备
技术资料
准 备
季节施工
准 备
冬期施工准备
雨期施工准备
夏季施工准备
劳动组织准备
物质准备
熟悉和会审图纸
编制中标后施工组织设计
编制施工预算
拆除障碍物
建立测量控制网
七通一平
搭设临时设施
1.2
原始资料的收集与整理

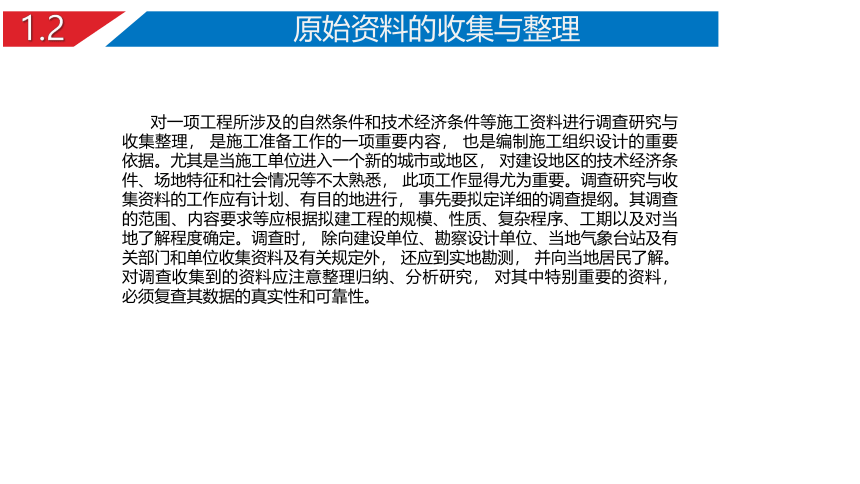

  对一项工程所涉及的自然条件和技术经济条件等施工资料进行调查研究与收集整理, 是施工准备工作的一项重要内容, 也是编制施工组织设计的重要依据。尤其是当施工单位进入一个新的城市或地区, 对建设地区的技术经济条件、场地特征和社会情况等不太熟悉, 此项工作显得尤为重要。调查研究与收集资料的工作应有计划、有目的地进行, 事先要拟定详细的调查提纲。其调查的范围、内容要求等应根据拟建工程的规模、性质、复杂程序、工期以及对当地了解程度确定。调查时, 除向建设单位、勘察设计单位、当地气象台站及有关部门和单位收集资料及有关规定外, 还应到实地勘测, 并向当地居民了解。对调查收集到的资料应注意整理归纳、分析研究, 对其中特别重要的资料, 必须复查其数据的真实性和可靠性。

1.2.1

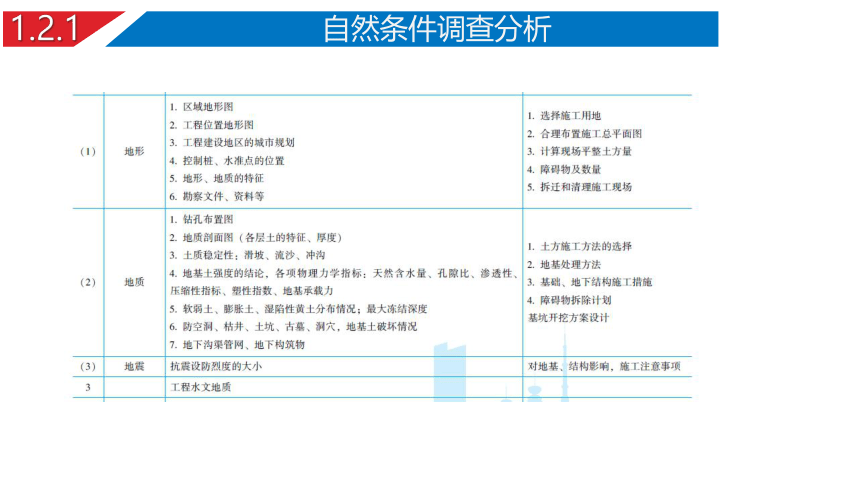

自然条件调查分析
1.2.1

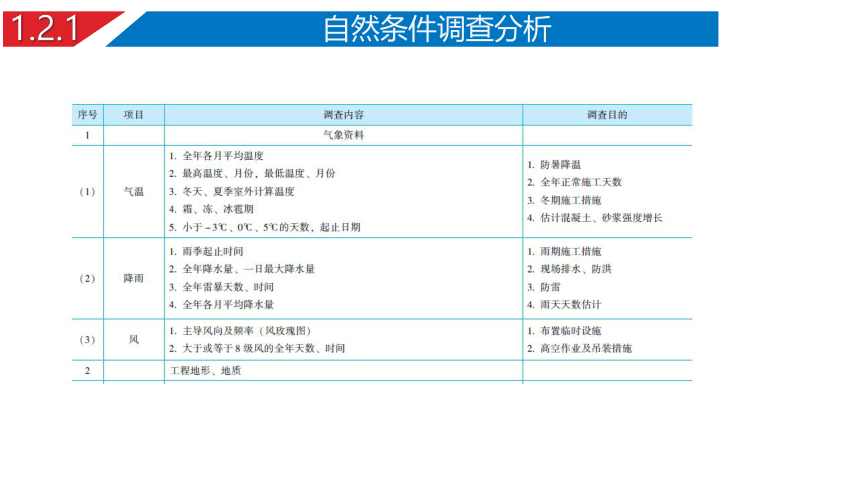

自然条件调查分析
1.2.1

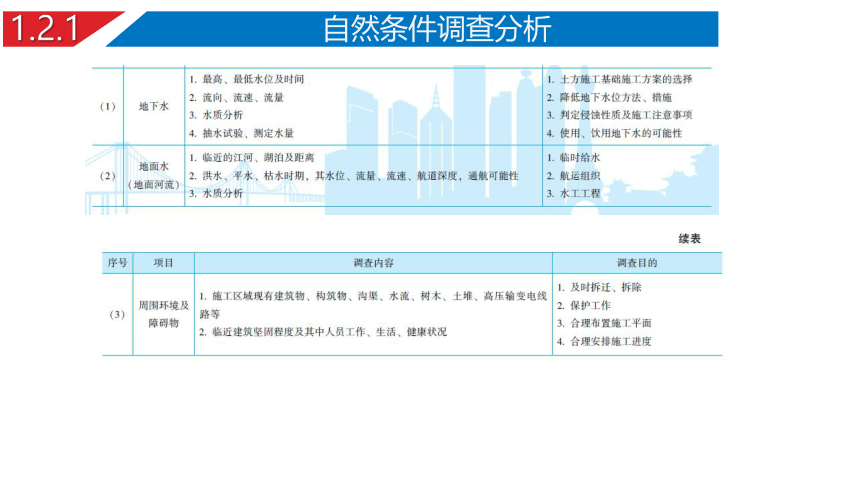

自然条件调查分析
1.2.1
自然条件调查分析
1.2.2
技术经济资料调查

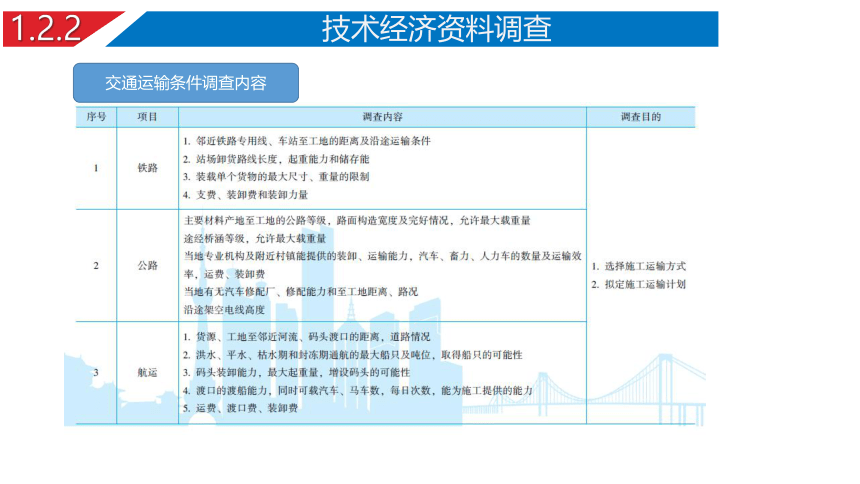

交通运输条件调查内容
1.2.2
技术经济资料调查
供水电气调查内容
1.2.3
社会资料的调查
社会劳动力和生活设施调查内容
1.2.3
社会资料的调查
参与施工的各单位能力调查
1.3.1
施工现场人员准备
1 建立施工项目领导机构
项目经理部的设置步骤:
(1)确定项目经理部的管理任务和组织形式。
(2)确定项目经理部的层次,设立职能部门与工作岗位。
(3)确定人员、职责、权限。
(4)进行目标分解。
(5)组织有关人员制定规章制度和目标责任考核、奖惩制度。
项目经理部的组织形式
⑴大中型项目 矩阵式项目管理组织
⑵远离企业项目管理层的大中型项目 事业部式项目管理组织
⑶小型项目 直线职能式项目管理组织
2 建立精干的工作队组
3 集结施工力量,组织劳动力进场
4 做好职工工人入场教育工作
1.3.2
施工场地准备
1 清除障碍物 3 施工测量
2 四通一平 4 建造施工设施
⑴ 场地平整
⑵ 水通
⑶ 电通
⑷ 道路畅通
⑸ 通信畅通
1.3.3
技术准备
1 熟悉和会审施工图纸
(1)熟悉图纸阶段
(2)自审图纸阶段
(3)图纸会审阶段
2 编制中标后施工组织设计
3 编制施工预算
施工预算是施工单位根据施工合同价款、施工图纸,施工组织设计或施工方案、施工定额等文件进行编制的企业内部经济文件,它直接受施工合同中合同价款的控制,是施工前的一项重要准备工作。
1.3.3
技术准备
1.3.4
现场生产资料准备
主要工作过程
工作要点
1 编制各种物资需要量计划
2 组织货源
3 编制物资运输计划
4 物资储存和保管方式
根据施工预算、分部工程施工方案和施工进度安排,分别编制建筑材料、构(配)件、制品和施工机具设备需要量计划。
根据各项物资需要量计划,组织货源,确定加工方法、供货地点和供货方式,签订相应的物资供应合同。
根据各项物资需要量计划和供货合同,确定各项物资运输计划和运输方案
根据物资使用时间和施工平面布置要求,组织相应物资进场,经质量和数量检验合格后,按指定地点和方式分别进行储存和保管
生产资料准备基本工作程序图
1.3.5
冬雨季施工准备
1 冬期施工准备工作
(1)合理安排冬期施工的项目
(2)做好室内施工的保温
(3)做好冬期施工期间材料、机具的储备
(4)做好冬期施工的检查和安全防范工作
2 熟悉和审查施工图纸
(1)合理安排雨期的施工项目
(2)做好施工现场的防水工作
(3)做好物资、材料的储存工作
(4)做好机具设备的保护工作
1.3.6
施工准备工作实施要点
1 编制施工准备工作计划
2 建立严格的施工准备工作负责制
3 建立施工准备工作检查制度
4 坚持按建设程序办事,实行开工报告和审批制度
5 施工准备工作必须贯穿于施工全过程
6 争取协作单位的支持
1.3.6
施工准备工作实施要点
工程开工/复工报审表
工程名称: 编号:
致: (监理单位)
我方承担的 工程,已完成了以下各项工作,具备了
开工/复工条件,特此申请施工,请核查并签发开工/复工令。
附:1、开工报告
2、(证明文件)
承包单位(章)
项目经理
日 期
审查意见:
项目监理机构
总监理工程师
日 期
1.3.7
实训项目
任务一:施工准备调查综合实训
调查一个建筑工地,了解其建筑施工信息、技术 资料准备的主要内容,施工现场人员的配备情况及其与该工程的规格、复杂程度的适应性;施工现场所用的施工机械,设备和其他器具的规格、数量等。
要求:完成调查报告(2000字)。
