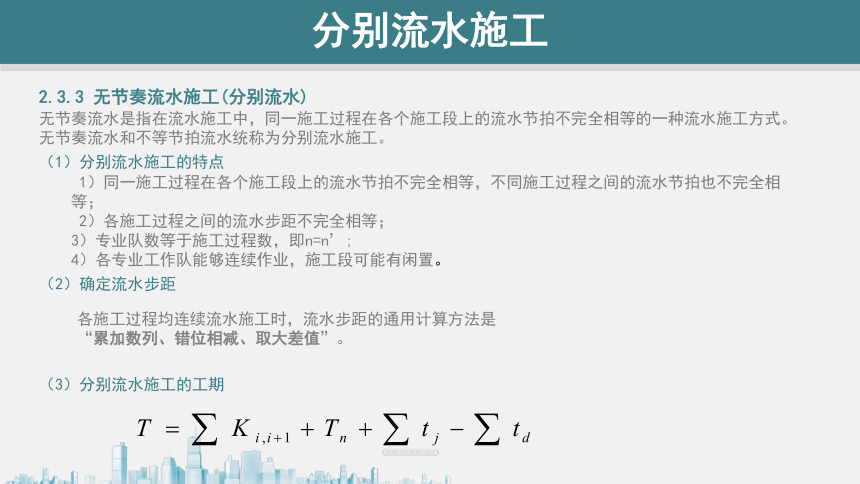

资源简介 (共9张PPT)教学单元二流水施工原理流水施工原理2.1流水施工的基本概念2.2流水施工的主要参数2.3流水施工的分类及应用流水施工原理2.3 流水施工的分类及应用2.3.1 等节奏流水施工2.3.2 异节奏流水施工2.3.3 无节奏流水施工2.3.4 流水施工应用实例2.3.3 无节奏流水施工(分别流水)无节奏流水是指在流水施工中,同一施工过程在各个施工段上的流水节拍不完全相等的一种流水施工方式。无节奏流水和不等节拍流水统称为分别流水施工。(1)分别流水施工的特点1)同一施工过程在各个施工段上的流水节拍不完全相等,不同施工过程之间的流水节拍也不完全相等;2)各施工过程之间的流水步距不完全相等;3)专业队数等于施工过程数,即n=n’;4)各专业工作队能够连续作业,施工段可能有闲置。(2)确定流水步距(3)分别流水施工的工期各施工过程均连续流水施工时,流水步距的通用计算方法是“累加数列、错位相减、取大差值”。分别流水施工例3-5某工程包括Ⅰ、Ⅱ、Ⅲ、Ⅳ四个施工过程,划分为四个施工段组织流水施工,分别由四个专业工作队负责施工,每个施工过程在各个施工段上的流水节拍见下表所示。按规定,施工过程Ⅱ完成后,至少要养护2天才能进行下一个过程施工,为了早日完工,允许施工过程Ⅰ、Ⅱ之间搭接施工1天。试编制流水施工组织方案,并绘制流水施工进度计划表。流水节拍值分别流水施工 解:(1)计算流水步距。KI,II 3 5 7 8-) 1 5 8 103 4 2 0 -10K Ⅰ, Ⅱ=4(天)KII, Ⅲ 1 5 8 10-) 2 3 6 111 3 5 4 -11K Ⅱ , Ⅲ=5K Ⅲ, Ⅳ 2 3 6 11-) 4 6 10 132 -1 0 1 -13KⅢ, Ⅳ=2分别流水施工(2)计算最后一个施工过程的持续时间(3)计算流水施工工期分别流水施工(4)绘制流水施工进度计划分别流水施工①④②③①②②②③③③①①④④④THANKYOU 展开更多...... 收起↑ 资源预览
