(共20张PPT)
教学单元二
流水施工原理
流水施工原理
2.1流水施工的基本概念
2.2流水施工的主要参数
2.3流水施工的计算及应用
流水施工的主要参数
2.2
流水施工原理
流水施工的主要参数
一、工艺参数

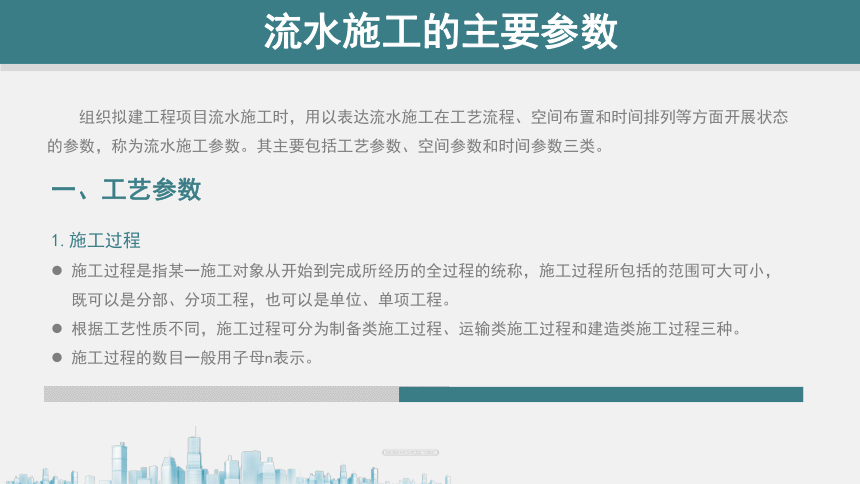

1.施工过程
施工过程是指某一施工对象从开始到完成所经历的全过程的统称,施工过程所包括的范围可大可小,既可以是分部、分项工程,也可以是单位、单项工程。
根据工艺性质不同,施工过程可分为制备类施工过程、运输类施工过程和建造类施工过程三种。
施工过程的数目一般用子母n表示。
组织拟建工程项目流水施工时,用以表达流水施工在工艺流程、空间布置和时间排列等方面开展状态的参数,称为流水施工参数。其主要包括工艺参数、空间参数和时间参数三类。
流水施工的主要参数

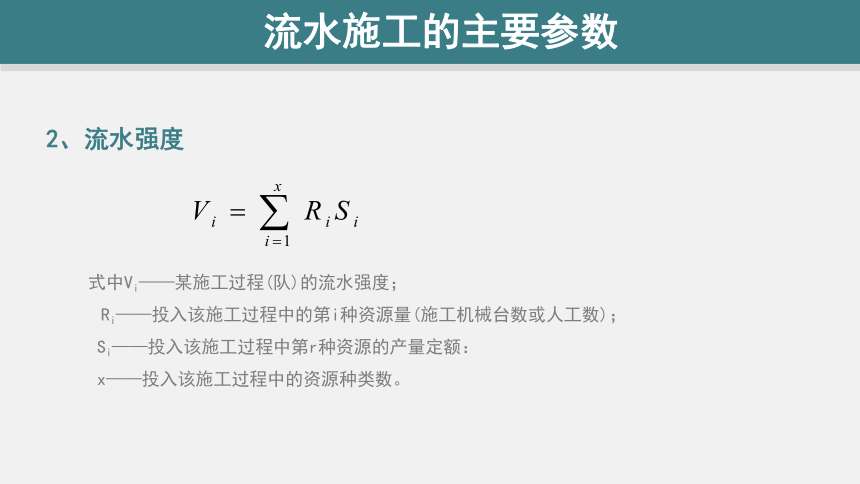

2、流水强度
式中Vi——某施工过程(队)的流水强度;
Ri——投入该施工过程中的第i种资源量(施工机械台数或人工数);
Si——投入该施工过程中第r种资源的产量定额:
x——投入该施工过程中的资源种类数。
流水施工的主要参数
二、空间参数
空间参数主要有工作面、施工段和施工层。
1.工作面
工作面是指某专业工种的工人或某种施工机械进行施工活动的空间。工作面的大小,表明能安排施工人数或机械台数的多少。每个作业的工人或每台施工机械所需工作面的大小,取决于单位时间内完成工程量和安全施工的要求。
流水施工的主要参数

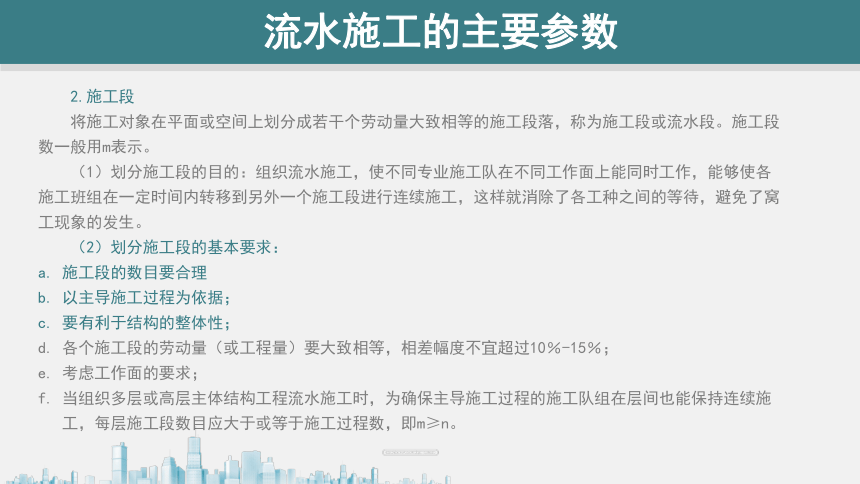

2.施工段
将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段落,称为施工段或流水段。施工段数一般用m表示。
(1)划分施工段的目的:组织流水施工,使不同专业施工队在不同工作面上能同时工作,能够使各施工班组在一定时间内转移到另外一个施工段进行连续施工,这样就消除了各工种之间的等待,避免了窝工现象的发生。
(2)划分施工段的基本要求:
施工段的数目要合理
以主导施工过程为依据;
要有利于结构的整体性;
各个施工段的劳动量(或工程量)要大致相等,相差幅度不宜超过10%-15%;
考虑工作面的要求;
当组织多层或高层主体结构工程流水施工时,为确保主导施工过程的施工队组在层间也能保持连续施工,每层施工段数目应大于或等于施工过程数,即m≥n。
流水施工的主要参数

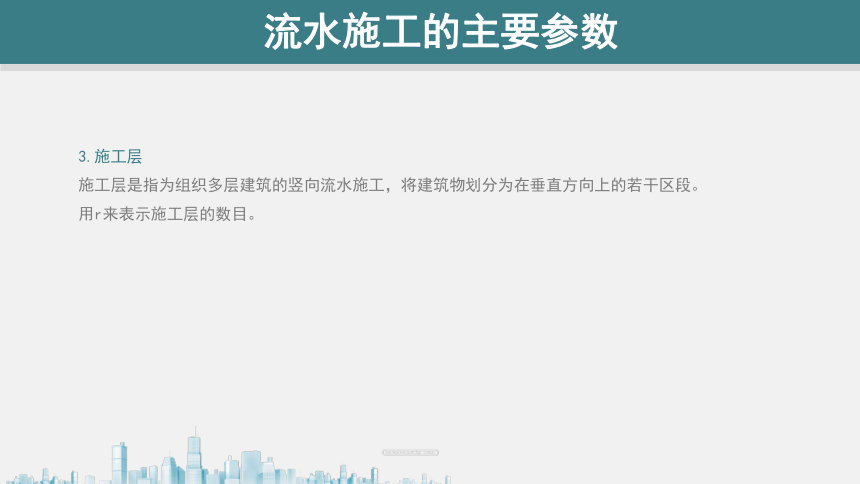

3.施工层
施工层是指为组织多层建筑的竖向流水施工,将建筑物划分为在垂直方向上的若干区段。
用r来表示施工层的数目。
流水施工的主要参数

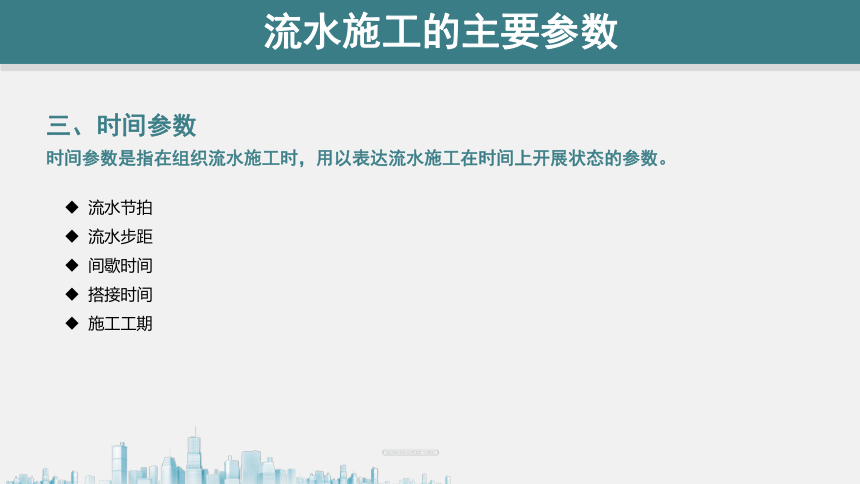

三、时间参数
时间参数是指在组织流水施工时,用以表达流水施工在时间上开展状态的参数。
流水节拍
流水步距
间歇时间
搭接时间
施工工期
流水施工的主要参数
1. 流水节拍
流水节拍是指组织流水施工时,某一专业工作队在一个施工段的施工过程时间。 通常用ti表示(i代表施工过程的编号或代号)
(1)流水节拍的计算。流水节拍的大小直接关系到投入的劳动力、材料和机具的多少,决定着流水施工节奏、施工速度和工期。其主要的计算方法有定额计算法、经验估算法和工期推算法。
流水施工的主要参数
1)定额计算法是根据施工过程施工段的工程量和投入的资源(专业施工班组的人数,主导施工机械的台数等)来确定,其计算如下:


式中
Ti ——某施工过程的流水节拍;
Pi——某施工过程在一个施工段上的工程量;
Ri——某施工过程的专业工作队人数或机械台数;
Ni——某施工过程的专业工作队每天工作班次;
Si——某施工过程人工或机械的产量定额;
Hi——某施工过程人工或机械的时间定额;
Qi——某施工过程在施工段上的劳动量(工日或台班)。
流水施工的主要参数
2)经验估算法
式中ti——某施工过程的流水节拍;
ai——某施工过程在一个施工段上的最短估算时间;
bi——某施工过程在一个施工段上的最短估算时间;
ci——某施工过程在一个施工段上的最短估算时间。
3)根据工期要求确定:
式中ti——某施工过程的流水节拍;
M——施工段数;
N——施工过程数。
流水施工的主要参数
(2)确定流水节拍考虑的因素:
工期
各种资源供应情况
最少劳动力组合和工作面大小
节拍值要取整数
流水施工的主要参数
2.流水步距
流水步距是指两个相邻的专业班组相继投入同一施工段开始施工的时间间隔。
一般用Ki,i+1来表示。
确定流水步距时,一般要满足以下基本要求:
(1)流水步距要满足相邻两个专业工作队在施工顺序上的制约关系。
(2)流水步距要保证各专业工作队都能够连续作业。
(3)流水步距要保证相邻两个专业工作队在开工时间上实现最大限度和最合理的搭接。
(4)流水步距的确定要保证工程质量,满足安全生产。
流水步距的计算:累加数列法——累加数列,错位相减,取大差法
流水施工的主要参数
流水施工的主要参数
3. 间歇时间
间歇时间是指在组织流水施工时,由于施工过程之间工艺或组织上的需要,相邻两个施工过程在时间上不能衔接施工而必须留出的时间间隔,一般用tj表示。
根据原因的不同,又分为技术间歇时间和组织间歇时间。
技术间歇时间:由于施工工艺或质量保证—砼养护,砂浆抹面,油漆,一般用tg表示。
组织间歇时间:由于施工组织的需要—弹线定位,检查验收,施工准备,一般用tz表示。
间歇时间会导致工期的延长!!
4. 搭接时间
为了缩短工期,在工作面允许的情况下,有时在同一施工段中,当前一个专业施工队完成部分施工任务后,后一个专业工作队可以提前进入,两者形成平行搭接施工,后一个专业工作队提前进入前一个施工段的时间间隔即为搭接时间,一般用td表示。
流水施工的主要参数
搭接时间会使工期的缩短!!
流水施工的主要参数
t i+1
t i
Ki, i+1
tj
t i
Ki, i+1
t i+1
td
注意(!!!):流水步距不包含间歇的时间。




5.施工工期
工期是指完成一项工程任务或一个流水组的施工,即从第一施工过程的施工班组进入第一个施工段开始施工算起到最后一个施工过程班组完成最后一个施工段施工的整个持续时间。一般工期用T表示。
