2.1流水施工基本概念 课件(共26张PPT)-《建筑施工组织》同步教学(北京大学出版社)

资源下载
  1. 二一教育资源

2.1流水施工基本概念 课件(共26张PPT)-《建筑施工组织》同步教学(北京大学出版社)

资源简介

(共26张PPT)
横道图进度计划
——流水施工的基本概念

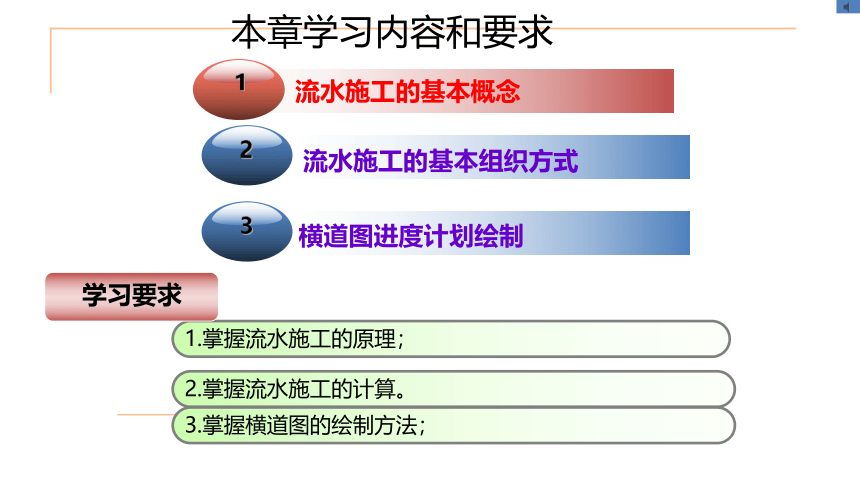

本章学习内容和要求
1
流水施工的基本概念
2
流水施工的基本组织方式
1.掌握流水施工的原理;
2.掌握流水施工的计算。
学习要求
3
横道图进度计划绘制
3.掌握横道图的绘制方法;
流水施工概念:在建筑施工的过程中也采用流水作业方法,即流水施工。
流水施工是组织项目施工最有效的科学方法之一,
现代流水生产方式起源于福特制,20世纪初美国福特汽车公司创始人亨利·福特首先采用了流水线生产方法。
2.1 流水施工的基本概念
1、施工组织方式
依次施工
流水施工
平行施工
流水施工的基本概念
4.1.1
美国亨利·福特首先采用了流水线生产方法
依次施工
砖混结构构造
平行施工
流水施工

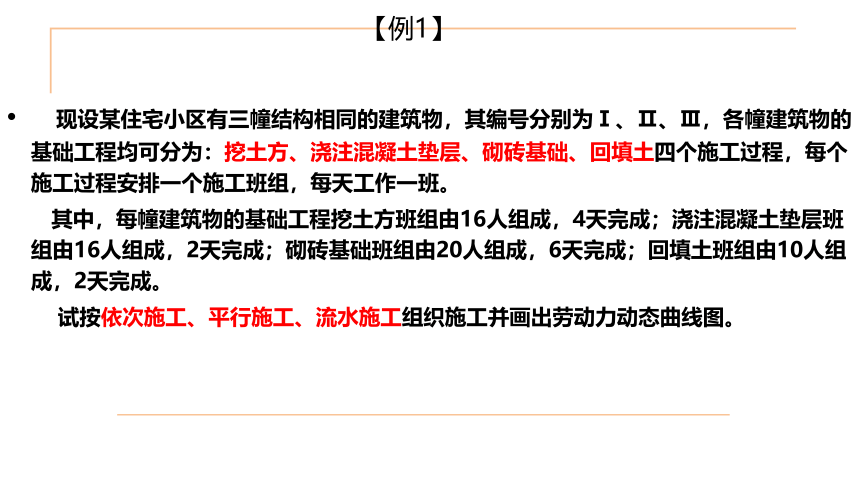

【例1】
现设某住宅小区有三幢结构相同的建筑物,其编号分别为Ⅰ、Ⅱ、Ⅲ,各幢建筑物的基础工程均可分为:挖土方、浇注混凝土垫层、砌砖基础、回填土四个施工过程,每个施工过程安排一个施工班组,每天工作一班。
其中,每幢建筑物的基础工程挖土方班组由16人组成,4天完成;浇注混凝土垫层班组由16人组成,2天完成;砌砖基础班组由20人组成,6天完成;回填土班组由10人组成,2天完成。
试按依次施工、平行施工、流水施工组织施工并画出劳动力动态曲线图。
(1)依次施工
1)定义
2)例题
3)优缺点
A
开工
D
B
C
E
F
完工
B
建 筑 施 工 组 织
建 筑 施 工 组 织
1)依次施工的定义
也称顺序施工,是指将施工项目分解为若干个施工对象,按照一定的施工顺序,前一个施工对象完成后,再去完成后一个施工对象,直至将所有施工对象全部完成。
2)按幢(或施工段)组织依次施工
1
1
1
1
2
2
2
2
3
3
3
3
16
20
10
16
20
10
16
20
10
按施工过程组织依次施工
1
1
1
1
2
2
2
2
3
3
3
3
16
20
10
缺点
优点
1.没有充分利用工作面,工期长;
2.施工及材料供应无法保持连续和均衡,工人有窝工情况;
3.不利于改进工人操作方法和施工机具,不利于提高工程质量和劳动生产率;
4.按施工过程依次施工时,各施工队组虽能连续施工,但不能充分利用工作面,工期长,且不能及时为上部结构提供工作面。
3)优缺点及适用范围:
适用
工程规模较小,工作面有限时。
1.每天投入的资源量较少;
2.施工现场管理简单。
(2)平行施工
1)定义
2)例题
3)优缺点
A
开工
D
B
C
E
F
完工
B
建 筑 施 工 组 织
建 筑 施 工 组 织
1)平行施工的定义
将施工项目分解为若干个施工对象,按照一定的施工顺序,相同内容的施工对象同时开工、同时完工的组织方式。
2)平行施工的进度计划
48
60
30
缺点
1.单位时间内投入的资源量成倍地增加,现场临时设施也相应增加。
2.施工现场的组织和管理都比较复杂,增加施工管理费用。
优点
1.充分利用工作面,工期短;
3)优缺点及适用范围:
适用
工期要求紧、大规模的建筑群。前提:各方面的资源供应有保障。
(3)流水施工
将施工项目分解为若干个施工对象,按照一定的施工顺序,施工对象陆续开工、陆续完工,使相同内容施工对象的施工班组尽量保持连续、均衡有节奏施工,不同内容施工对象的施工班组尽可能平行搭接的组织方式。
流水施工(部分间断)
1
1
1
1
2
2
2
2
3
3
3
3
16
32
36
52
36
20
30
10
流水施工(全部连续)
1
1
1
1
2
2
2
2
3
3
3
3
16
32
36
52
20
30
10
1
1
1
1
2
2
2
2
3
3
3
3
1
1
1
1
2
2
2
2
3
3
3
3
流水施工
(全部连续)
流水施工
(部分间断)
流水施工的特点
与依次施工、平行施工相比较,流水施工的主要特点:
尽可能利用工作面,争取时间,工期比较短;
1.
单位时间内投入的资源均衡,减少工人窝工现象。
2.
实现专业化施工,有利于提高工程质量和劳动生产率。
3.
工程
编号
分项工
程名称
工作队
天数
施工
天数
施 工 进 度 (天)
挖土方
垫 层
回填土
砌基础
挖土方
挖土方
挖土方
垫 层
垫 层
垫 层
砌基础
砌基础
砌基础
回填土
回填土
回填土
A
B
C
D
80
20
35
8
6
14
5
5
10
10
10
15
15
15
20
20
20
25
25
30
30
35
35
40
45
50
55
60
65
70
75
80
劳动力动态图
施工组织方式
依次施工
平行施工
流水施工
施工组织方式
5
5
5
5
5
5
5
5
5
5
5
5
5
5
5
5
5
5
8
6
14
5
8
6
14
5
8
6
14
5
思考:1.举例说明什么是依次施工?什么是平行施工?什么是流水施工?2.平行施工、流水施工、依次施工。哪个工期长?哪个工期短?3.解释一下资源均衡这个概念。头脑风暴流水施工的技术经济效果
实现专业化生产,可以提高劳动生产率、保证质量。
1.
合理的工期,可以尽早发挥投资效益。
2.
降低工程成本,可以提高承包单位的经济效益。
3.
生产的连续性和均衡性
特点
组织流水施工的条件
划分施工段。
(1)
划分施工过程。
(2)
每个施工过程组织独立的施工班组。
(3)
分工协作、成批生产
实质
主要施工过程必须连续、均衡地施工。
(4)
不同施工过程尽可能组织平行搭接施工。
(5)
