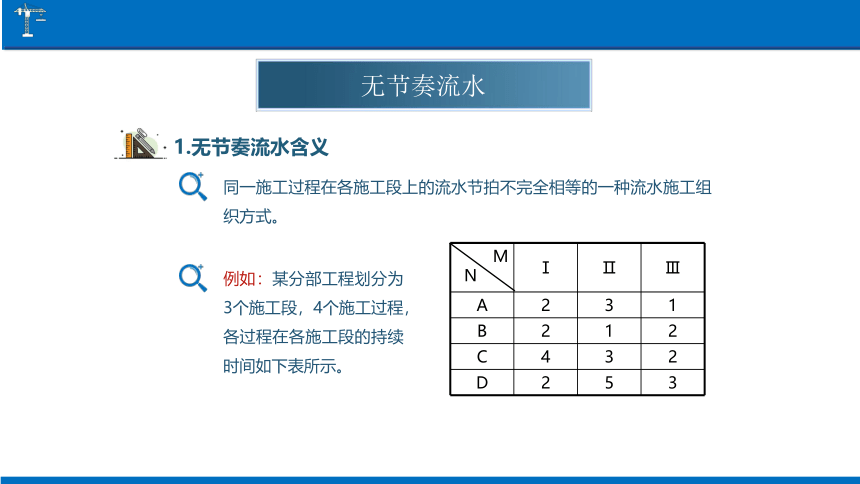

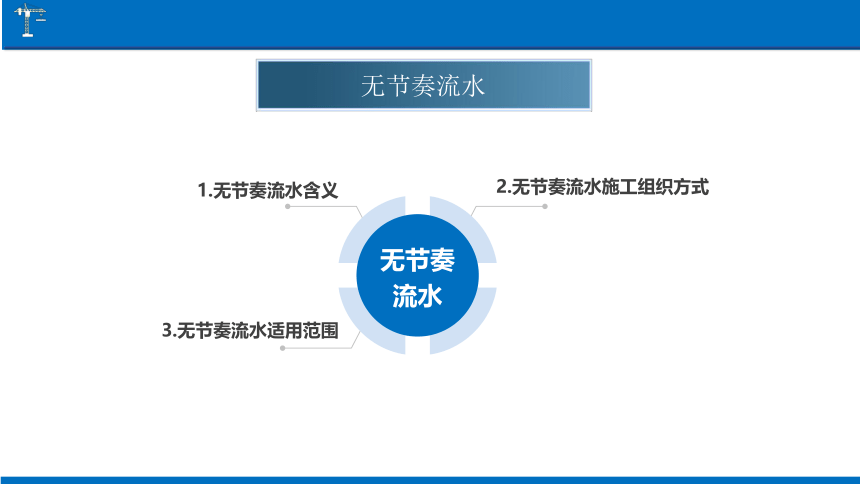

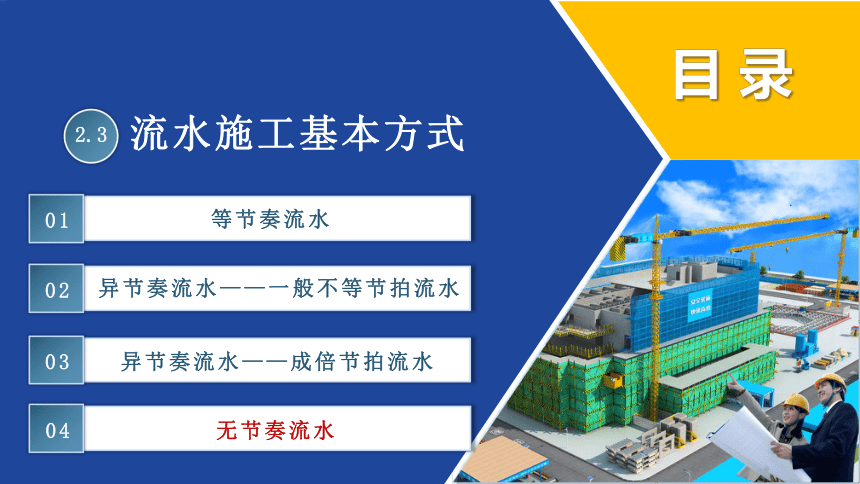

资源简介 (共11张PPT)流水施工基本方式流水施工基本方式2.301等节奏流水02异节奏流水——一般不等节拍流水03异节奏流水——成倍节拍流水04无节奏流水无节奏流水04无节奏流水2.无节奏流水施工组织方式3.无节奏流水适用范围1.无节奏流水含义无节奏流水无节奏流水1.无节奏流水含义同一施工过程在各施工段上的流水节拍不完全相等的一种流水施工组织方式。例如:某分部工程划分为3个施工段,4个施工过程,各过程在各施工段的持续时间如下表所示。Ⅰ Ⅱ ⅢA 2 3 1B 2 1 2C 4 3 2D 2 5 3MN无节奏流水2.无节奏流水施工的组织流水节拍:没有规律,没有节奏。流水步距计算:“逐段累加,错位相减,差值取大”工期计算:无节奏流水例如:某分部工程划分为3个施工段,4个施工过程,各过程在各施工段的持续时间如下表所示。Ⅰ Ⅱ ⅢA 2 3 1B 2 1 2C 4 3 2D 2 5 3MN解:1.流水步距的确定“逐段累加,错位相减,差之取大”2,5,6-) 2,3,5天2, 3, 5-) 4, 7, 9天同理天2.流水工期的确定天无节奏流水3. 进度计划表的绘制Ⅰ Ⅱ ⅢA 2 3 1B 2 1 2C 4 3 2D 2 5 3MN过程 施 工 进 度 (天) 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20ABCD天天天天绘制进度是难点无节奏流水无节奏流水施工组织要点第一步:根据节拍确定第二步:计算工期第三步:绘制进度计划表“逐段累加,错位相减、差之取大”以计算步距和工期为条件注意:已知条件中节拍值无节奏流水3.适用范围:在实际工作中,当各施工段的工程量不等,各施工班组生产效率各有差异,并且不可能组织全等节拍流水或成倍节拍流水时,就可以组织无节奏流水。无节奏流水是实际工程中常见的一种组织流水的方式。它不像有节奏流水那样有一定的时间规律约束,因此,在进度安排上,比较灵活、自由。所以该方法较为广泛地应用于实际工程。无节奏流水小 结无节奏流水2.无节奏流水施工组织方式3.无节奏流水适用范围1.无节奏流水含义 展开更多...... 收起↑ 资源预览
