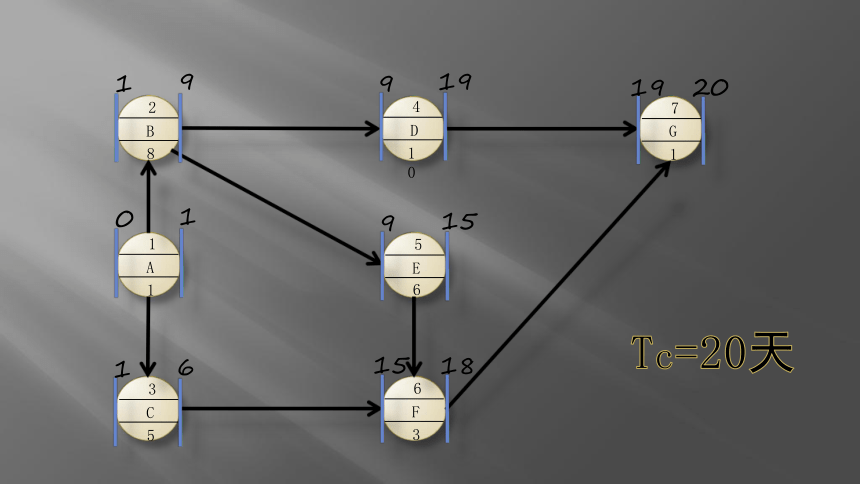

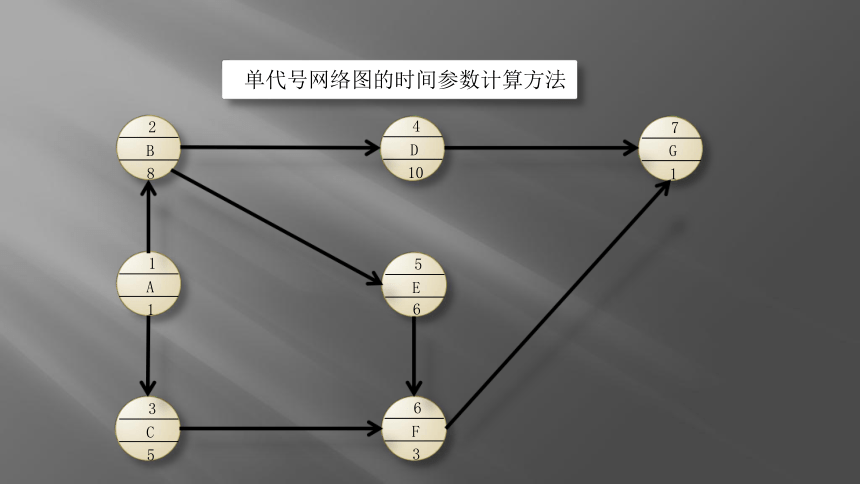

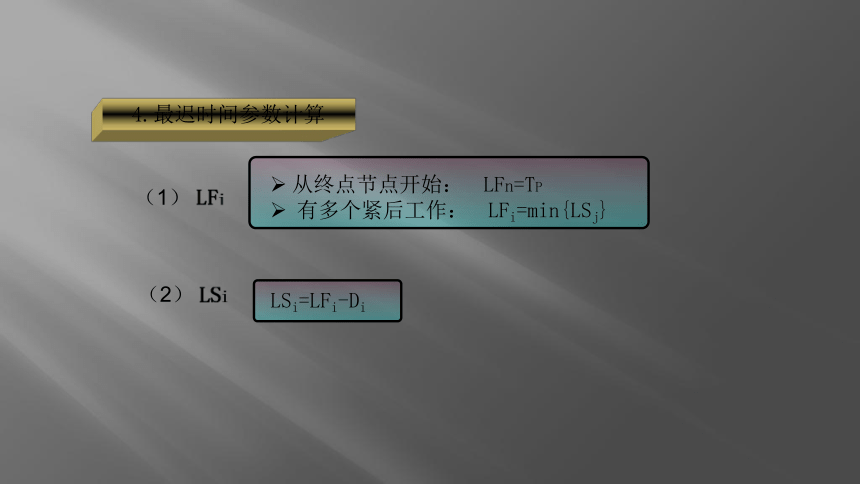

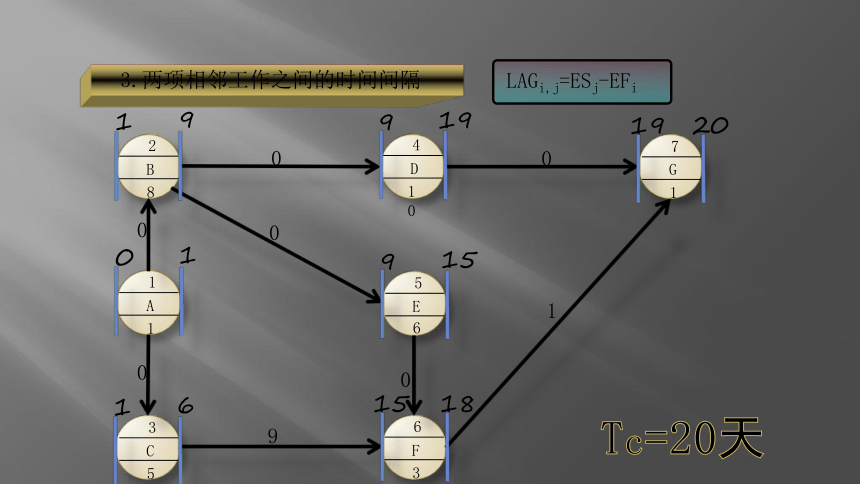

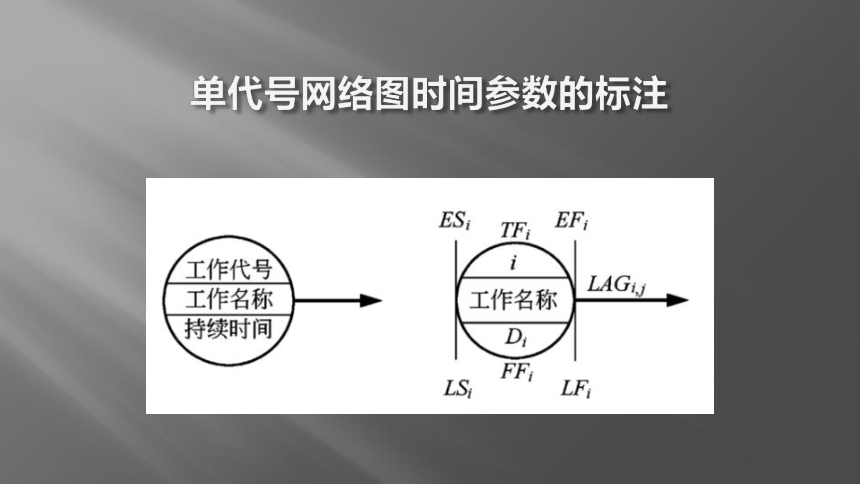

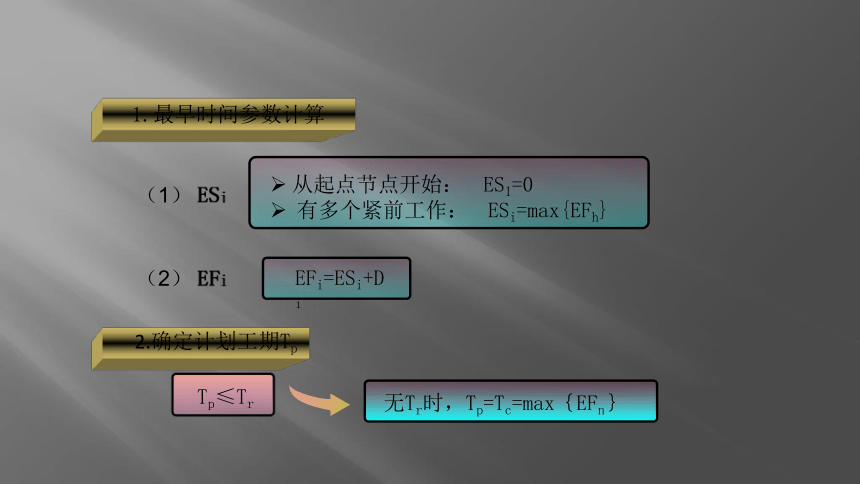

资源简介 (共22张PPT)单代号网络图概念及时间参数的计算单代号网络图时间参数的计算单代号网络图时间参数计算举例单代号网络图关键线路的确定单代号网络图时间参数的计算单代号网络图时间参数的标注35C11A28B410D56E63F71G单代号网络图的时间参数计算方法EFi=ESi+Di无Tr时,Tp=Tc=max{EFn}1.最早时间参数计算(1) ESi(2) EFiTp≤Tr2.确定计划工期Tp从起点节点开始: ES1=0有多个紧前工作: ESi=max{EFh}35C11A28B410D56E63F71G19019191920915161518Tc=20天35C11A28B410D56E63F71G19019191920915161518Tc=20天000091003.两项相邻工作之间的时间间隔LAGi,j=ESj-EFiLSi=LFi-Di4.最迟时间参数计算(1) LFi从终点节点开始: LFn=TP有多个紧后工作: LFi=min{LSj}(2) LSi35C11A28B410D56E63F71G19019191920915161518Tc=20天199191920011016111616190000915.计算总时差TFi = LSi-ESiTFi = LFi-EFi6.计算自由时差FFi = min{ESj-EFi}=min{LAGi-j}35C11A28B410D56E63F71G19019191920915161518Tc=20天1991919200110161116161900009100000001091011单代号网络图时间参数计算举例45C3B212D84H56E69F710G12A10单代号网络图时间参数计算举例45C3B212D84H56E69F710G12A1045C3B212D84H56E69F710G12A10313531350002020021419311721221200271414121825132112002131213100123121162100000014131701317Tc=35天45C3B212D84H56E69F710G12A10313531350002020021419311721221200271414121825132112002131213100123121162100000014131701317Tc=35天单代号网络图关键线路的确定单代号网络图关键线路的确定关键线路:将相邻的两项关键工作之间的间隔时间为零(LAG=0)的关键工作连接起来而形成的自起点节点到终点节点的通路。表示方法:粗线、双线、彩色线1-2-4-735C11A28B410D56E63F71G190191919209151615181991919200110161116161900009100000000109101100关键线路13A00330024B33770033C33660043D7710100054E6910100062F101012120000010001-2-4-6关键线路1-3-5-6A-B-D-FA-C-E-F对应的双代号网络图工作 A B C D E F紧前工作 - A A B,C C D,E1000330245367330770770101003306606601010010100121201010010100661771A3BCDEF43342关键线路A-B-D-FA-C-E-F 展开更多...... 收起↑ 资源预览
