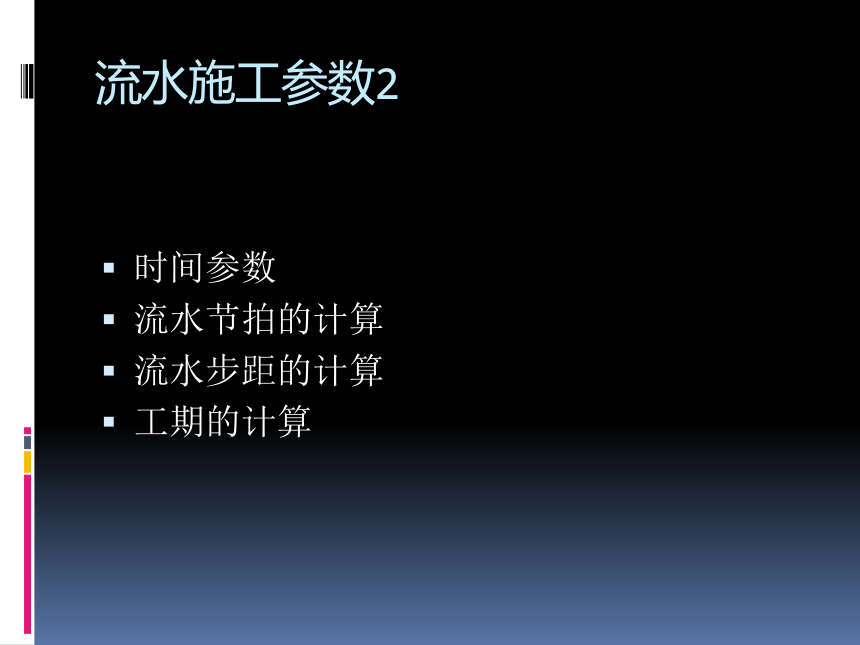

(共29张PPT)
流水施工参数2
时间参数
流水节拍的计算
流水步距的计算
工期的计算
时间参数
包括:
1、流水节拍
2、流水步距
3、平行搭接时间
4、技术与组织间歇时间
5、工期

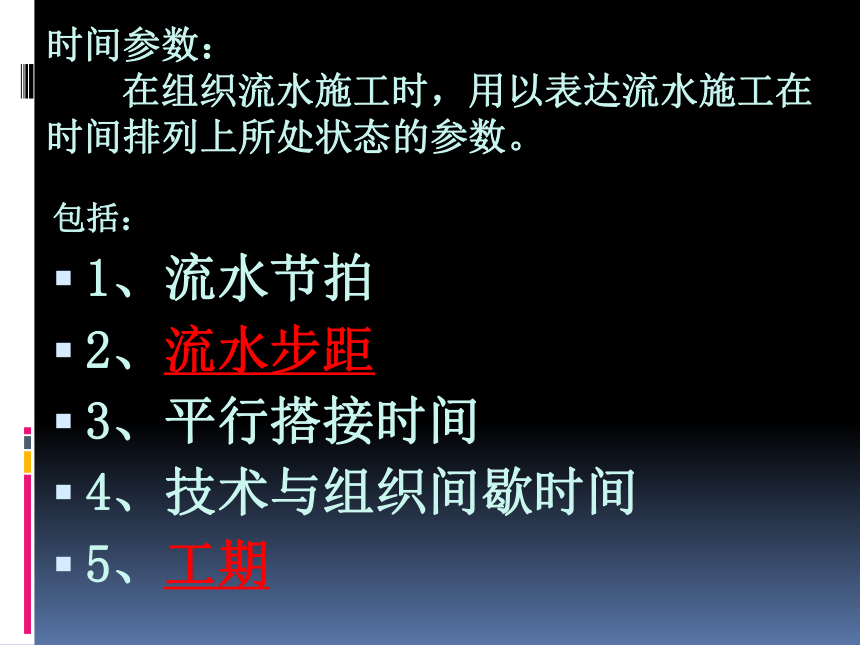

时间参数:
在组织流水施工时,用以表达流水施工在时间排列上所处状态的参数。

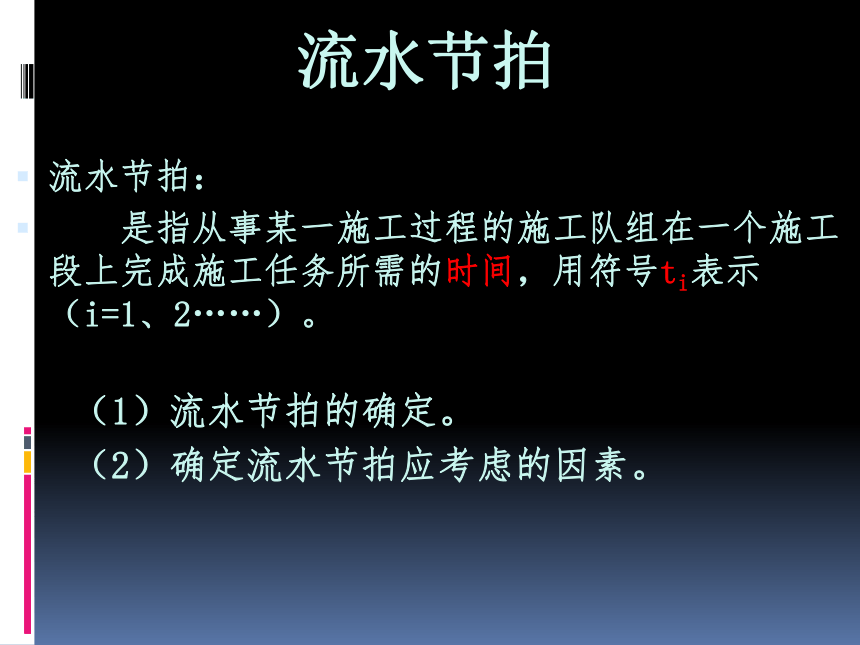

流水节拍:
是指从事某一施工过程的施工队组在一个施工段上完成施工任务所需的时间,用符号ti表示(i=1、2……)。
流水节拍
(1)流水节拍的确定。
(2)确定流水节拍应考虑的因素。
m×n
1)定额计算法
2)经验估算法
3)工期计算法

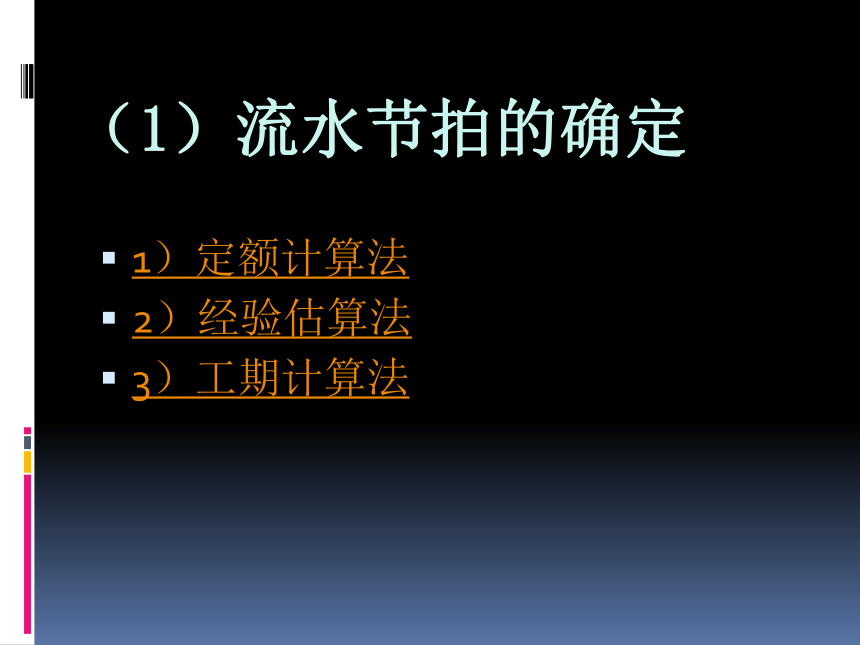

(1)流水节拍的确定

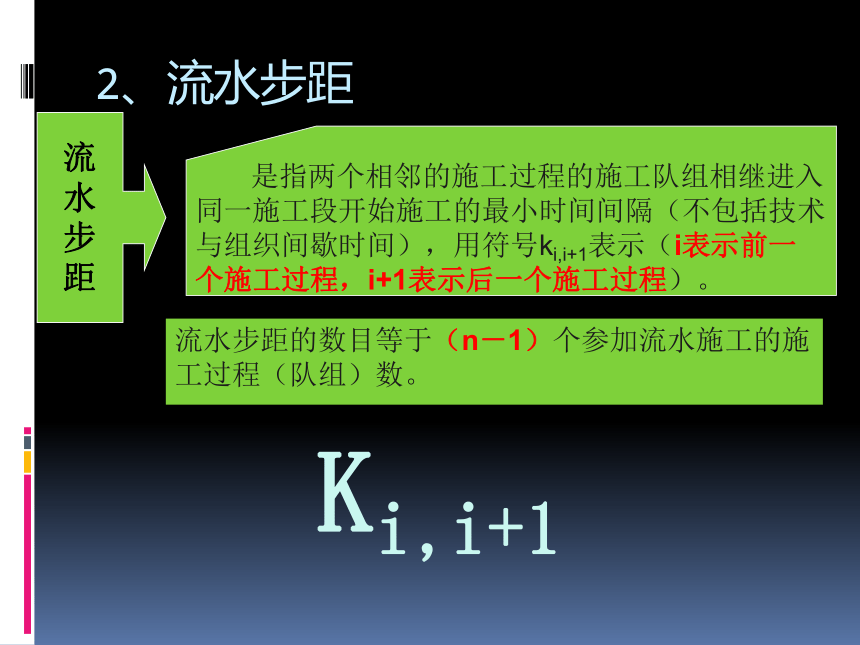

2、流水步距




是指两个相邻的施工过程的施工队组相继进入
同一施工段开始施工的最小时间间隔(不包括技术
与组织间歇时间),用符号ki,i+1表示(i表示前一
个施工过程,i+1表示后一个施工过程)。
流水步距的数目等于(n-1)个参加流水施工的施工过程(队组)数。
Ki,i+1

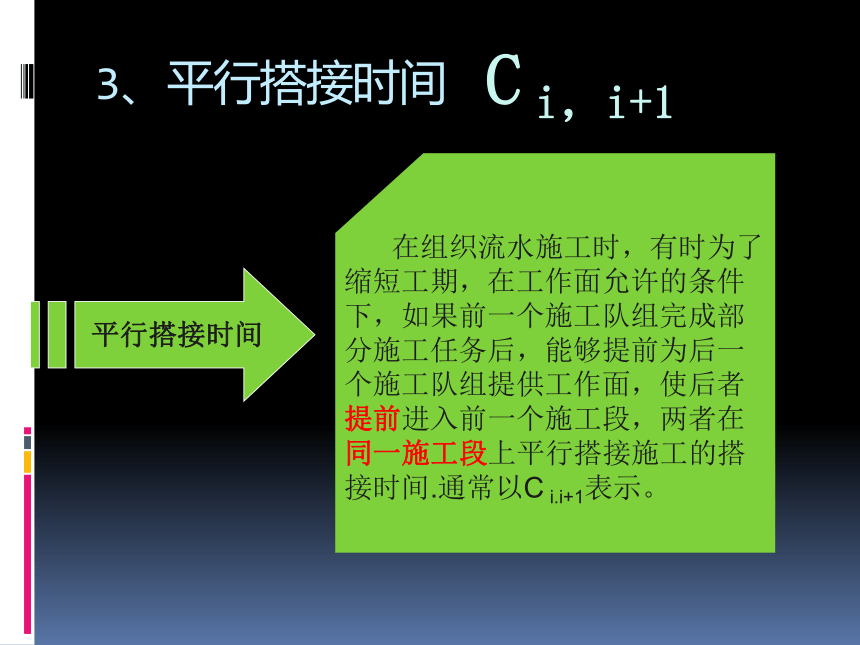

3、平行搭接时间
平行搭接时间
在组织流水施工时,有时为了
缩短工期,在工作面允许的条件
下,如果前一个施工队组完成部
分施工任务后,能够提前为后一
个施工队组提供工作面,使后者
提前进入前一个施工段,两者在
同一施工段上平行搭接施工的搭
接时间.通常以C i.i+1表示。
C i,i+1

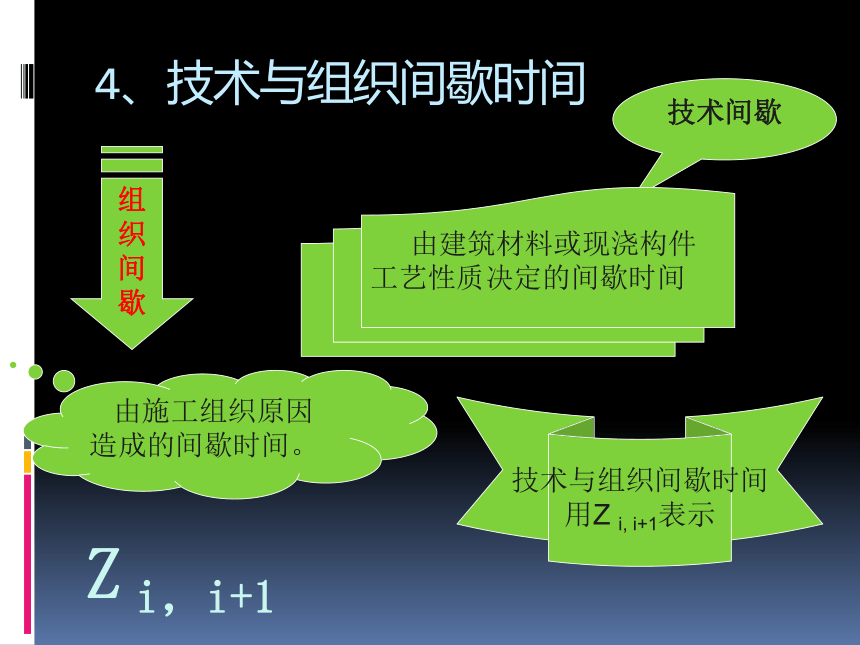

4、技术与组织间歇时间
技术间歇
由施工组织原因造成的间歇时间。
由建筑材料或现浇构件
工艺性质决定的间歇时间




技术与组织间歇时间
用Z i, i+1表示
Z i,i+1
5、工期
工期:
是指完成一项工程任务或一个流水组施工所需的时间。
T=ΣKi.i+1+Tn+∑Zi.i+1-∑Ci.i+1

流水节拍计算
1)定额计算法
2)经验估算法
3)工期计算法
(1)流水节拍的确定
1)定额计算法
Qi Pi
ti = =
Si RiNi Ri Ni

Qi Hi Pi
ti = =
Ri Ni Ri Ni
式中:ti—— 某施工过程的流水节拍;
Qi——某施工过程在某施工段上的工程量;
Si—— 某施工队组的计划产量定额;
Hi—— 某施工队组的计划时间定额;
Pi—— 在一施工段上完成某施工过程所需的劳动量(工日
数)或机械台班量(台班数);
Qi
Pi = = Qi Hi
Si
Ri——某施工过程的施工队组人数或机机械台数;
Ni——每天工作班制。
2)经验估算法
a+4c+b
ti= ————
6
式中:ti——某施工过程在某施工段上的流水节拍;
a──某施工过程在某施工段上的最短估算时间;
b──某施工过程在某施工段上的最长估算时间;
c──某施工过程在某施工段上的最可能估算时间。
这种方法多适用于采用新工艺、新方法和新材料等没有定额可循的工程 。
3)工期计算法
具体步骤如下:
① 根据工期倒排进度,确定某施工过程的工作延续时间;
② 确定某施工过程在某施工段上的流水节拍。
若同一施工过程的流水节拍不等,则用估算法。
若流水节拍相等
Ti
ti= ——
m
式中:ti——某施工过程的流水节拍;
Ti——某施工过程的工作持续时间;
m——施工段数。
(2)确定流水节拍应考虑的因素
1)施工队组人数应符合该施工过程最小劳动组合人数的要求
2)要考虑工作面的大小或某种条件的限制。
3)要考虑各种机械台班的效率或机械台班产量的大小
4)要考虑各种材料、构配件等施工现场堆放量、供应能力及其
它有关条件的制约。
5)要考虑施工及技术条件的要求。
6)确定一个分部工程各施工过程的流水节拍时,首先应考虑主
要的,工程量大的施工过程的节拍,其次确定其他施工过程
的节拍值。
7)节拍值一般取整数,必要时可保留0.5天(台班)的小数值。
流水步距的通用计算法
累加数列,错位相减,取大差值法
该种流水步距安排的均为全部连续的流水施工!
例题
【例】某项目由A、B、C、D四个施工过程组成,分别由四个专业工作队完成,在平面上划分成四个施工段,每个施工过程在各个施工段上的流水节拍如表所示。试确定相邻专业工作队之间的流水步距。

1)累加数列:
A:4,6,9,11
B:3,7,10,14
C:3,5,7,10
D:2,4,5,7
2)错位相减:

KA,B 4 6 9 11
(-) 3 7 10 14

4 3 2 1 -14
KA,B =4(天)

KB,C 3 7 10 14
(-) 3 5 7 10


3 4 5 7 -10
KC,D 3 5 7 10
(-) 2 4 5 7
3 3 3 5 -7
3)取大差值
因流水步距等于错位相减所得结果中数值
最大者,故有:

KA,B =max{4,3,2,1,-14} =4天

KB,C =max{3,4,5,7,-10} =7天

KC,D =max{3,3,3,5, -7} =5天
工期通用计算公式
式中:
T ——流水施工工期;
ΣK i.i+1——流水施工中各流水步距之和;
Tn ——流水施工中最后一个施工过程的持续时间;
Zi.i+1 ——第i个施工过程与第i+1个施工过程之间的
技术与组织间歇时间;
Ci.i+1 ——第i个施工过程与第i+1个施工过程之间的
平行搭接时间。
工期:是指完成一项工程任务或一个流水组施工所需的时间。
T=ΣKi.i+1+Tn+∑Zi.i+1-∑Ci.i+1
【例】某项目由A、B、C、D四个施工过程组成,分别由四个专业工作队完成,在平面上划分成四个施工段,每个施工过程在各个施工段上的流水节拍如表所示。试确定相邻专业工作队之间的流水步距。
施工过程A、B之间存在1天的组织间歇;
施工过程B、C之间存在2天的技术间歇;
施工过程C、D之间存在2天的平行搭接。

1)累加数列:
A:4,6,9,11
B:3,7,10,14
C:3,5,7,10
D:2,4,5,7
2)错位相减:

KA,B 4 6 9 11
(-) 3 7 10 14

4 3 2 1 -14
KA,B =4(天)

流水步距的求取不考虑技术组织间歇时间和平行搭接时间。
故流水步距的求解不变!
KB,C 3 7 10 14
(-) 3 5 7 10


3 4 5 7 -10
KC,D 3 5 7 10
(-) 2 4 5 7
3 3 3 5 -7
3)取大差值
因流水步距等于错位相减所得结果中数值
最大者,故有:

KA,B =max{4,3,2,1,-14} =4天

KB,C =max{3,4,5,7,-10} =7天

KC,D =max{3,3,3,5, -7} =5天
T=ΣKi.i+1+Tn+∑Zi.i+1-∑Ci.i+1
施工过程A、B之间存在1天的组织间歇;
施工过程B、C之间存在2天的技术间歇;
施工过程C、D之间存在2天的平行搭接。
ZA,B =1天;
ZB,C =2天;
CC,D =2天。
T=(4+7+5)+(2+2+1+2)+(2+1)-2=
24(天)
施工过程 施工进度(天) 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26
A
B
C
注:1,2,3……表示施工段编号。
D
T=(4+7+5)+(2+2+1+2)+(2+1)-2=24(天)

展开更多......
