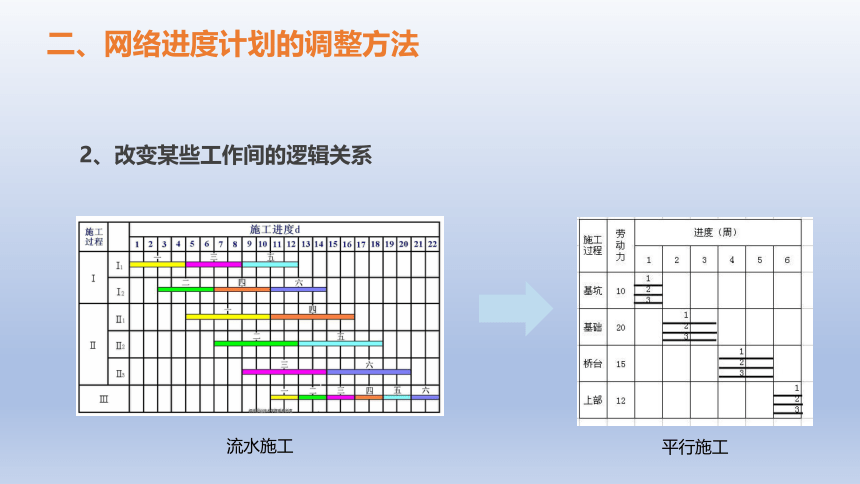

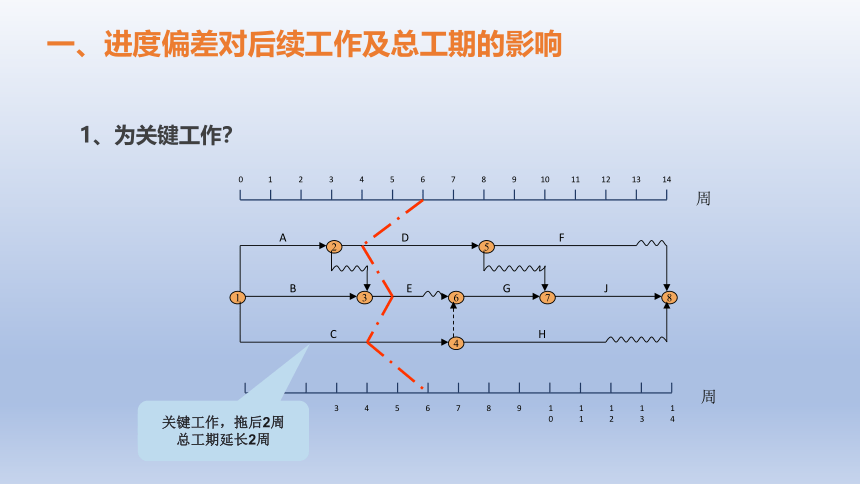

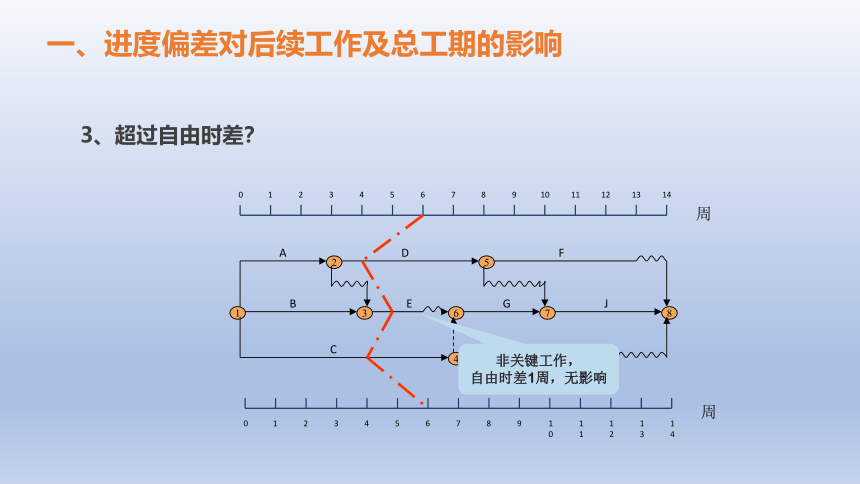

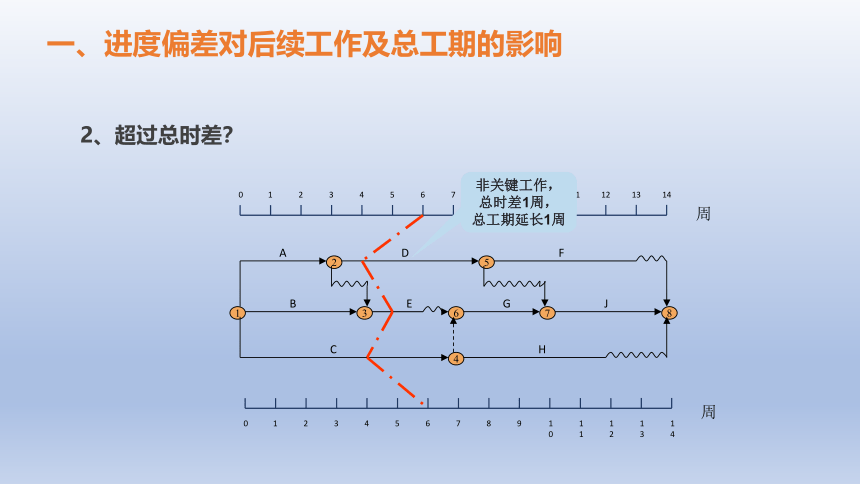

资源简介 (共15张PPT)一、进度偏差对后续工作及总工期的影响二、网络进度计划的调整方法三、网络进度计划的调整举例网络进度计划的调整方法及举例章节四:网络计划技术及其应用0124567891011121314312356748ABCDEFGJH01245678910111213143周周关键工作,拖后2周总工期延长2周1、为关键工作?一、进度偏差对后续工作及总工期的影响0124567891011121314312356748ABCDEFGJH01245678910111213143周周非关键工作,总时差1周,总工期延长1周一、进度偏差对后续工作及总工期的影响2、超过总时差?一、进度偏差对后续工作及总工期的影响3、超过自由时差?0124567891011121314312356748ABCDEFGJH01245678910111213143周周非关键工作,自由时差1周,无影响二、网络进度计划的调整方法1、增加资源投入(1)费用增加(2)资源使用效率降低(3)加剧资源供应的困难二、网络进度计划的调整方法1、增加资源投入流水施工平行施工二、网络进度计划的调整方法2、改变某些工作间的逻辑关系(1)工作逻辑上的矛盾性(2)资源的限制(3)工作面限制及由此产生的现场混乱和低效率问题。二、网络进度计划的调整方法2、改变某些工作间的逻辑关系二、网络进度计划的调整方法3、资源供应的调整增减工作内容应做到不打乱原计划的逻辑关系,只对局部逻辑关系进行调整。二、网络进度计划的调整方法4、增减工作范围加强培训激励机制改善环境加强沟通二、网络进度计划的调整方法5、提高劳动生产率二、网络进度计划的调整方法6、将部分任务转移风险乙公司农民工我到底向谁索赔?工伤事故让我们公司赔偿?冤枉啊!甲公司二、网络进度计划的调整方法7、将一些工作包合并0102030406012275849ABCDEGJH天7080901001101201305001020304060天708090100110120130506FI拖后10天,不影响其后续工作和总工期正常拖后10天,F、H 和J推迟10天开始,总工期延长10天分析三、网络进度计划的调整举例【例】某工程项目双代号时标网络计划如图所示,该计划执行到第40天下班时刻检查时,其实际进度如图中前锋线所示。试分析目前实际进度对后续工作和总工期的影响,并提出相应的进度调整措施。406075849CDEGJH708090100110120130506FI天140拖延工期的网络计划406075849CDEGJH708090100110120130506FI天工期优化:将H的持续时间压缩为20天调整20三、网络进度计划的调整举例 展开更多...... 收起↑ 资源预览
