网络计划的调整-分析进度偏差的原因
章节四:网络计划技术及其应用
一、分析进度偏差的原因
二、进度偏差对后续工作及总工期的影响
网络计划的调整-
分析进度偏差的原因
章节四:网络计划技术及其应用
砼养护

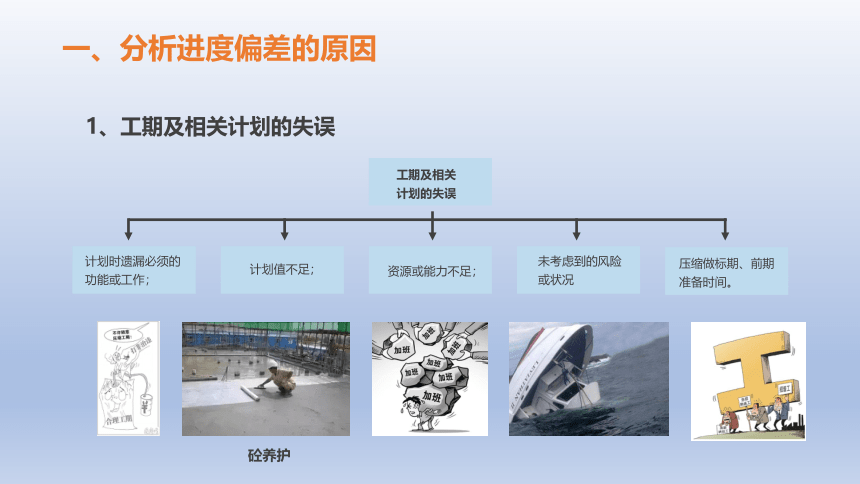

计划时遗漏必须的功能或工作;
计划值不足;
资源或能力不足;
未考虑到的风险或状况
压缩做标期、前期准备时间。
1、工期及相关计划的失误
一、分析进度偏差的原因
工期及相关计划的失误
一、分析进度偏差的原因
2、工程条件的变化

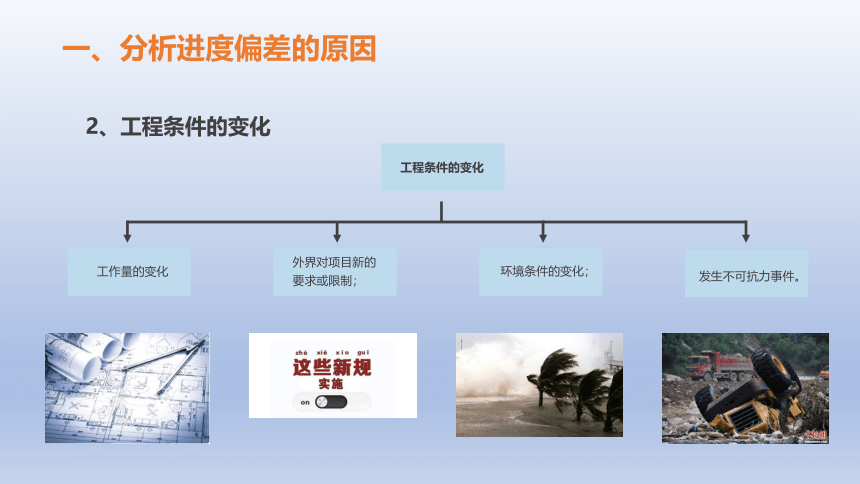

工作量的变化
外界对项目新的要求或限制;
环境条件的变化;
发生不可抗力事件。
工程条件的变化
一、分析进度偏差的原因
3、管理过程中的失误

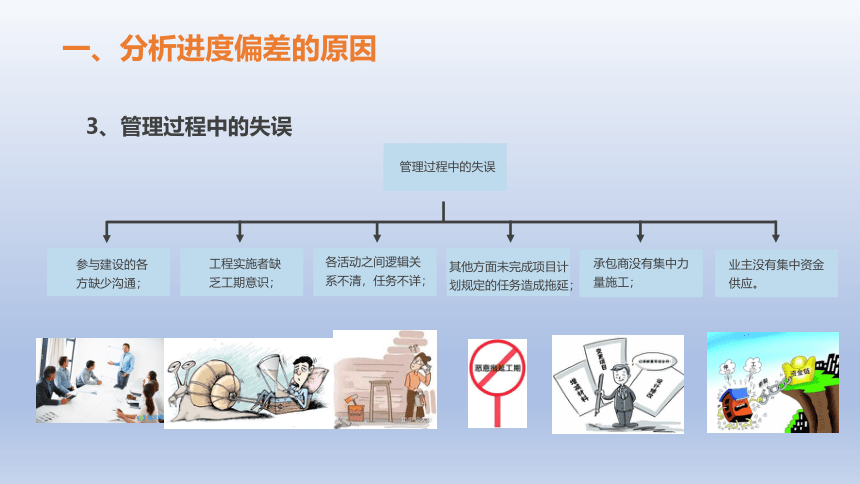

工程实施者缺乏工期意识;
各活动之间逻辑关系不清,任务不详;
其他方面未完成项目计划规定的任务造成拖延;
承包商没有集中力量施工;
管理过程中的失误
参与建设的各方缺少沟通;
业主没有集中资金供应。
一、分析进度偏差的原因
4、产生进度偏差的其他原因
一、分析进度偏差的原因
然后我们做什么呢?
0
1
2
4
5
6
7
8
9
10
11
12
13
14
3
1
2
3
5
6
7
4
8
A
B
C
D
E
F
G
J
H
0
1
2
4
5
6
7
8
9
10
11
12
13
14
3


关键工作,拖后2周
总工期延长2周
1. 为关键工作?
二、进度偏差对后续工作及总工期的影响
0
1
2
4
5
6
7
8
9
10
11
12
13
14
3
1
2
3
5
6
7
4
8
A
B
C
D
E
F
G
J
H
0
1
2
4
5
6
7
8
9
10
11
12
13
14
3


非关键工作,
总时差1周,
总工期延长1周
2.超过总时差?
二、进度偏差对后续工作及总工期的影响
0
1
2
4
5
6
7
8
9
10
11
12
13
14
3
1
2
3
5
6
7
4
8
A
B
C
D
E
F
G
J
H
0
1
2
4
5
6
7
8
9
10
11
12
13
14
3


非关键工作,
自由时差1周,无影响
3、超过自由时差?
二、进度偏差对后续工作及总工期的影响
