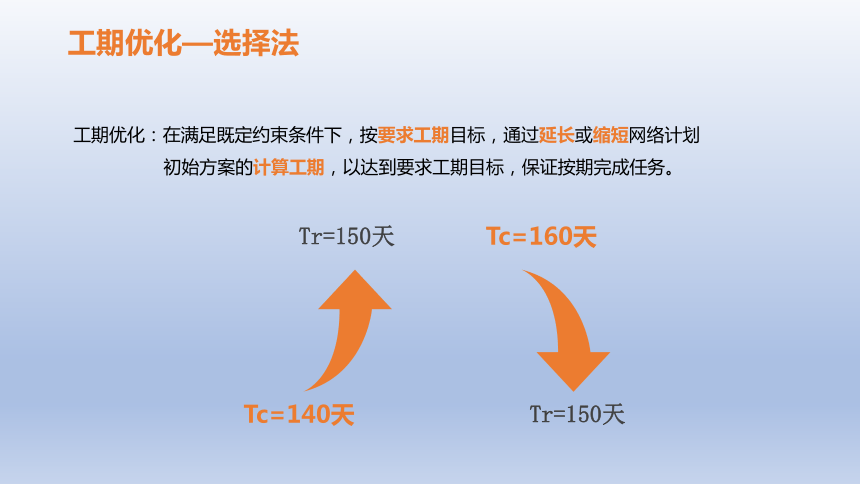

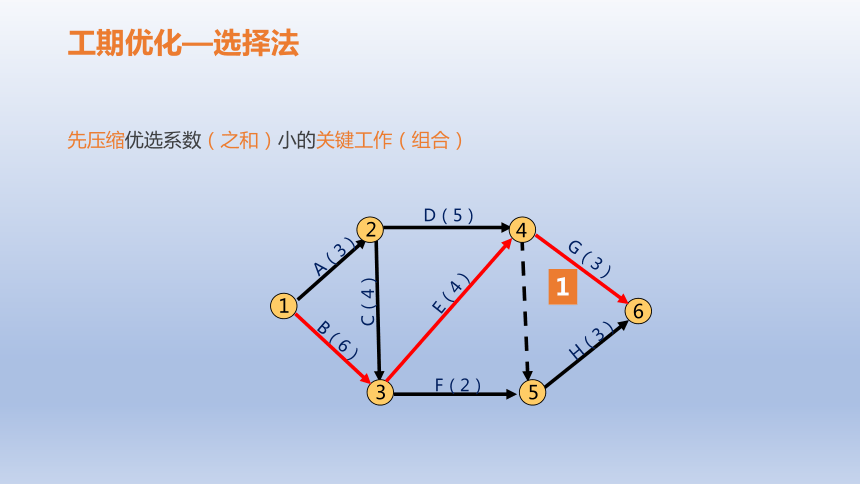

资源简介 (共10张PPT)工期优化-选择法章节四:网络计划技术及其应用工期优化—选择法工期优化:在满足既定约束条件下,按要求工期目标,通过延长或缩短网络计划初始方案的计算工期,以达到要求工期目标,保证按期完成任务。Tc=140天Tr=150天Tc=160天Tr=150天1、计算工期 ≤ 要求工期计算工期小于要求工期不多或相等不必进行优化计算工期小于要求工期较多与施工合同中的工期提前奖等条款相结合,确定是否进行工期优化。工期优化—选择法Tc=140天Tr=150天在不改变网络计划中各项工作之间的逻辑关系的前提下,通过压缩关键工作的持续时间来满足要求工期。选择法选择应缩短持续时间的关键工作时应考虑下列因素:(1)对质量和安全影响不大的工作;(2)有充足备用资源的工作;(3)所增费用最少的工作;工期优化—选择法2、计算工期 >要求工期Tc=160天Tr=150天先压缩优选系数(之和)小的关键工作(组合)123456D(5)C(4)A(3)G(3)H(3)F(2)E(4)B(6)1工期优化—选择法123456D(5)C(4)A(3)G(3)H(3)F(2)E(4)B(6)10(8)50(35)25(20)20(15)60(40)50(30)50(40)30(24)(①,10)(③,110)(0)(①,50)(④,110)( ④ ,160)选择法的步骤(1)用标号法确定关键线路、关键工作和计算工期TcTc=160天Tr=150天160123456D(5)C(4)A(3)G(3)H(3)B(6)10(8)50(35)25(20)20(15)60(40)50(30)50(40)30(24)(①,10)(③,110)(0)(①,50)(④,110)160( ④ ,160)△T=10天F(2)E(4)选择法的步骤(2)计算应缩短的时间 △T=Tc-TrTc=160天Tr=150天123456D(5)C(4)A(3)G(3)H(3)B(6)10(8)50(35)25(20)20(15)60(40)50(30)50(40)30(24)(①,10)(③,110)(0)(①,50)(④,110)( ④ ,160)F(2)E(4)选择法的步骤Tc=160天Tr=150天(3)确定各关键工作能缩短的持续时间160123456D(5)C(4)A(3)G(3)H(3)B(6)10(8)50(35)25(20)20(15)60(40)50(30)50(40)30(24)(①,10)(③,110)(0)(①,50)(④,110)( ④ ,160)5040GF(2)E(4)选择法的步骤Tc=160天Tr=150天(4)压缩关键工作,重新计算工期160123456D(5)C(4)A(3)G(3)H(3)B(6)10(8)50(35)25(20)20(15)60(40)50(30)4030(24)(①,10)(③,110)(0)(①,50)(④,110)( ④ ,150)F(2)E(4)选择法的步骤Tc=160天Tr=150天(5)重复以上步骤,满足要求工期为止150 展开更多...... 收起↑ 资源预览
