各类型流水施工形式概述 课件(共17张PPT)-《建筑施工组织》同步教学(高教版)

资源下载
  1. 二一教育资源

各类型流水施工形式概述 课件(共17张PPT)-《建筑施工组织》同步教学(高教版)

资源简介

(共17张PPT)
各类型流水施工形式概述
章节三:建筑工程流水施工
流水施工
无节奏流水施工
有节奏流水施工
等节奏流水施工(全等节奏流水)
异节奏流水施工
等步距异节拍流水施工
(成倍节拍流水)
异步距异节拍流水施工

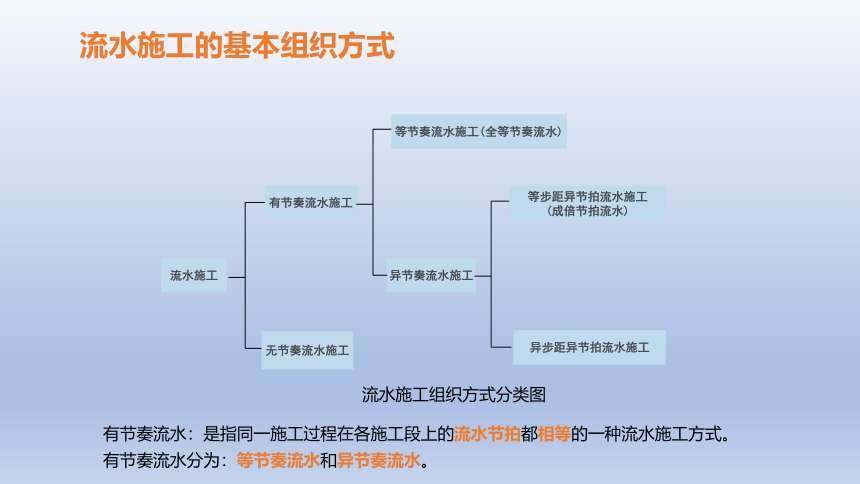

流水施工组织方式分类图
有节奏流水:是指同一施工过程在各施工段上的流水节拍都相等的一种流水施工方式。
有节奏流水分为:等节奏流水和异节奏流水。
流水施工的基本组织方式

等节奏流水:是指同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式。即各施工过程的流水节拍均为常数,故也称为全等节拍流水或固定节拍流水。
异步距异节奏流水是指同一施工过程在各施工段上的流水节拍都相等,不同施工过程之间的流水节拍不一定相等的流水施工方式 。
等步距异节拍流水施工:是指同一施工过程在工各个施段上的流水节拍相等,不同施工过程之间的流水节拍不完全相等,但各个施工过程的流水节拍均为其中最小流水节拍的整数倍,或各个流水节拍之间存在一个最大公约数。
无节奏流水施工:是指同一施工过程在各个施工段上流水节拍不完全相等的一种流水施工方式。

概念对比
等节奏流水:是指同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式。即各施工过程的流水节拍均为常数,故也称为全等节拍流水或固定节拍流水。
一、等节奏流水施工

(1)各施工过程在各施工段上的流水节拍彼此相等。
(2)流水步距彼此相等,而且等于流水节拍值。
(3)各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
(4)施工班组数n1等于施工过程数n。
一、等节奏流水施工
1、等节奏流水施工的特征
尽量组织等节奏流水

某部分工程无间隙全等节拍流水施工进度计划
尽量组织等节奏流水

异节奏流水是指同一施工过程在各施工段上的流水节拍都相等,不同施工过程之间的流水节拍不一定相等的流水施工方式 。异节奏流水又可分为异步距异节拍流水和等步距异节拍流水两种
二、异节奏流水施工
异步距异节奏流水是指同一施工过程在各施工段上的流水节拍都相等,不同施工过程之间的流水节拍不一定相等的流水施工方式 。
二、异节奏流水施工
1、异步距异节拍流水施工
施工过程 施工进度(天) 2 4 6 8 10 12 14 16 18 20 22 24 26
A
B
C
D
二、异节奏流水施工
1、异步距异节拍流水施工
某工程异步距异节拍流水施工进度计划
(1)同一施工过程流水节拍相等,不同施工过程之间的流水节拍不一定相等;
(2)各个施工过程之间的流水步距不一定相等;
(3)各施工作业队能够在施工段上连续作业,但有的施工段之间可能有空闲时间; (4)施工队组数(n1)等于施工过程数(n)。
二、异节奏流水施工
2、异步距异节拍流水的施工特点
等步距异节拍流水施工:是指同一施工过程在各个施工段上的流水节拍相等,不同施工过程之间的流水节拍不完全相等,但各个施工过程的流水节拍均为其中最小流水节拍的整数倍,或各个流水节拍之间存在一个最大公约数。
二、异节奏流水施工
3、等步距异节拍流水施工(成倍节拍流水)
二、异节奏流水施工
某工程等步距异节拍流水施工进度计划
(1)同一施工过程流水节拍相等,不同施工过程流水节拍等于其中最小流水节拍的整数
倍,或存在一个最小公倍数;
(2)各施工队组之间,流水步距彼此相等,且等于最小流水节拍值或节拍的最大公约数;
(3)施工队组数(n1)大于施工过程数(n)。
二、异节奏流水施工
4、等步距异节拍流水施工的特征
无节奏流水施工:是指同一施工过程在各个施工段上流水节拍不完全相等的一种流水施工方式。
三、无节奏流水施工
(1)每个施工过程在各个施工段上的流水节拍不尽相等;
(2)各个施工过程之间的流水步距不完全相等且差异较大;
(3)各施工作业队能够在施工段上连续作业,但有的施工段之间可能有空闲时间;
(4)施工队组数(n1)等于施工过程数(n)。
三、无节奏流水施工
1、无节奏流水施工的特点
三、无节奏流水施工
施工过程 施工进度(天) 2 4 6 8 10 12 14 16 18 20 22 24 26 28
A
B
C
D
E
某工程无节奏流水施工进度计划
节拍的特征
时间参数的计算(工期、步距)
绘制横道进度图
小结

展开更多......

收起↑

资源预览
