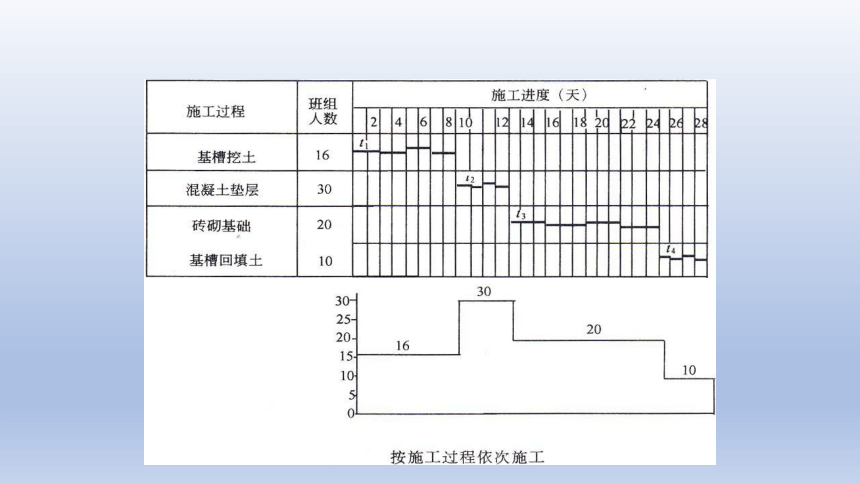

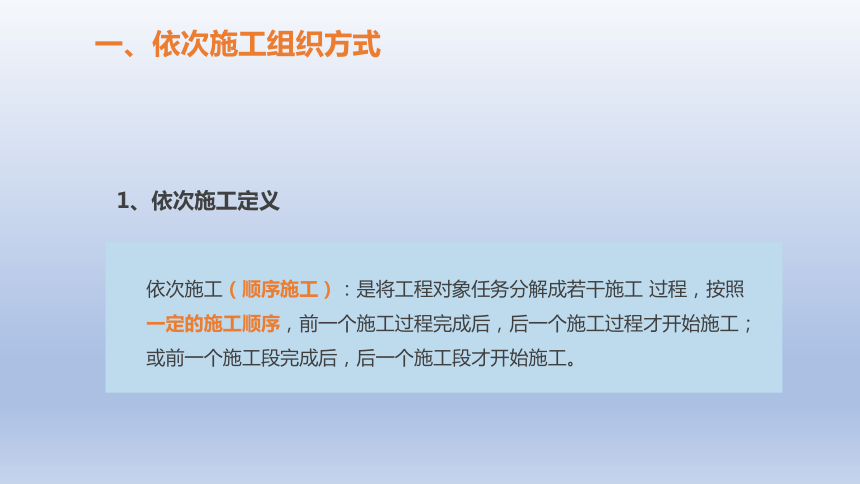

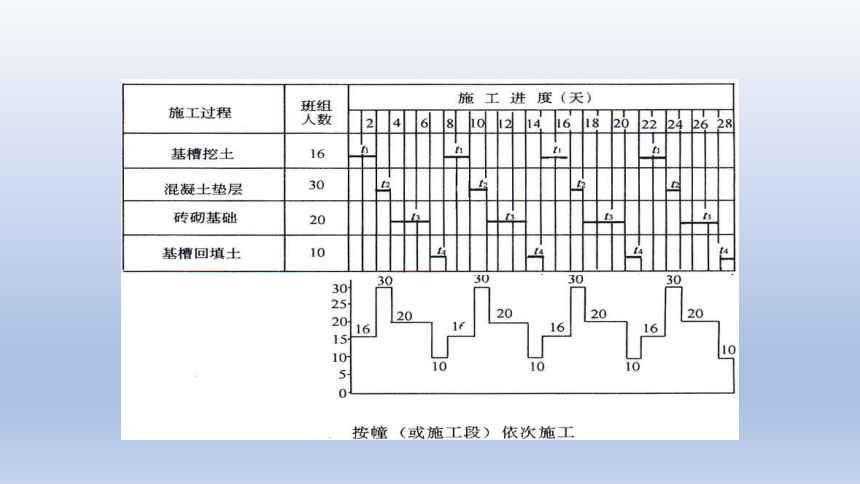

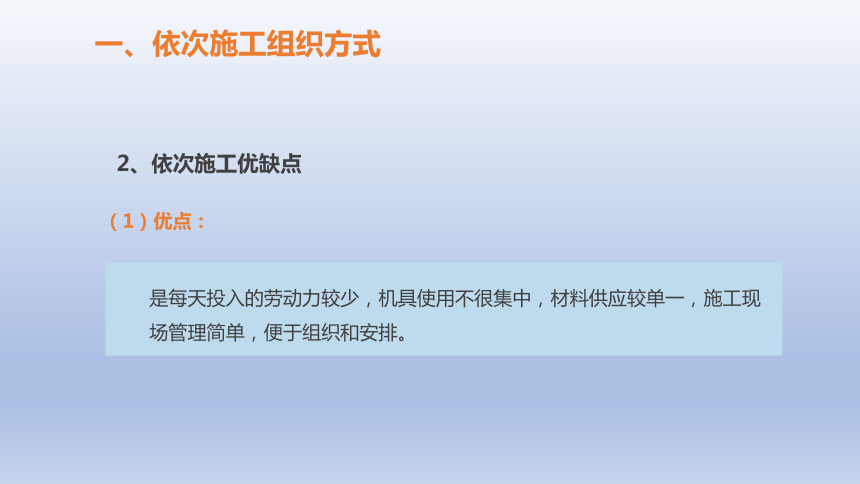

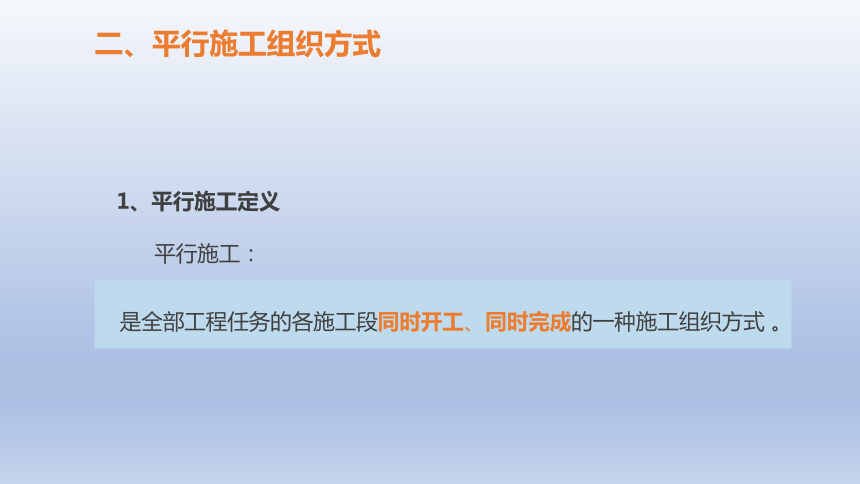

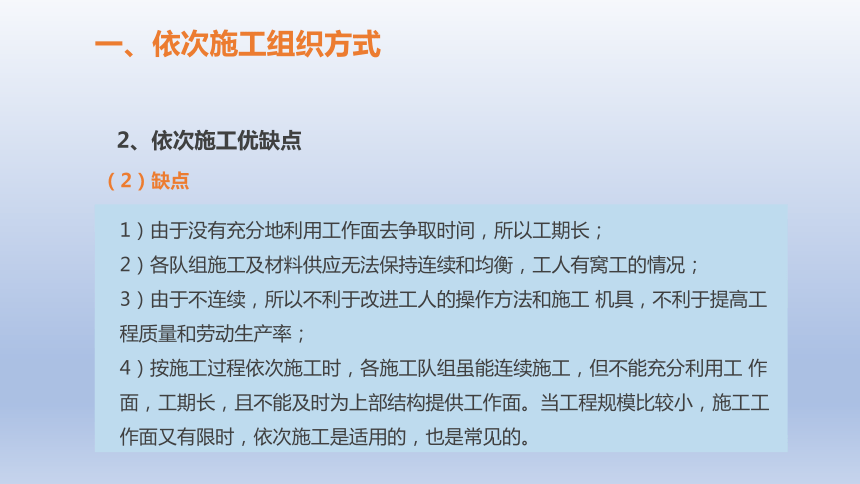

资源简介 (共15张PPT)各类型施工组织方式的特点与比较一、依次施工组织方式二、平行施工组织方式三、流水施工组织方式章节三:建筑工程流水施工一、依次施工组织方式依次施工(顺序施工):是将工程对象任务分解成若干施工 过程,按照一定的施工顺序,前一个施工过程完成后,后一个施工过程才开始施工;或前一个施工段完成后,后一个施工段才开始施工。1、依次施工定义一、依次施工组织方式是每天投入的劳动力较少,机具使用不很集中,材料供应较单一,施工现场管理简单,便于组织和安排。2、依次施工优缺点(1)优点:一、依次施工组织方式1)由于没有充分地利用工作面去争取时间,所以工期长;2)各队组施工及材料供应无法保持连续和均衡,工人有窝工的情况;3)由于不连续,所以不利于改进工人的操作方法和施工 机具,不利于提高工 程质量和劳动生产率;4)按施工过程依次施工时,各施工队组虽能连续施工,但不能充分利用工 作面,工期长,且不能及时为上部结构提供工作面。当工程规模比较小,施工工作面又有限时,依次施工是适用的,也是常见的。2、依次施工优缺点(2)缺点二、平行施工组织方式1、平行施工定义平行施工:是全部工程任务的各施工段同时开工、同时完成的一种施工组织方式 。2、平行施工优缺点是充分利用了工作面,完成工程任务的时间最短。优点缺点施工队组数成倍增加,机具设备也相 应增加,材料供应集中。临时设施仓库和堆场面积也要增加,从而造成组织安排和施工管理困难,增加施 工管理费用。平行施工适用工期要求紧,大规模的建筑群及分批分期组织施工的工程任务。三、流水施工组织方式1、流水施工定义流水施工:是指所有的施工过程按一定的时间间隔依次投入施工,各个施工过程陆续开工、陆续竣工,使同施工过程的施工队组保持连续、均衡施工,不同的施工过程尽可能平行搭接施工的组织方式 。流水施工图例三、流水施工组织方式2、流水施工特点流水施工特点:流水施工所需的时间比依次施工短,各施工过程投入的劳动力比平行施工少,各施工队组的施工和物资的消耗具有连续性和均衡性,比较充分地利用于施工工作面;机具、设备、临时设施等比平行施工少,节约施工费用支出;材料等组织供应均匀。流水施工图例102030405060704616666650203010363636施工过程 班级人数 施工进度(天) 2 4 6 8基槽挖土 16混凝土垫层 30砖砌基础 20基槽回填土 1010121416102030405060704616666650203010363636三、流水施工组织方式3、流水施工的技术经济效果(1)按专业工种建立劳动组织,实行生产专业化,有利于劳动生产率的不断提高;(2)科学地安排施工进度,使各施工过程在保证连续施工的条件下最大限度地实现搭接施 工,从而减少了因组织不善而造成的停工、窝工损失,合理地利用了施工的时间和空间,有效地缩短了施工工期;(3)施工的连续性、均衡性,使劳动消耗、物资供应、机 械设备利用等处于相对平稳状态,充分发挥管理水平,降低工程成本。三、流水施工组织方式4、组织流水施工的条件(1)划分分部分项工程(2)划分施工段(3)每个施工过程组织独立的施工队组(4)主要施工过程必须连续、均衡地施工(5)不同的施工过程尽可能组织平行搭接施工 展开更多...... 收起↑ 资源预览
